Les travaux de septembre 2022

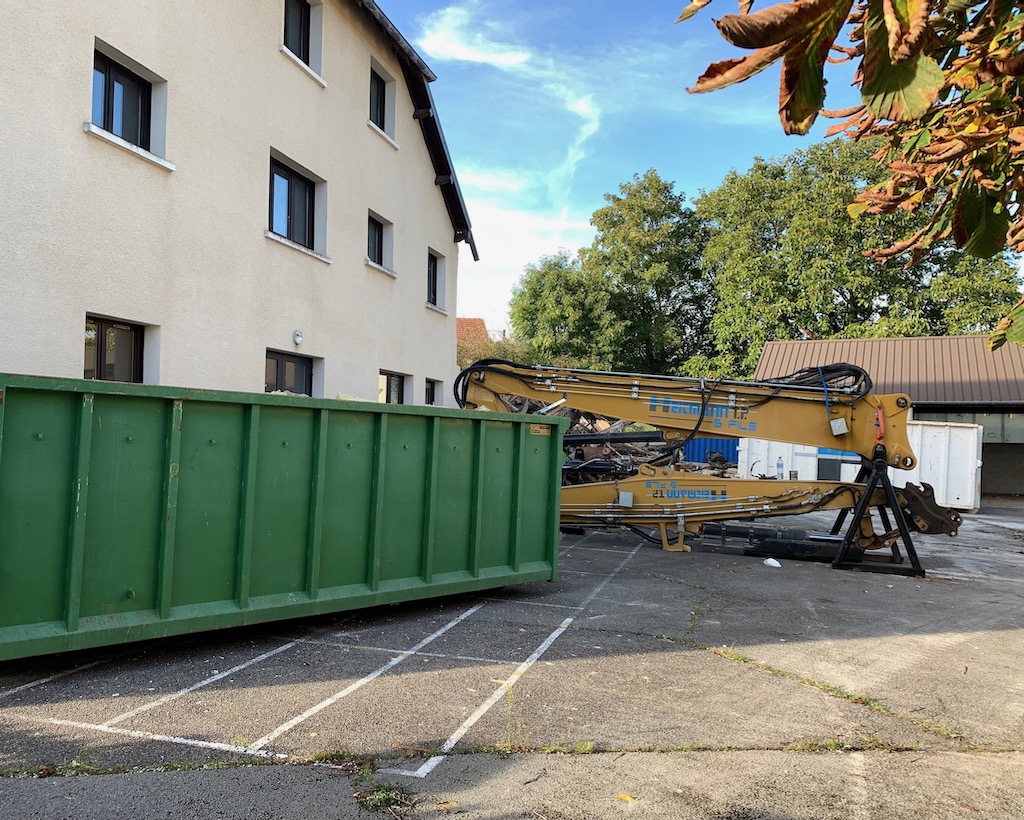

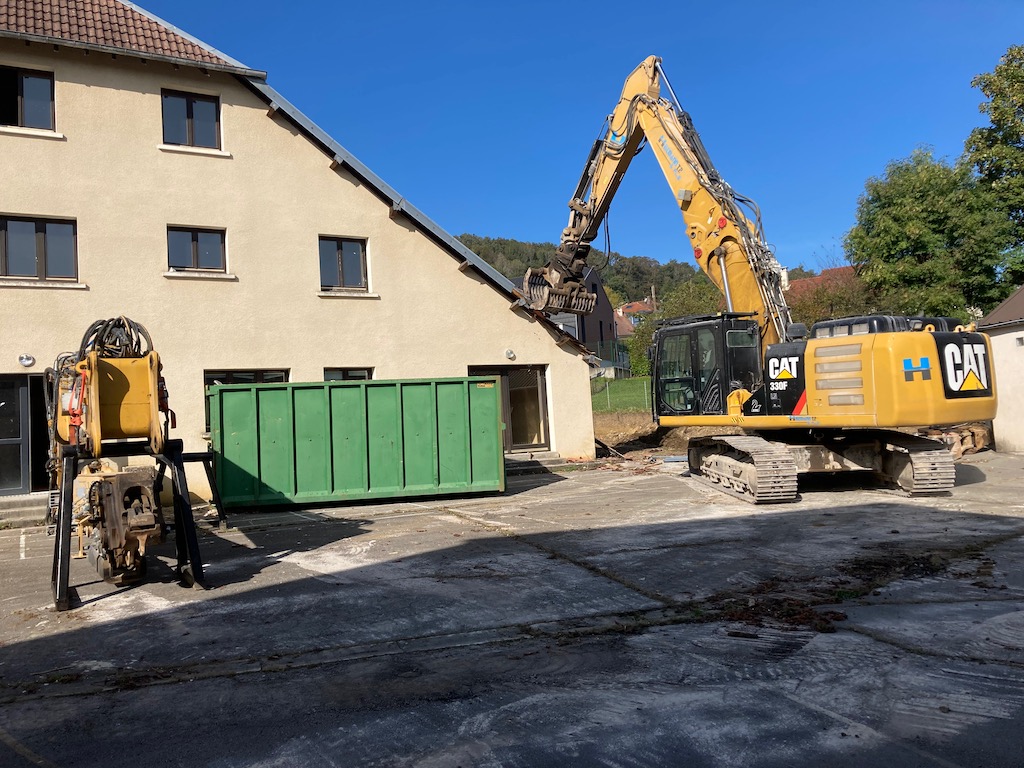

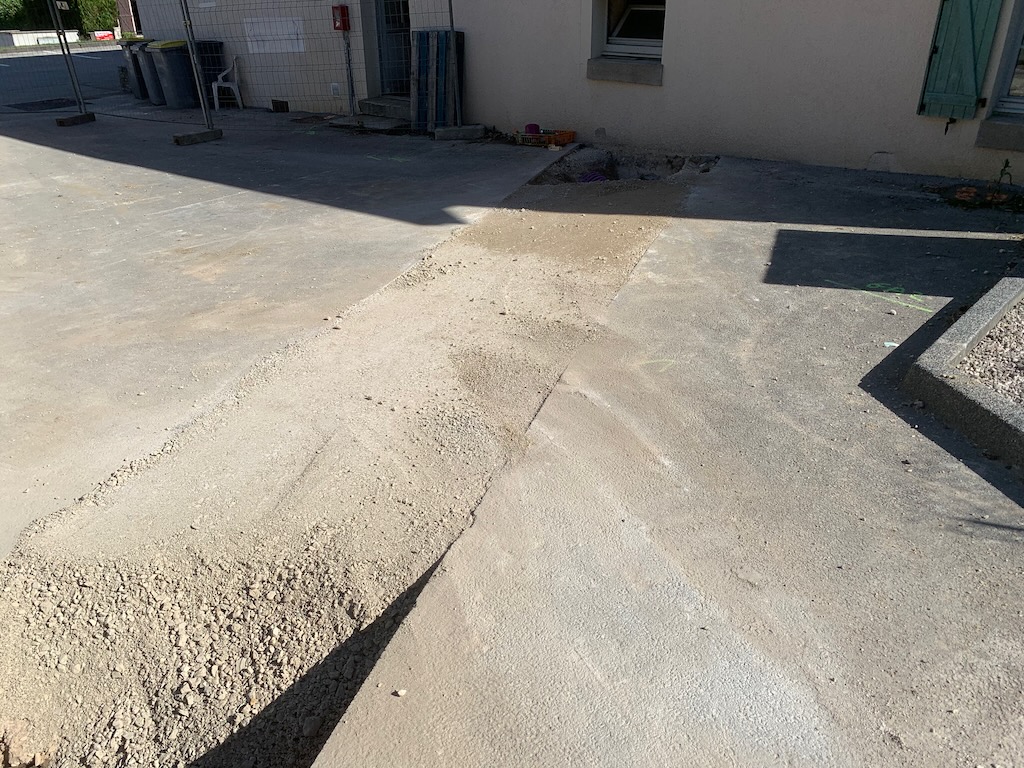

Les travaux ont repris en cette rentrée. L’entreprise Bidal a terminé la couverture de l’atelier. L’entreprise Mourot a terminé les aménagements de consolidation du cheminement extérieur du futur bâtiment.

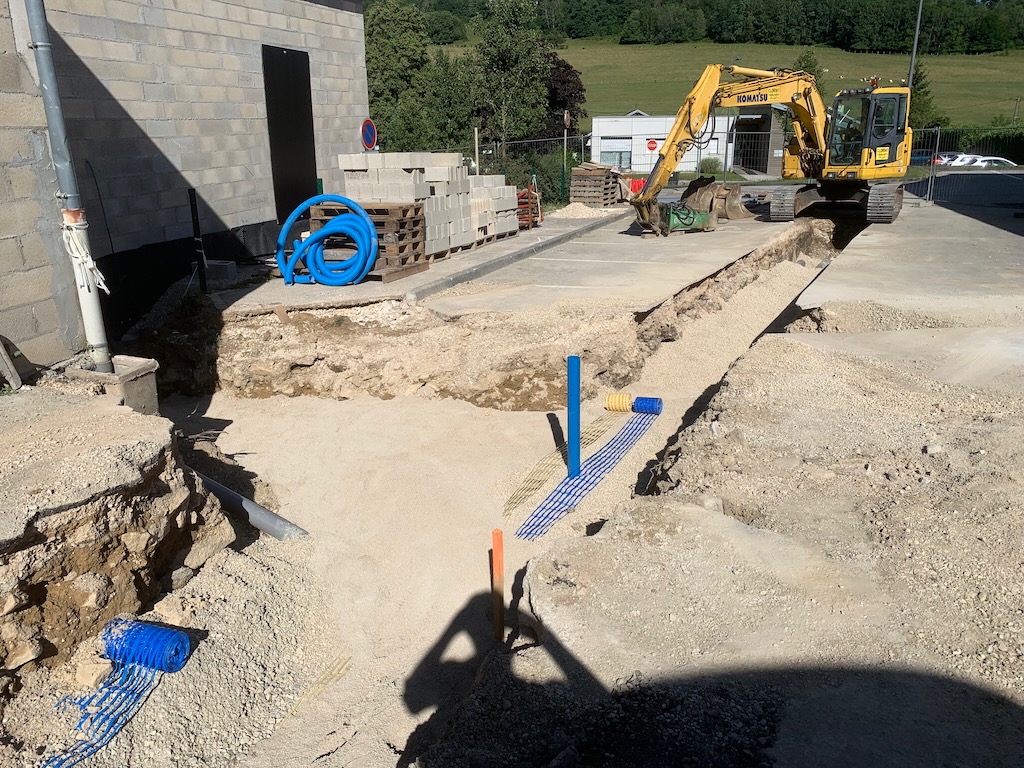

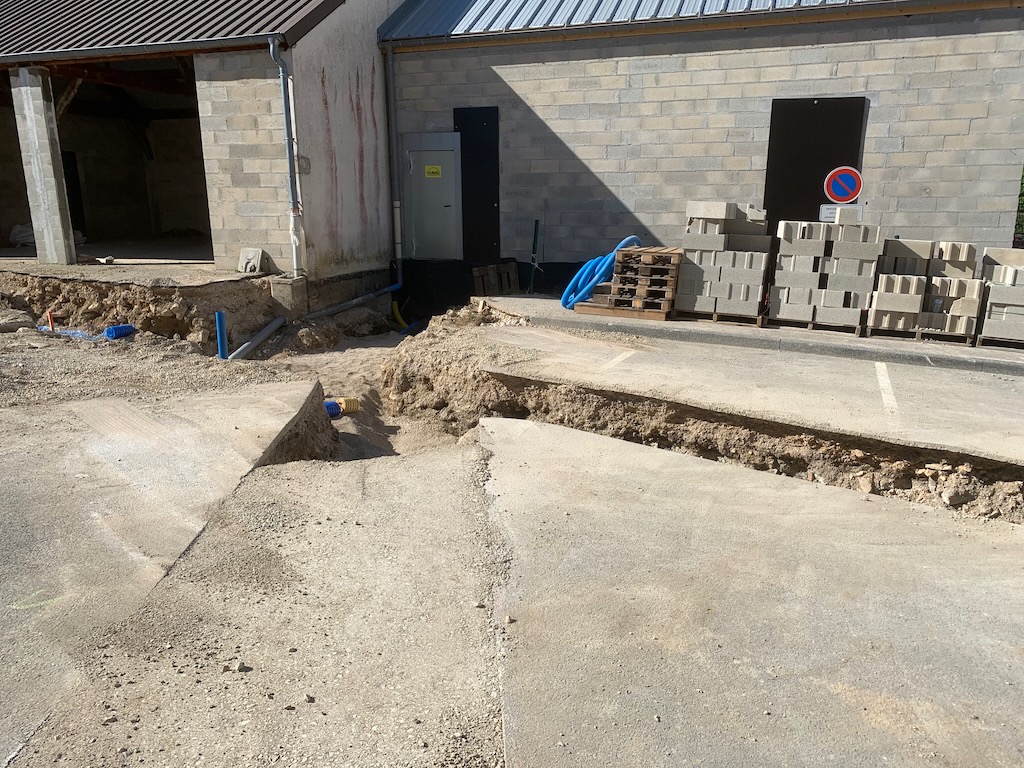

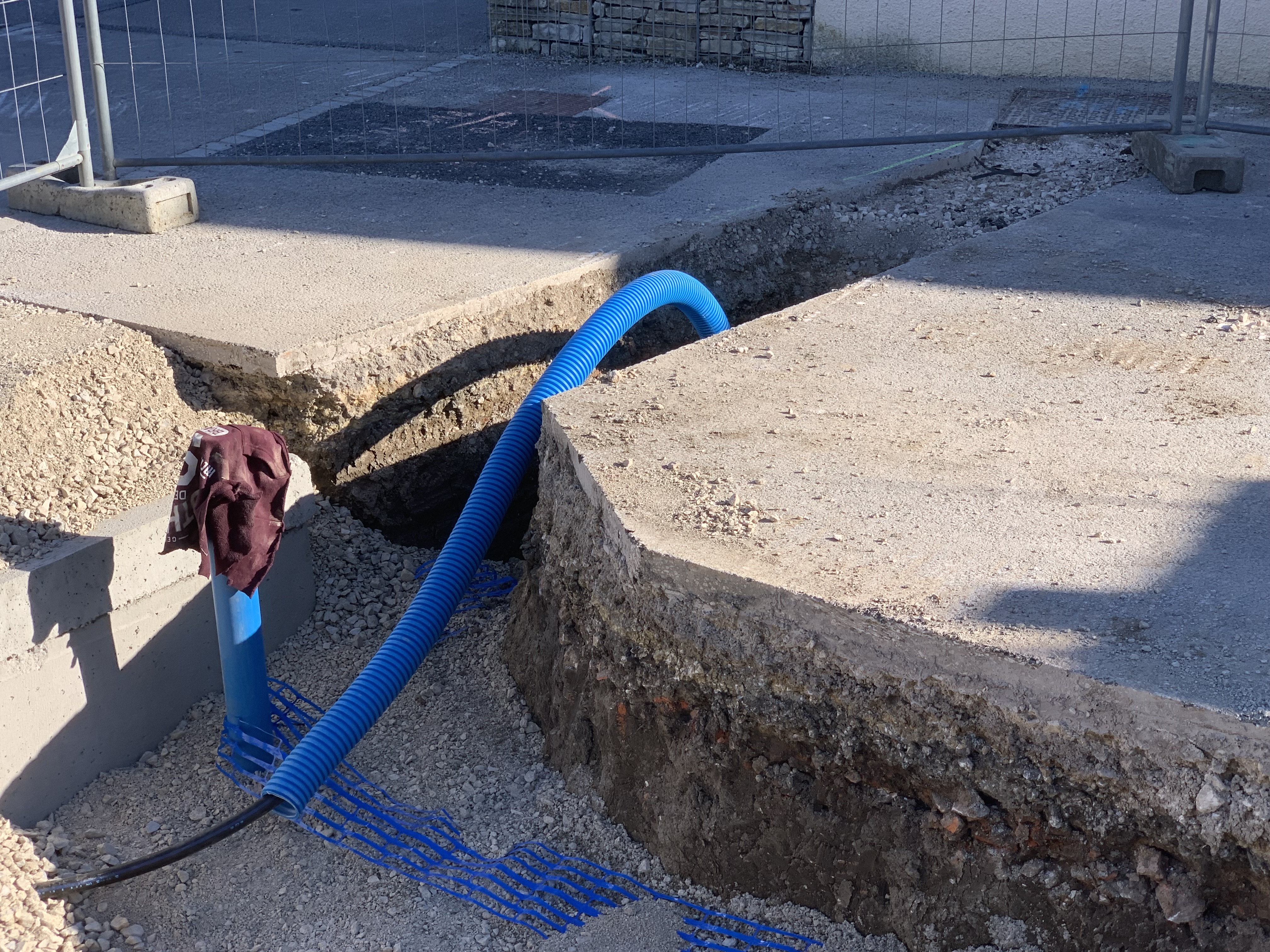

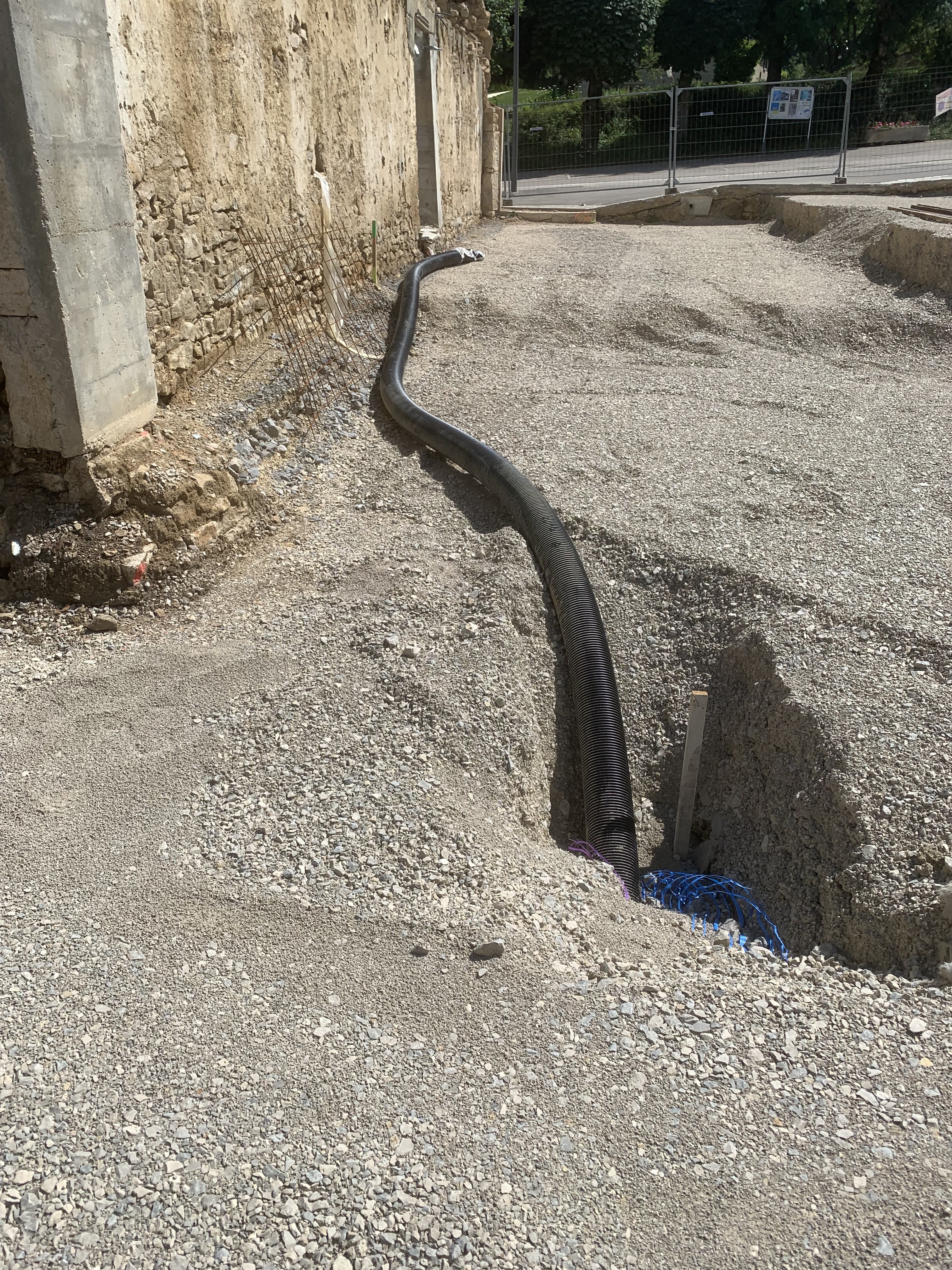

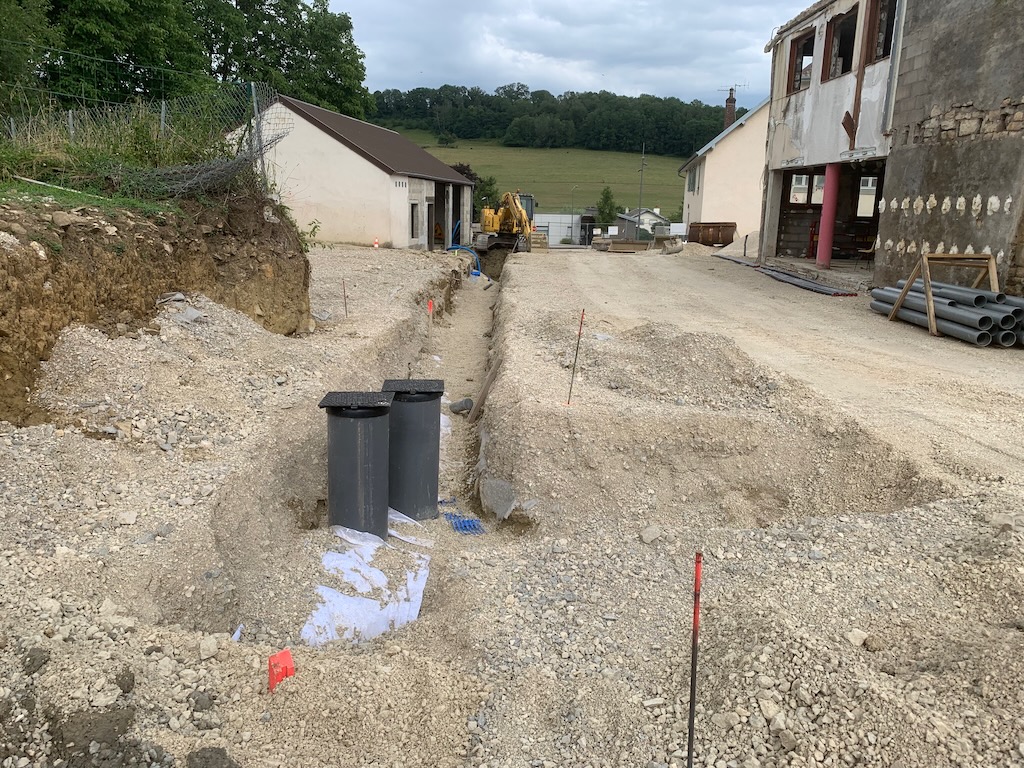

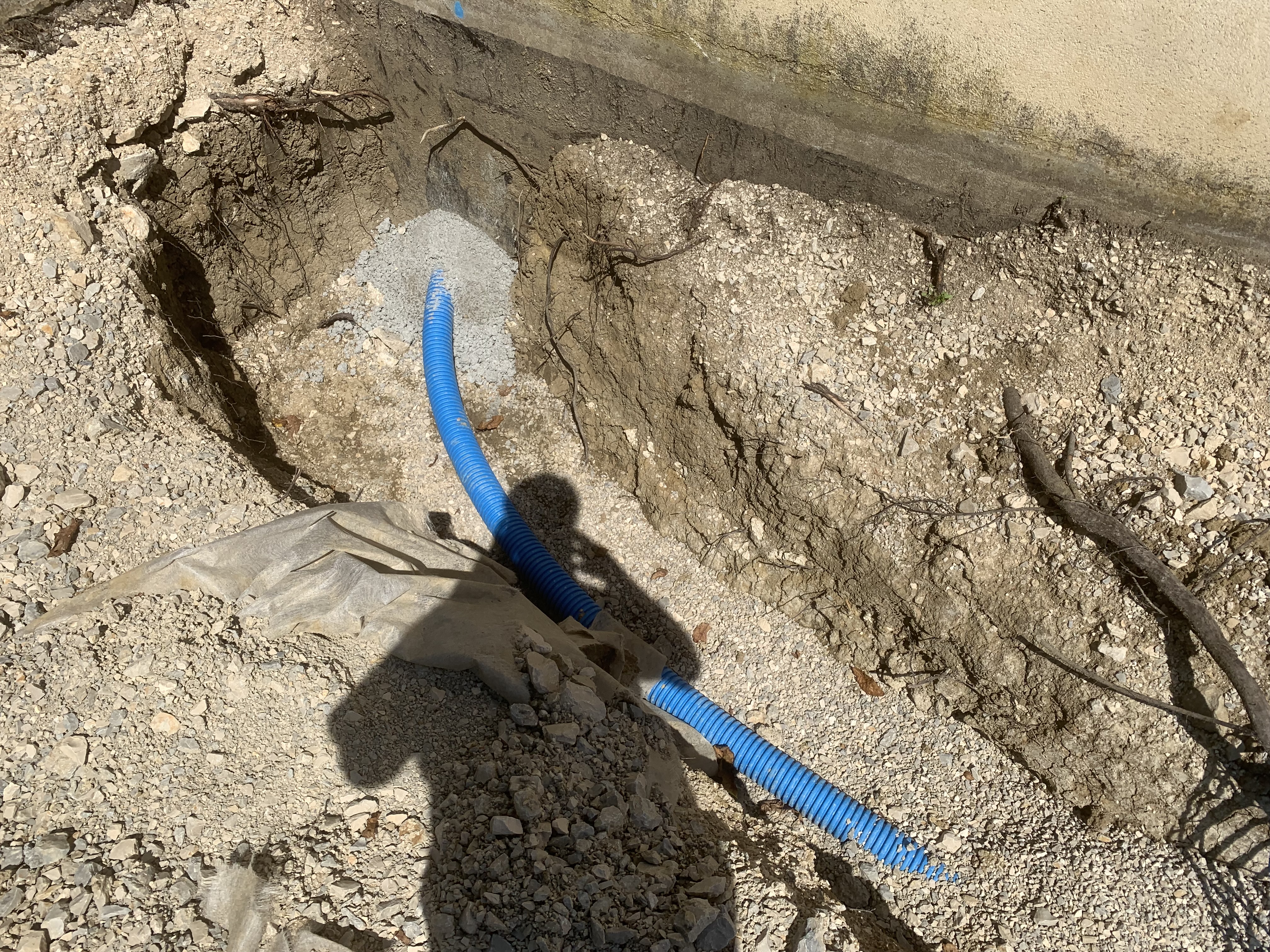

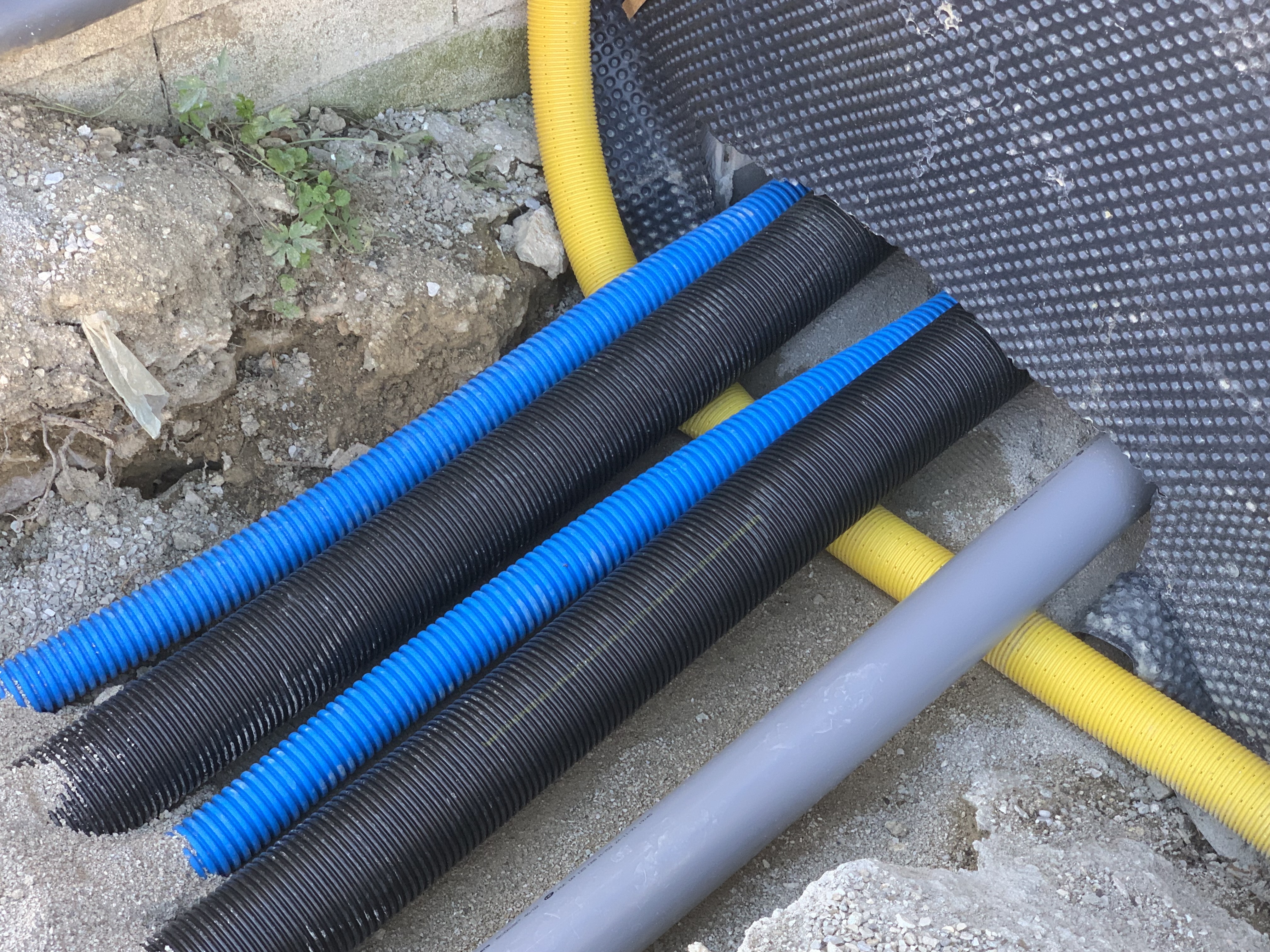

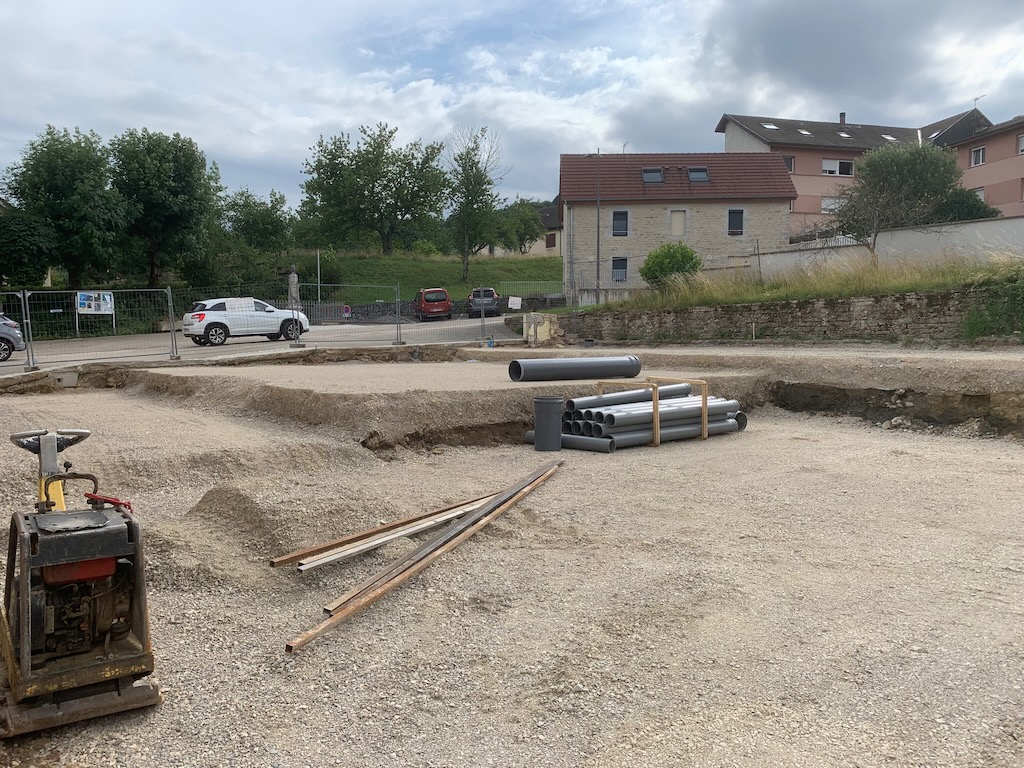

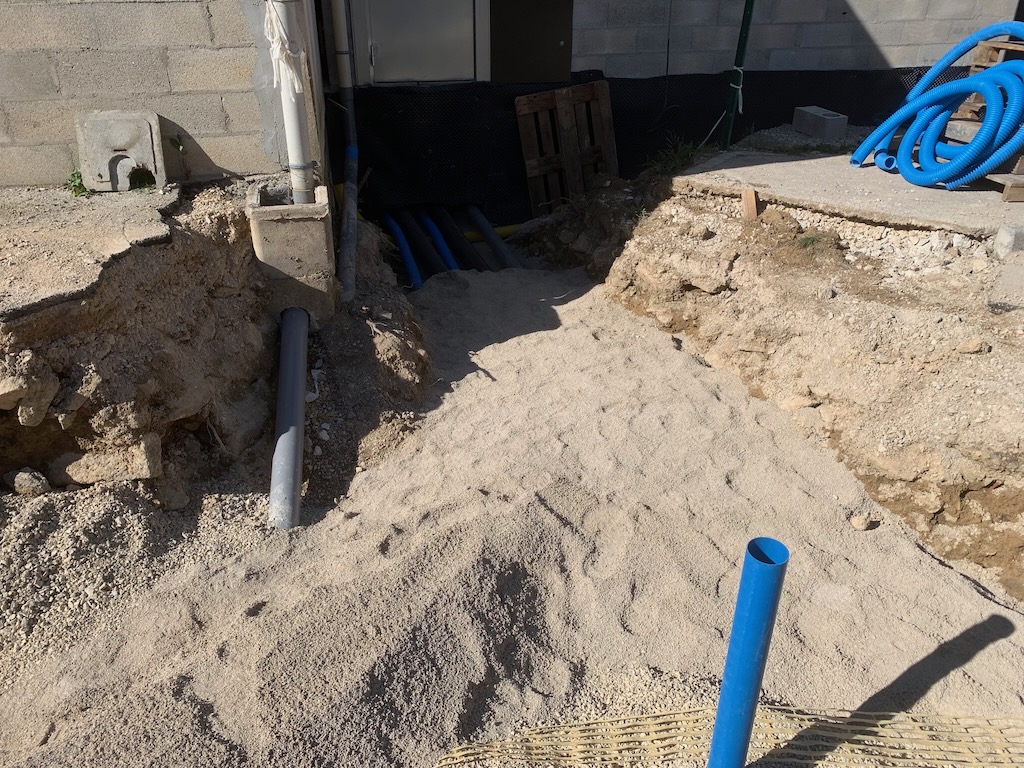

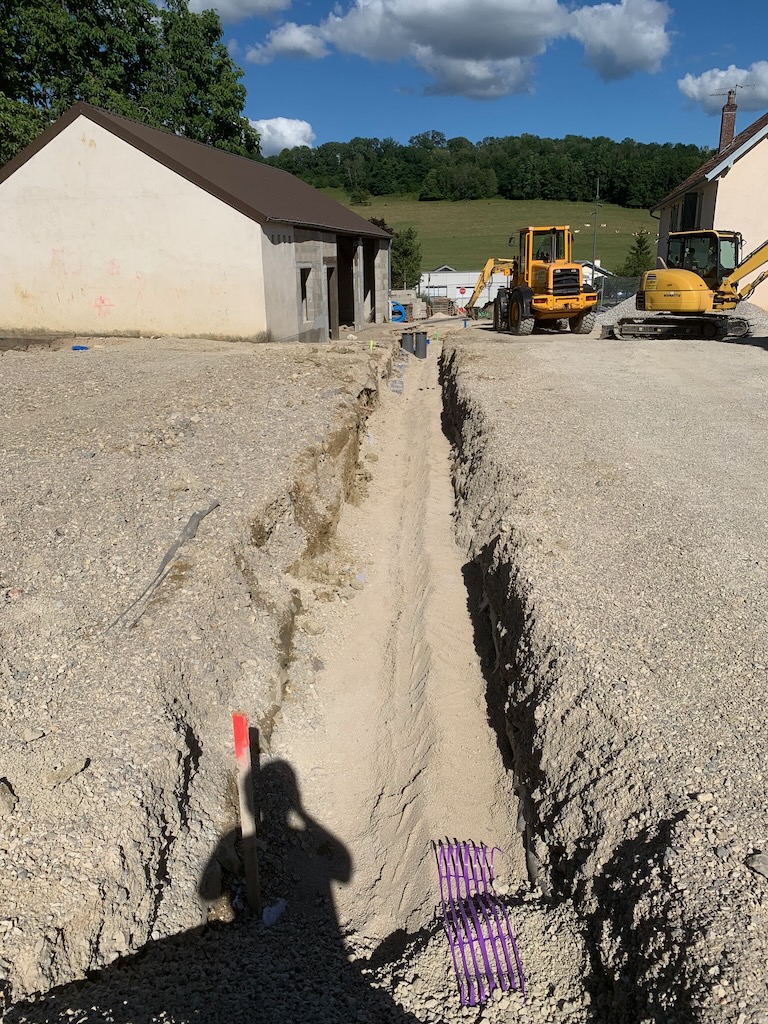

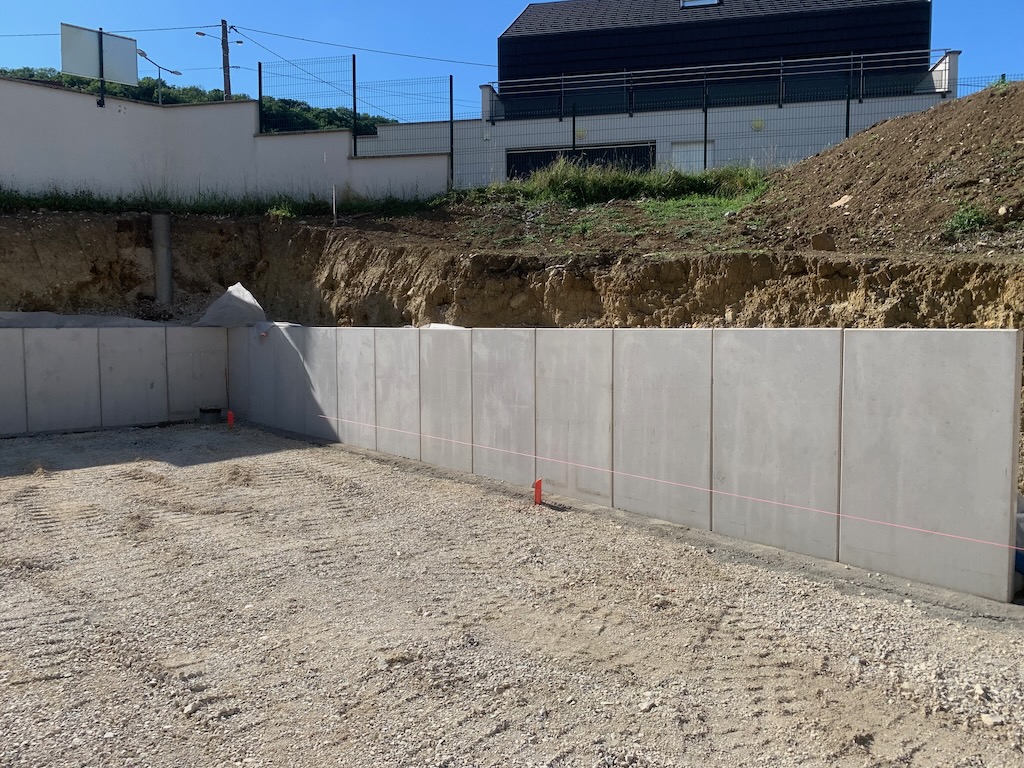

Rue de la Maltournée, le SYDED a commencé les travaux de terrassement nécessaires au raccordement électrique des bâtiments. L’ensemble sera raccordé au nouveau réseau créé dans l’ancienne cour.

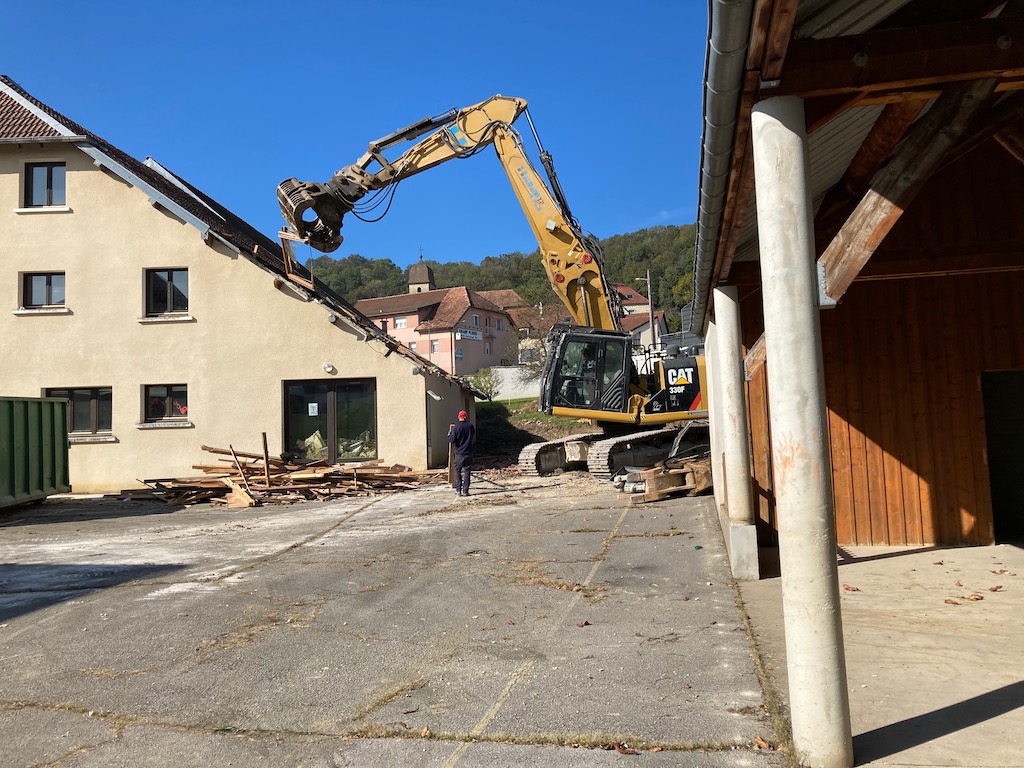

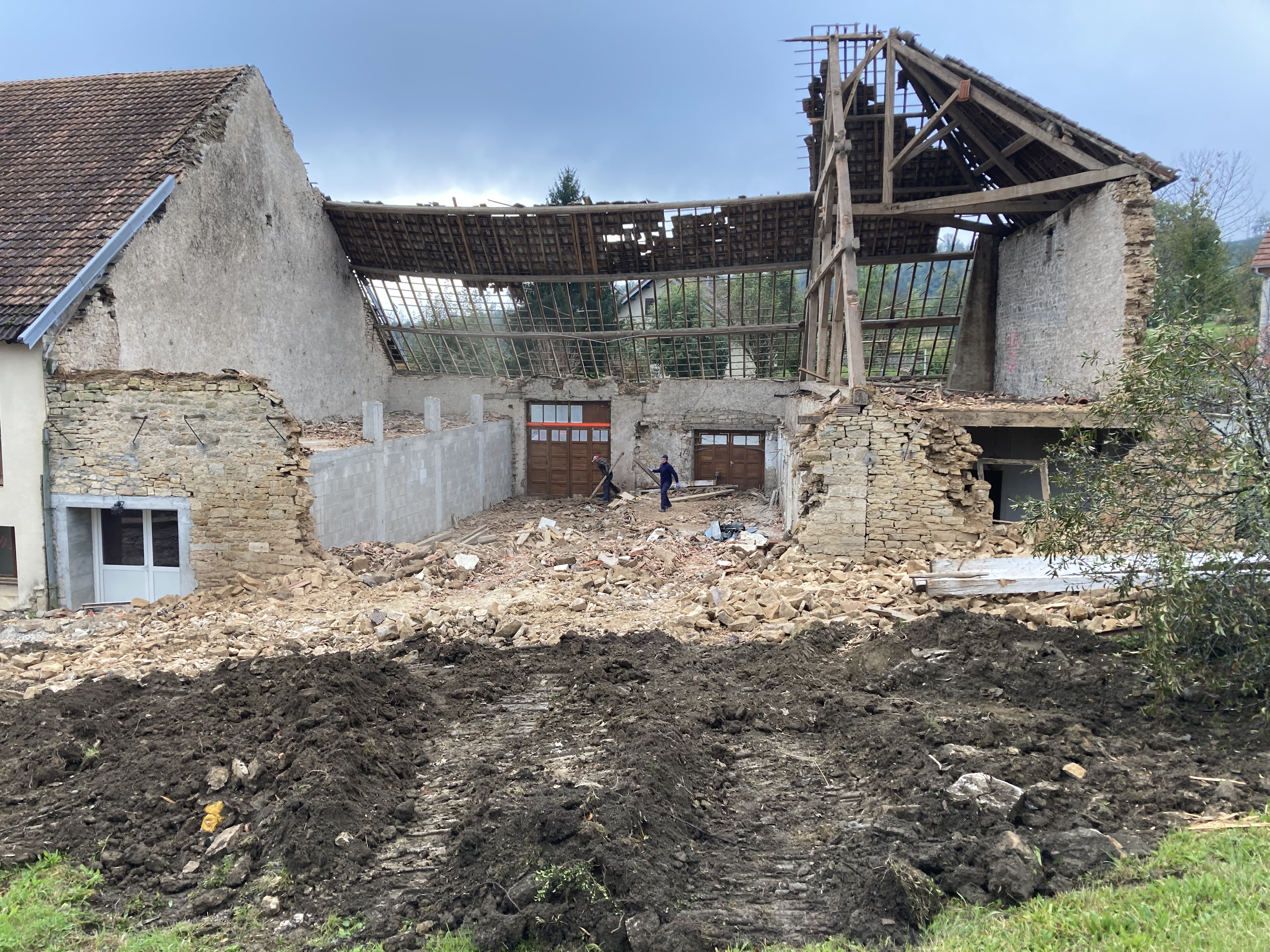

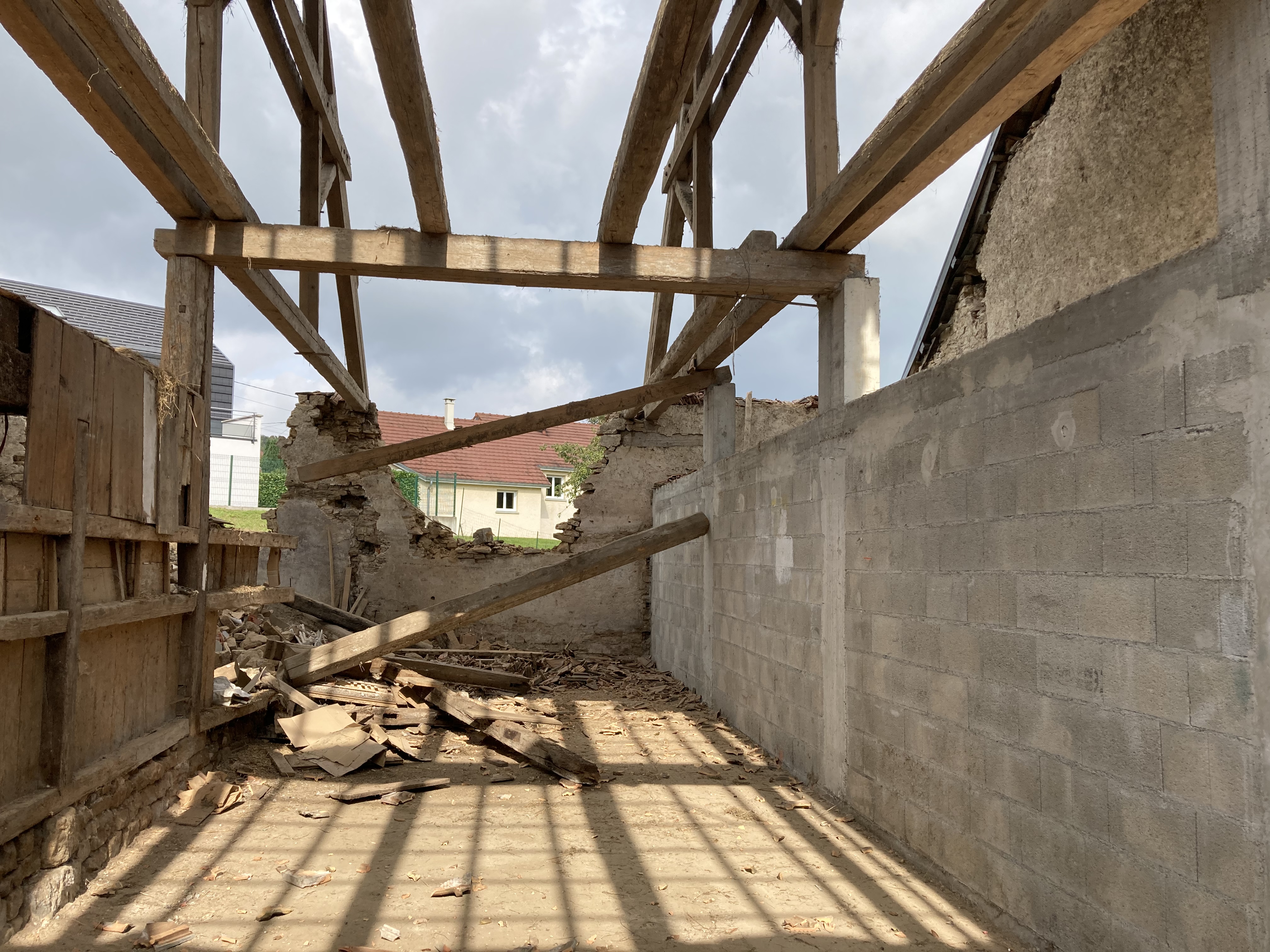

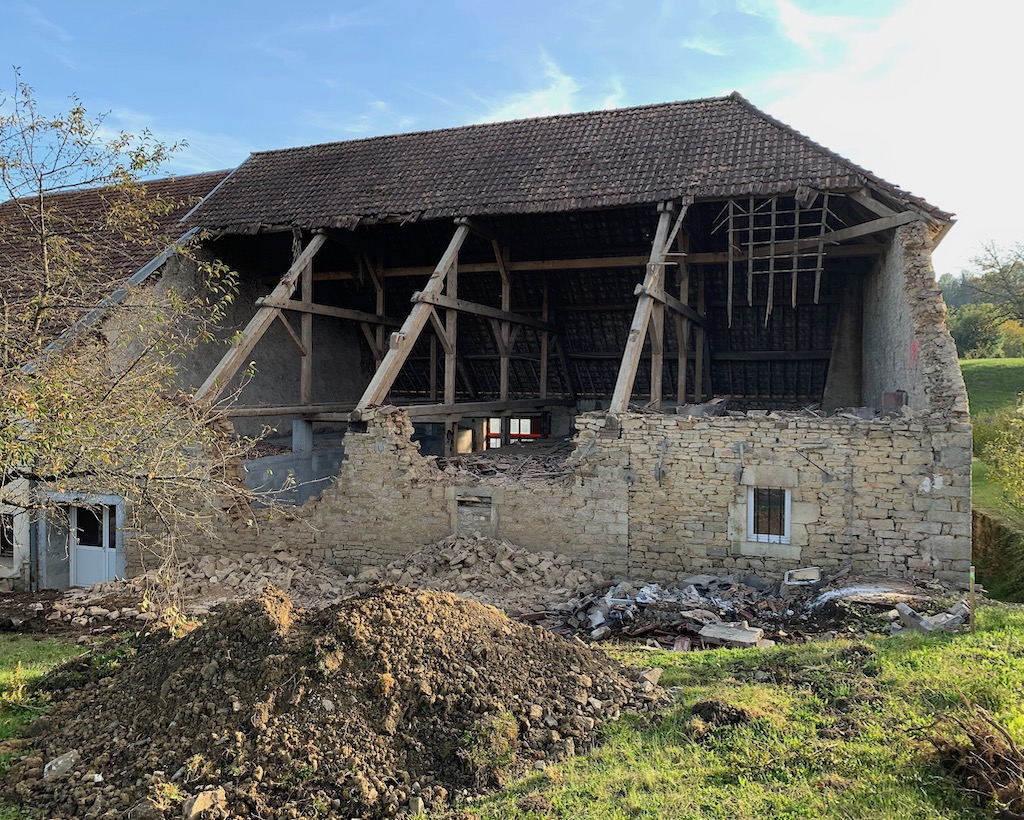

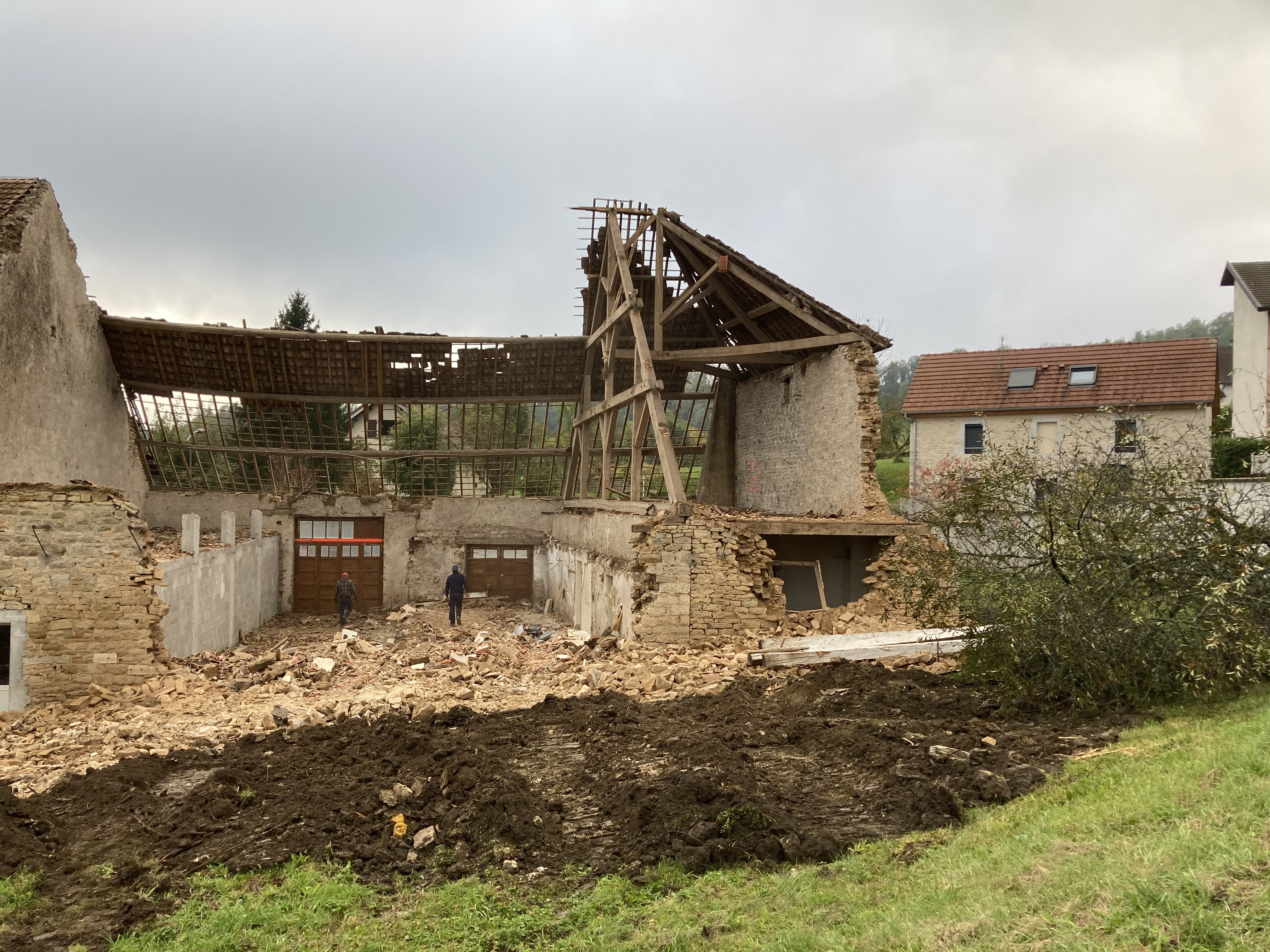

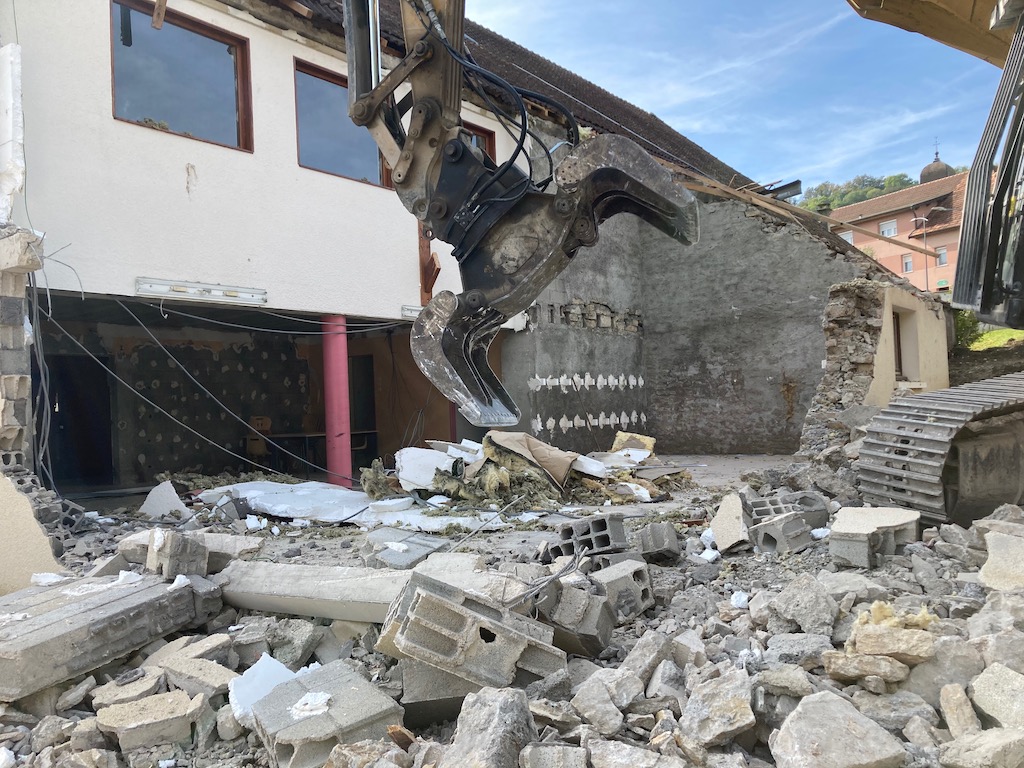

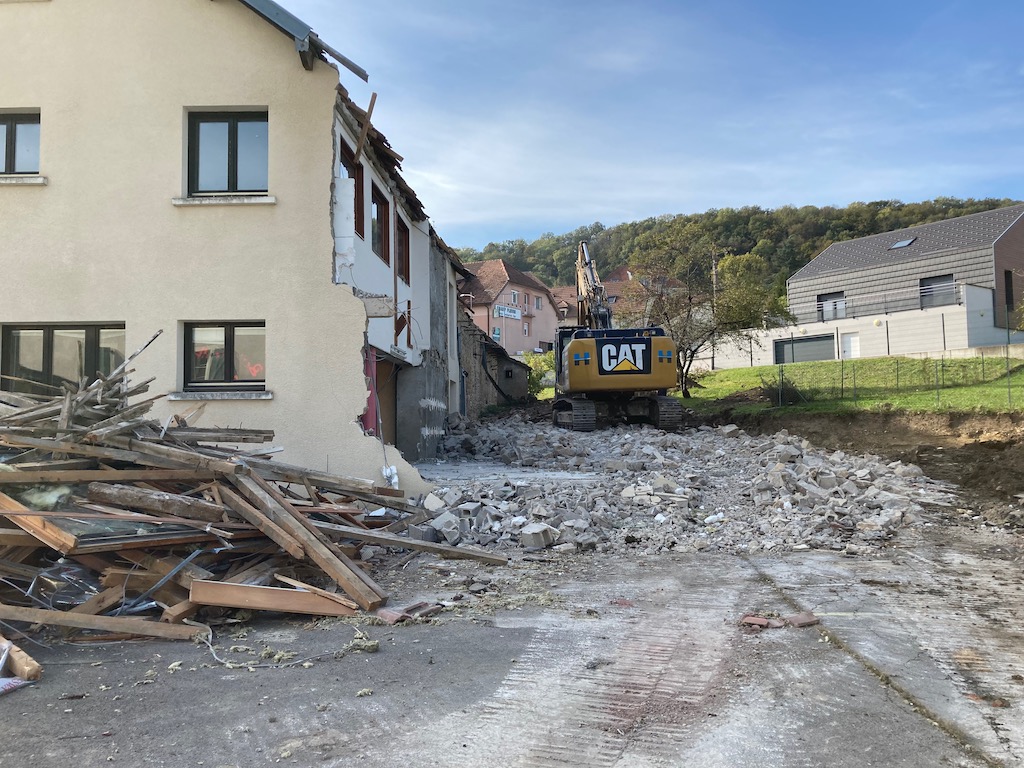

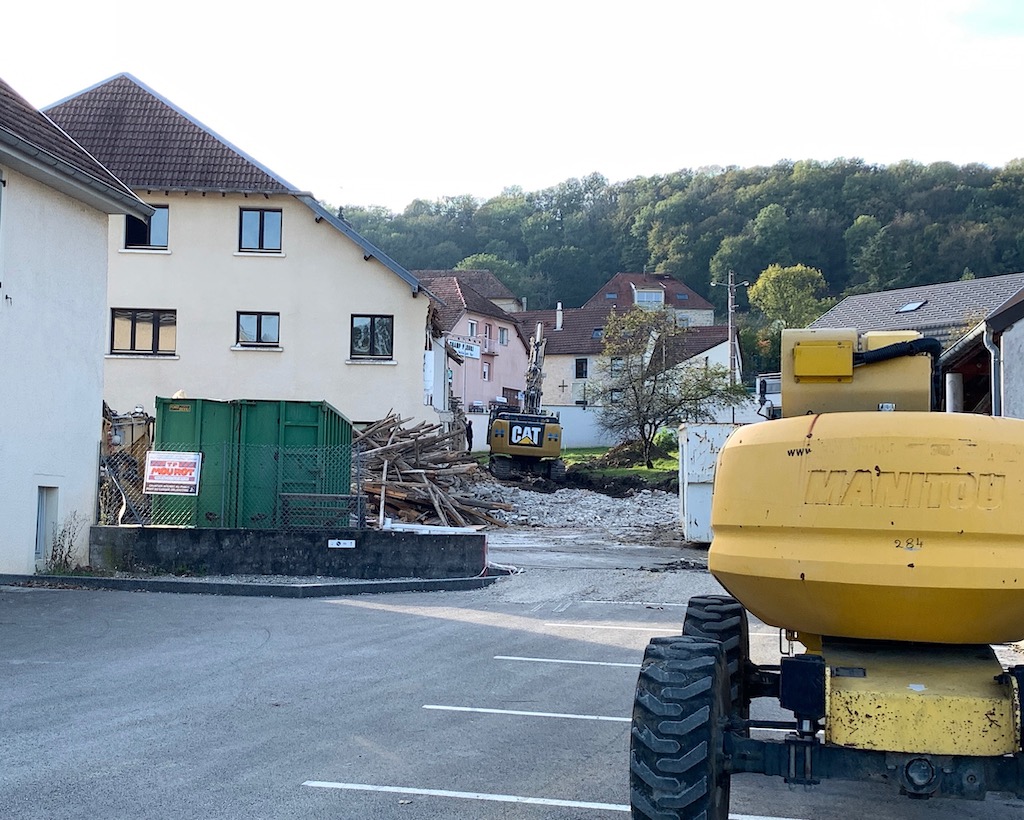

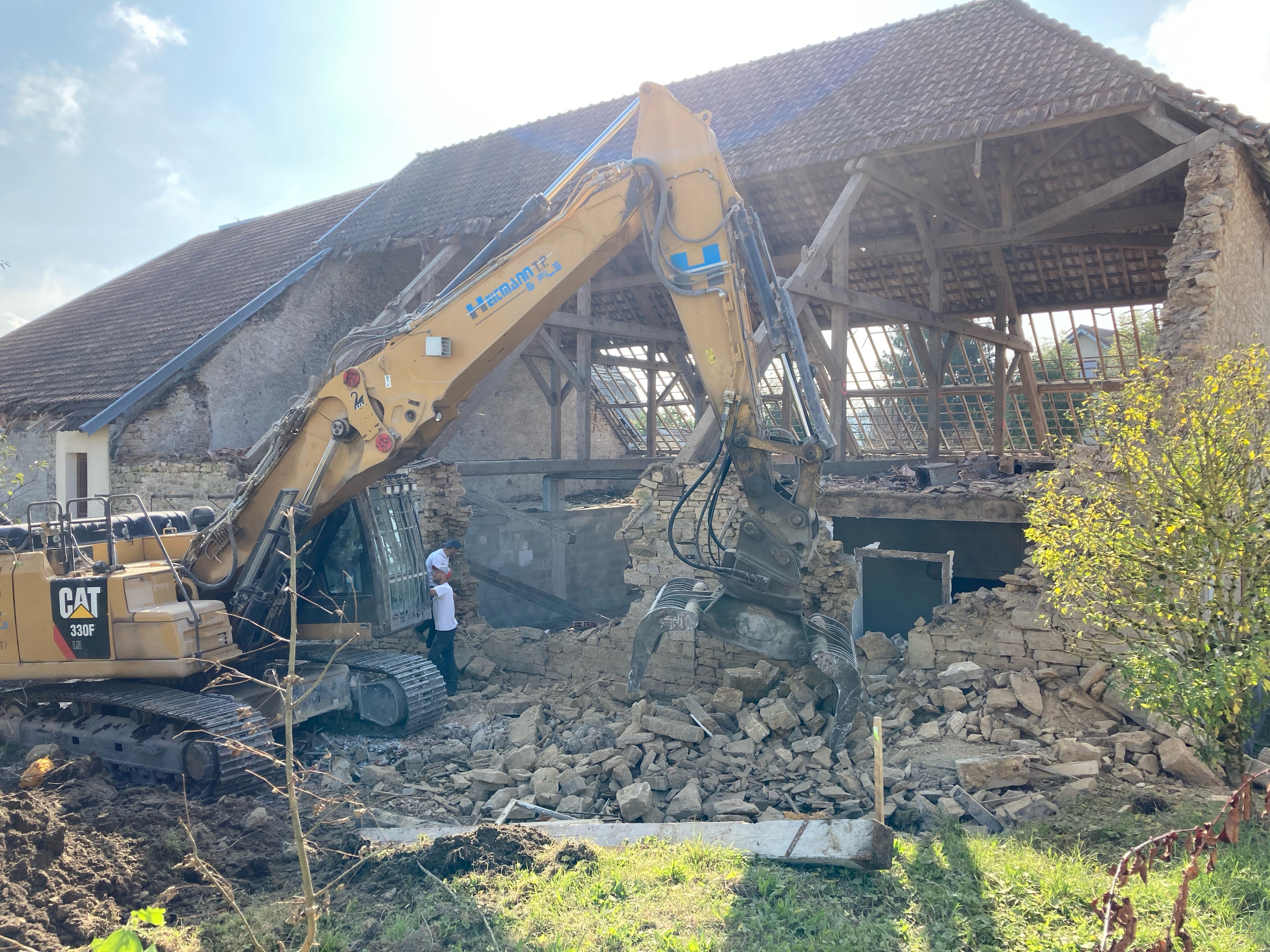

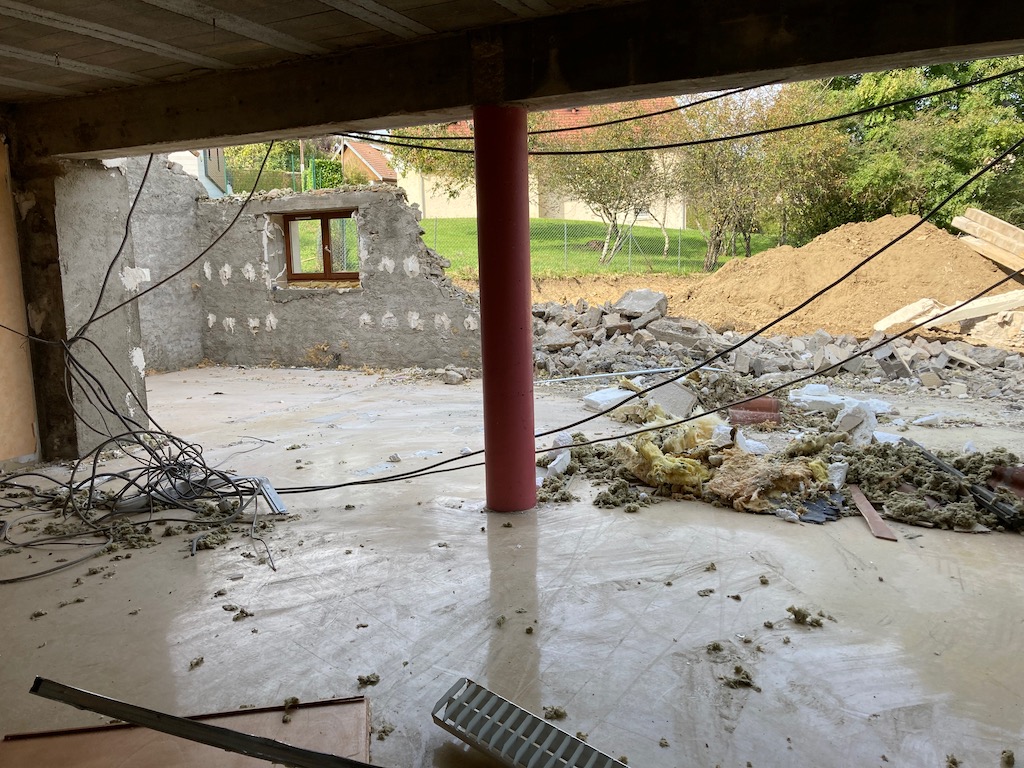

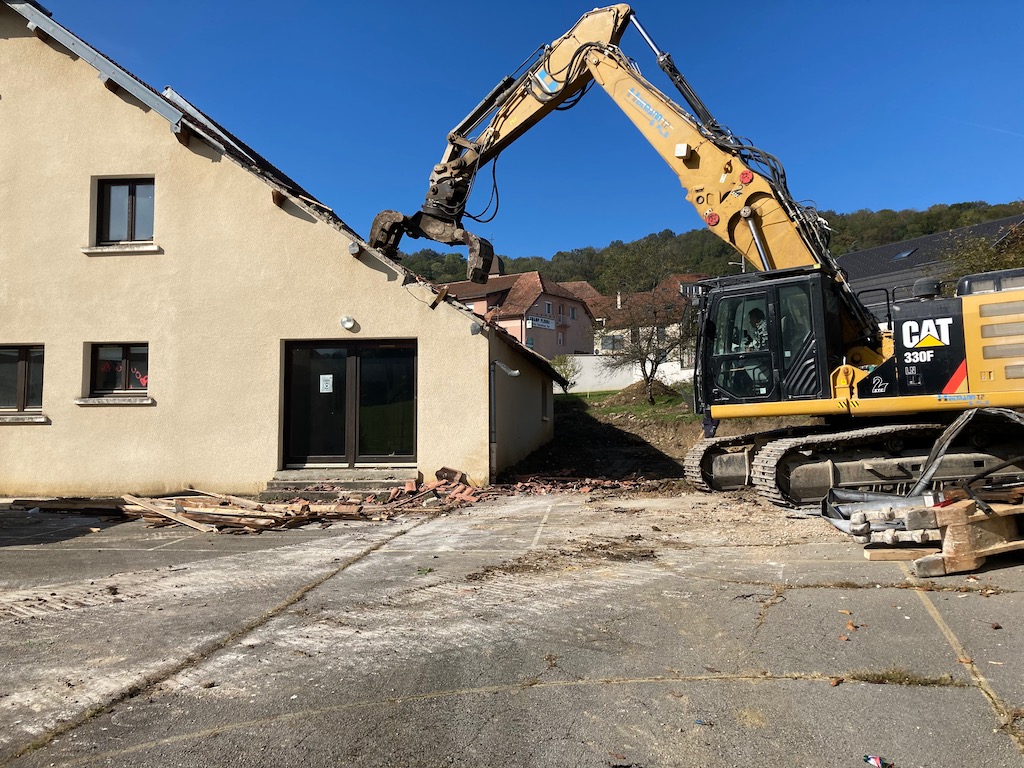

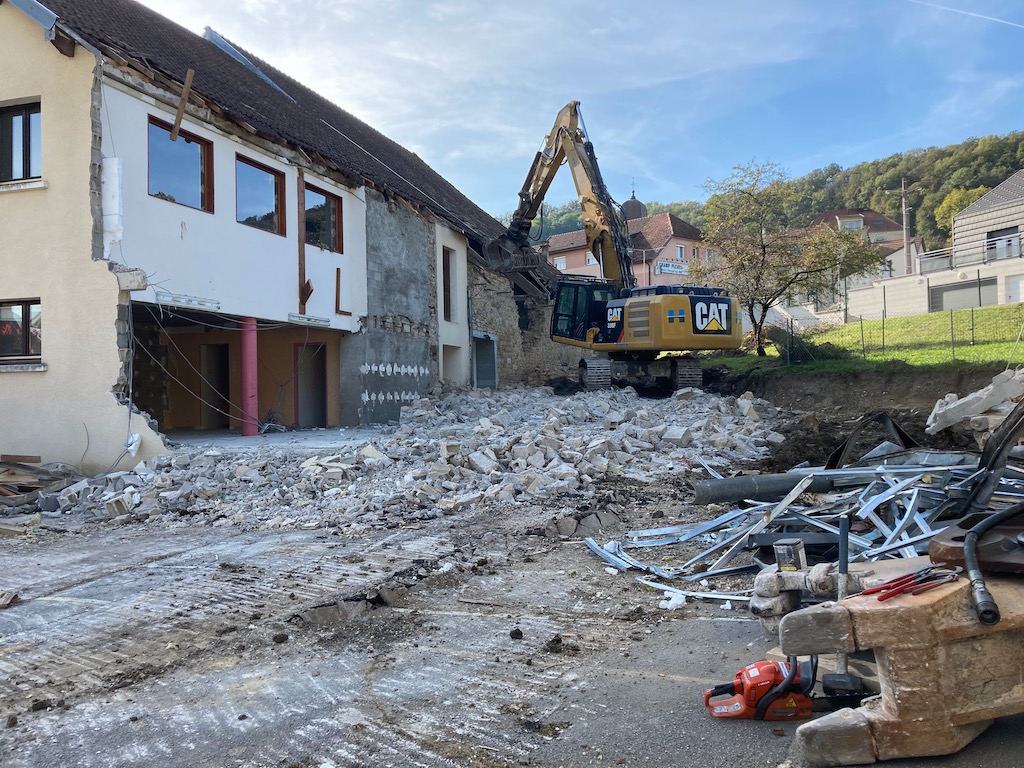

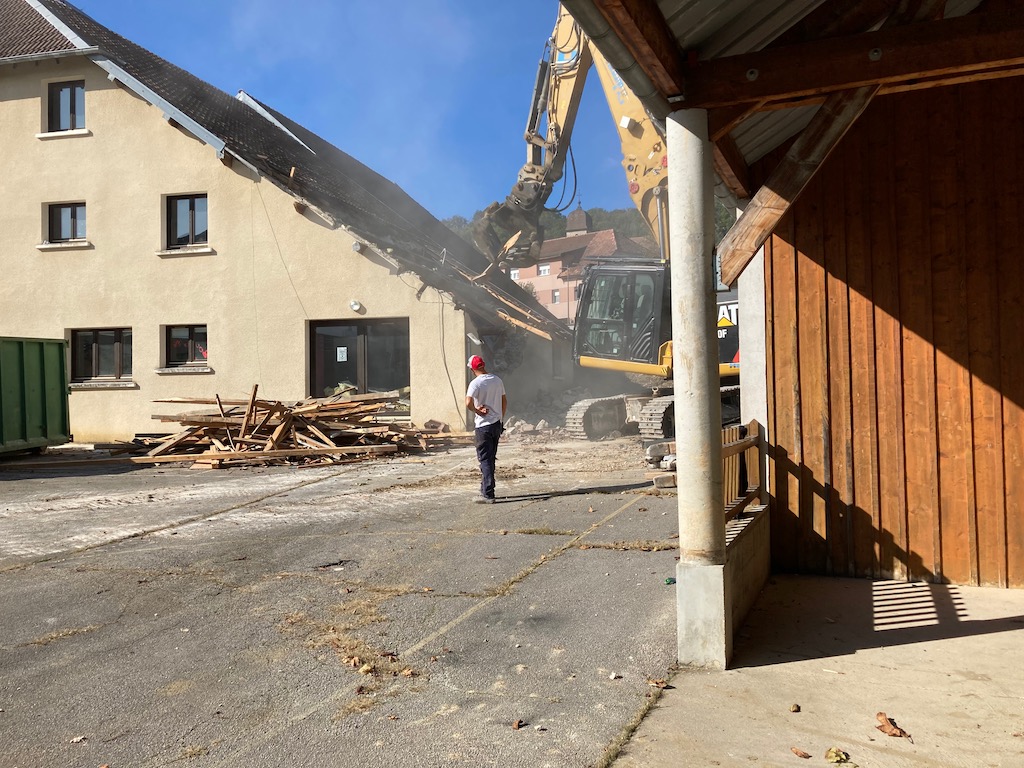

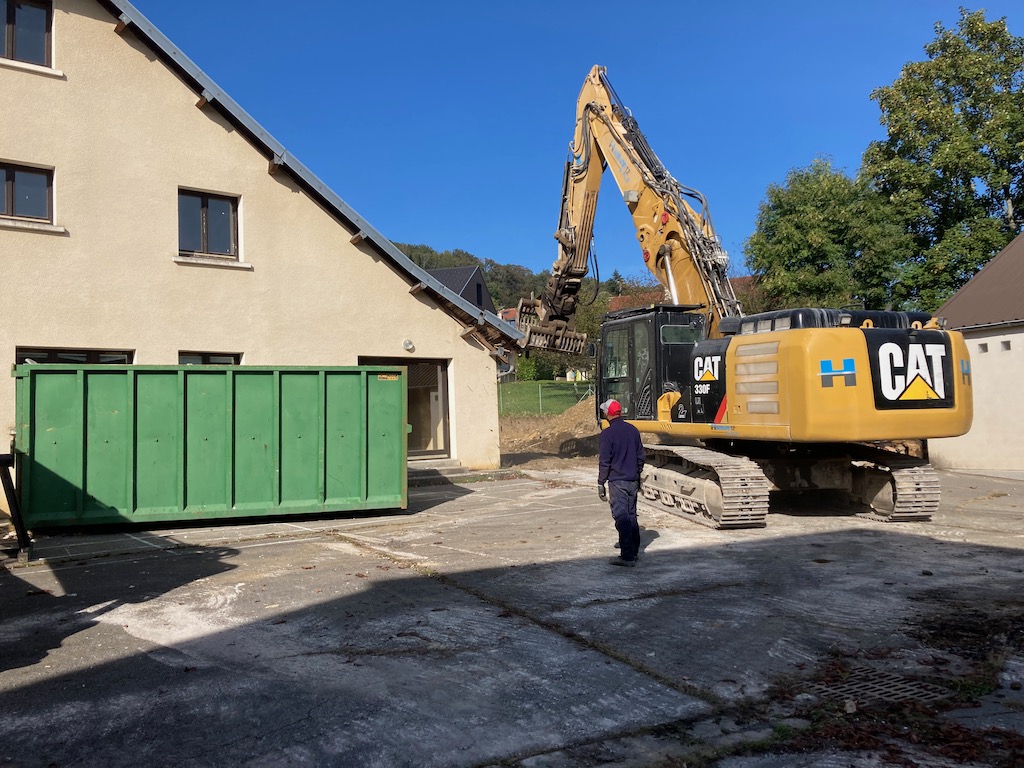

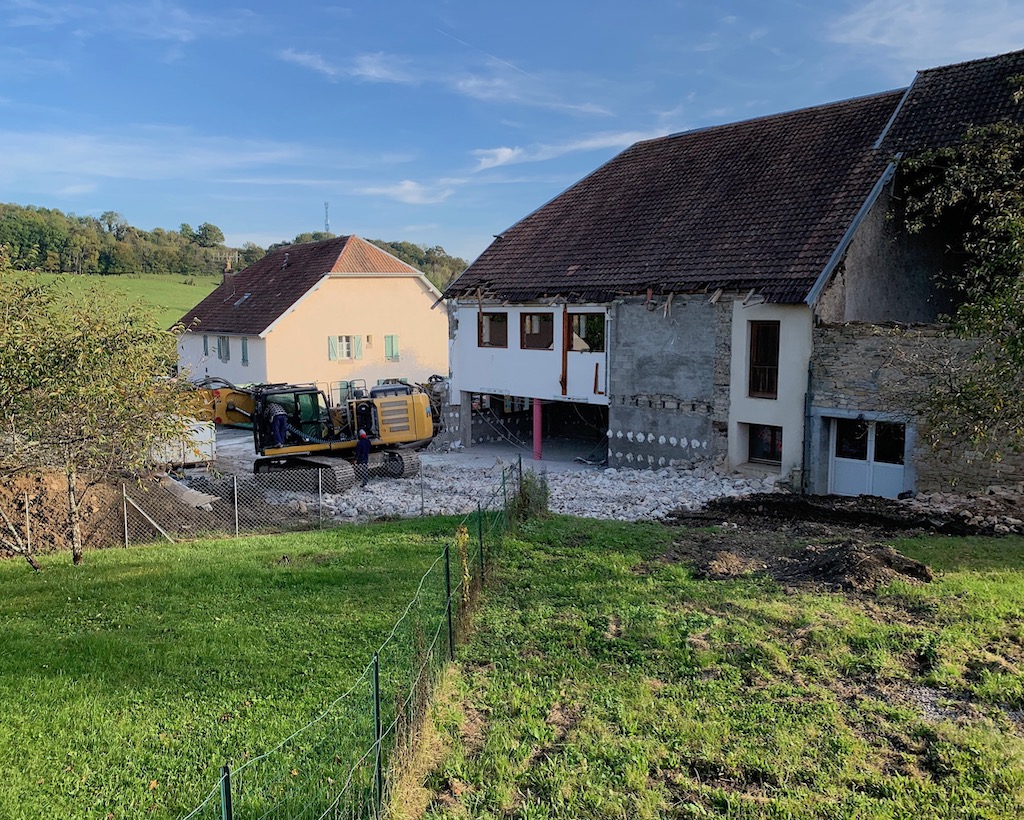

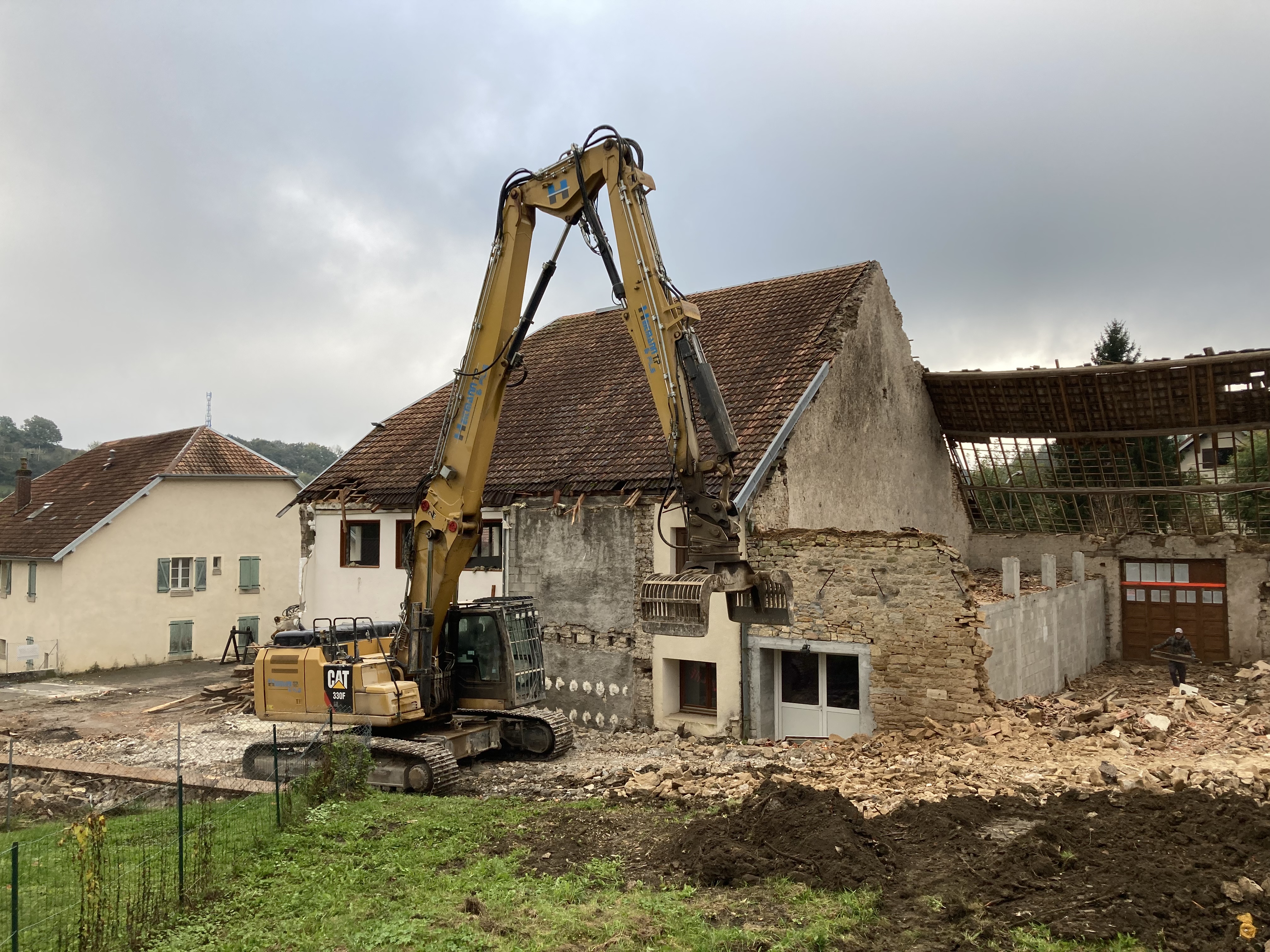

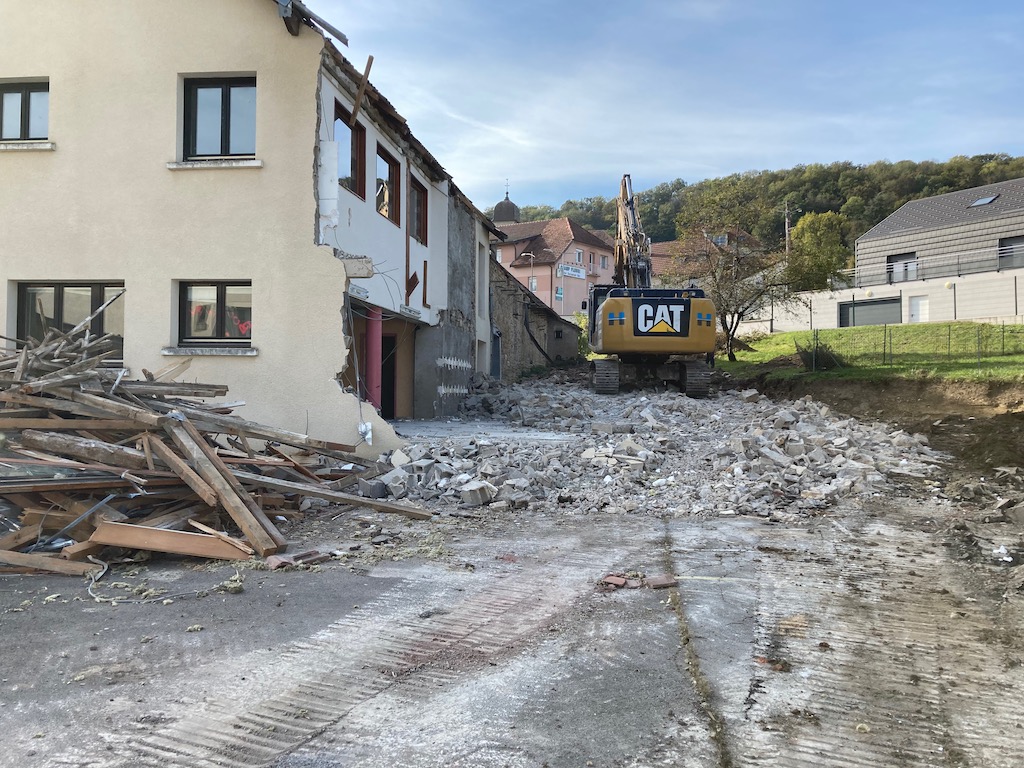

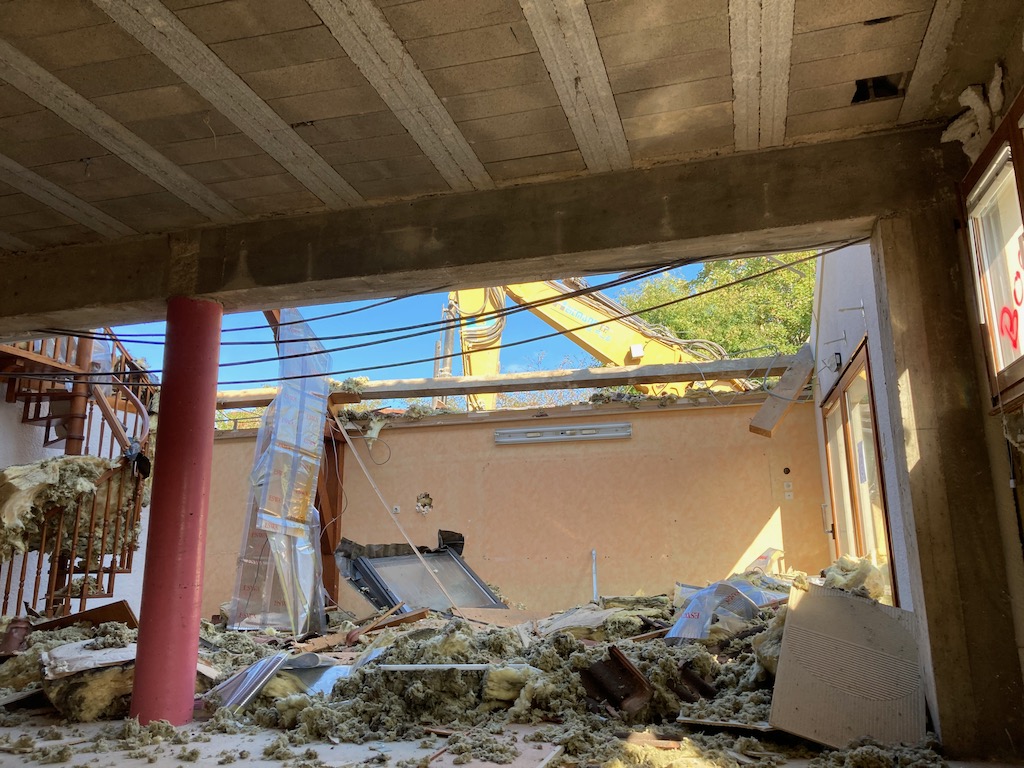

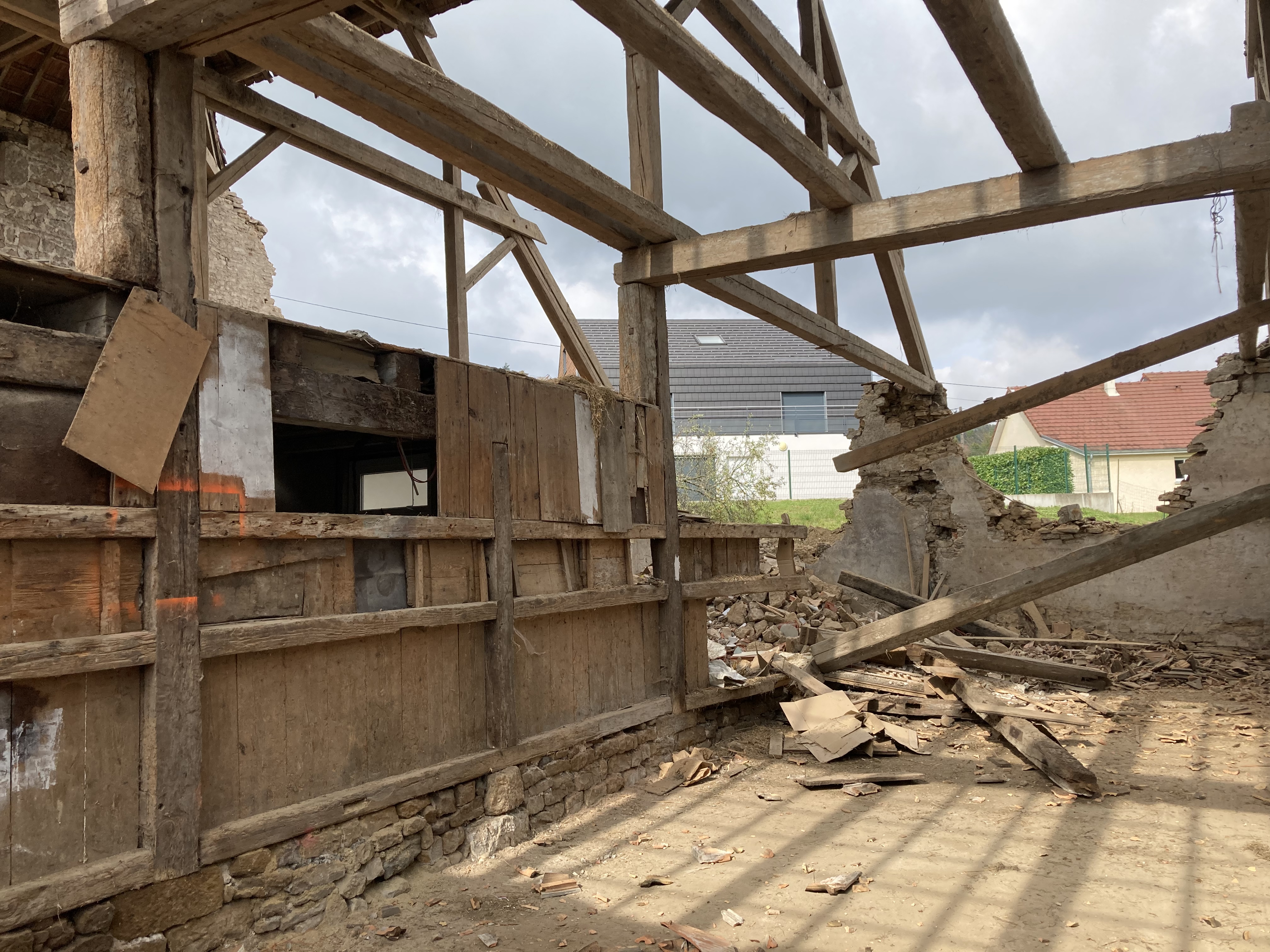

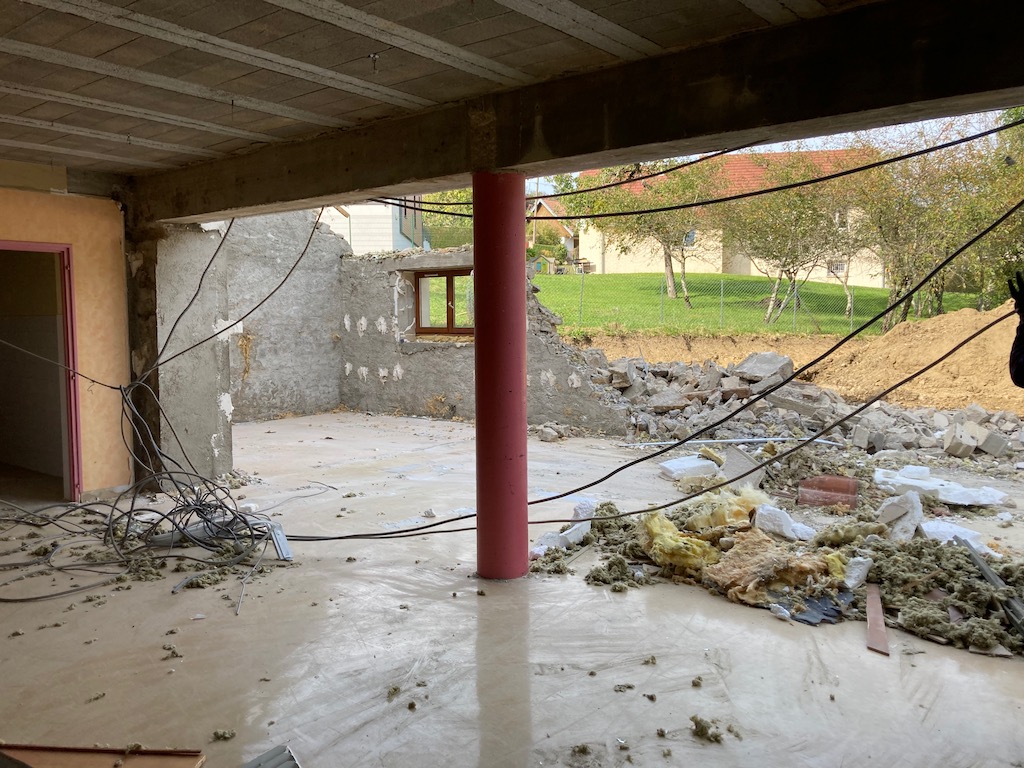

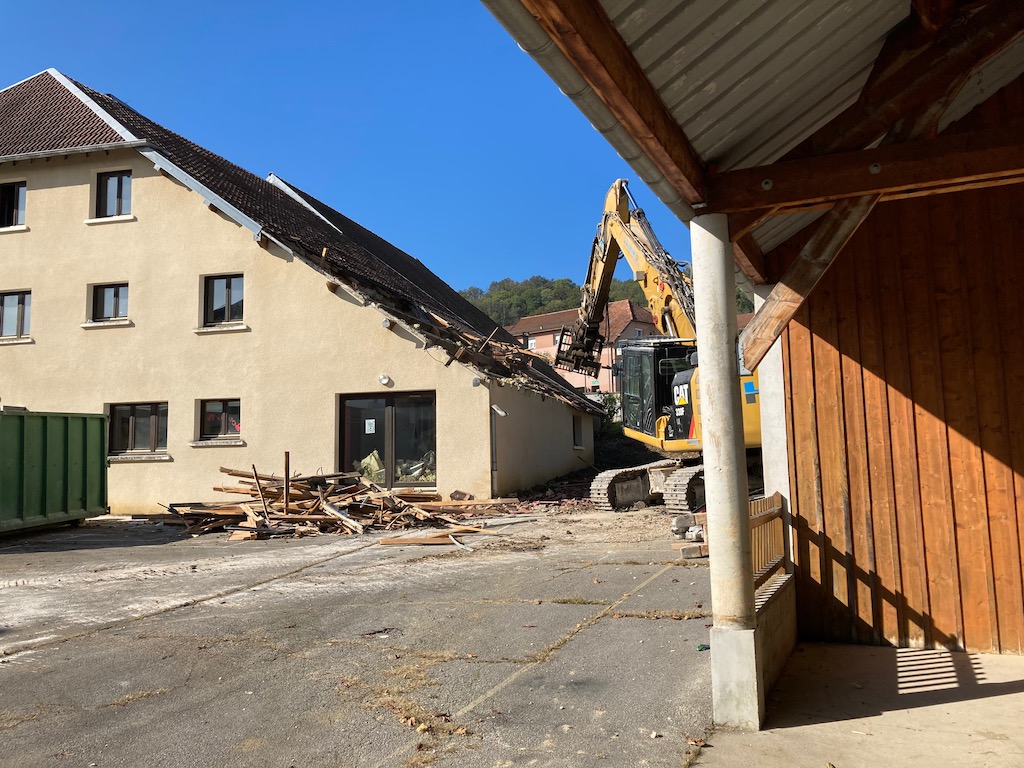

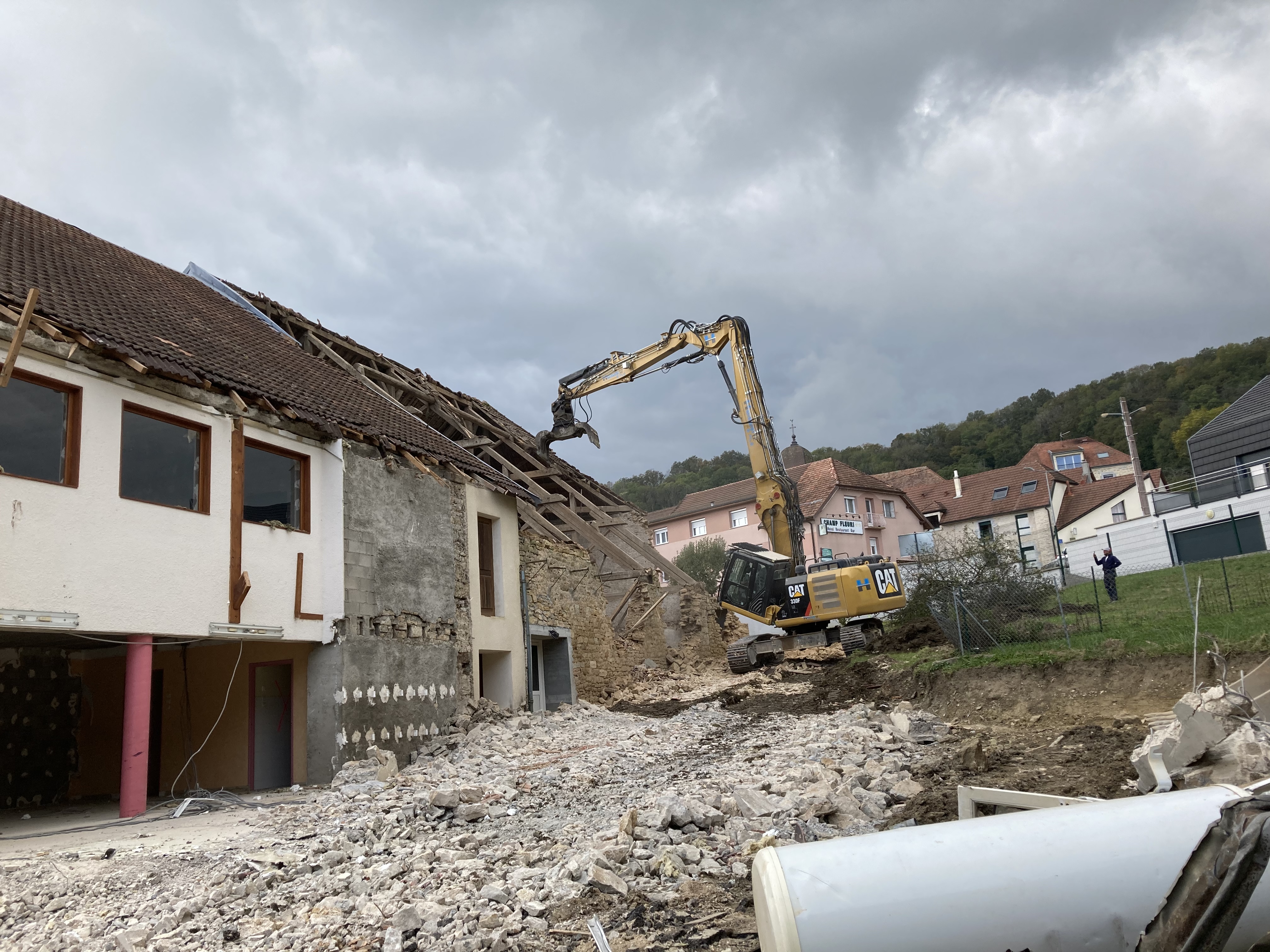

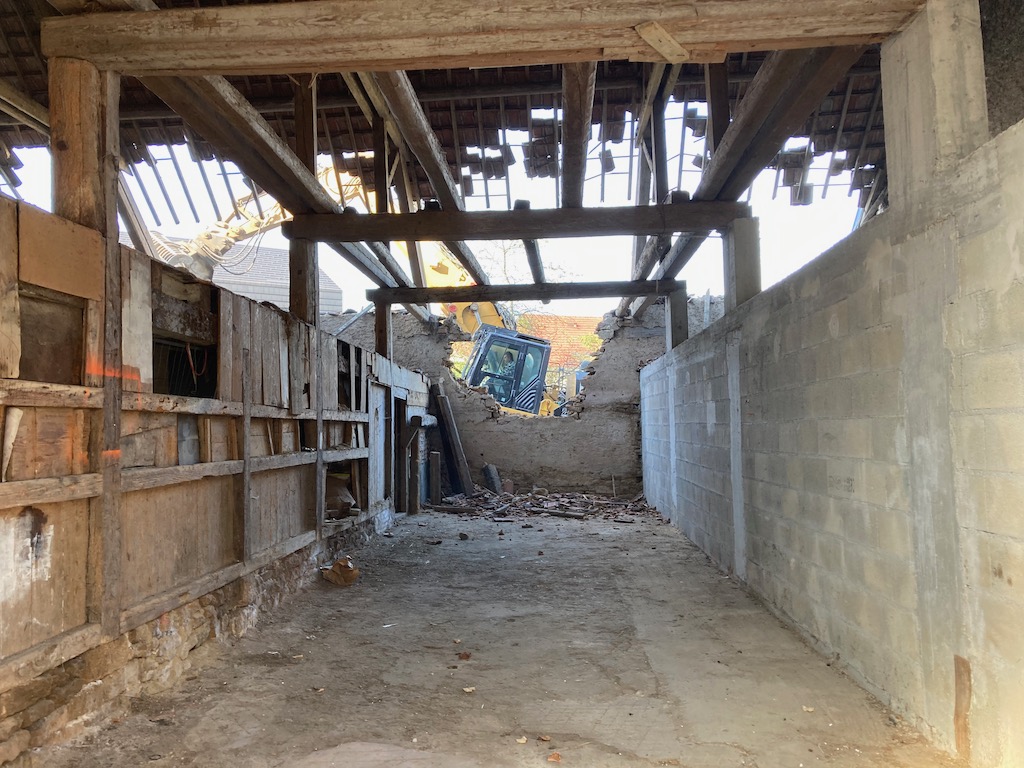

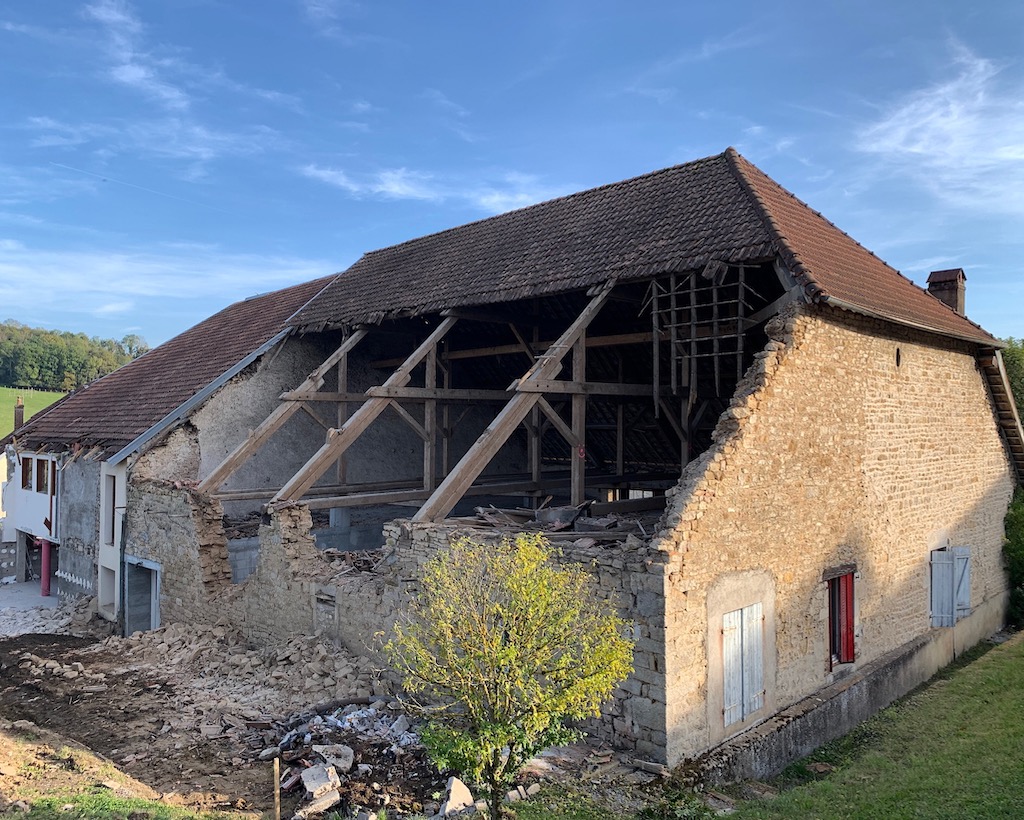

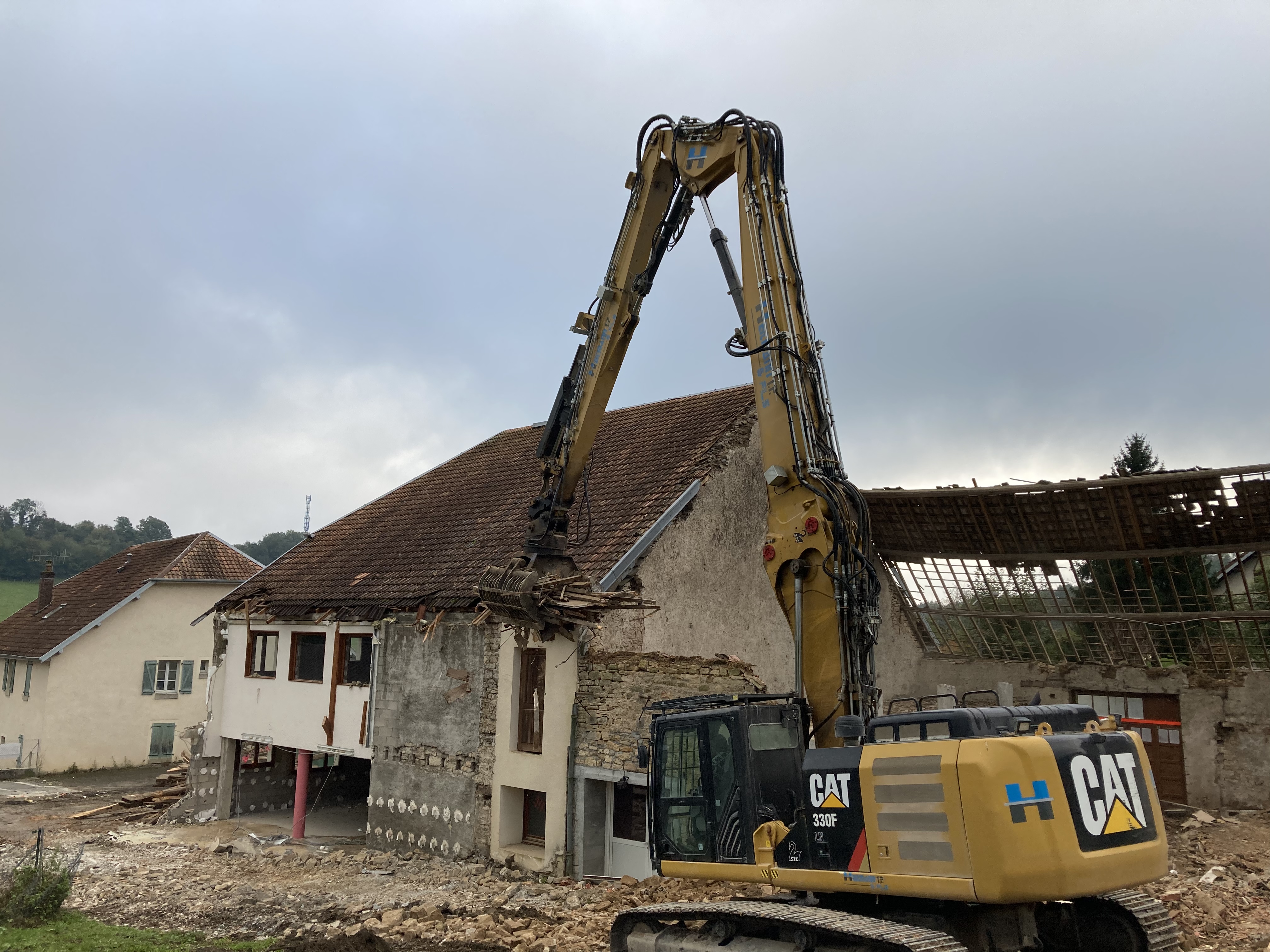

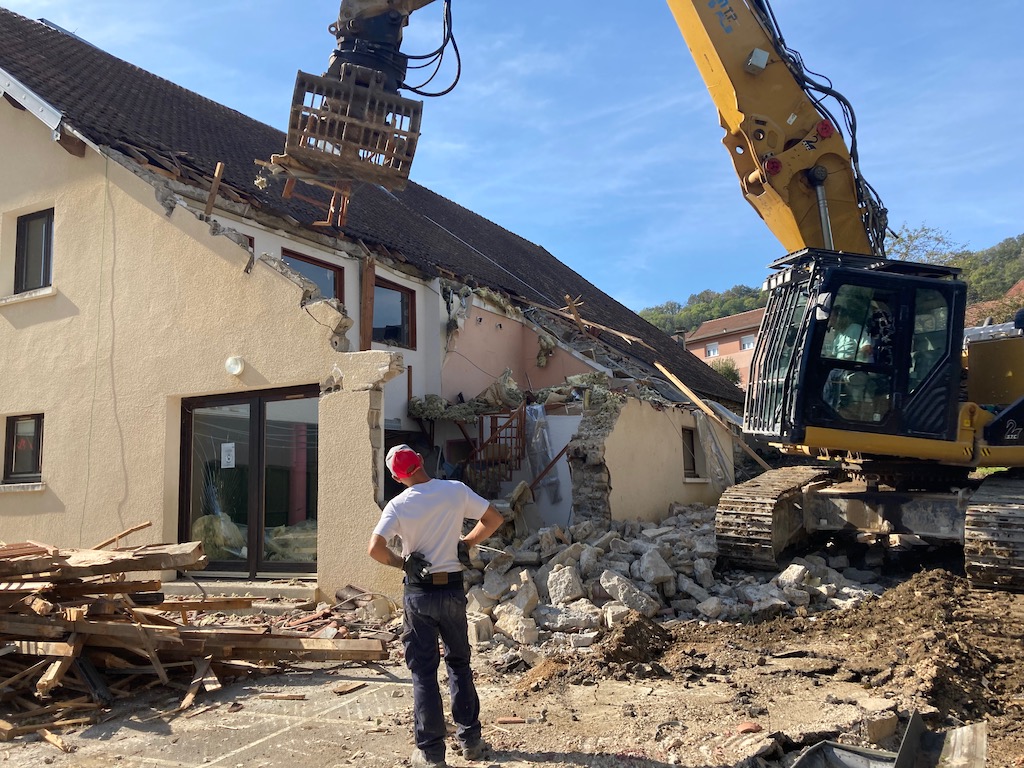

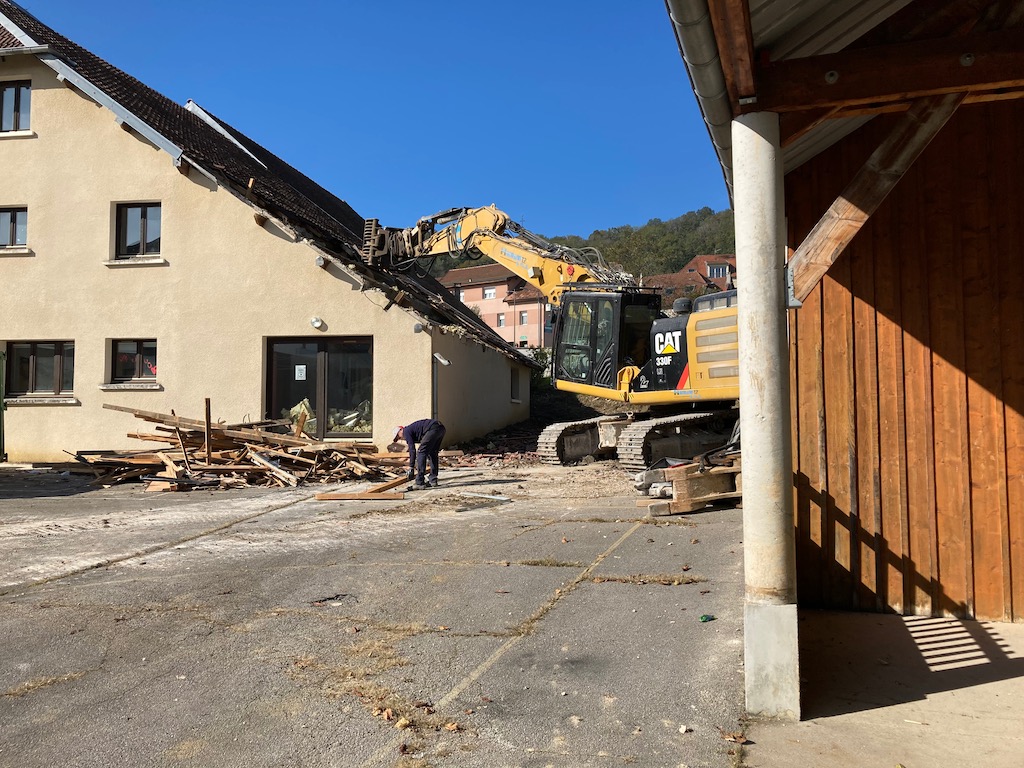

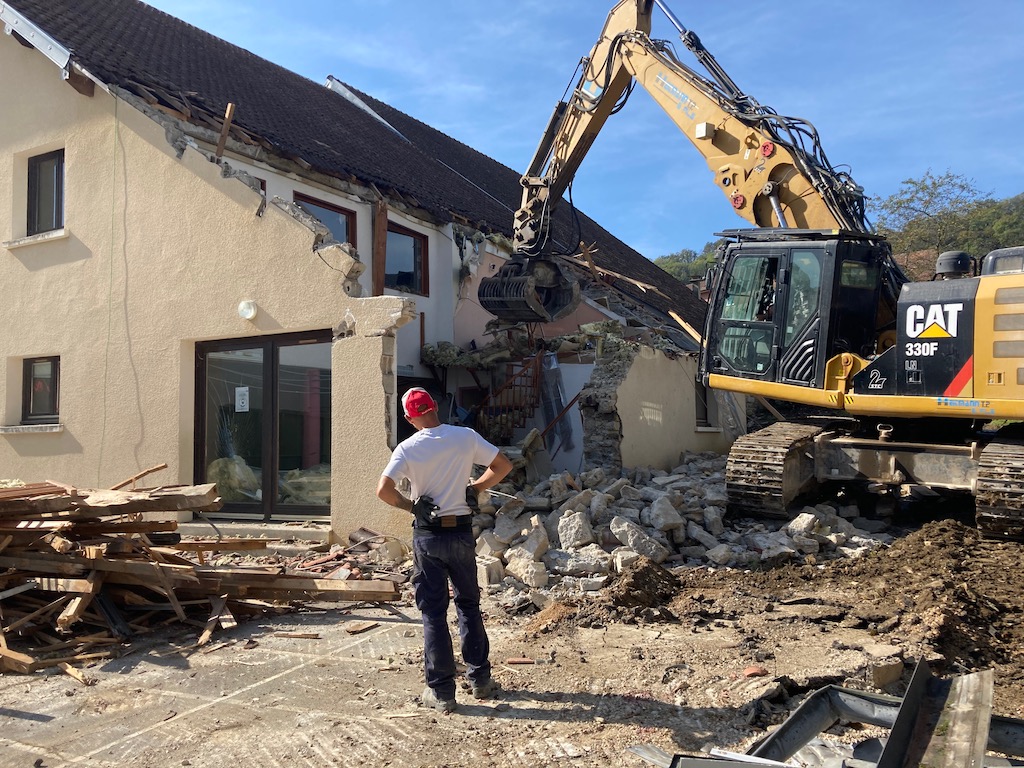

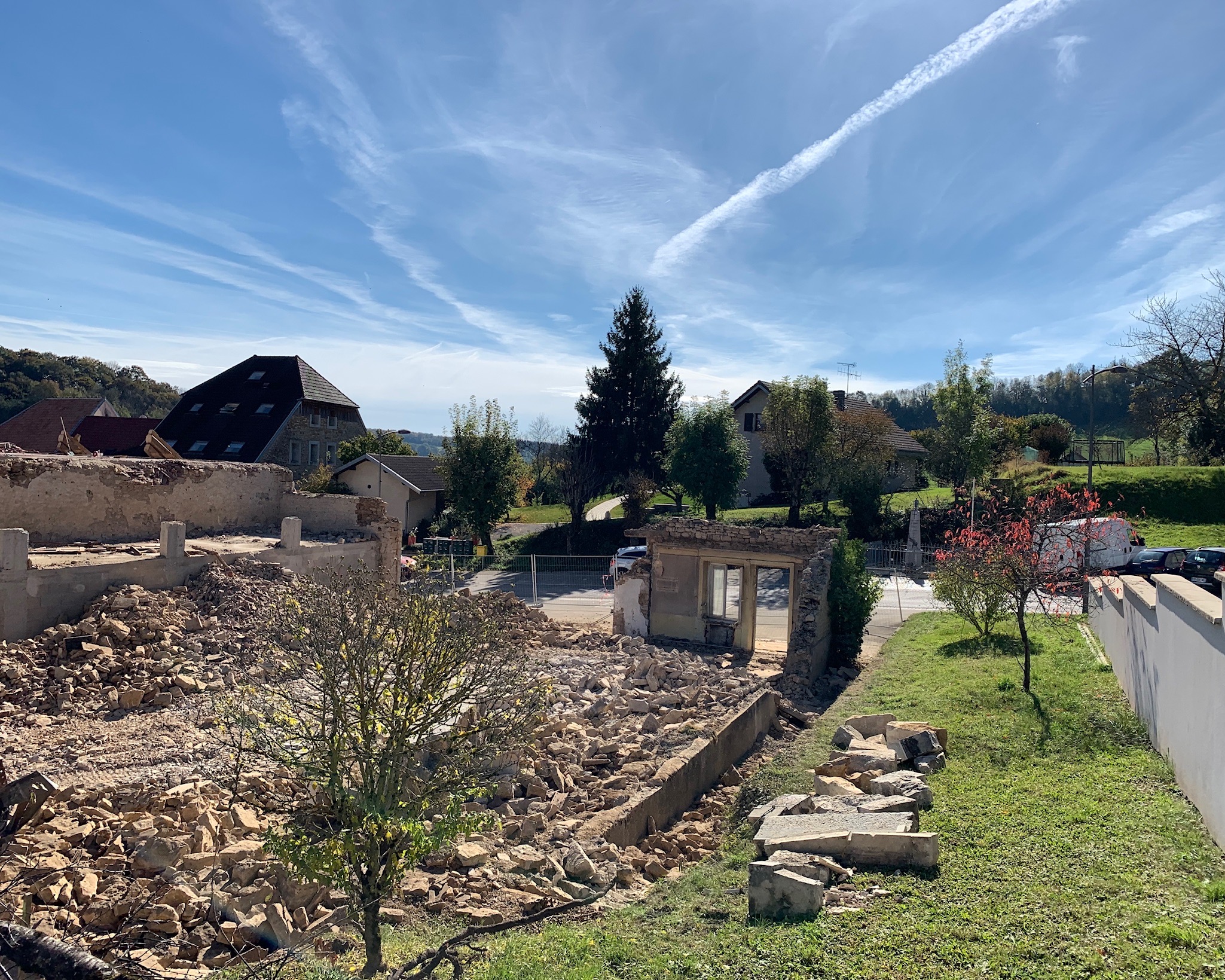

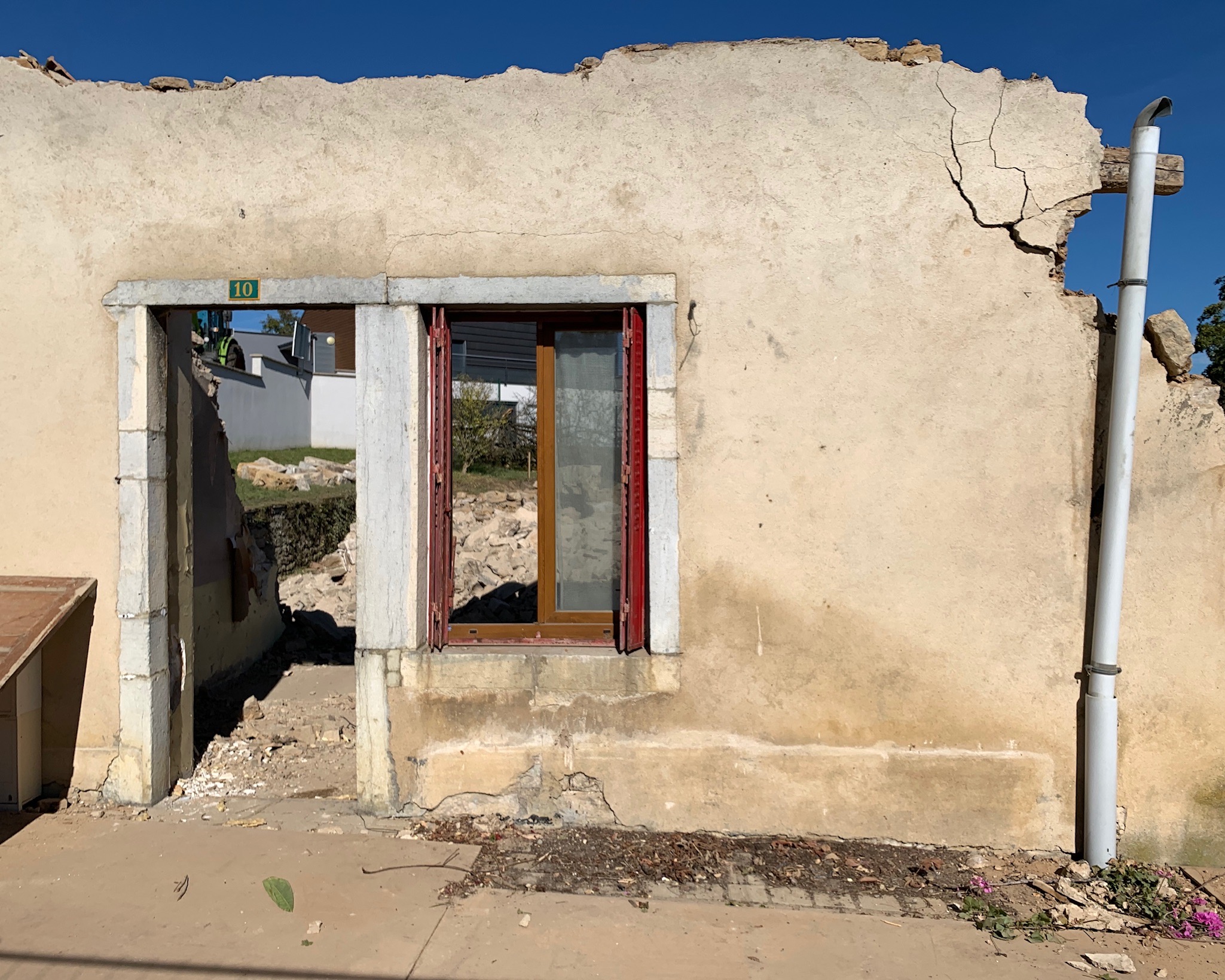

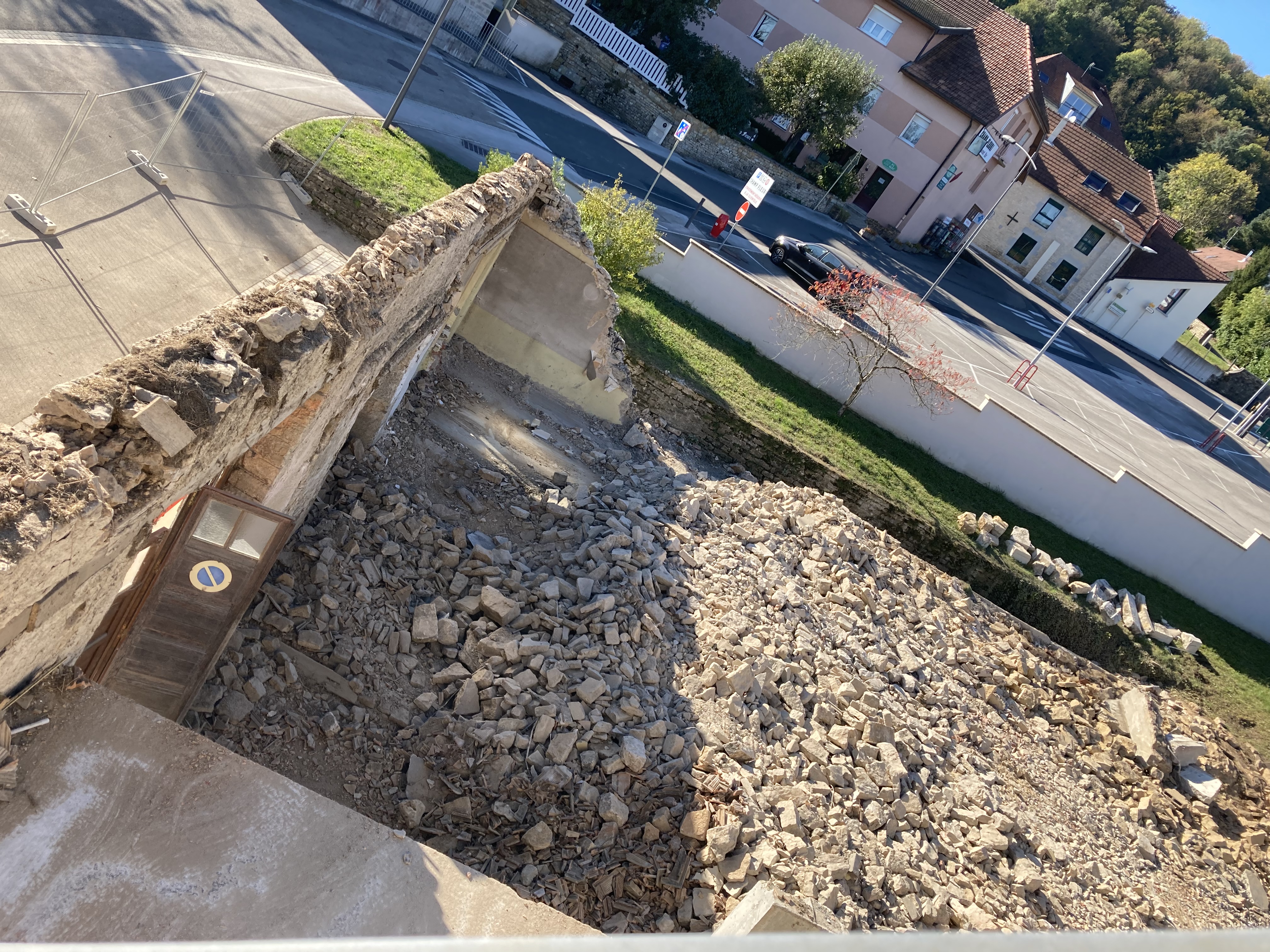

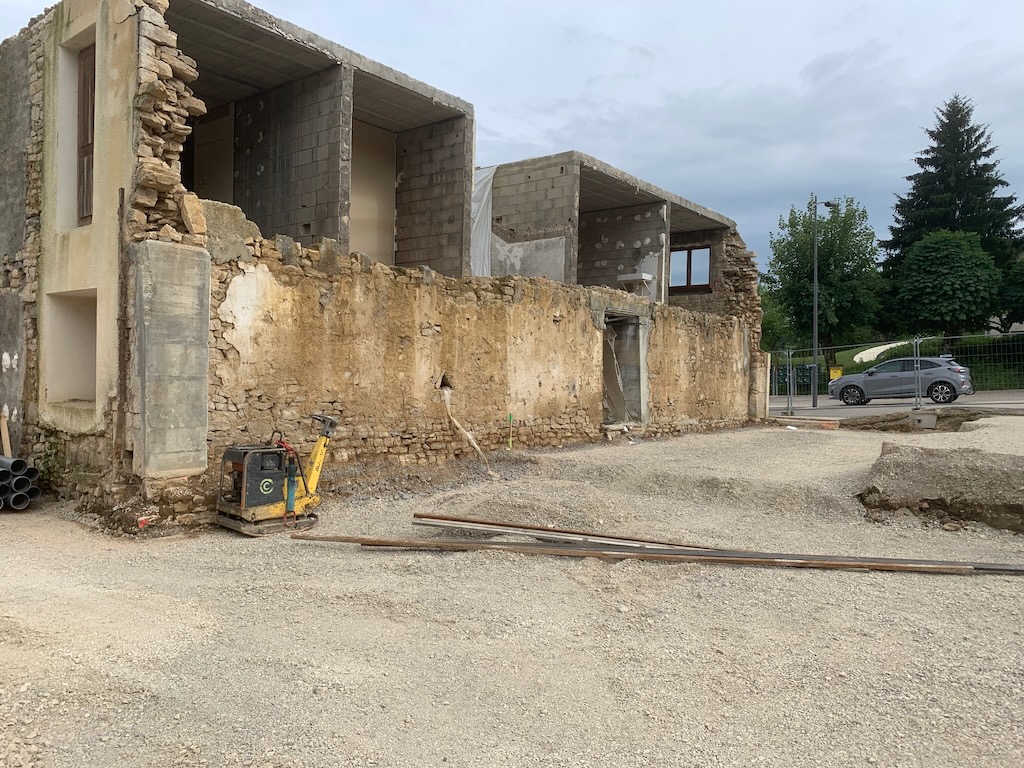

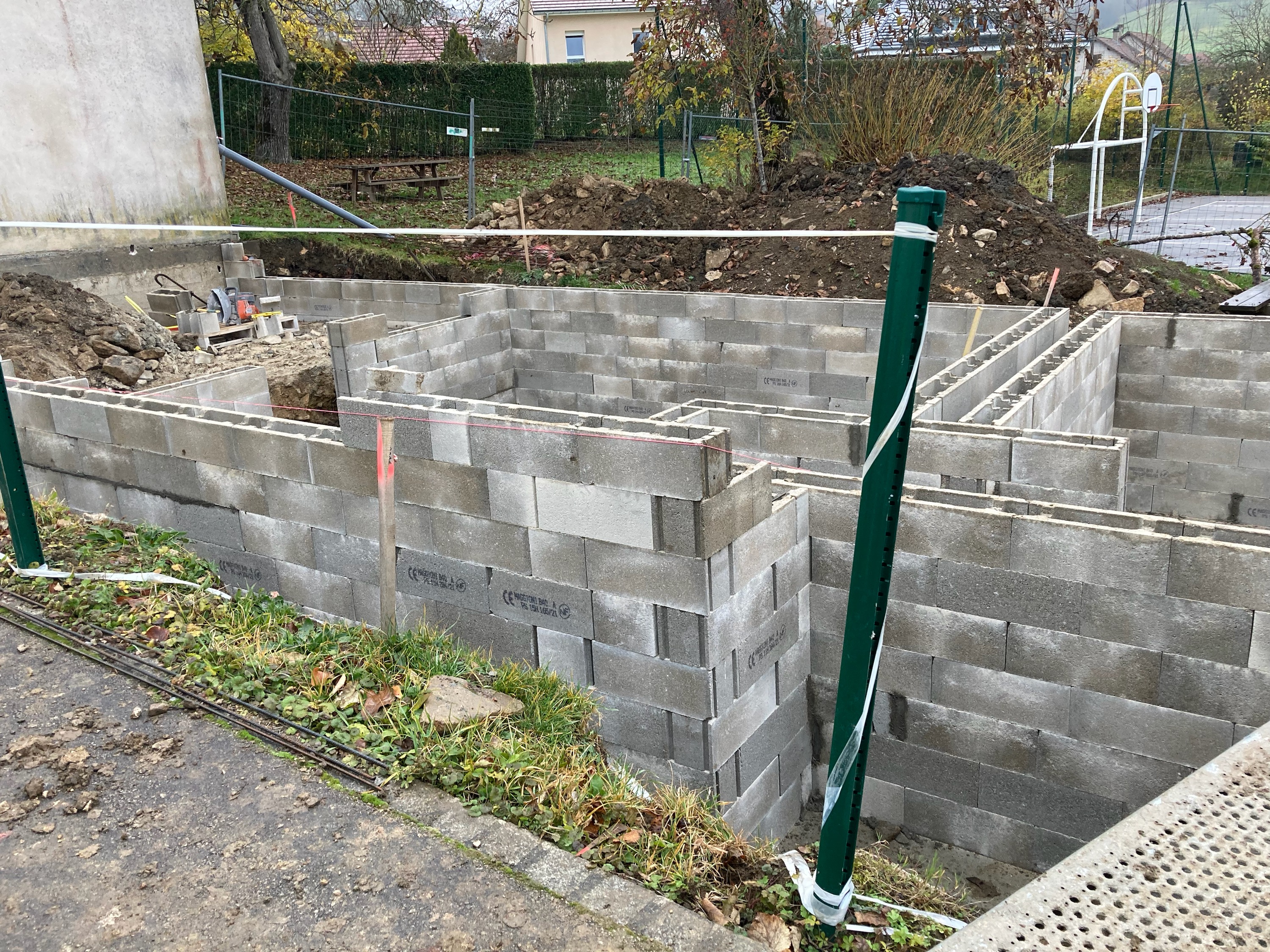

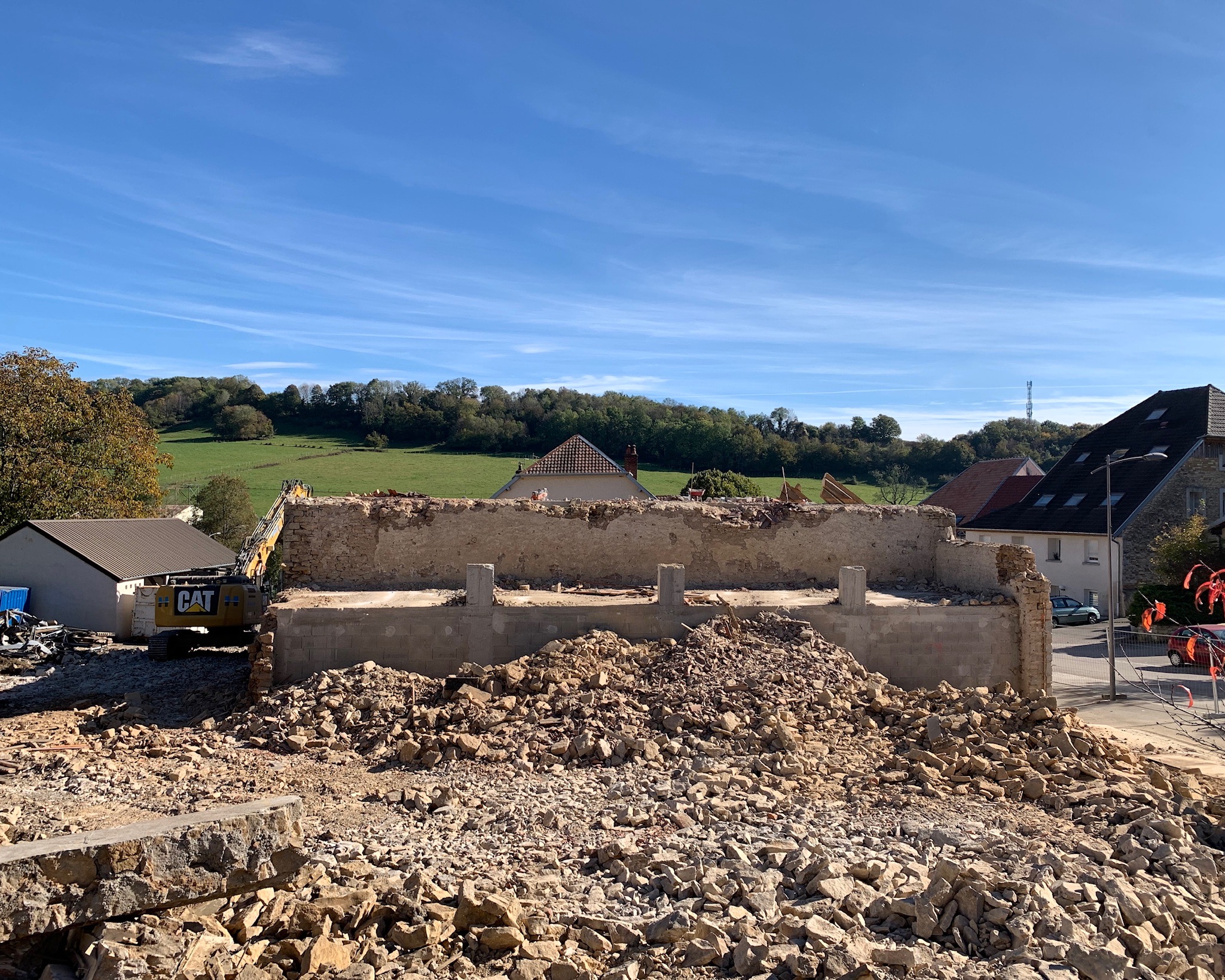

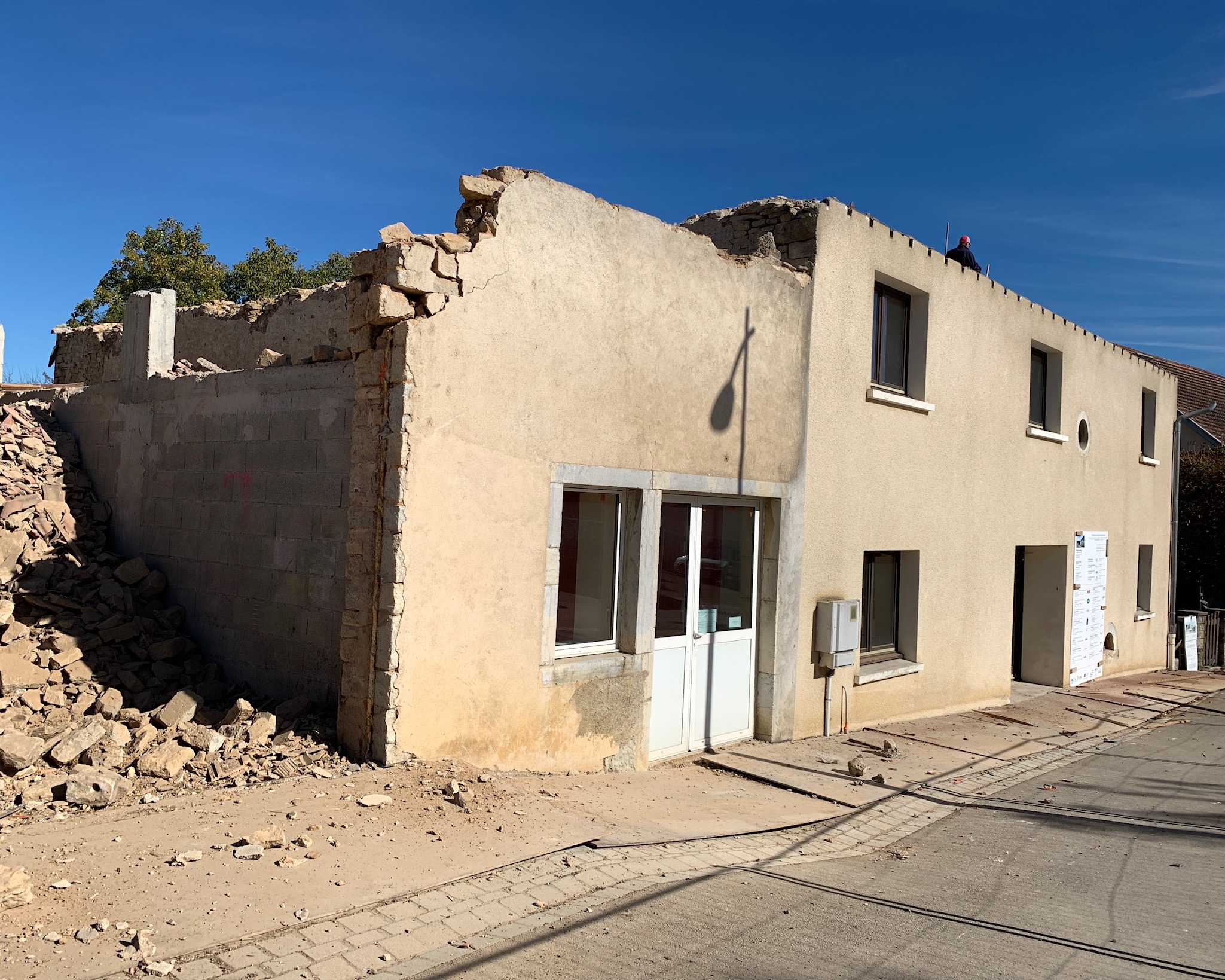

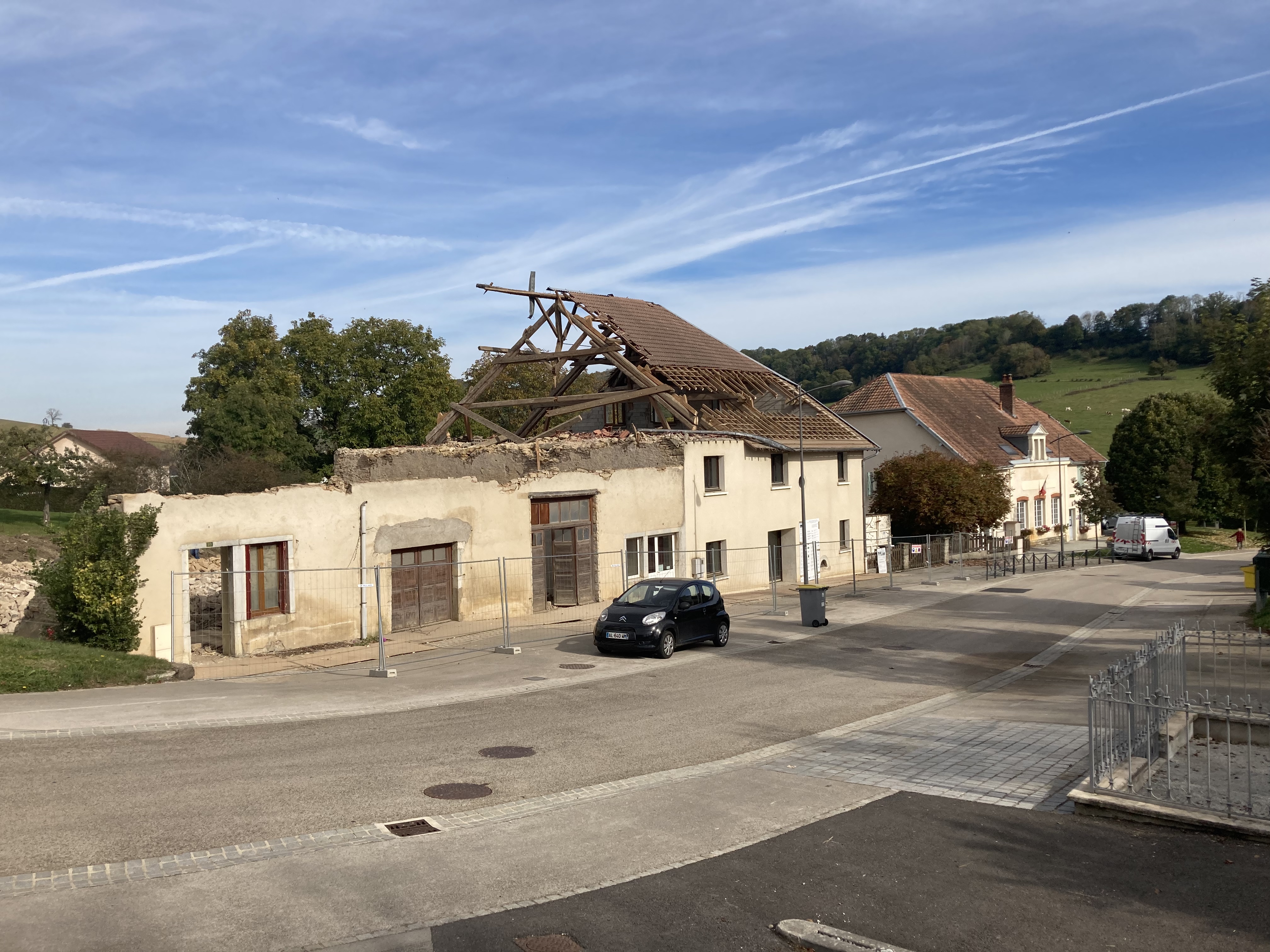

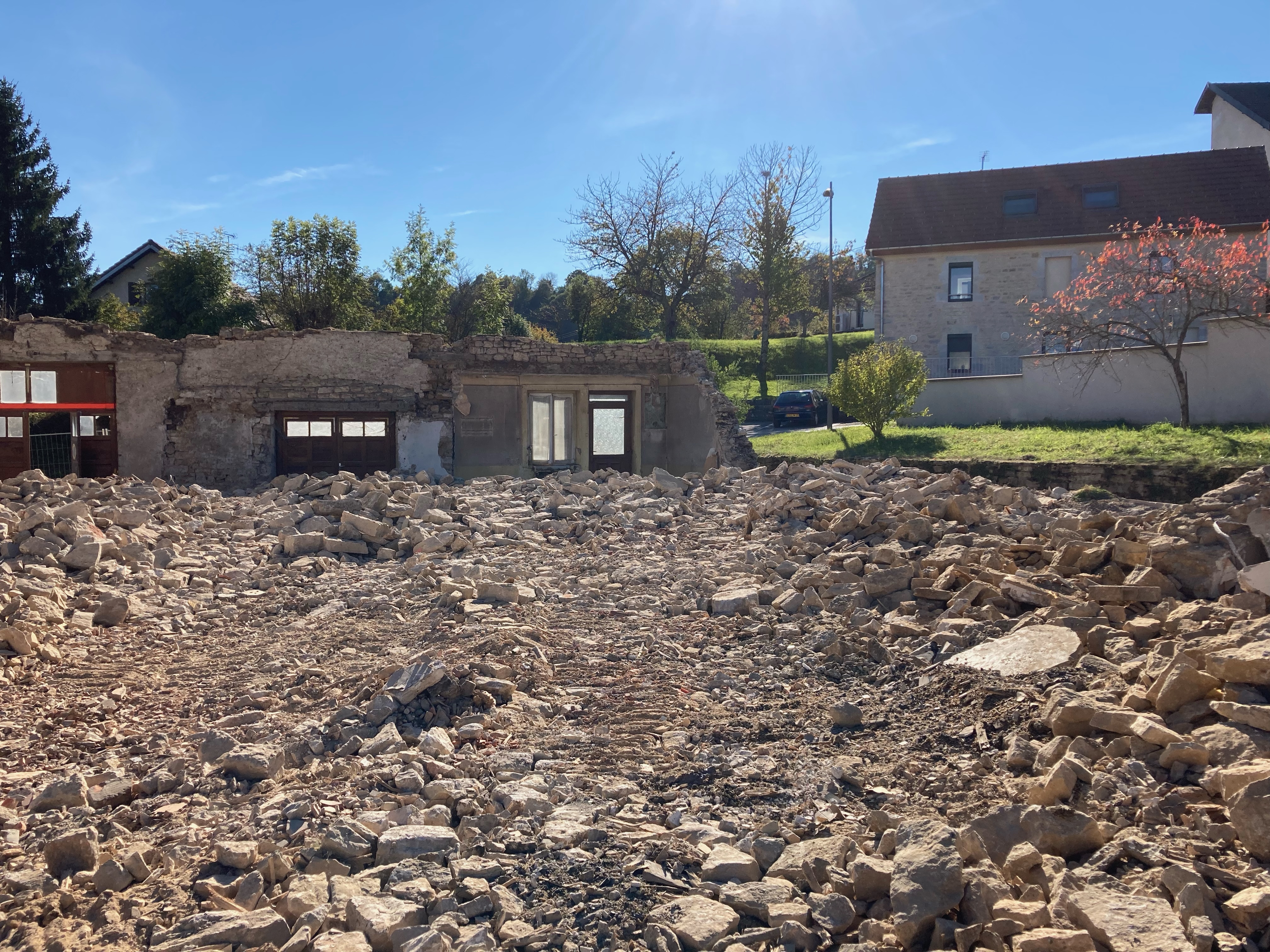

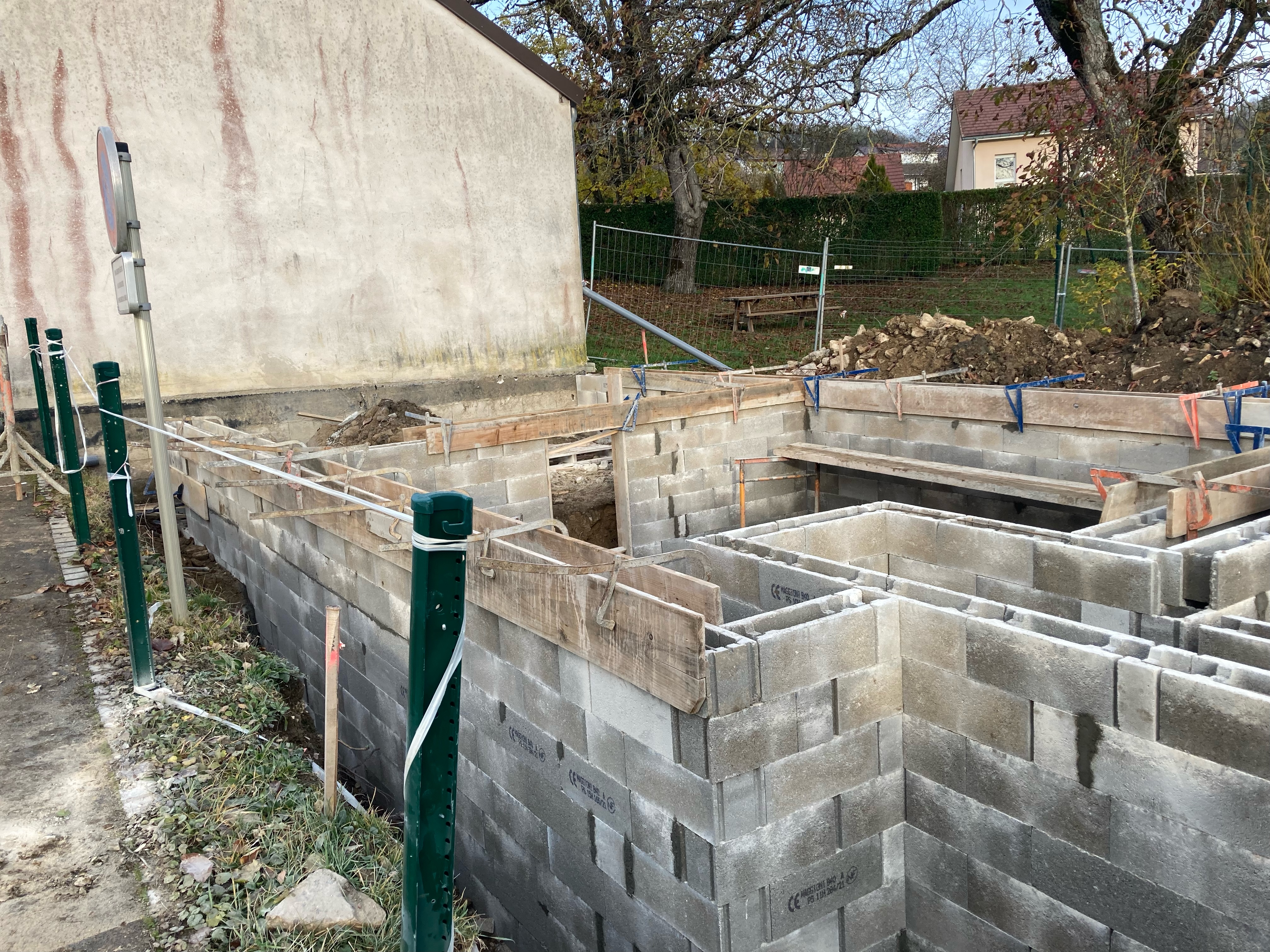

Actuellement deux entreprises de maçonnerie interviennent conjointement, l’une pour terminer le dernier étage du bâtiment conservé, tandis que l’entreprise ECB, titulaire du marché, termine la démolition, les enduits intérieurs du silos de la chaufferie et le bouchage des ouvertures.

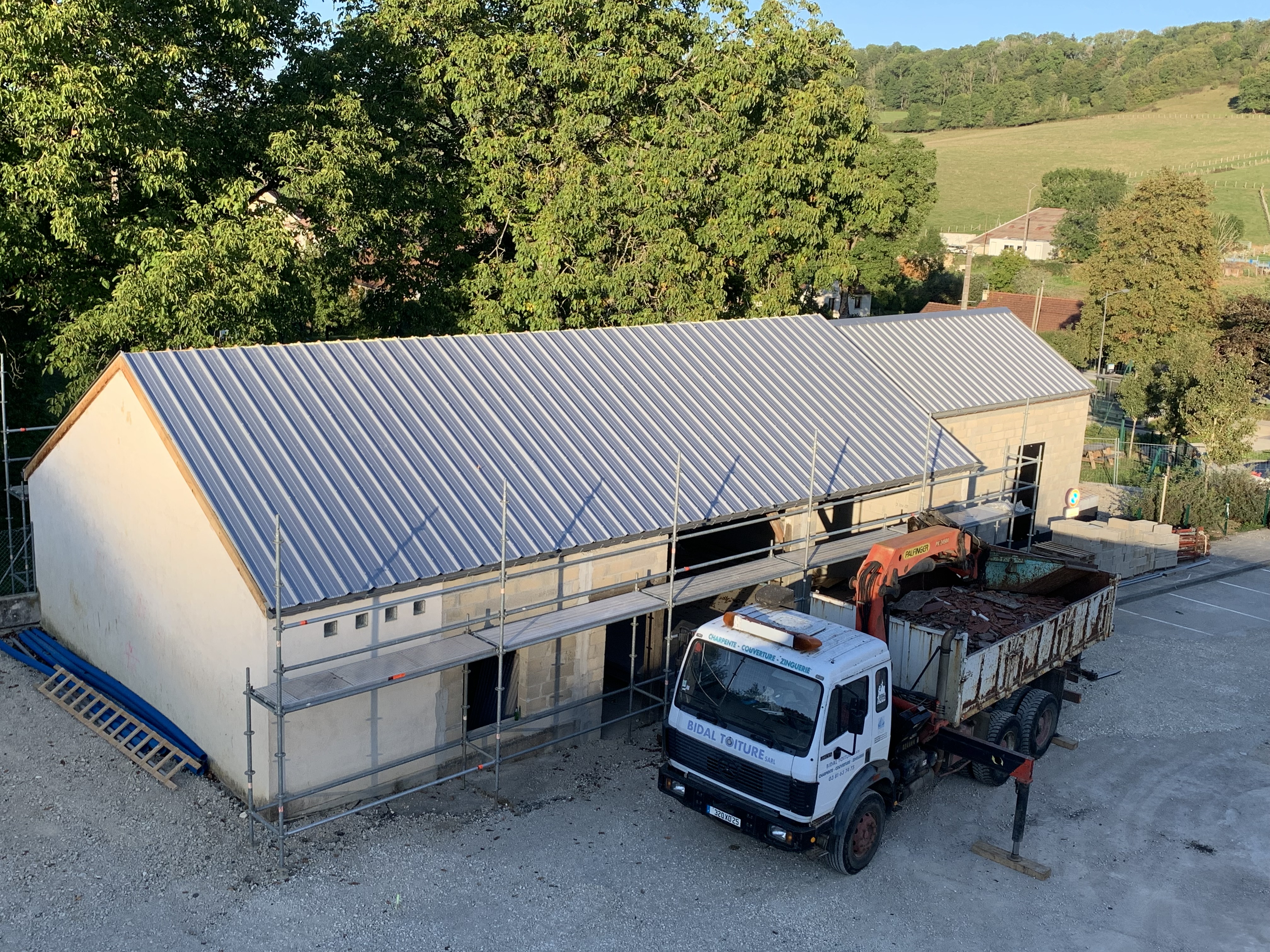

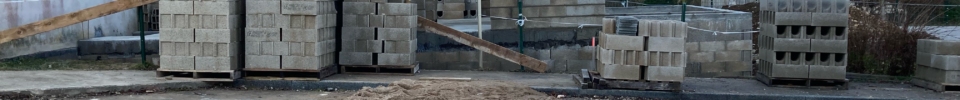

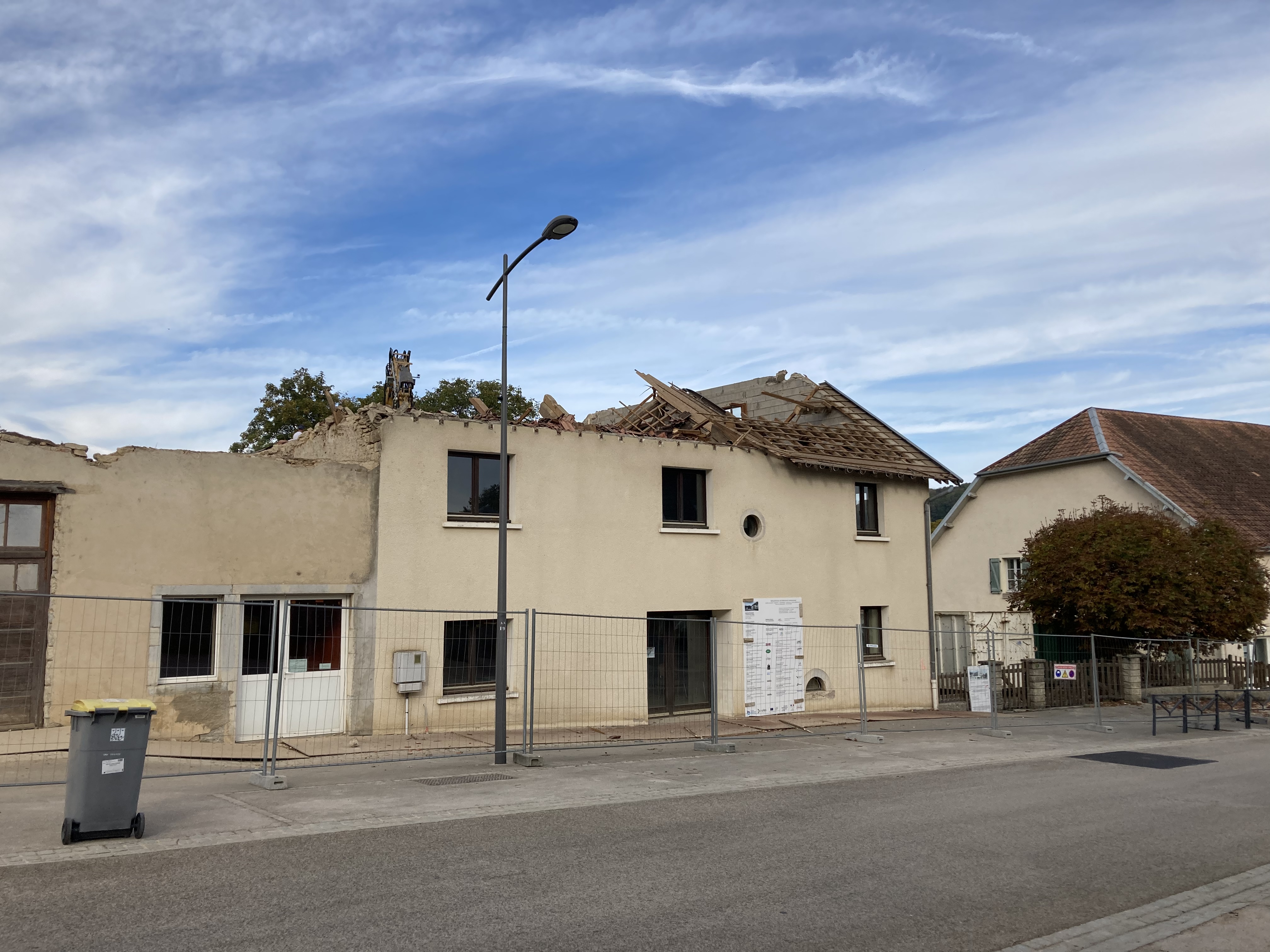

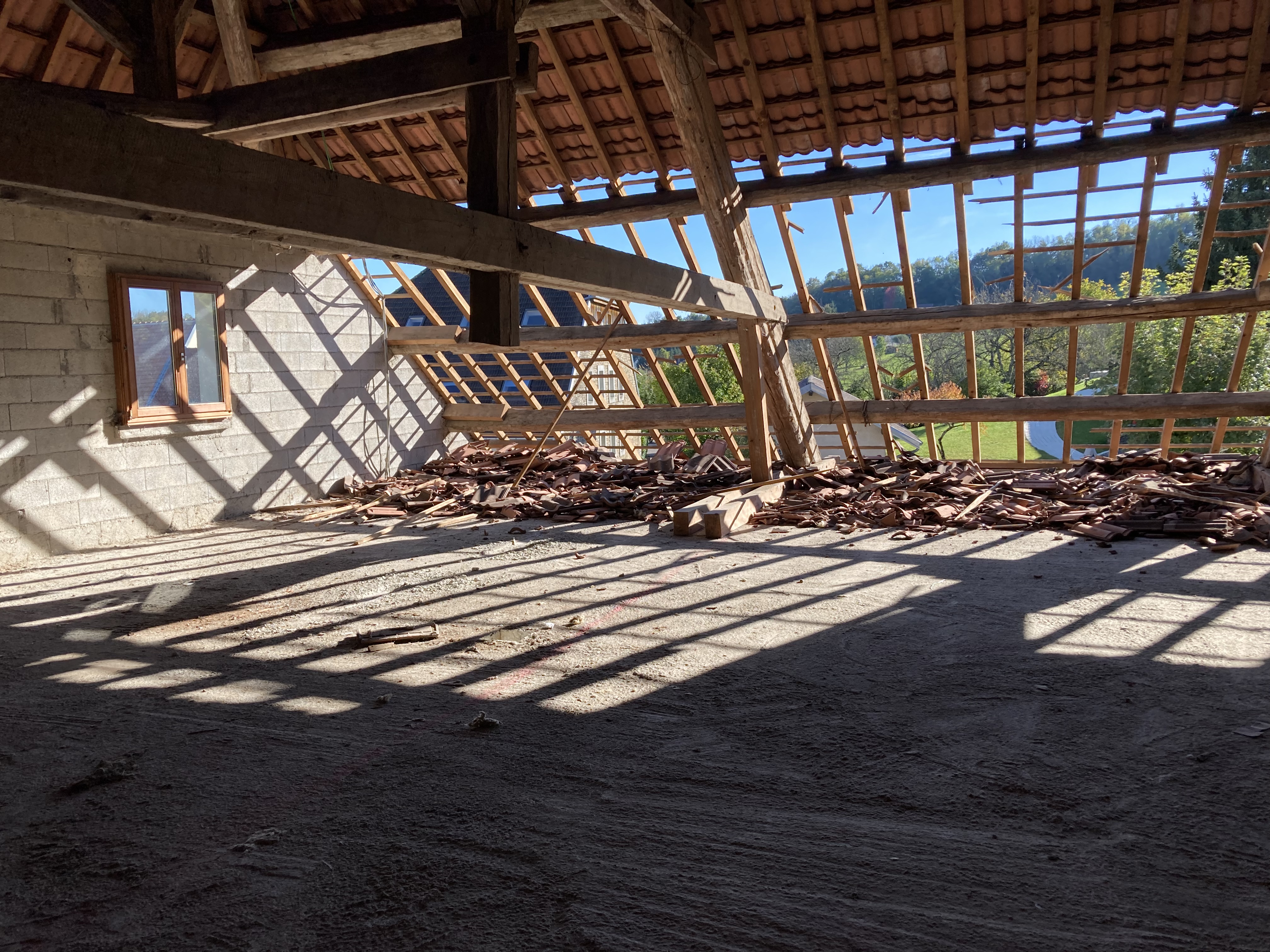

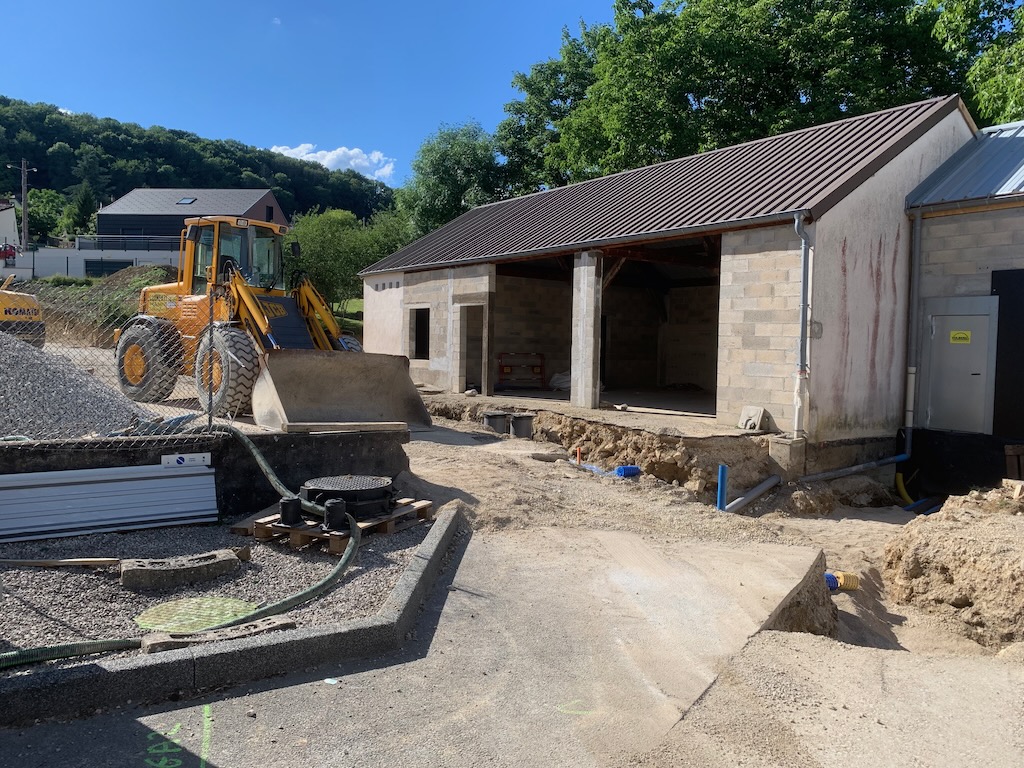

La nouvelle couverture de l'atelier

Image 1 parmi 11

L’objectif est maintenant de :

  • fermer l’atelier courant octobre (fenêtre et portes).
  • terminer le raccordement de l’actuel bâtiment de la mairie à la chaufferie (courant octobre).
  • couvrir le bâtiment conservé (octobre-novembre).
  • commencer la construction du bâtiment à l’arrière du bâtiment conservé (octobre-novembre).

Avancée des travaux

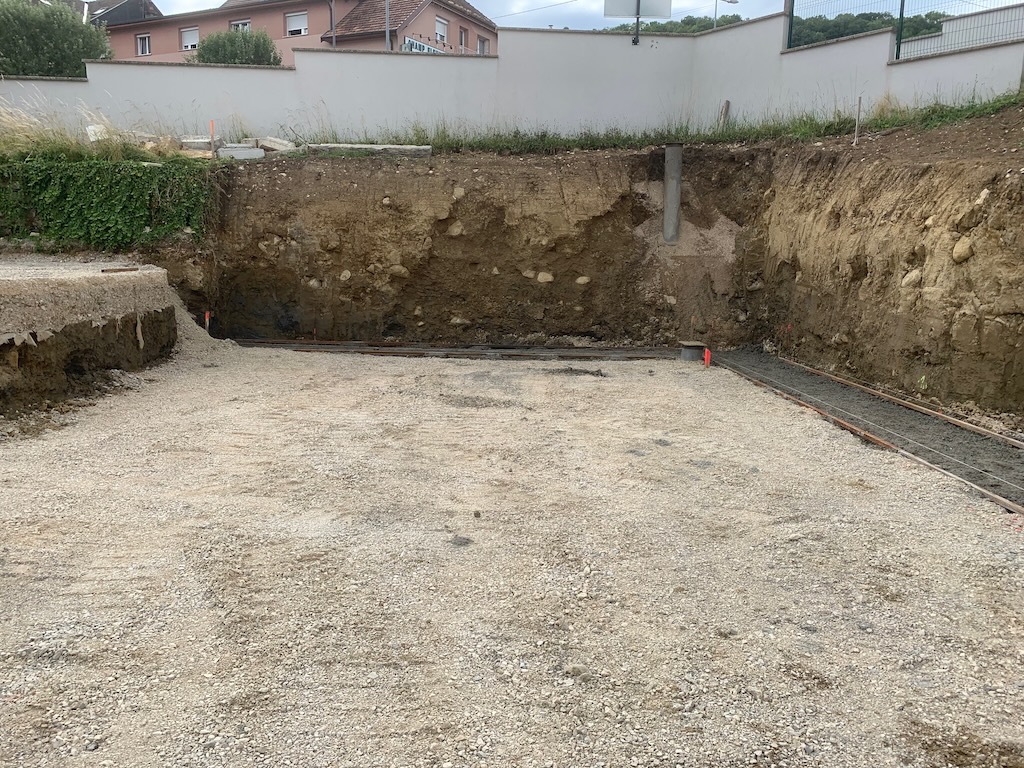

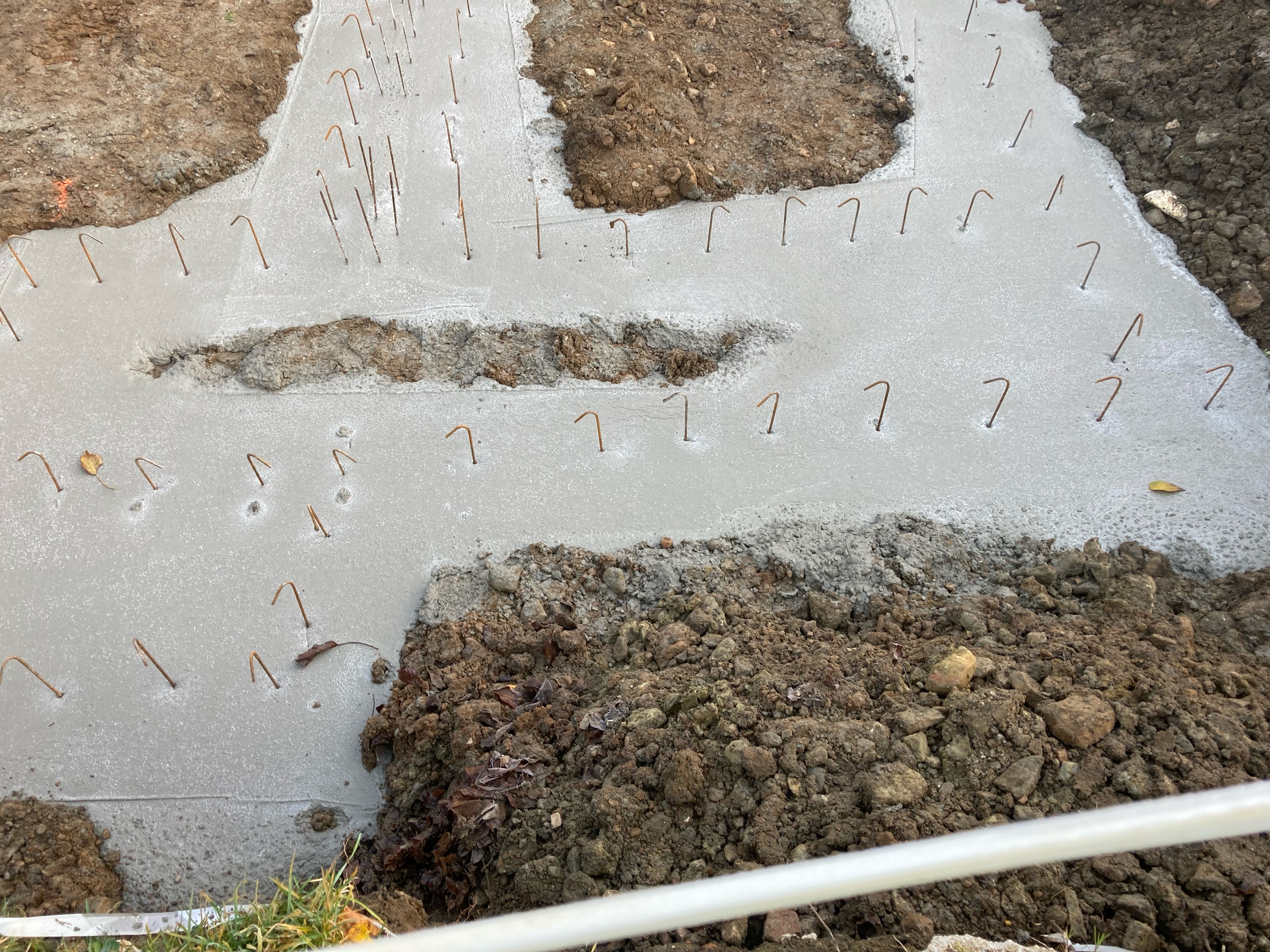

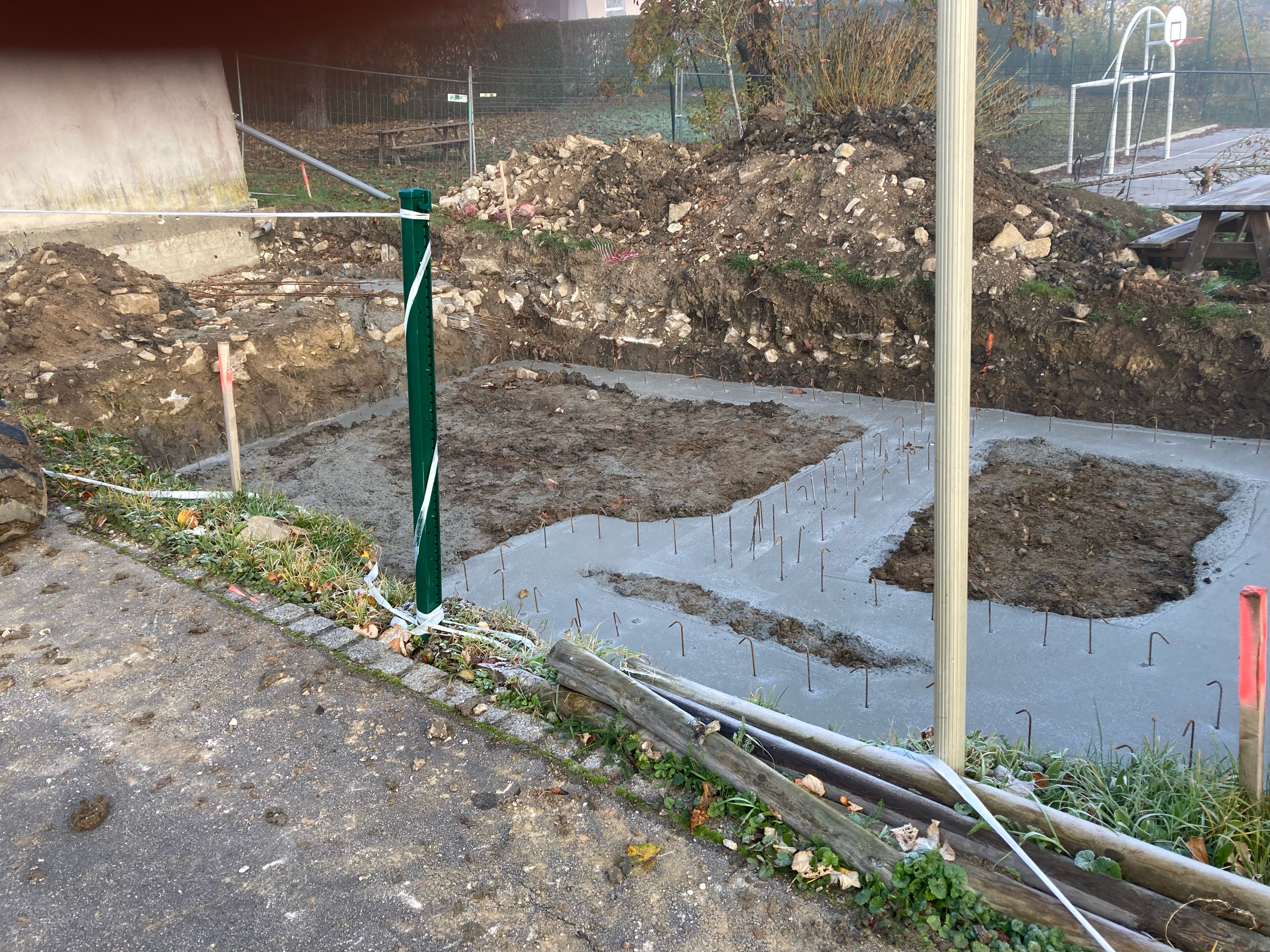

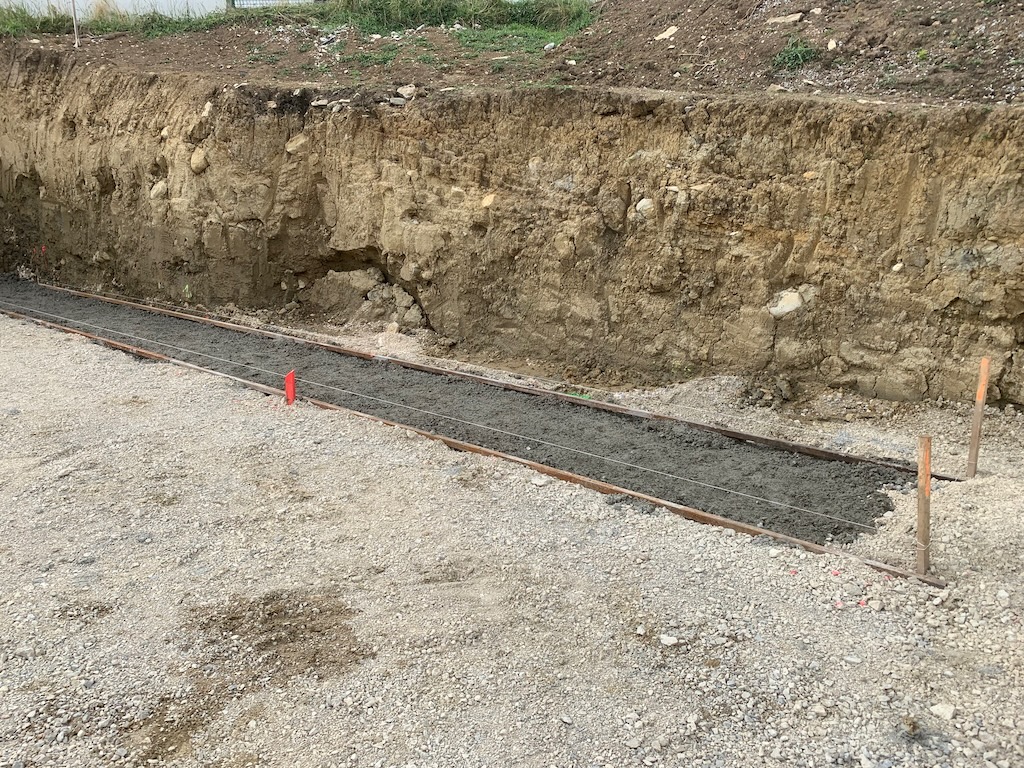

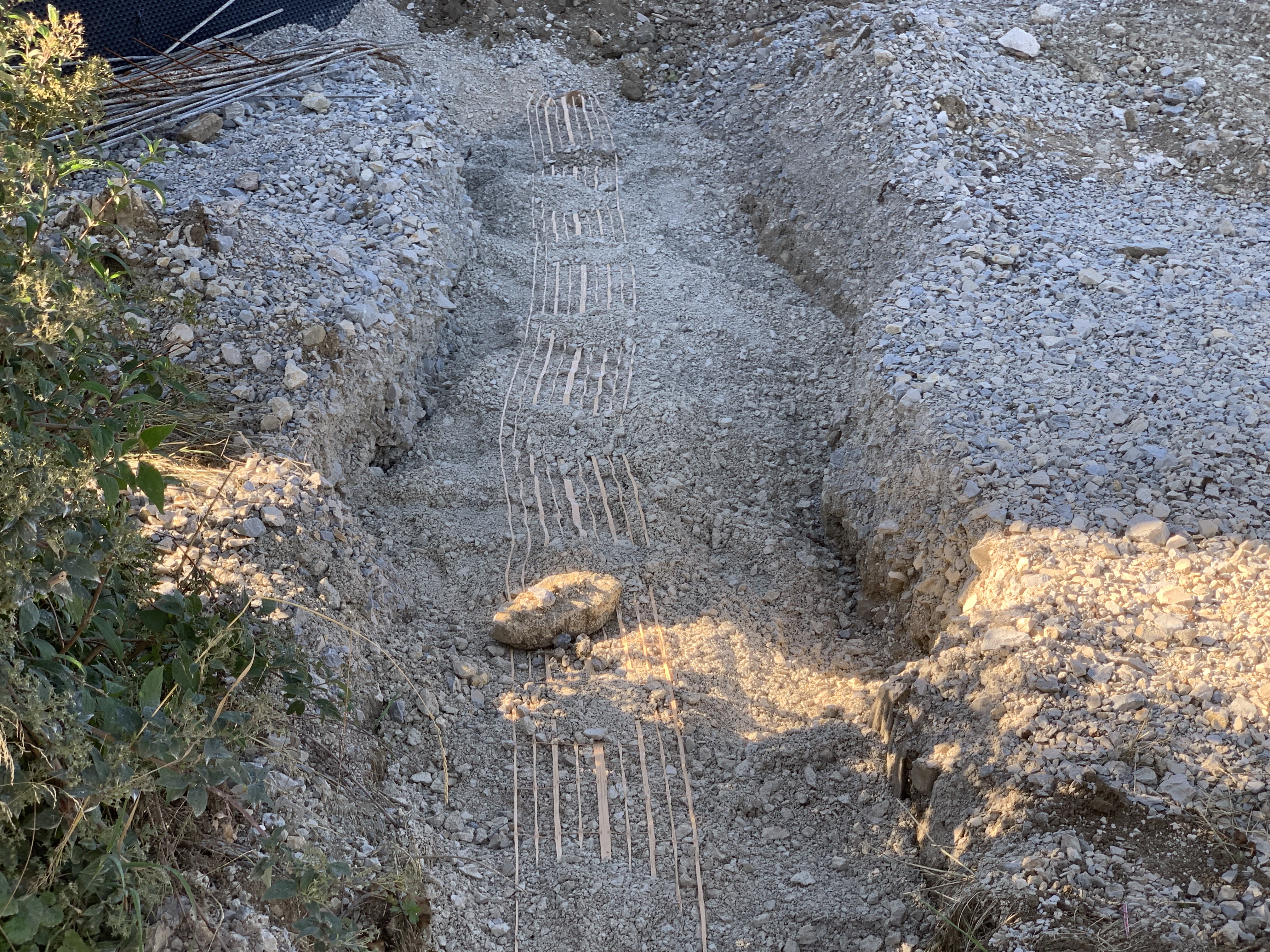

Le mois écoulé a été marqué par les travaux de terrassements conduits par l’entreprise Climent qui intervient en sous-traitance de l’entreprise Mourot.

En juillet les travaux vont continuer avec la fermeture de l’atelier (huisseries extérieures, et toitures), les aménagements intérieurs de l’atelier (cloison, électricité), afin de rapatrier le matériel entreposé à Arguel.

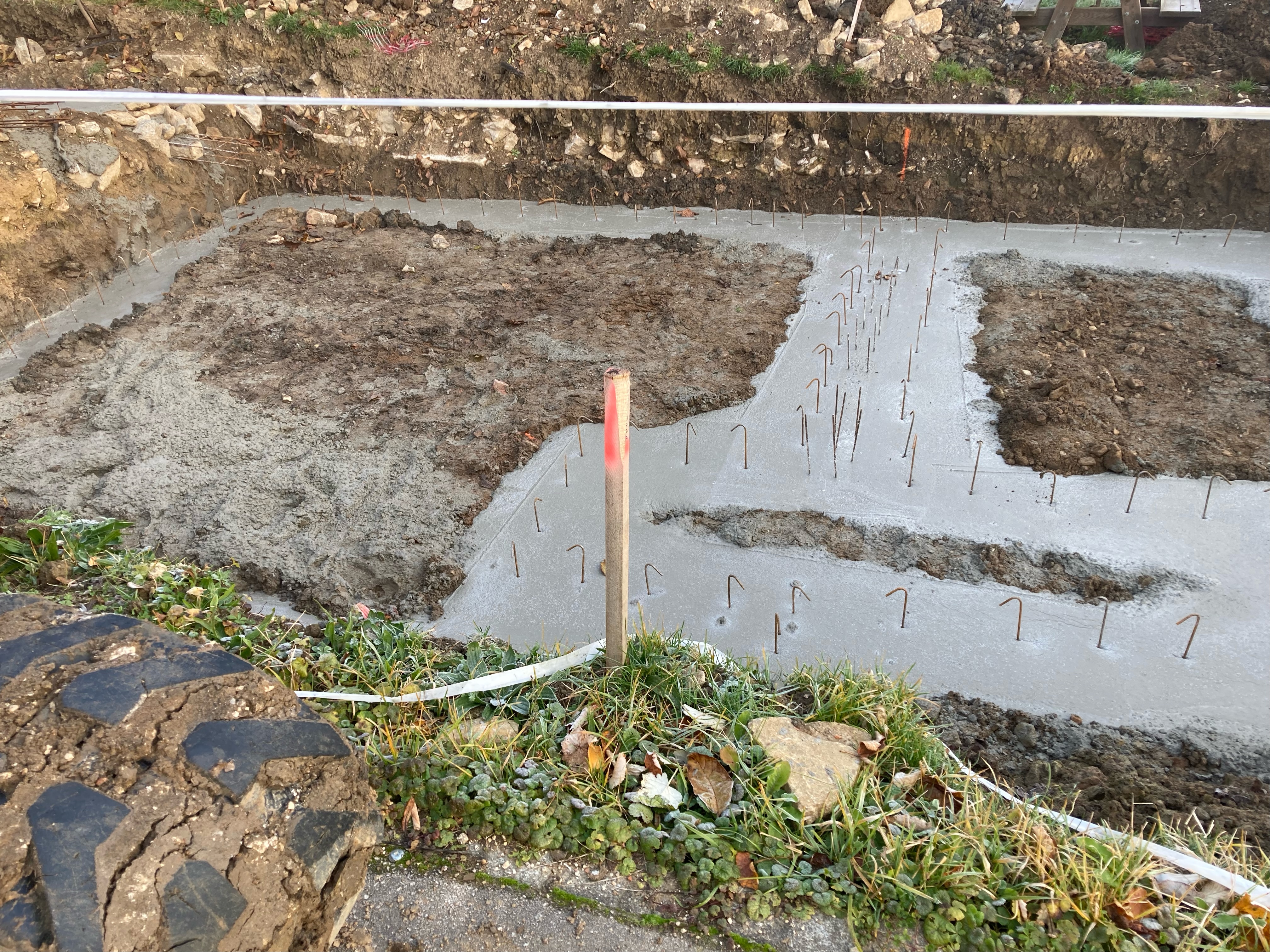

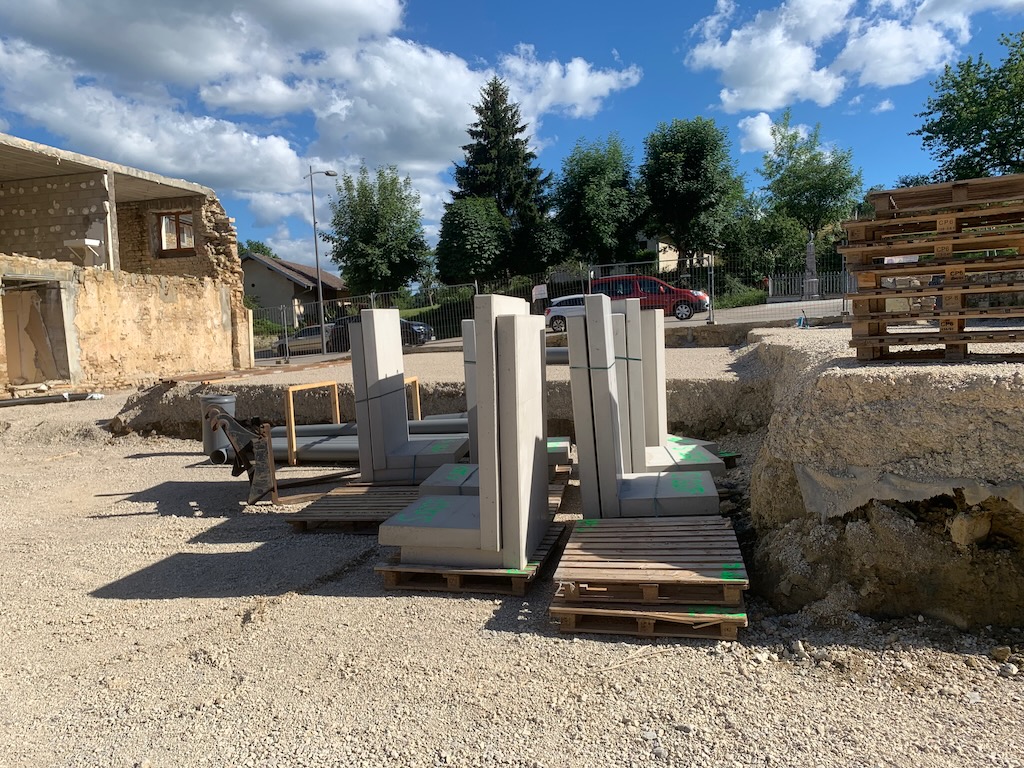

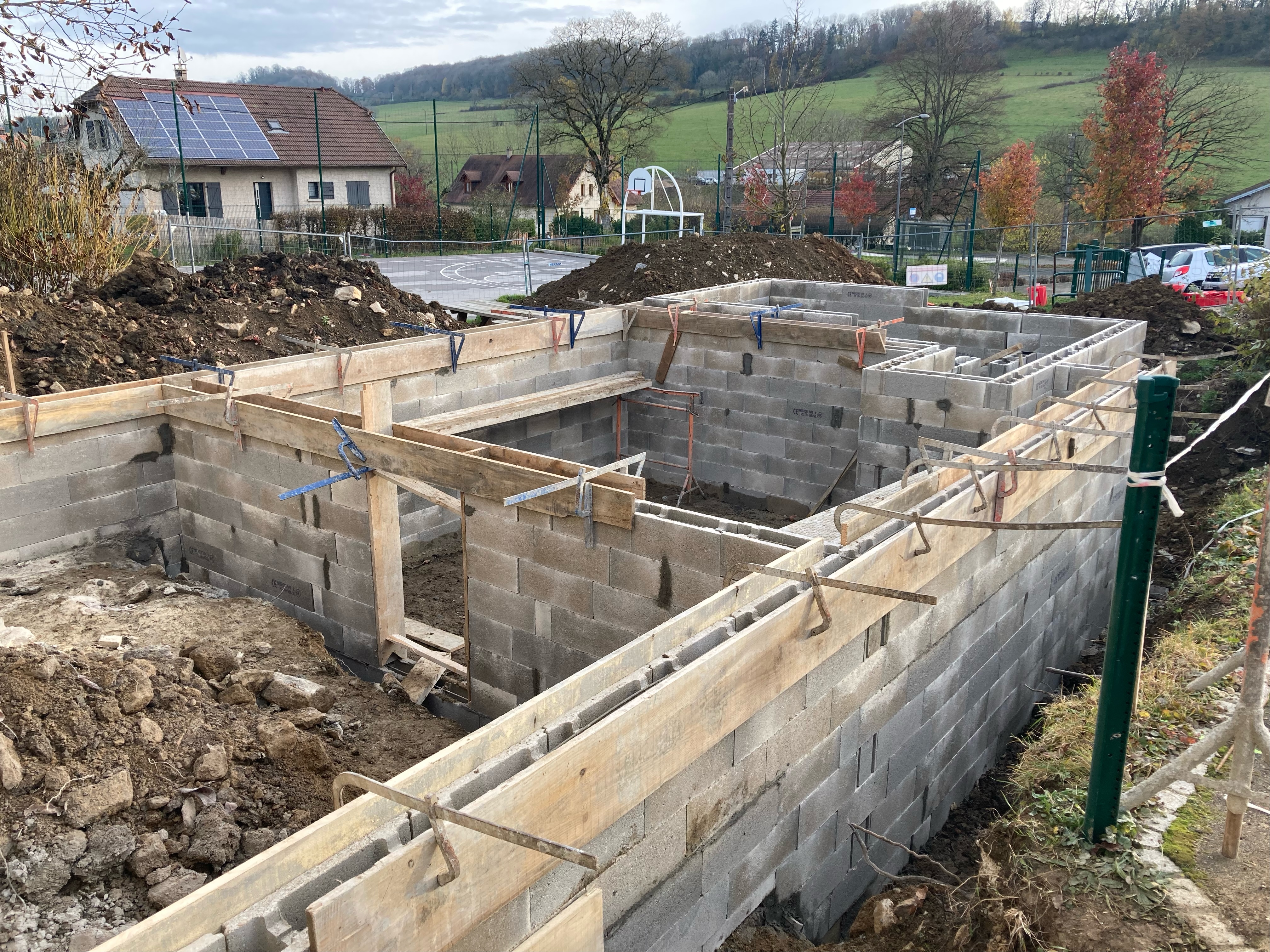

Une entreprise de maçonnerie interviendra sur le dernier étage du bâtiment de l’école afin de permettre la pose de la charpente et sa couverture fin août.

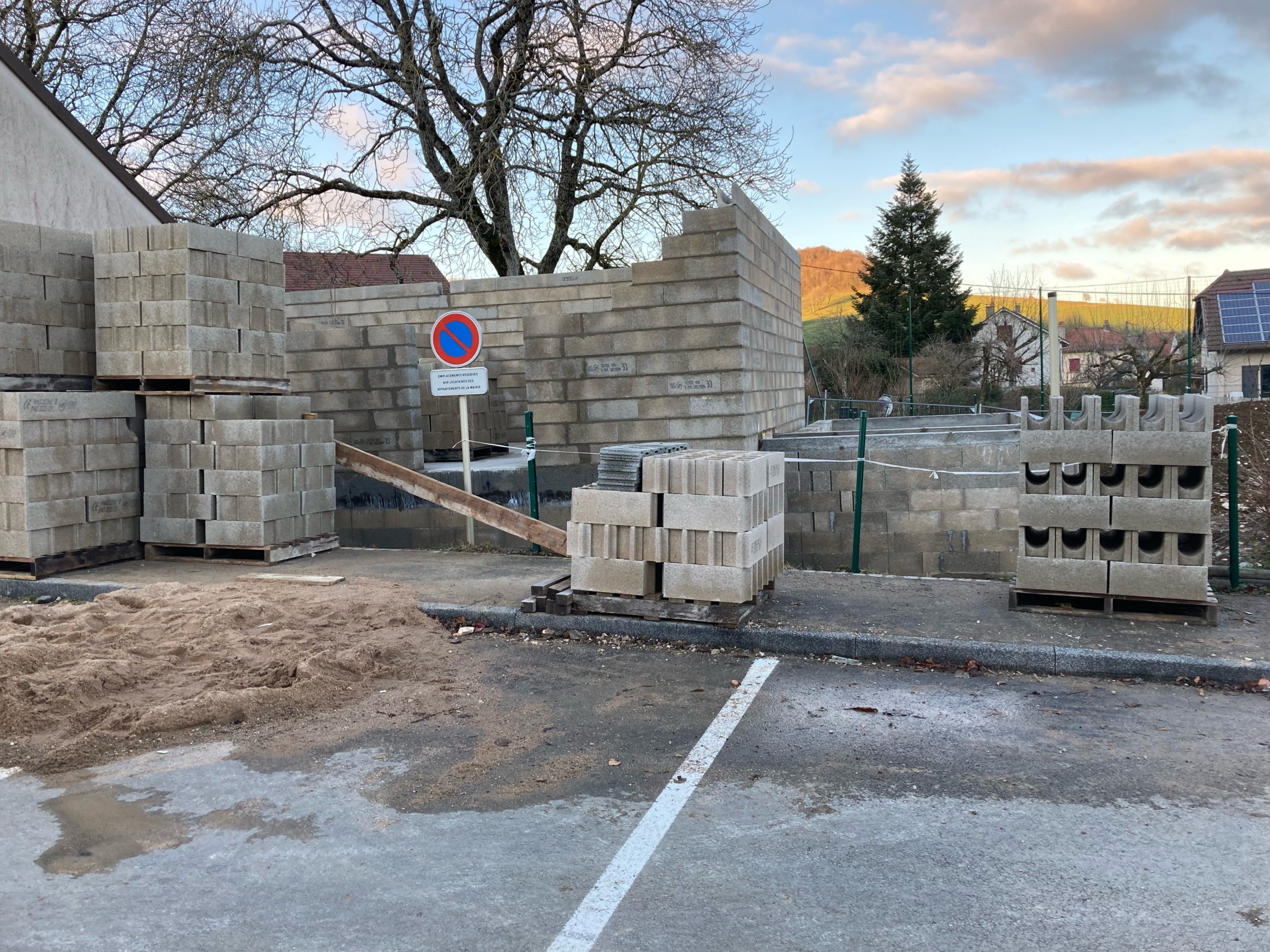

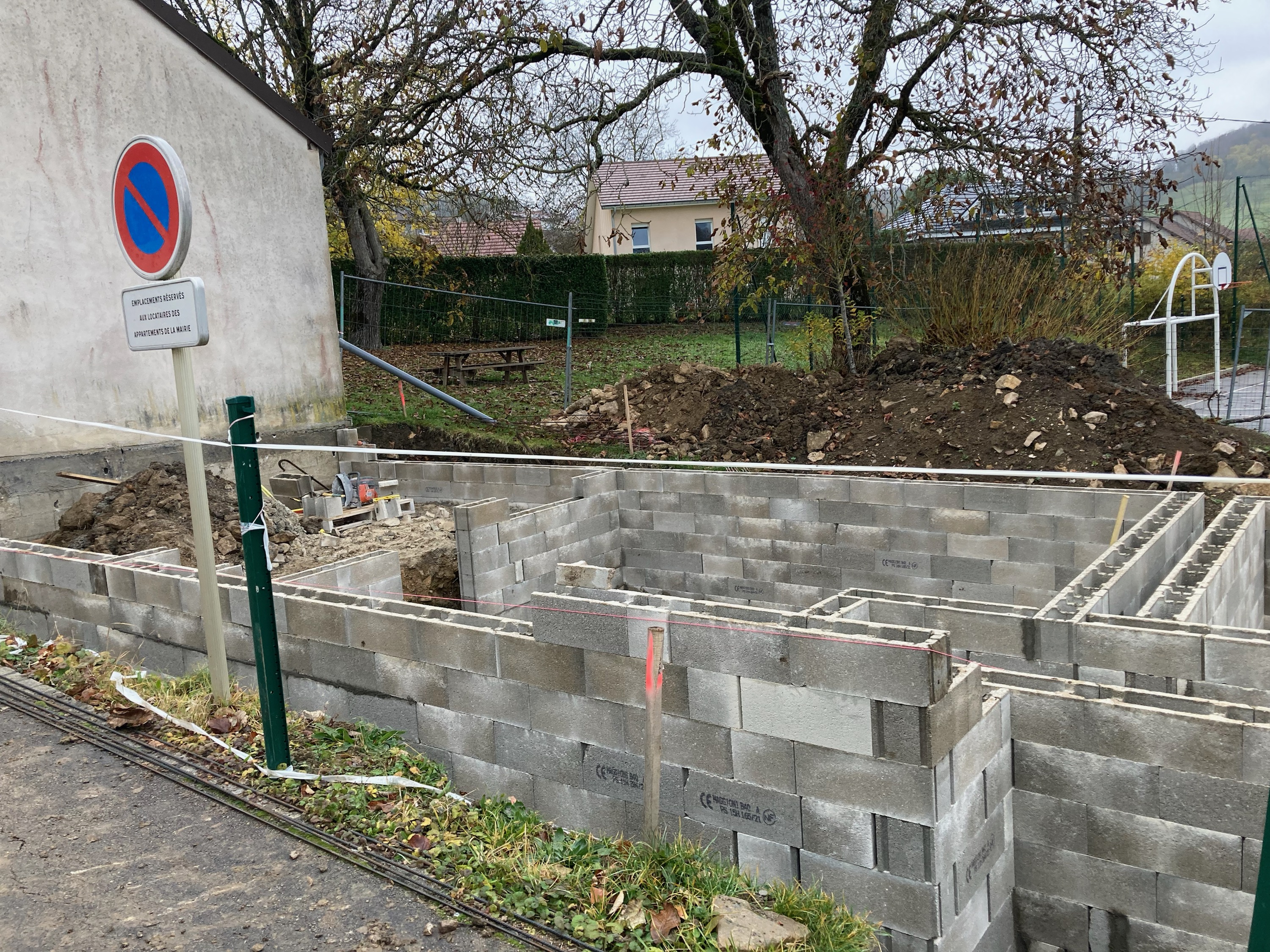

Le reste des travaux de maçonnerie devrait débuter en septembre.

Maçonnerie de l’atelier

Les travaux de maçonnerie de l’atelier ont avancé.

La porte d’entrée est désormais séparée des deux portes de garage, et le local des agents est séparé de la partie atelier, il accueillera un bureau, un vestiaire et des sanitaires.

La couverture actuelle sera bientôt remplacée par une couverture isolée identique à celle de l’atelier.

Reprise des travaux

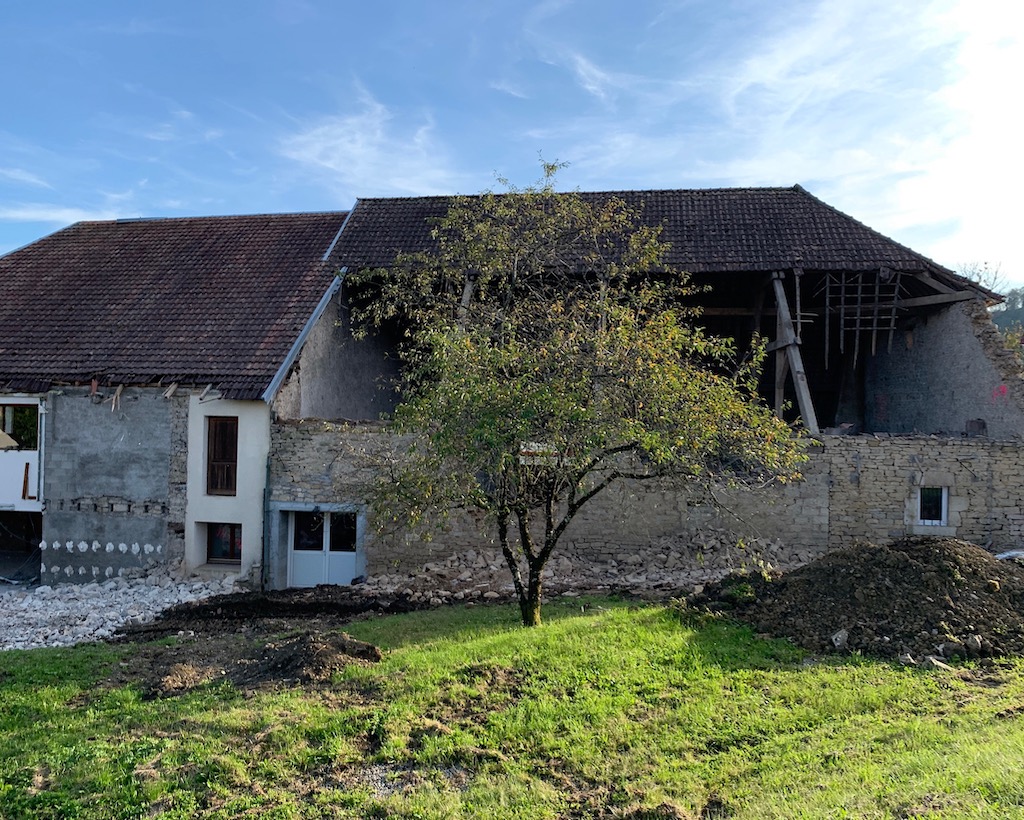

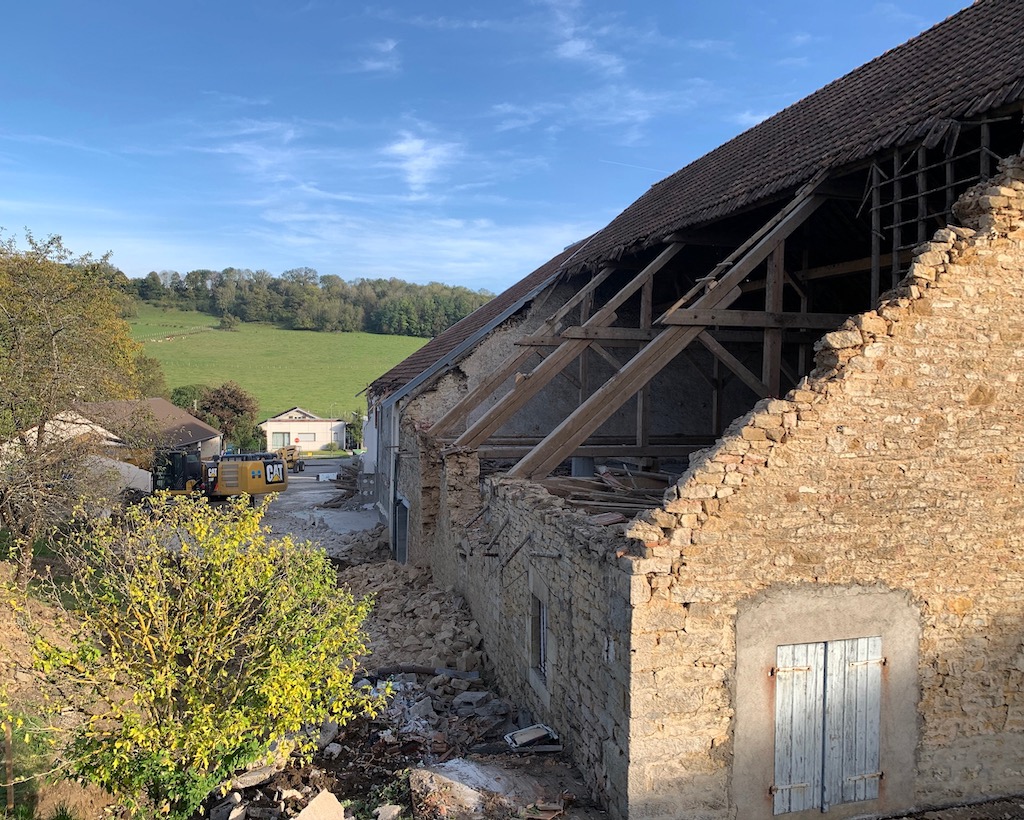

Le chantier a été arrêté afin d’élaborer les stratégies permettant de trouver des solutions permettant de pallier les hausses de tarifs liés à la crise sanitaire et aux conséquences de la guerre en Ukraine.

Il a désormais repris et va dans un premier temps se concentrer sur le secteur de l’atelier et de la future chaufferie.

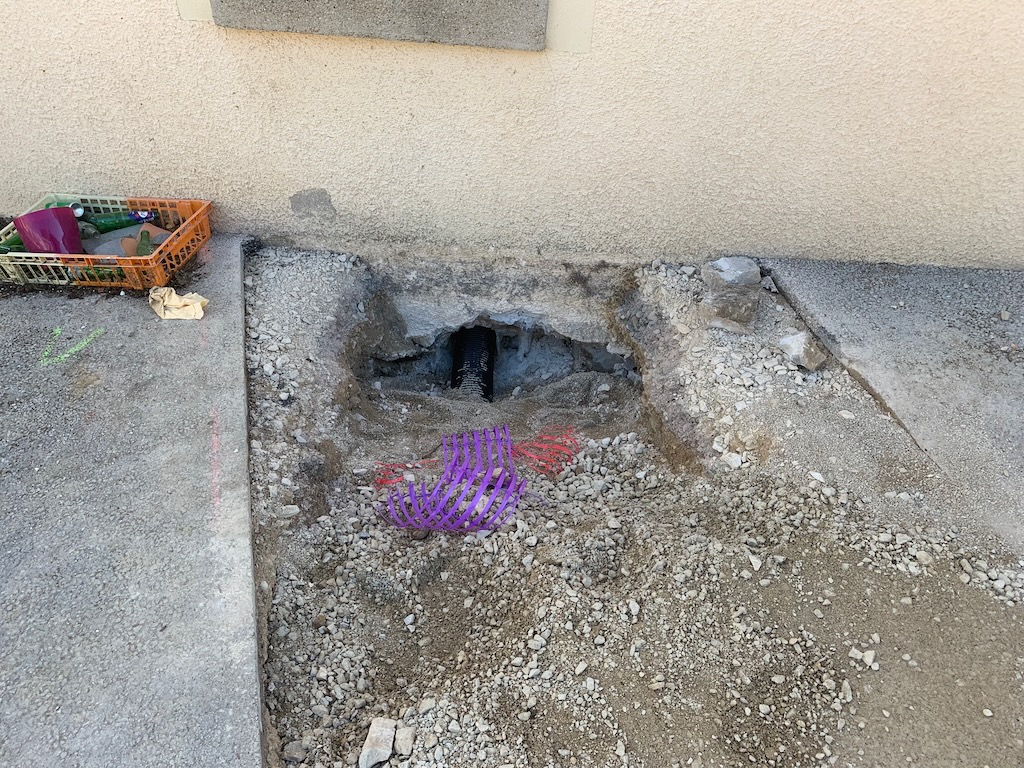

Actuellement l’entreprise Bidal termine les opérations de couverture de la chaufferie

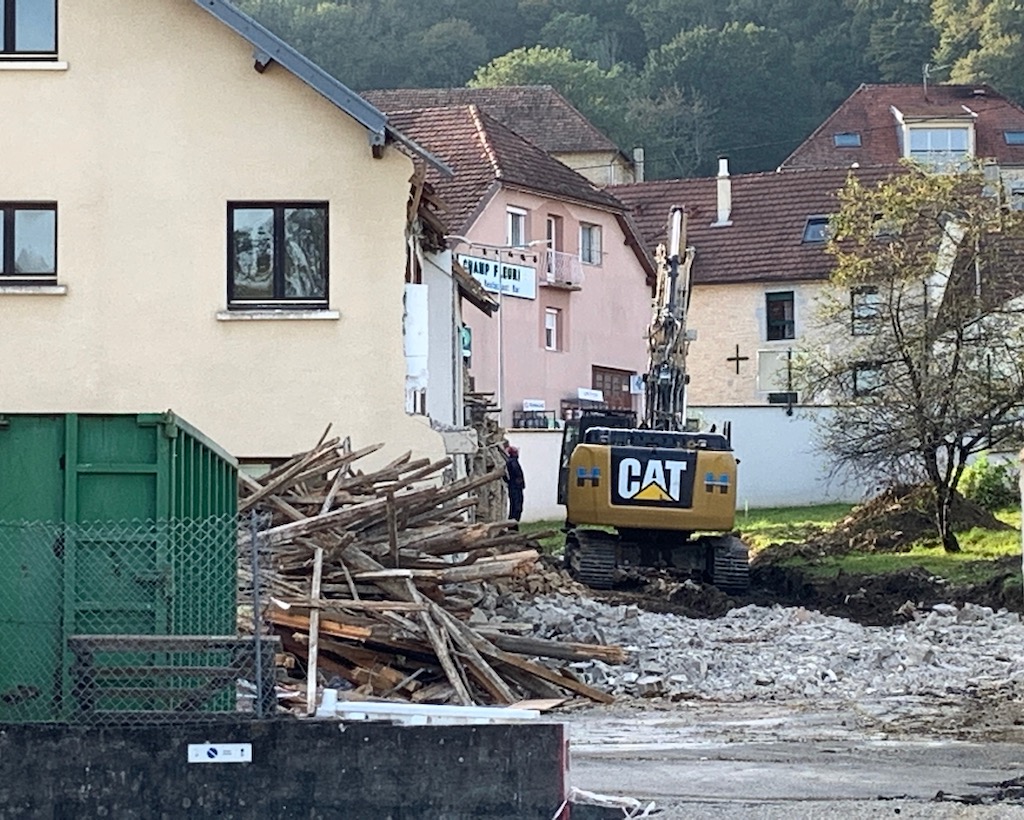

et l’entreprise ECB commence les modifications et la fermeture des façades de l’ancien préau pour permettre la pose des portes de l’atelier.
