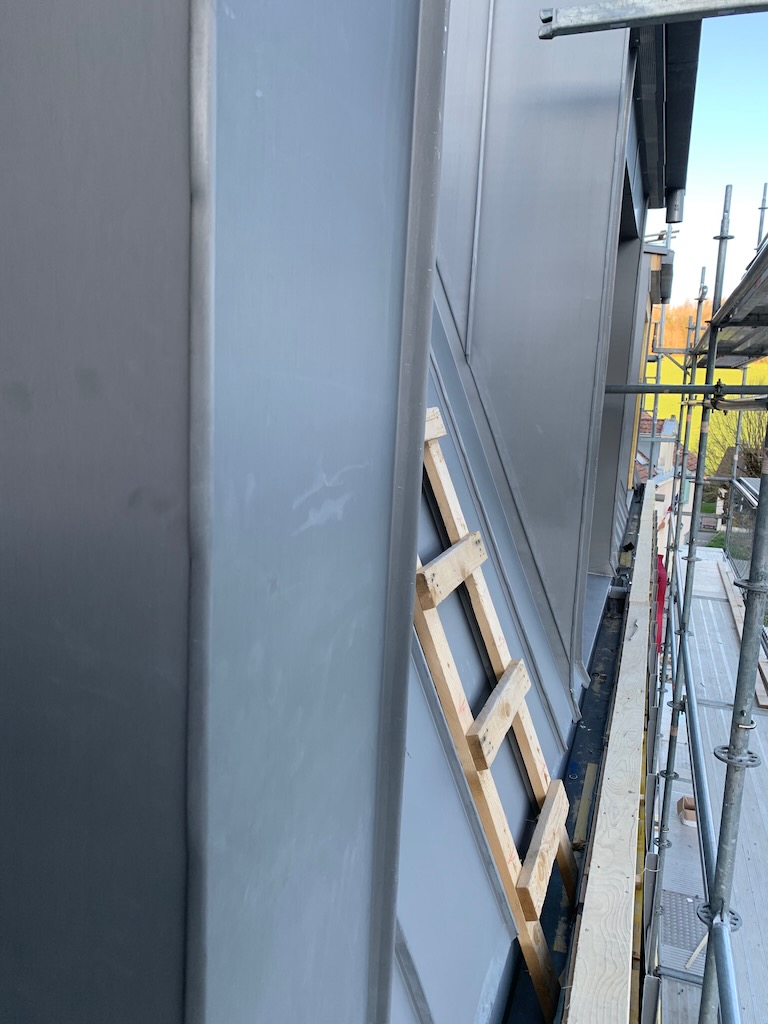

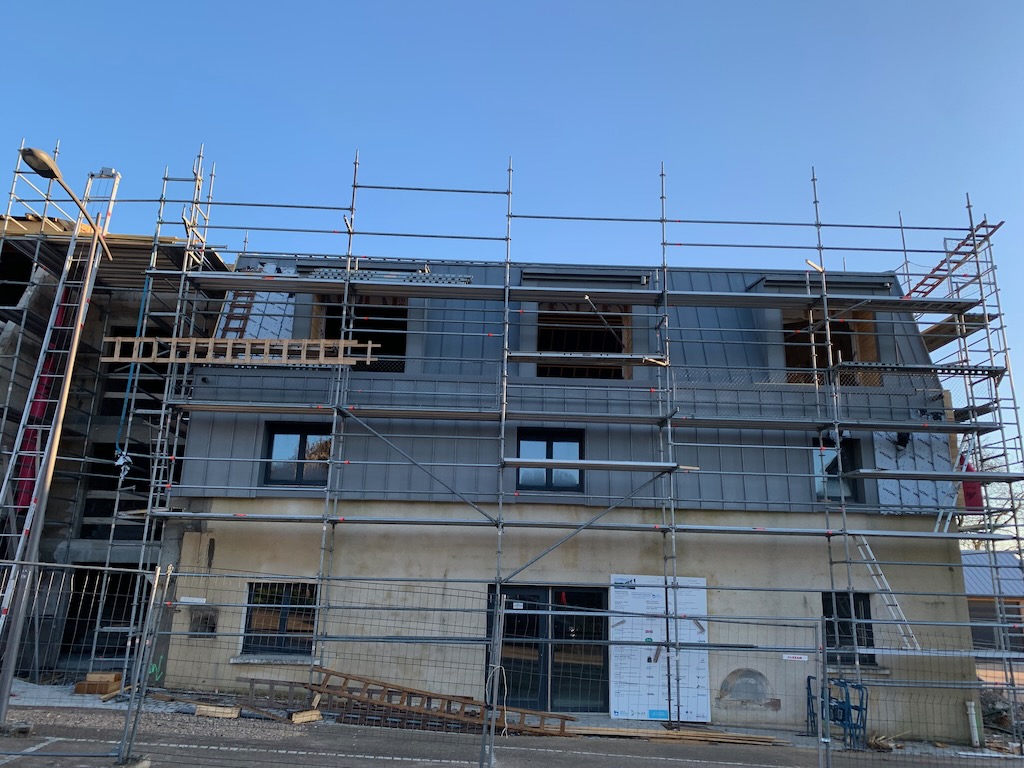

Les travaux au 7 mai 2023

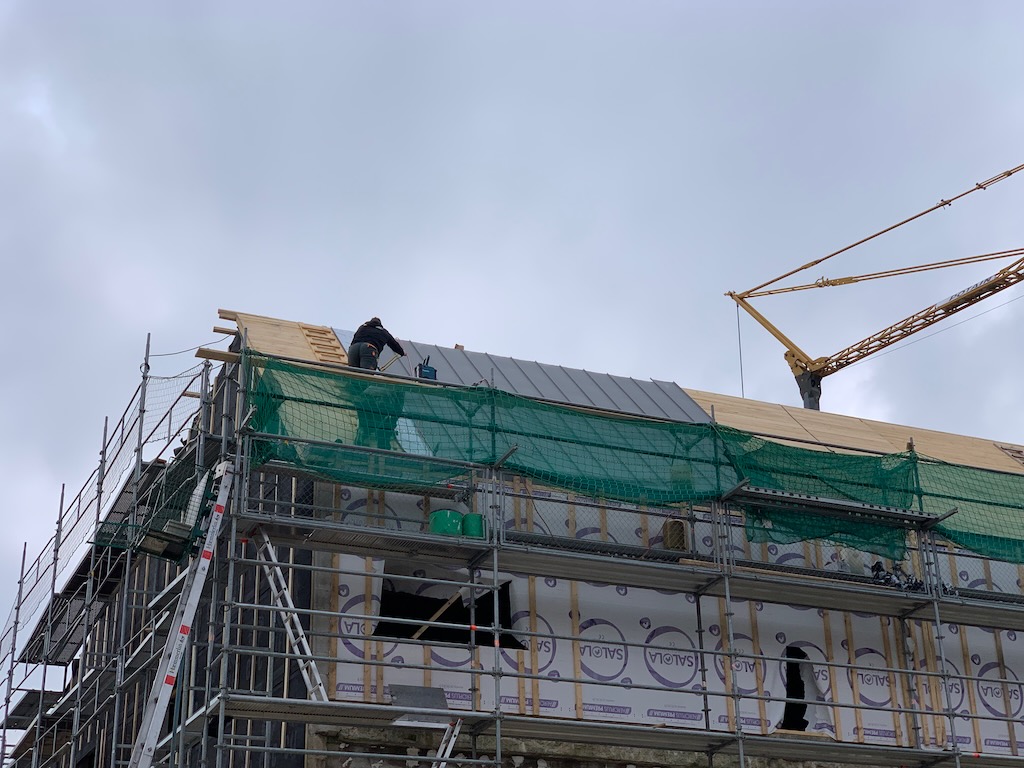

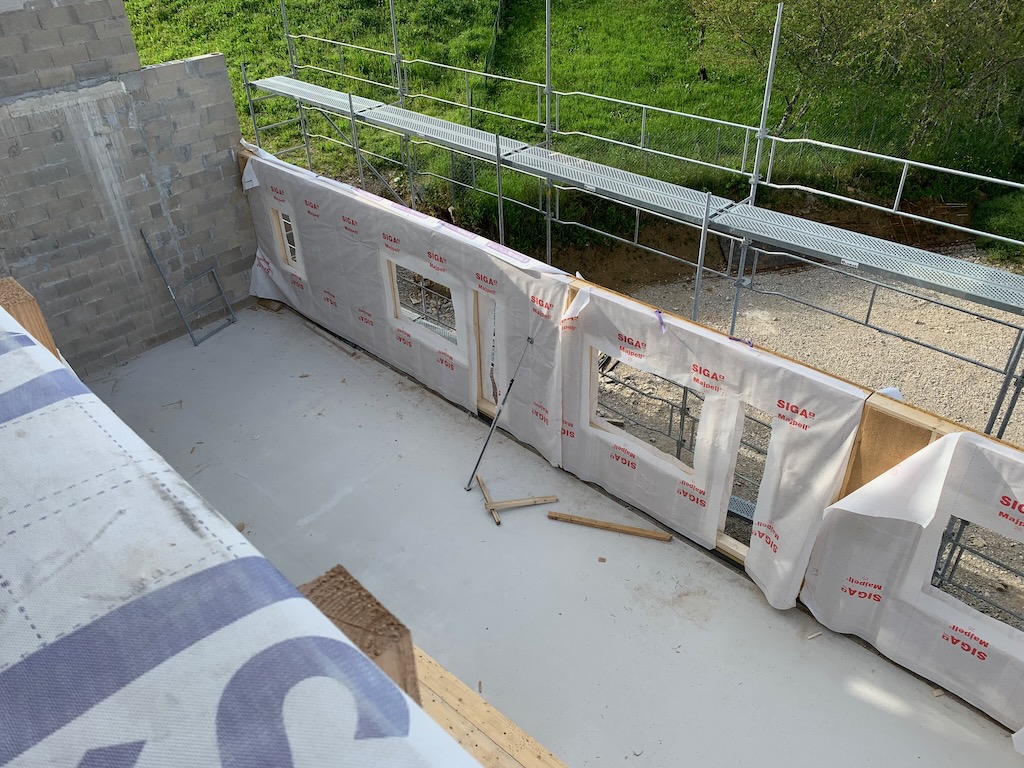

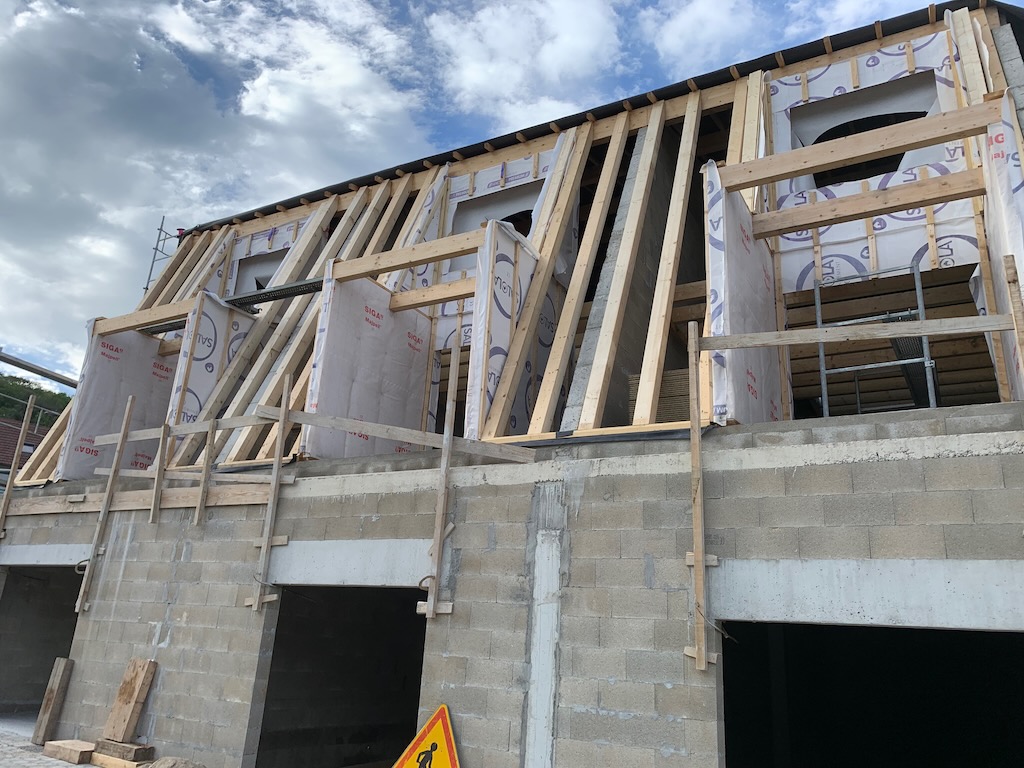

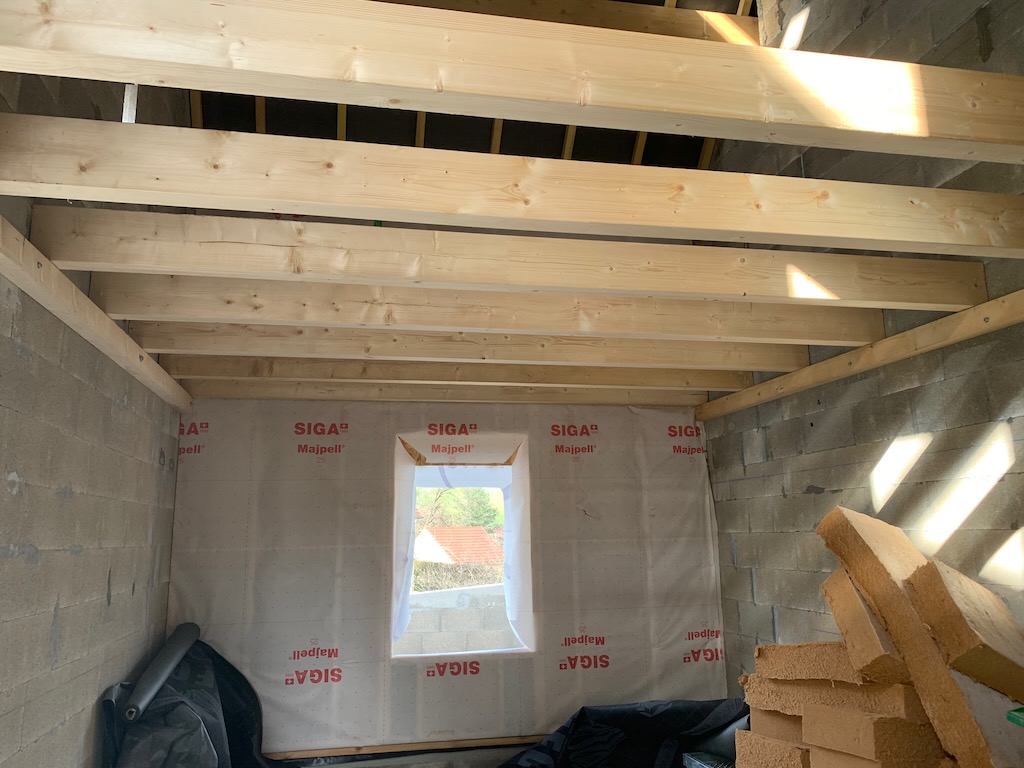

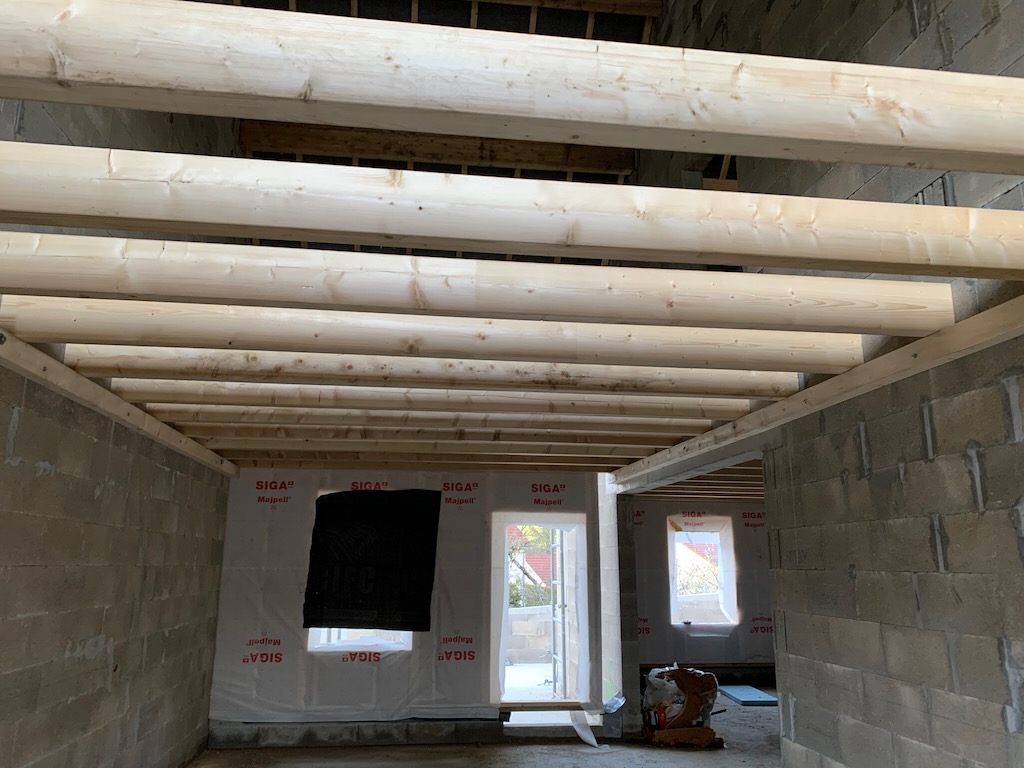

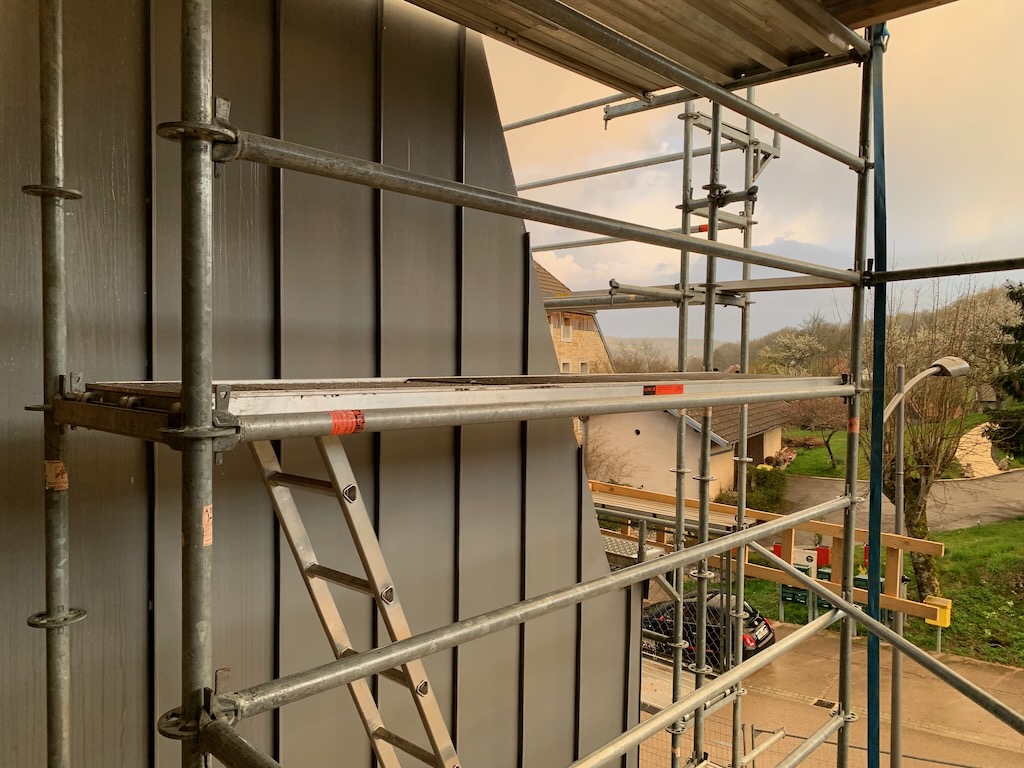

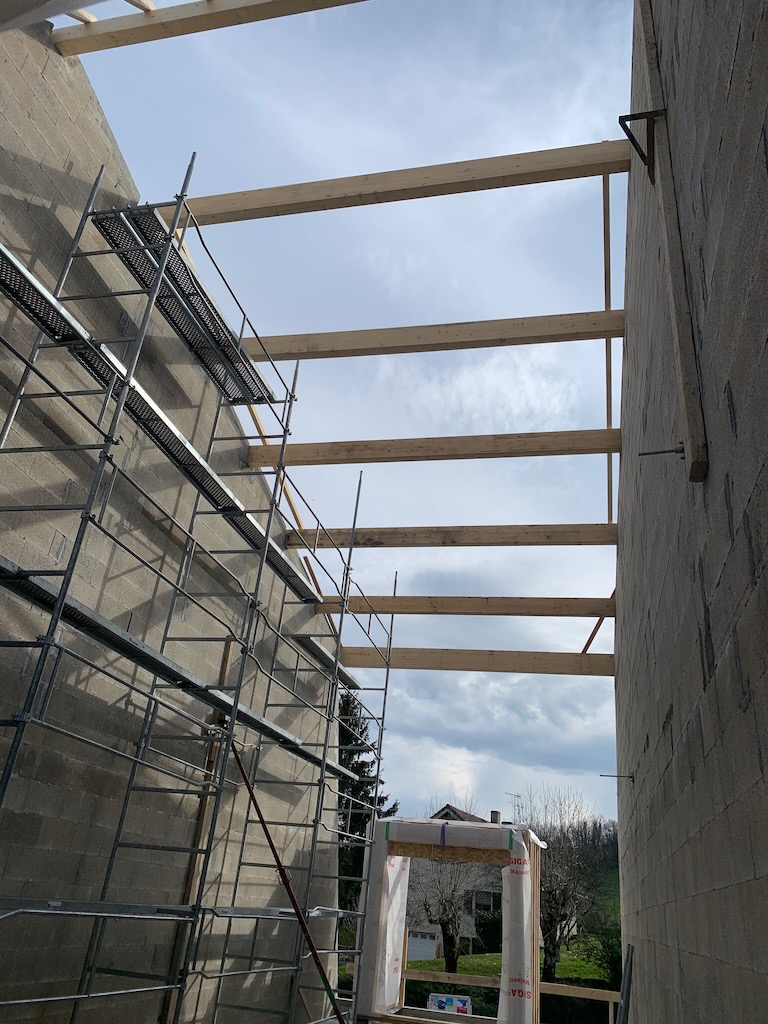

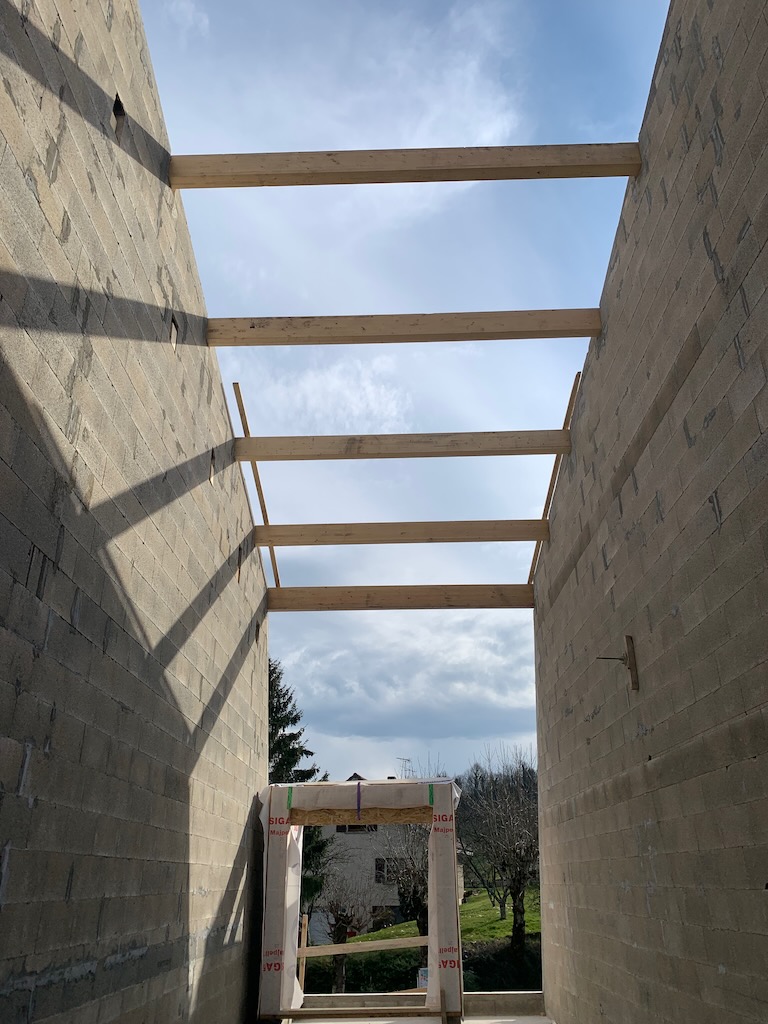

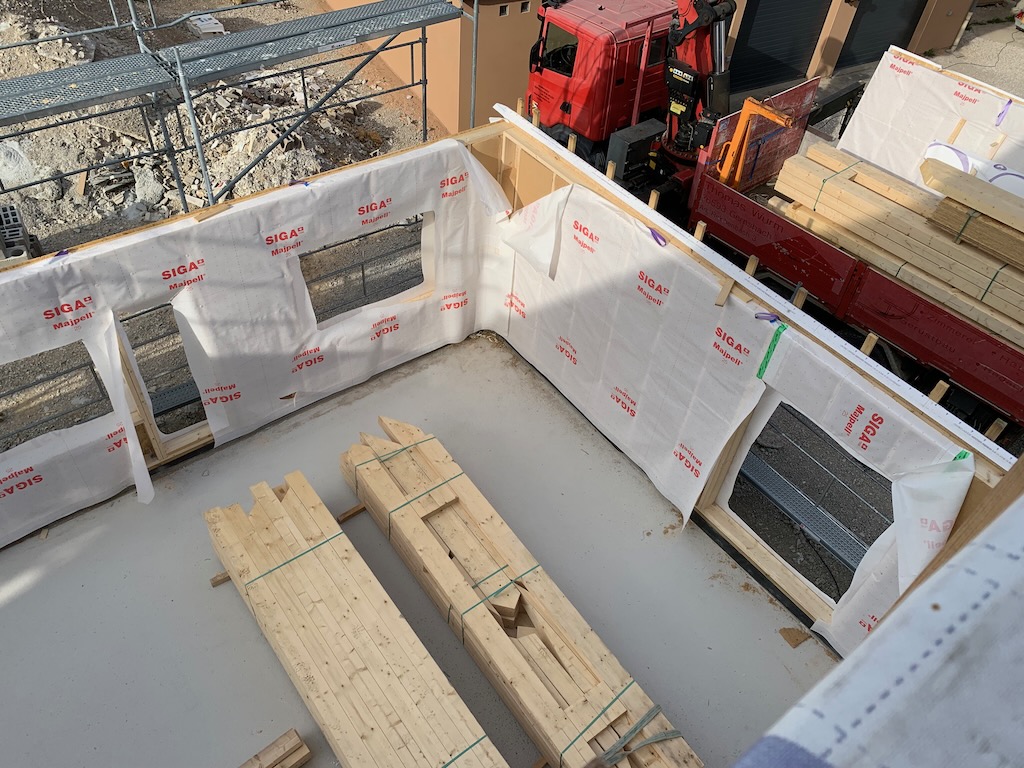

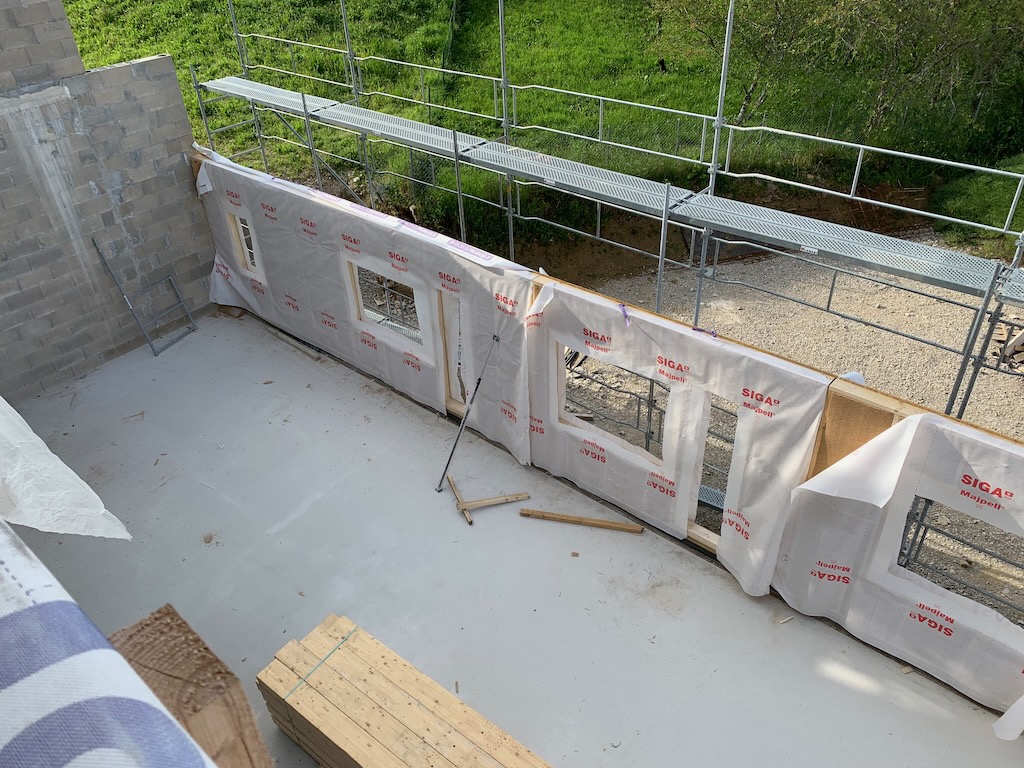

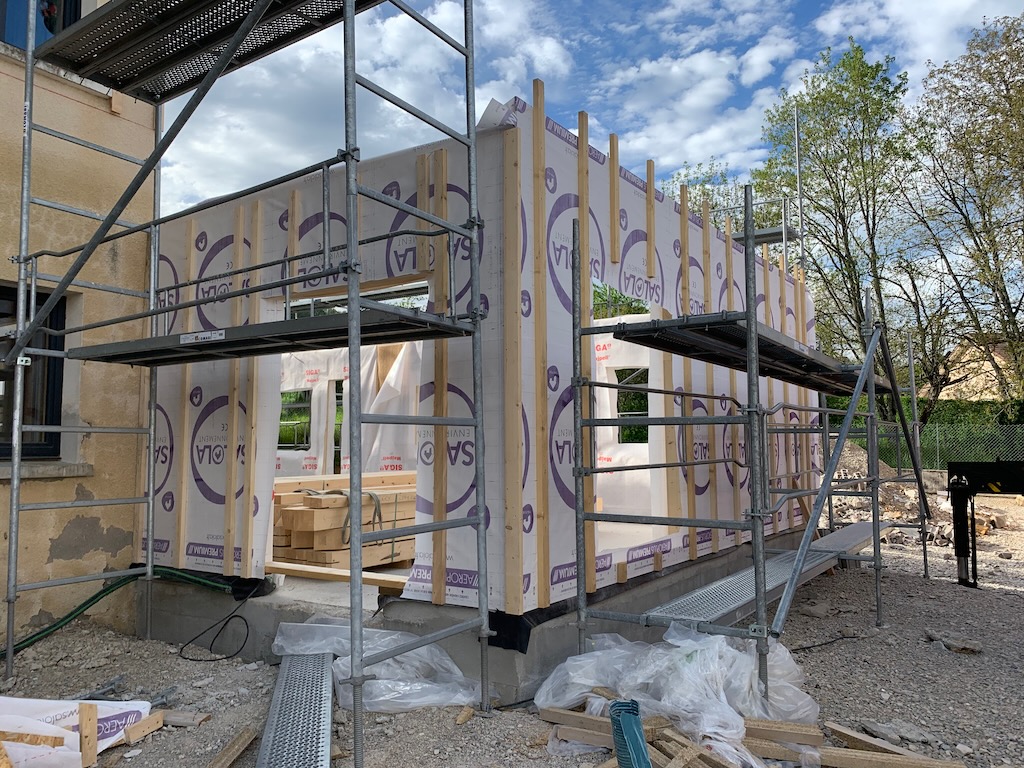

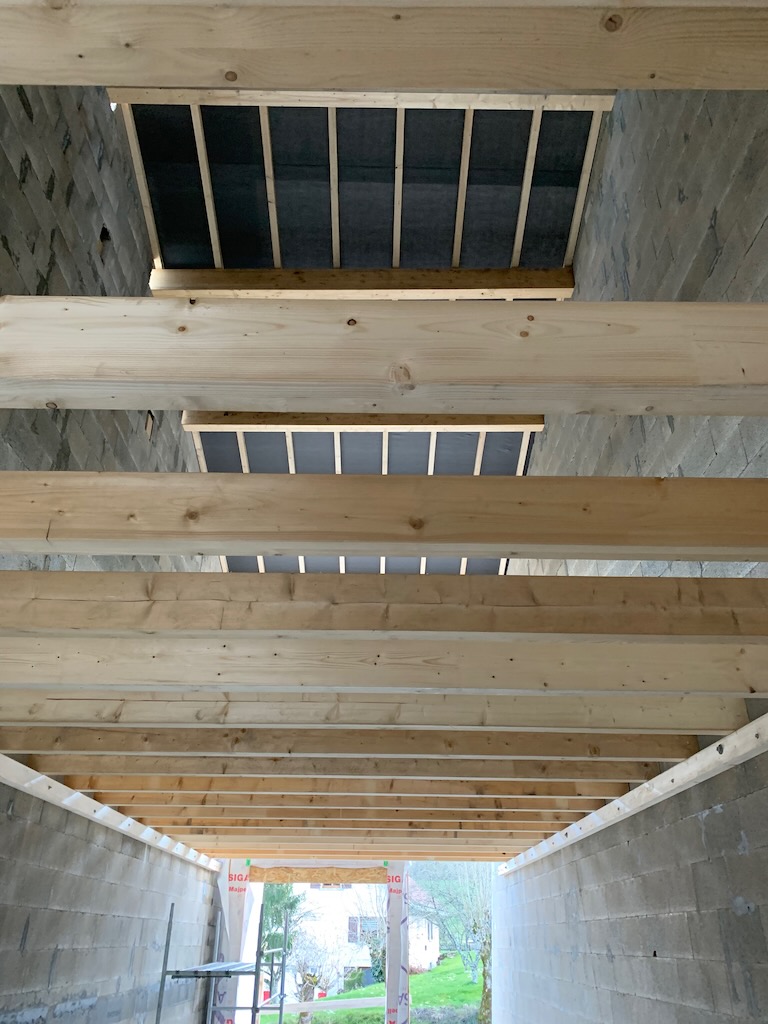

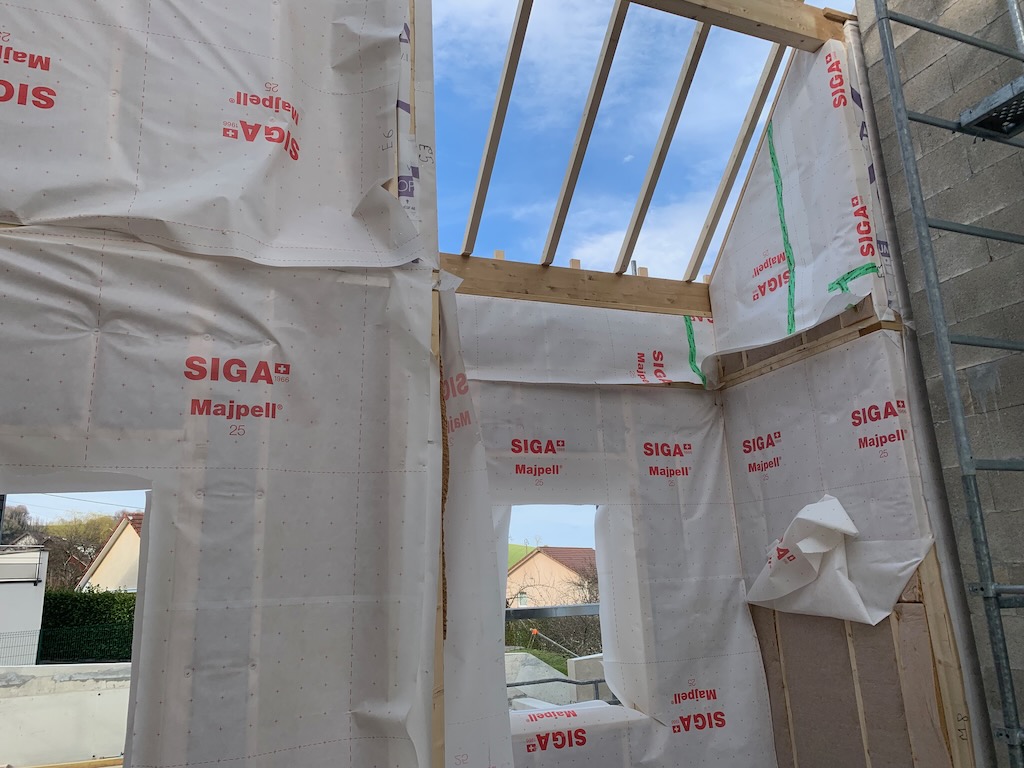

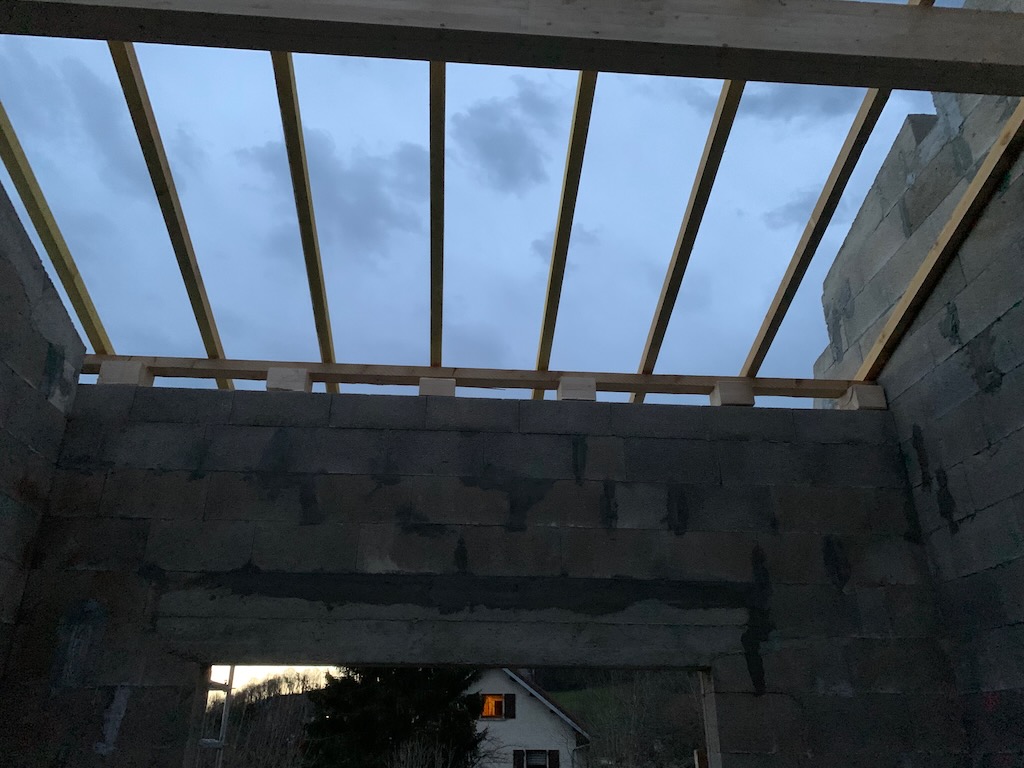

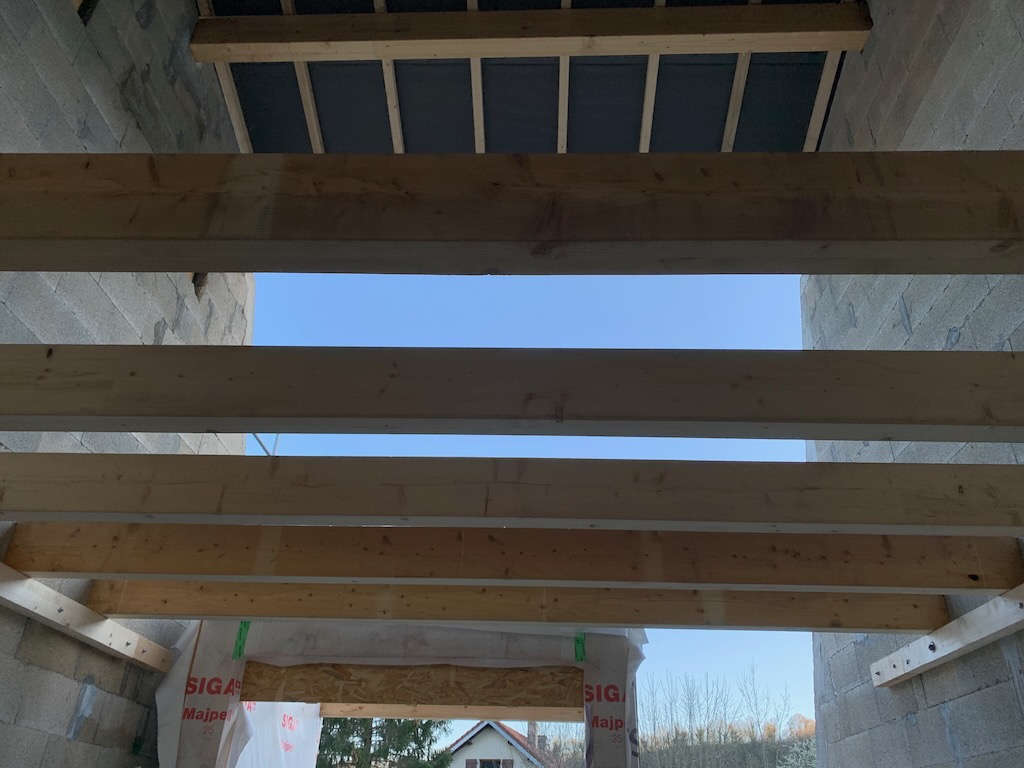

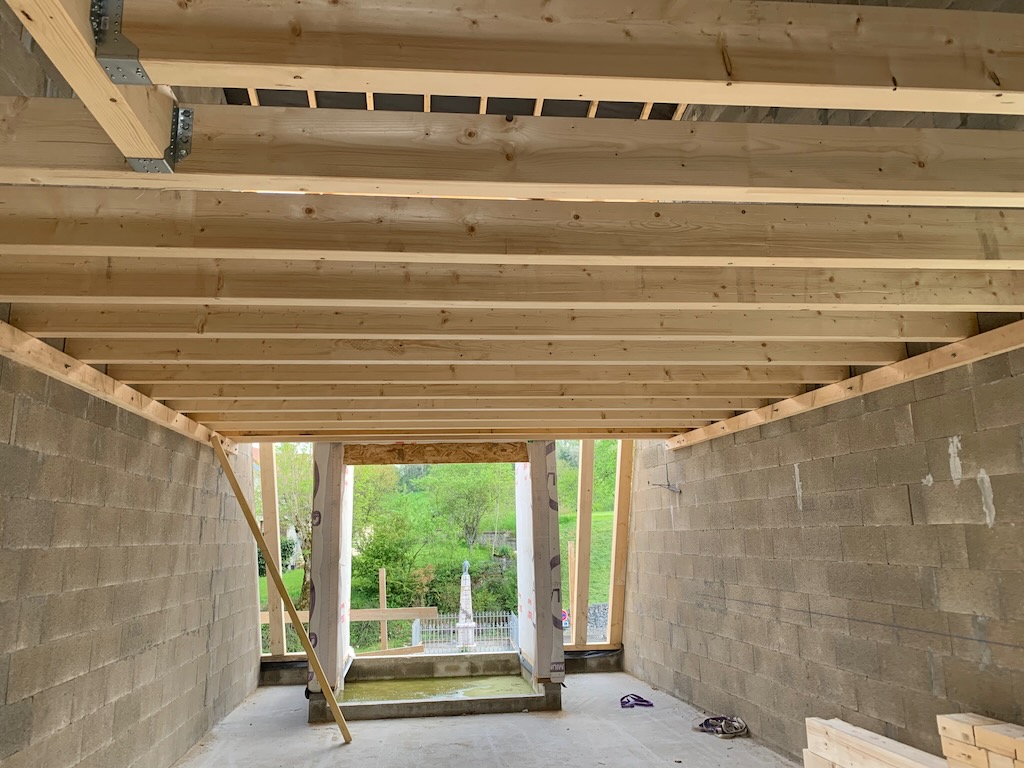

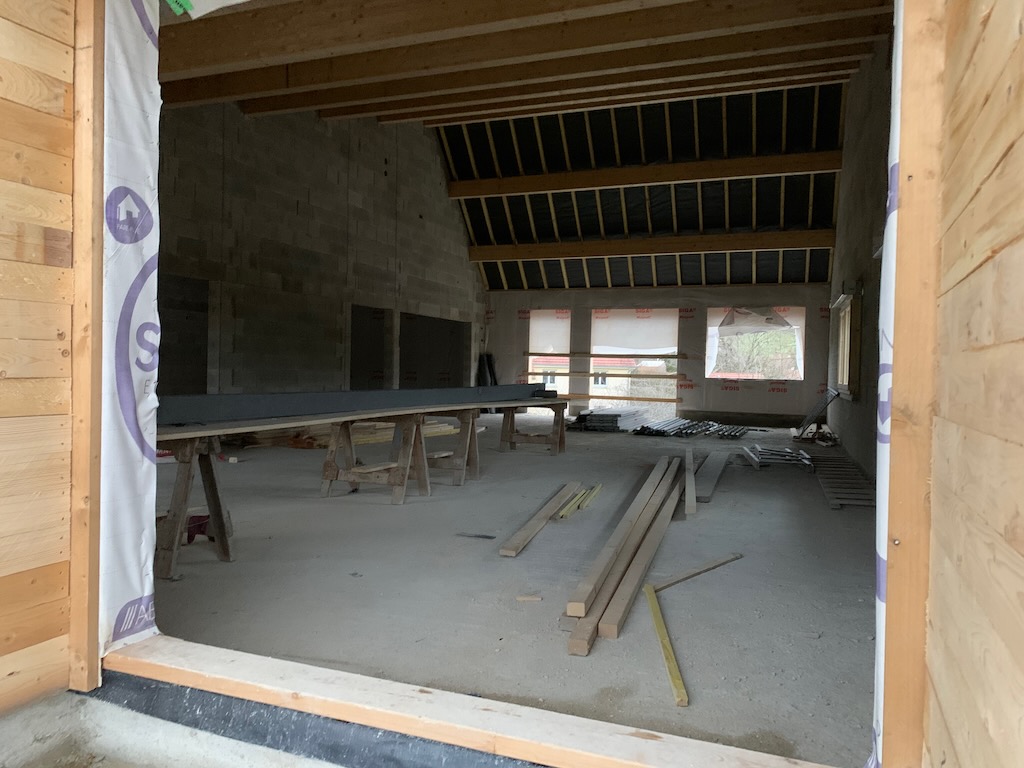

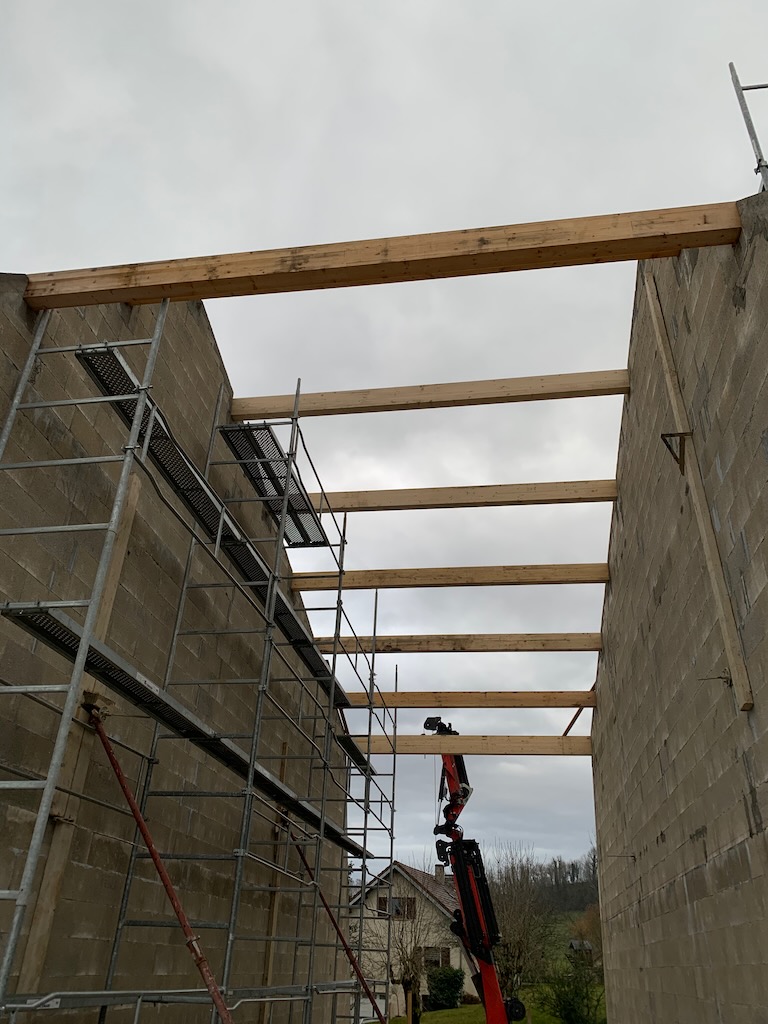

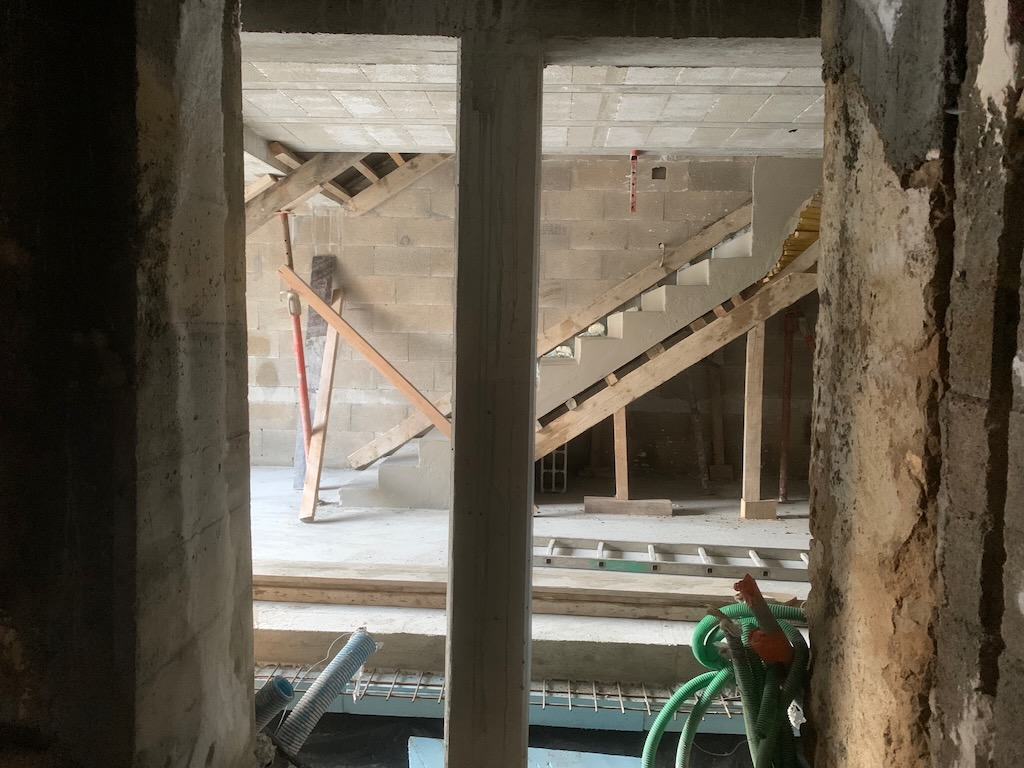

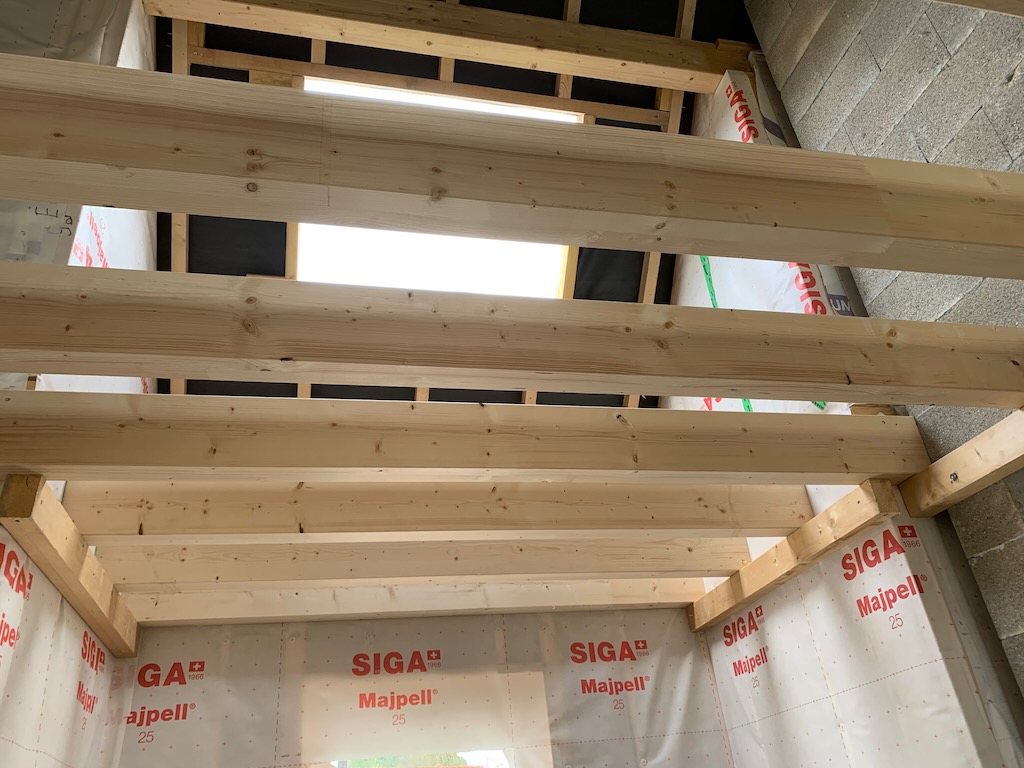

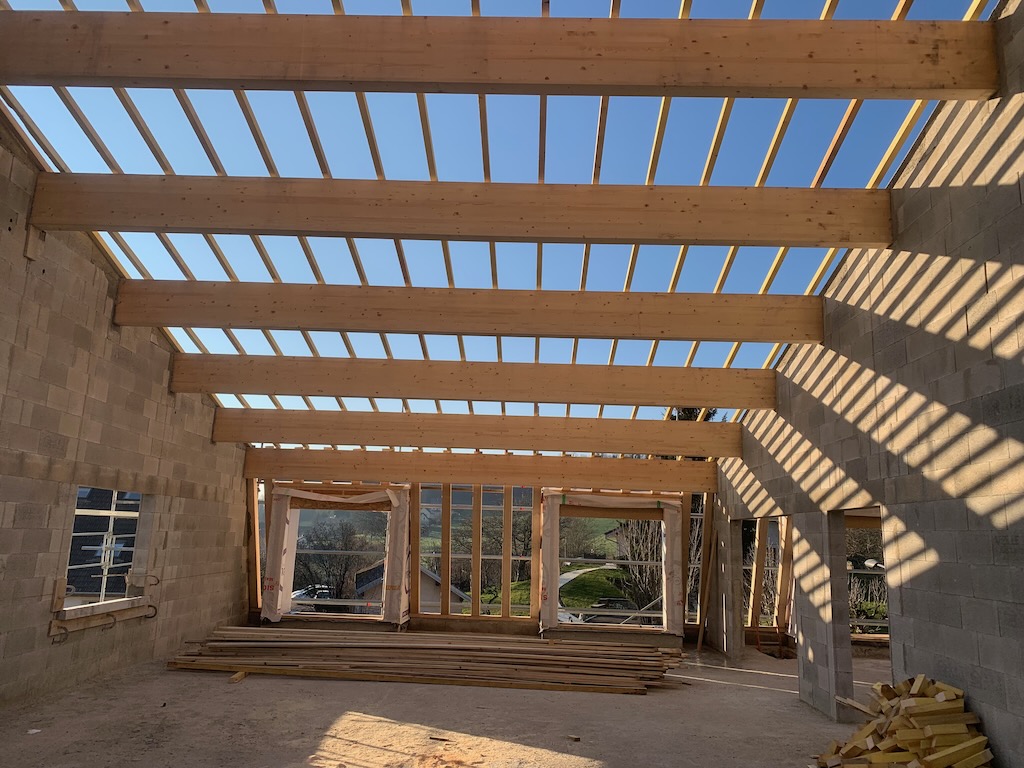

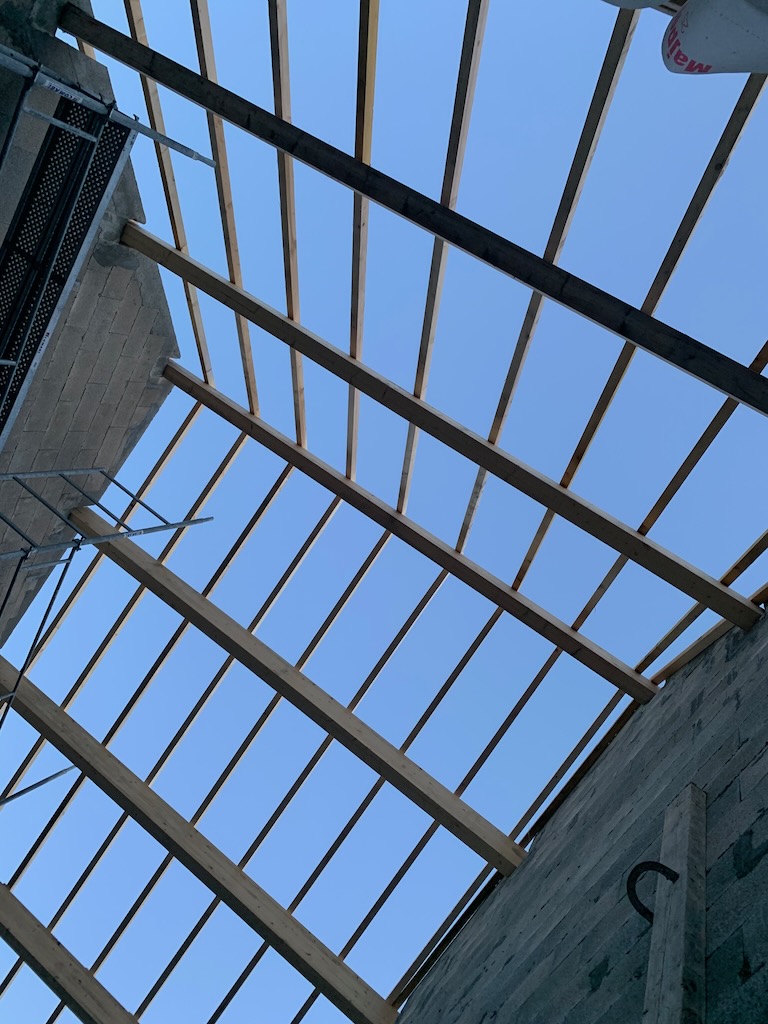

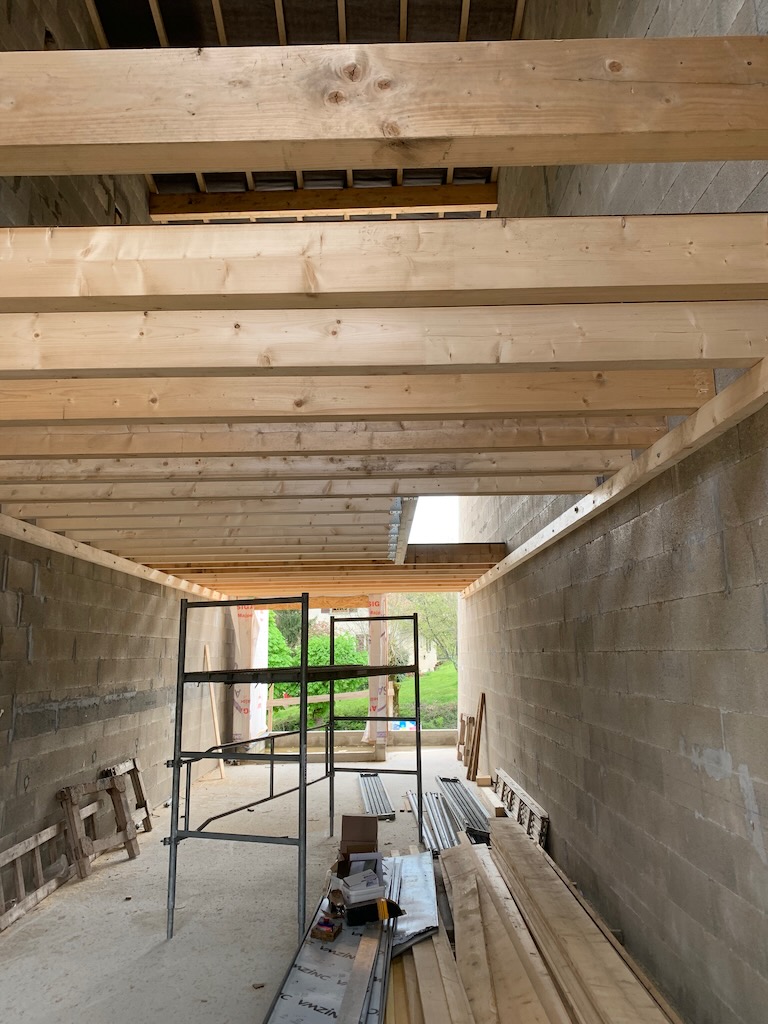

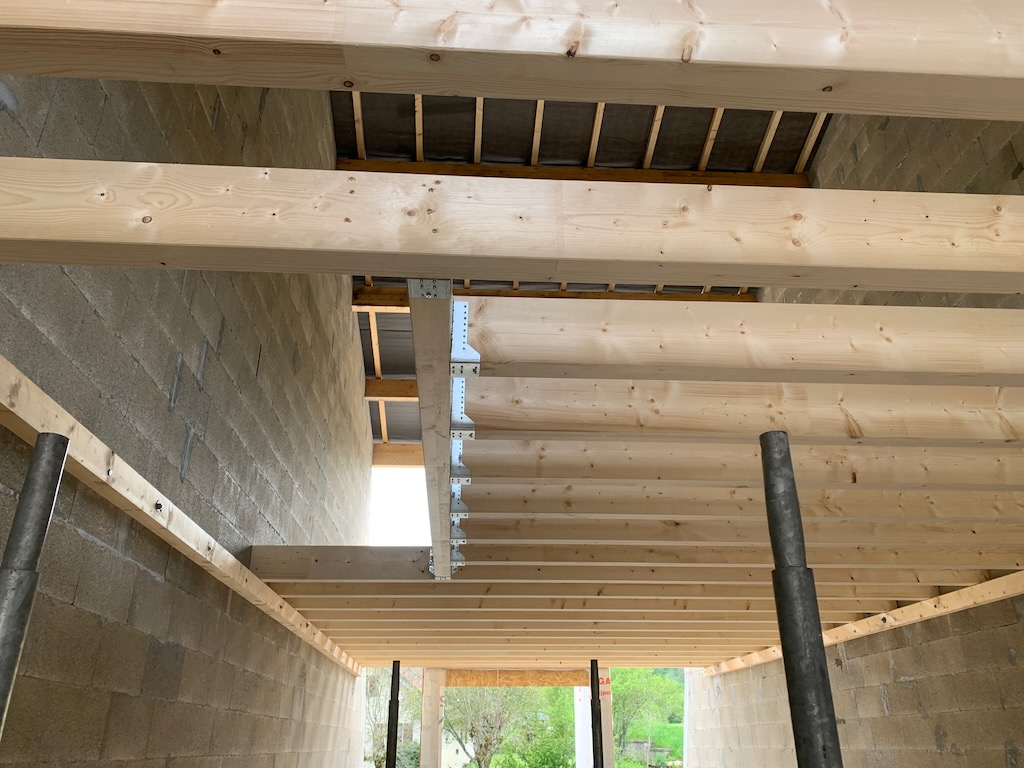

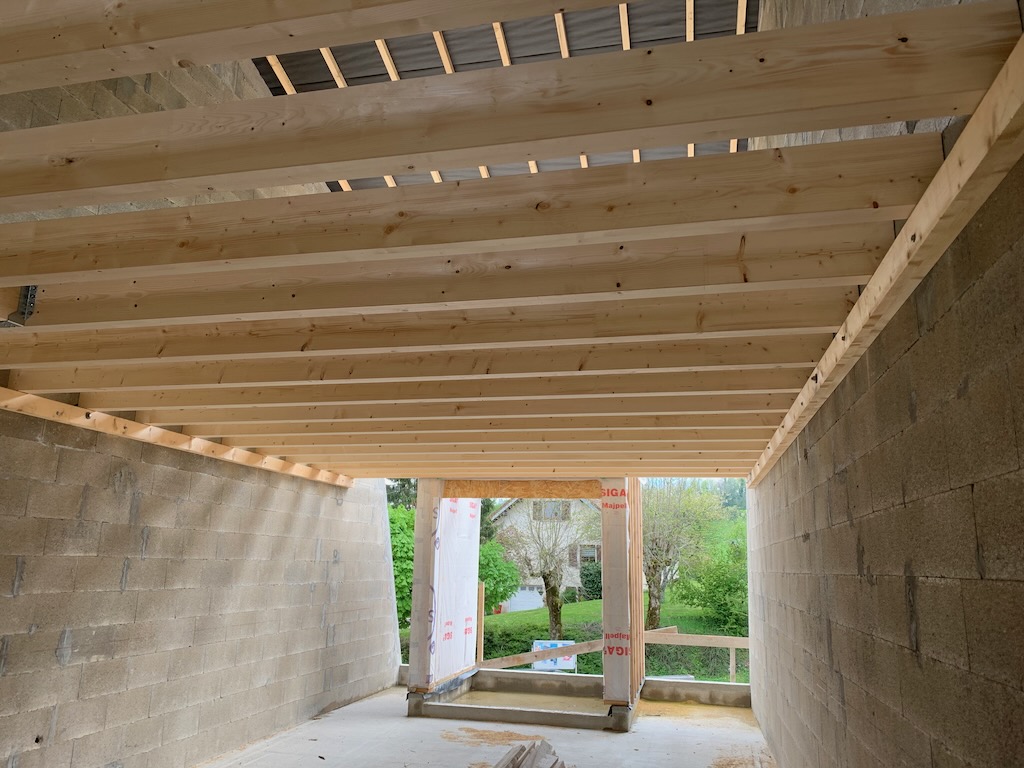

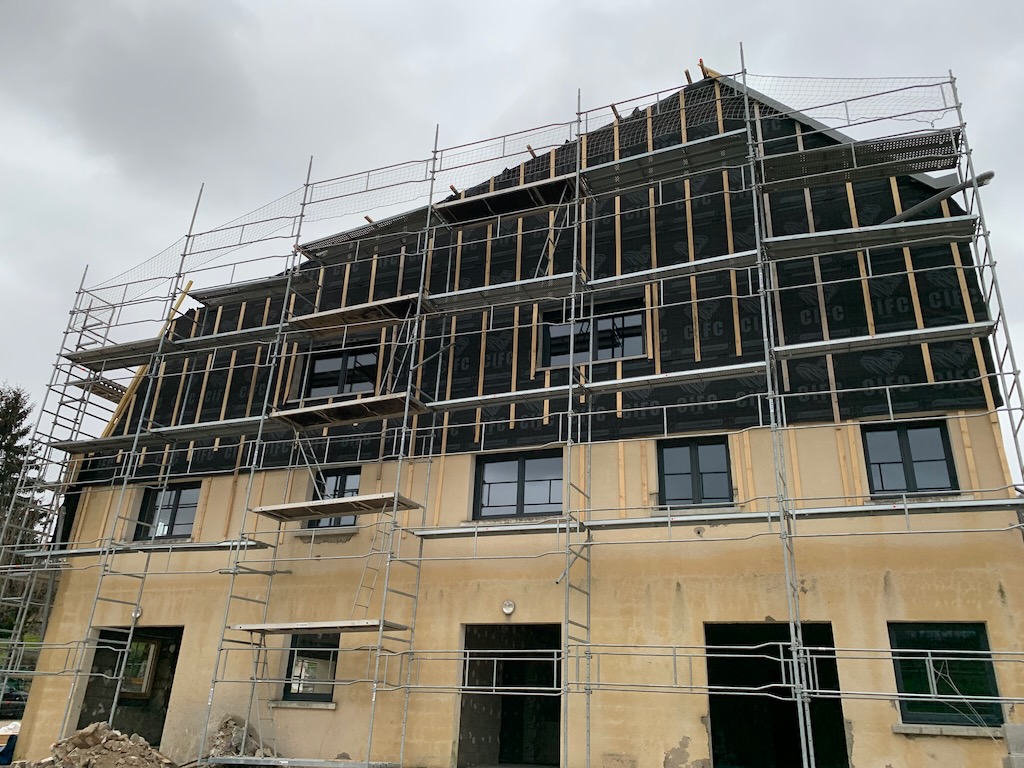

Les travaux de charpente ont bien avancé cette semaine avec la pose des derniers solives des appartements, des murs de la médiathèque et de la façade sur la rue de la maltournée.

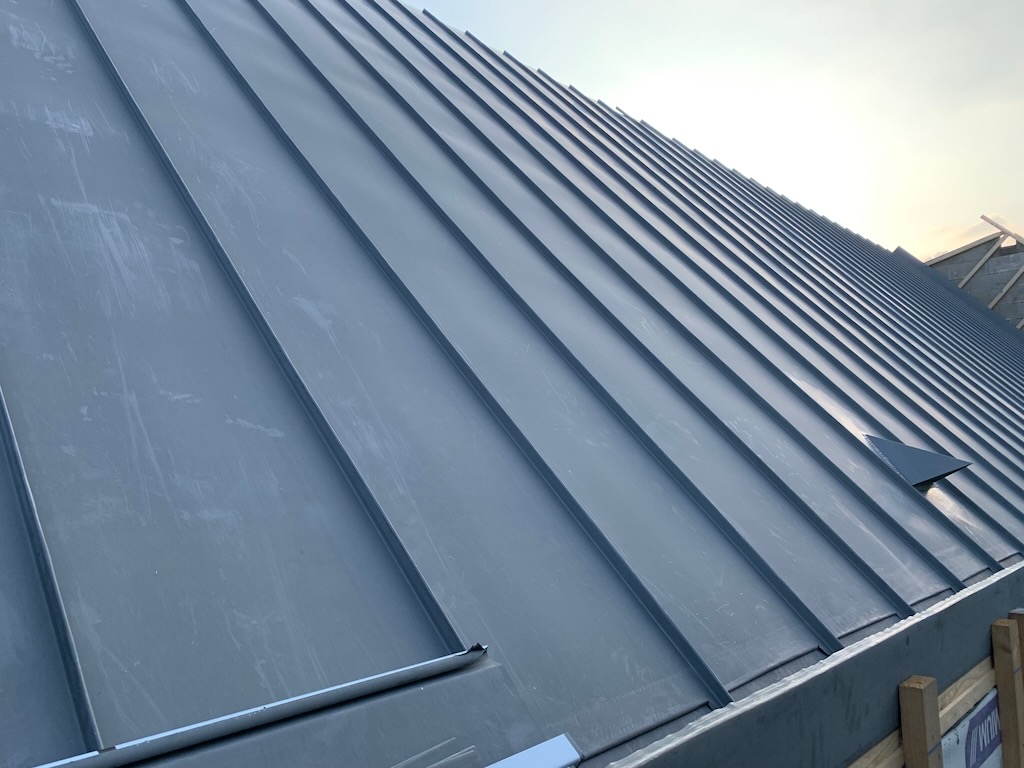

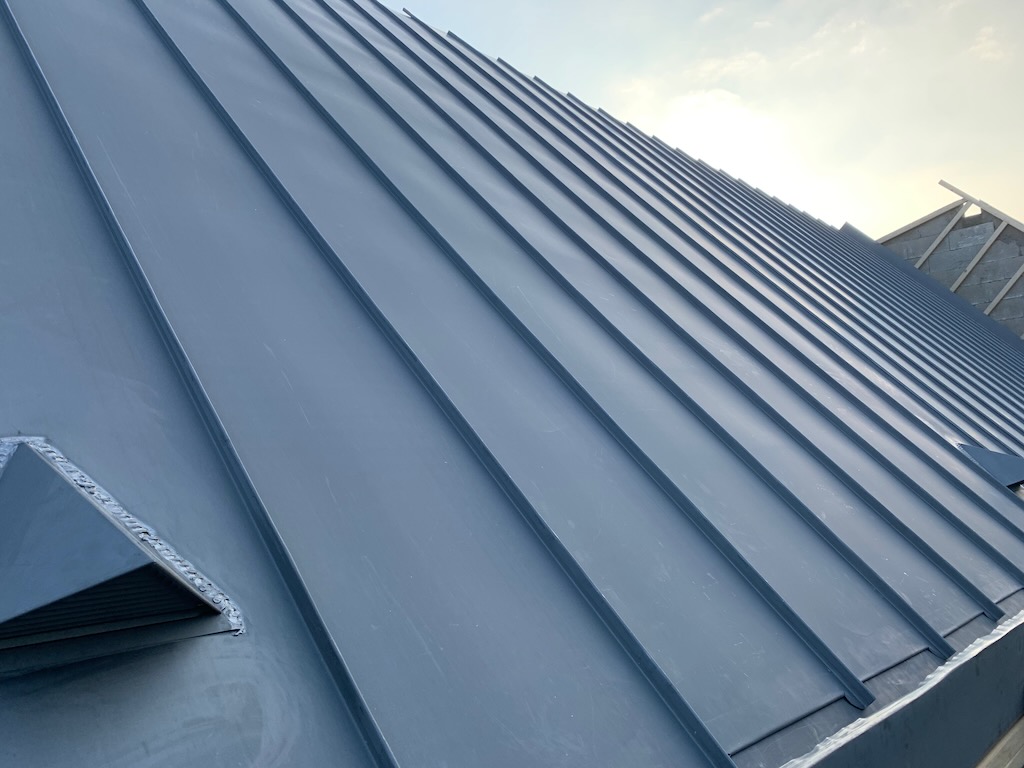

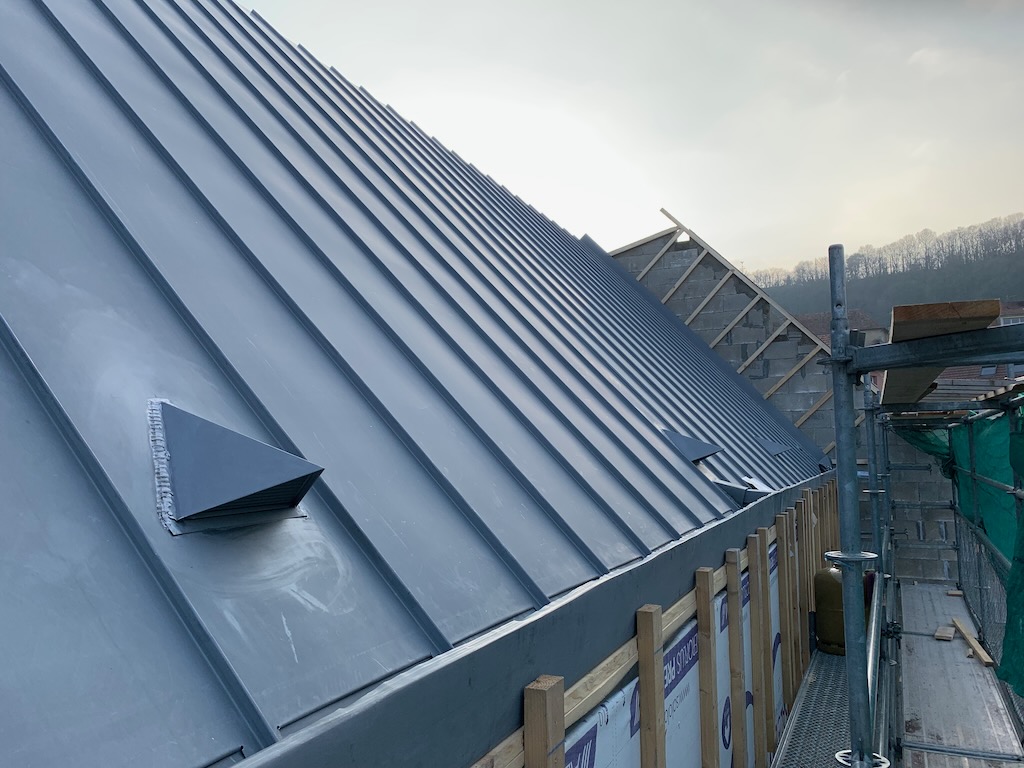

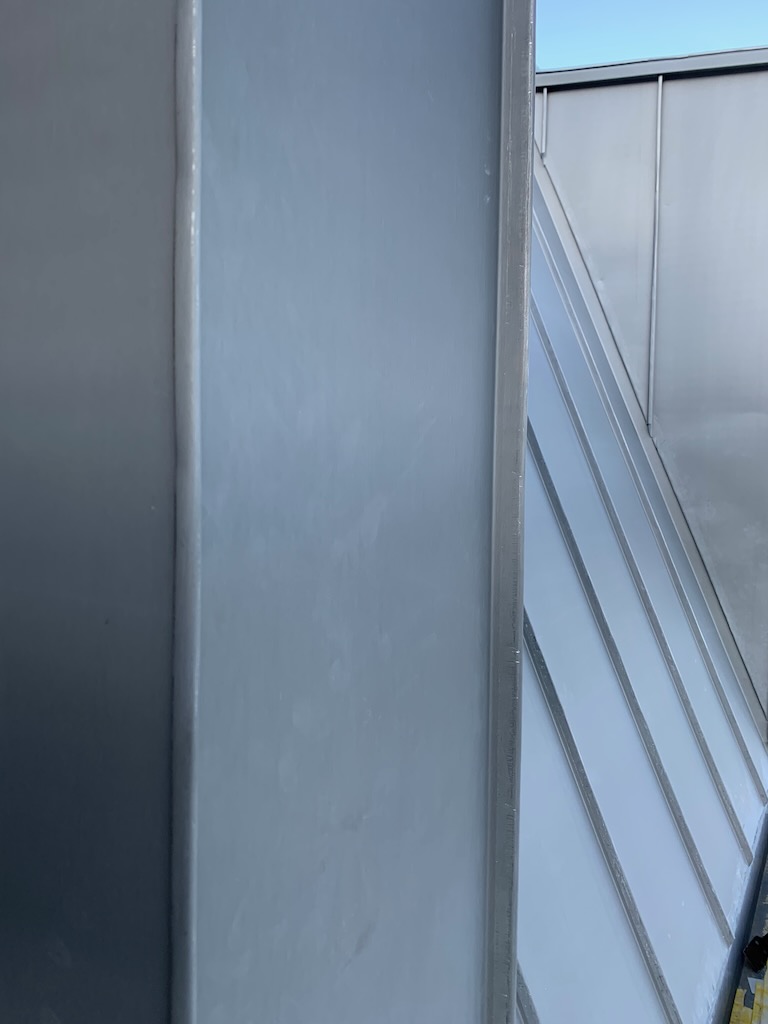

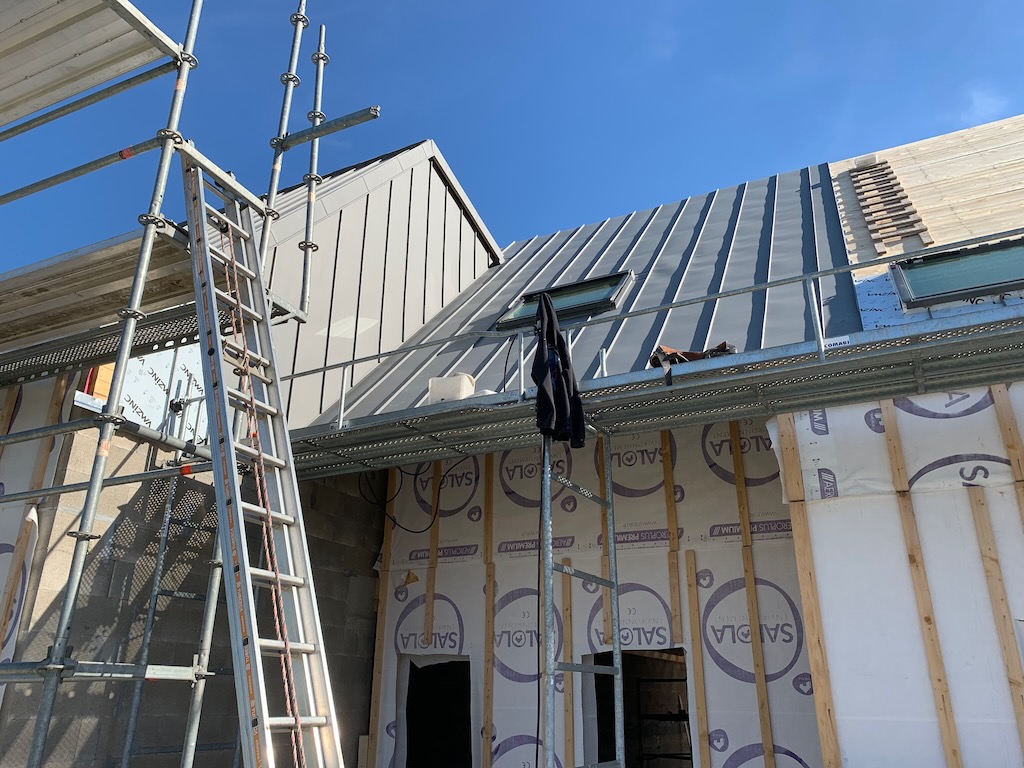

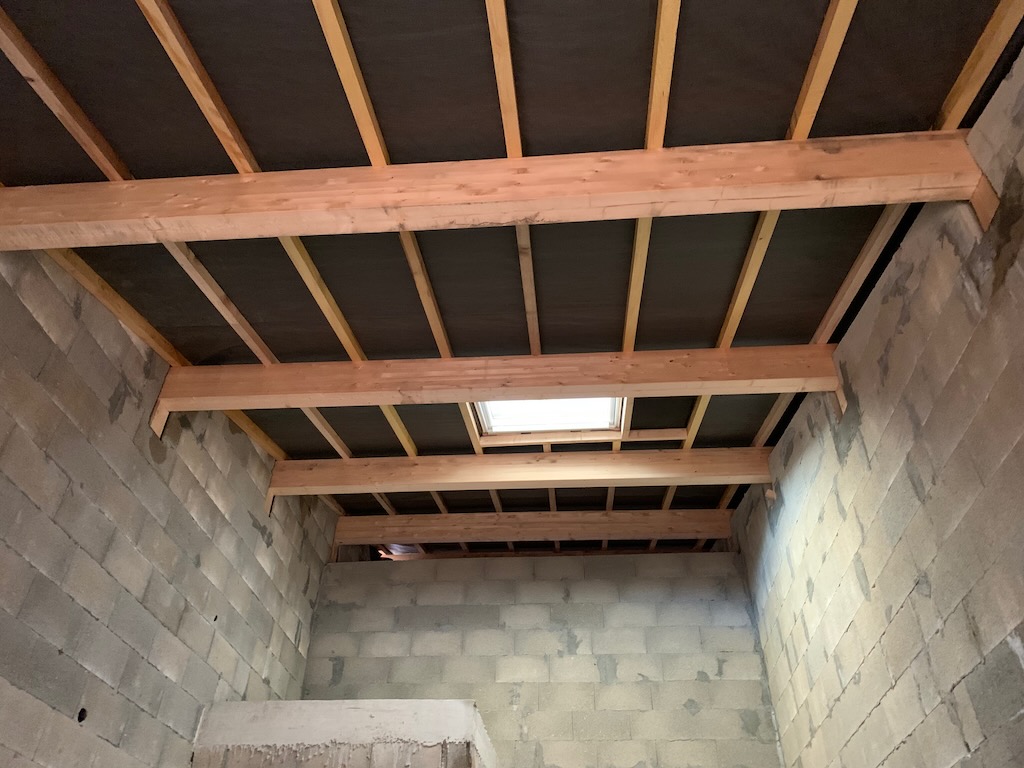

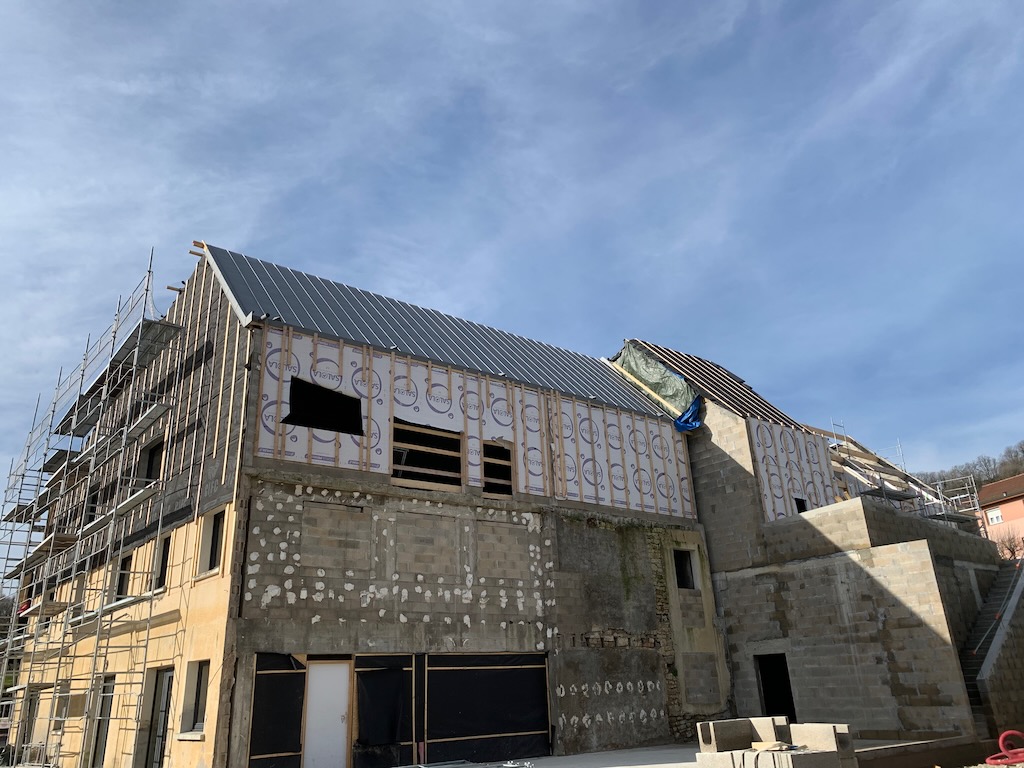

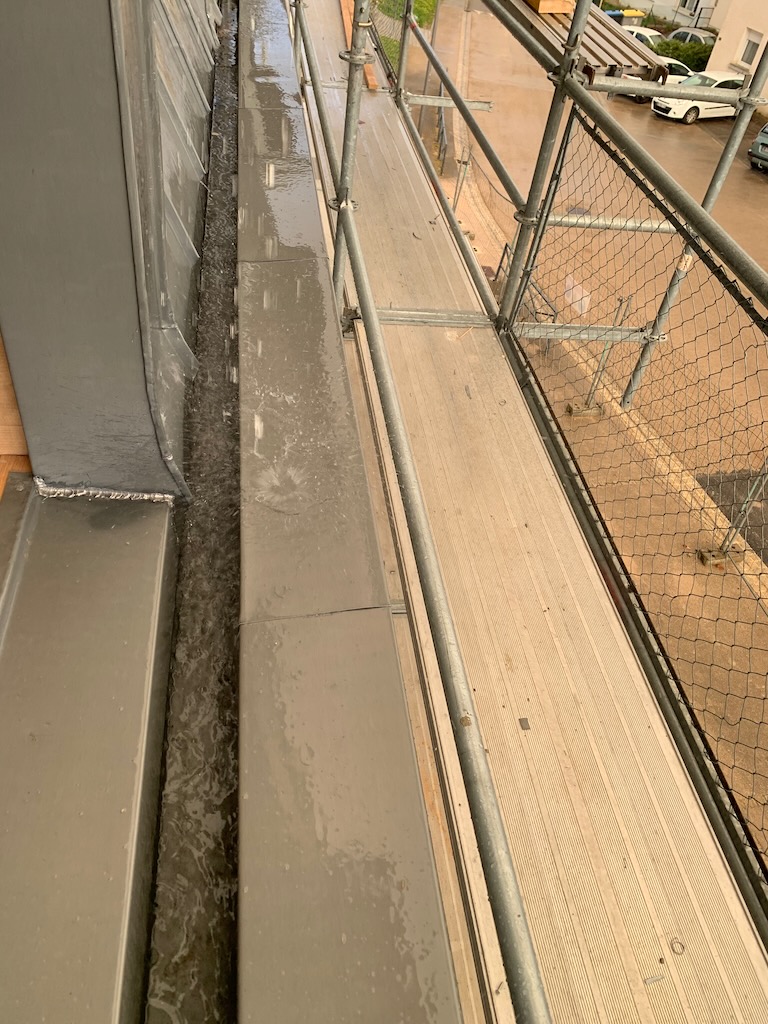

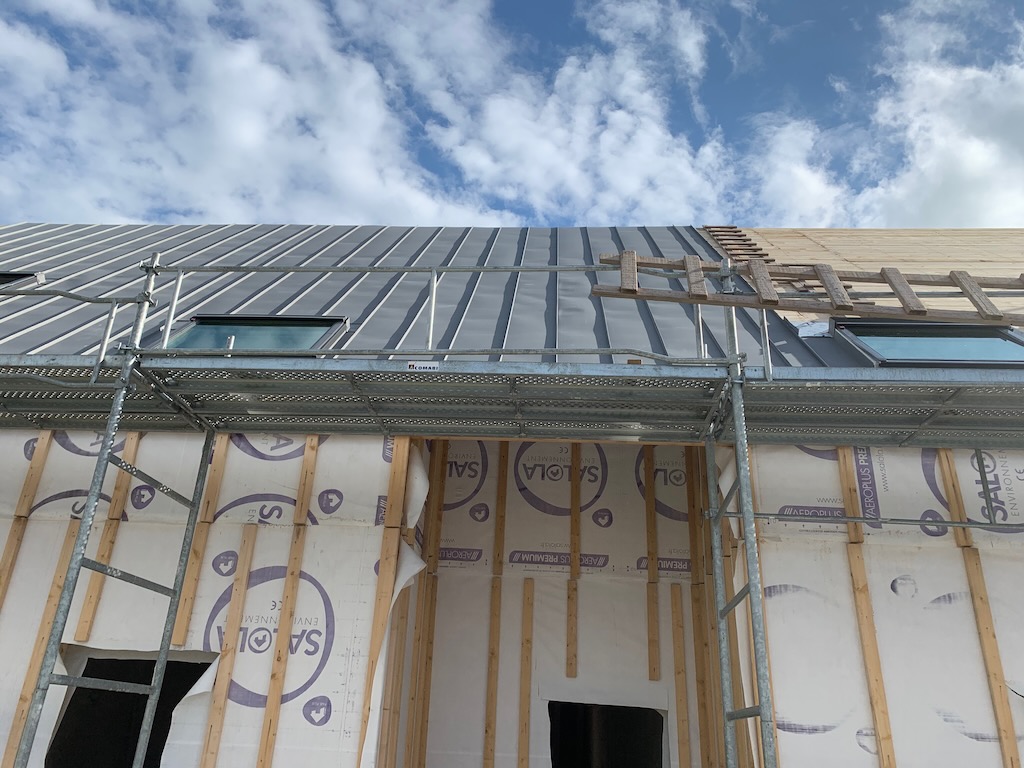

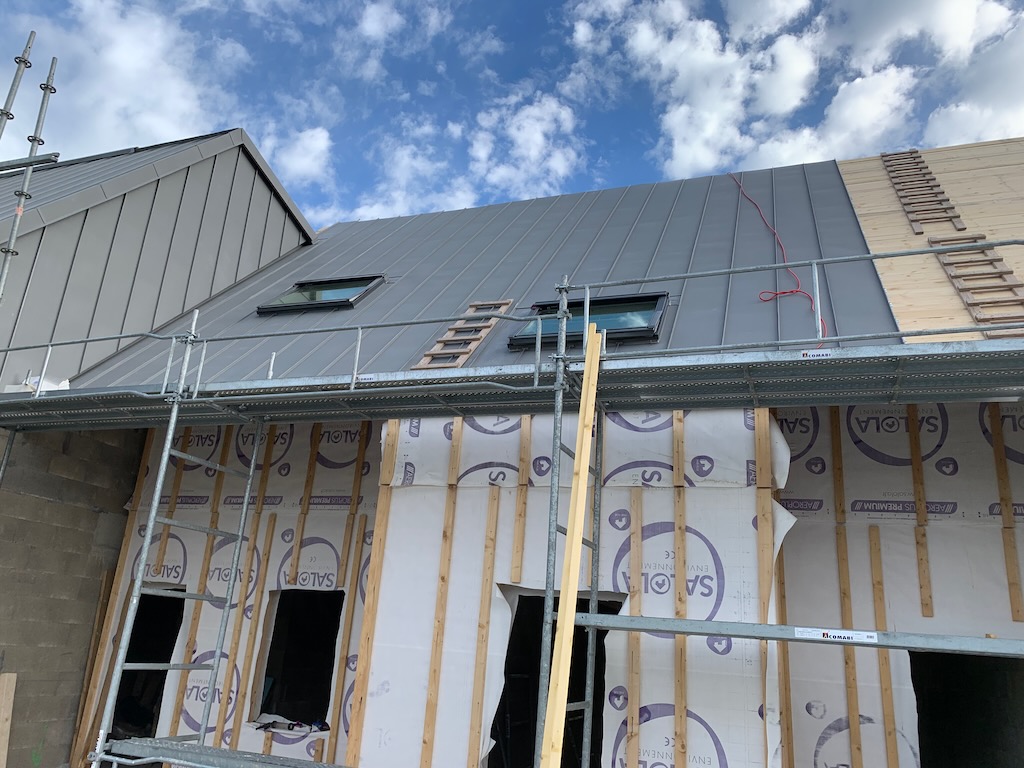

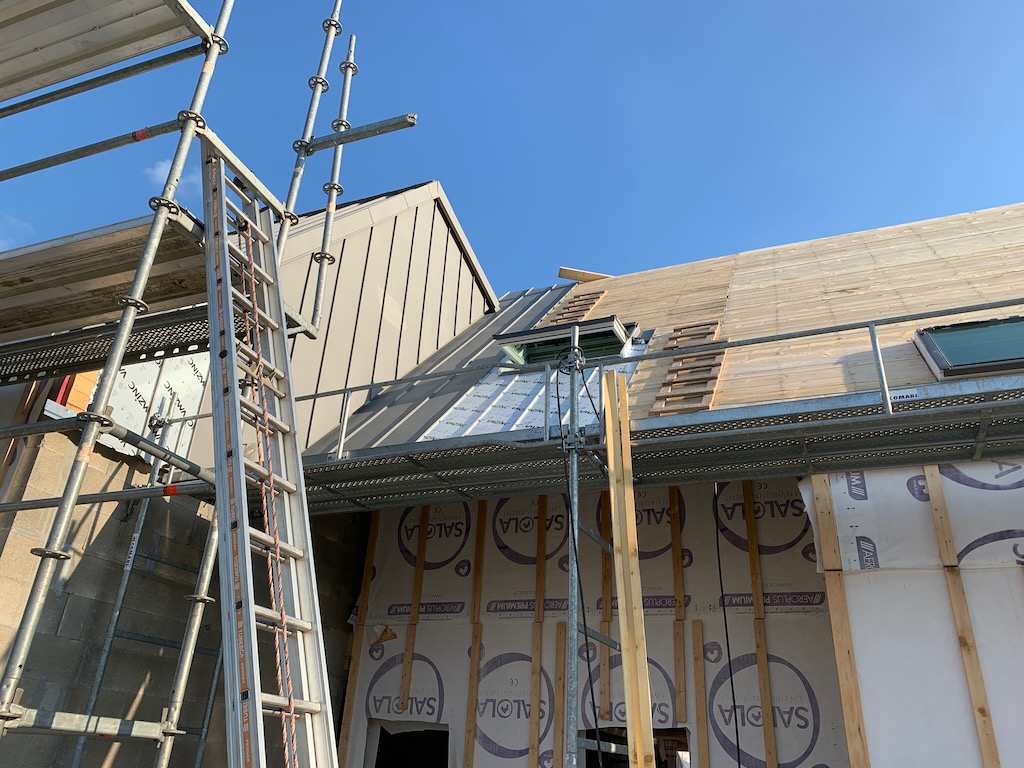

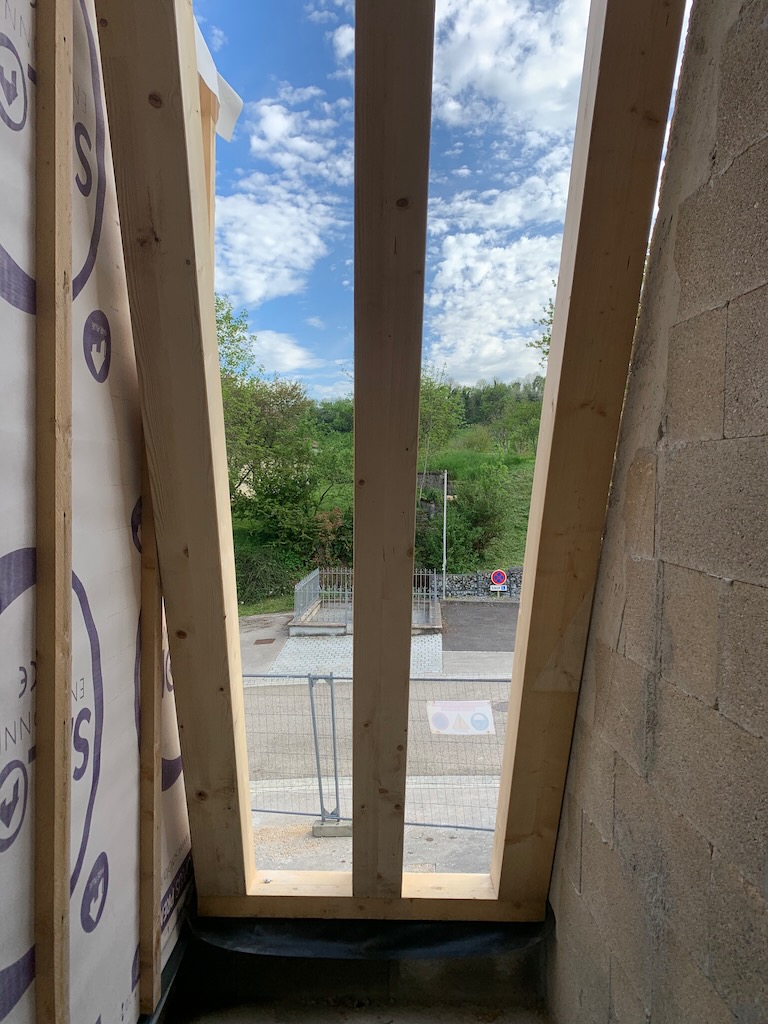

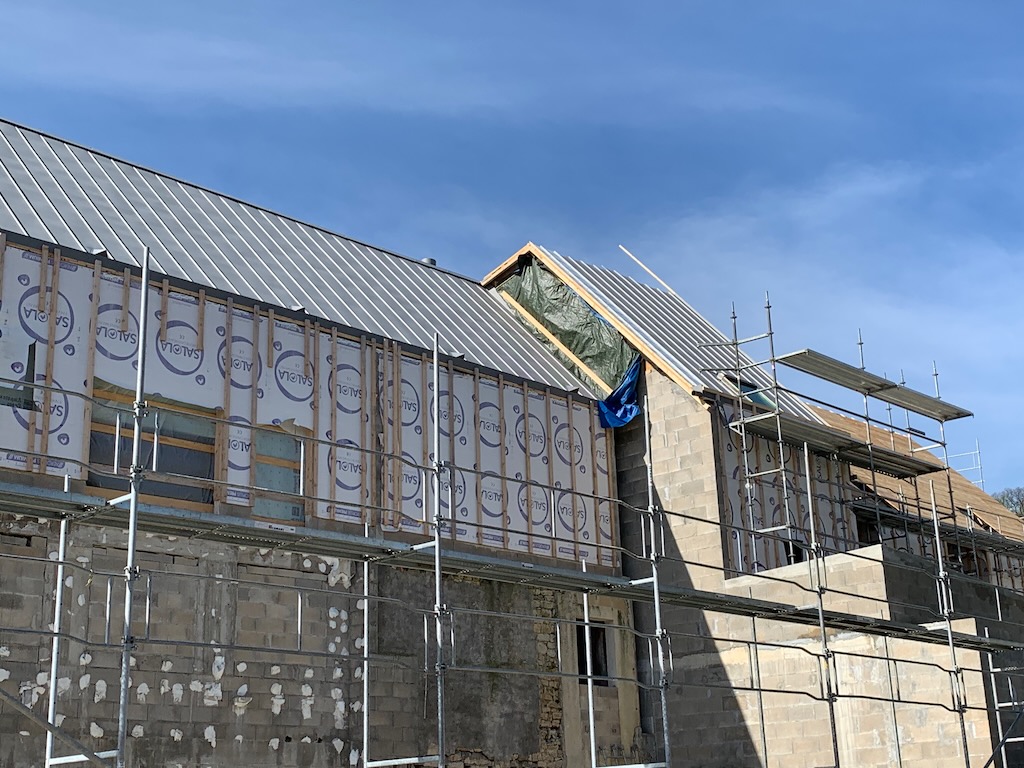

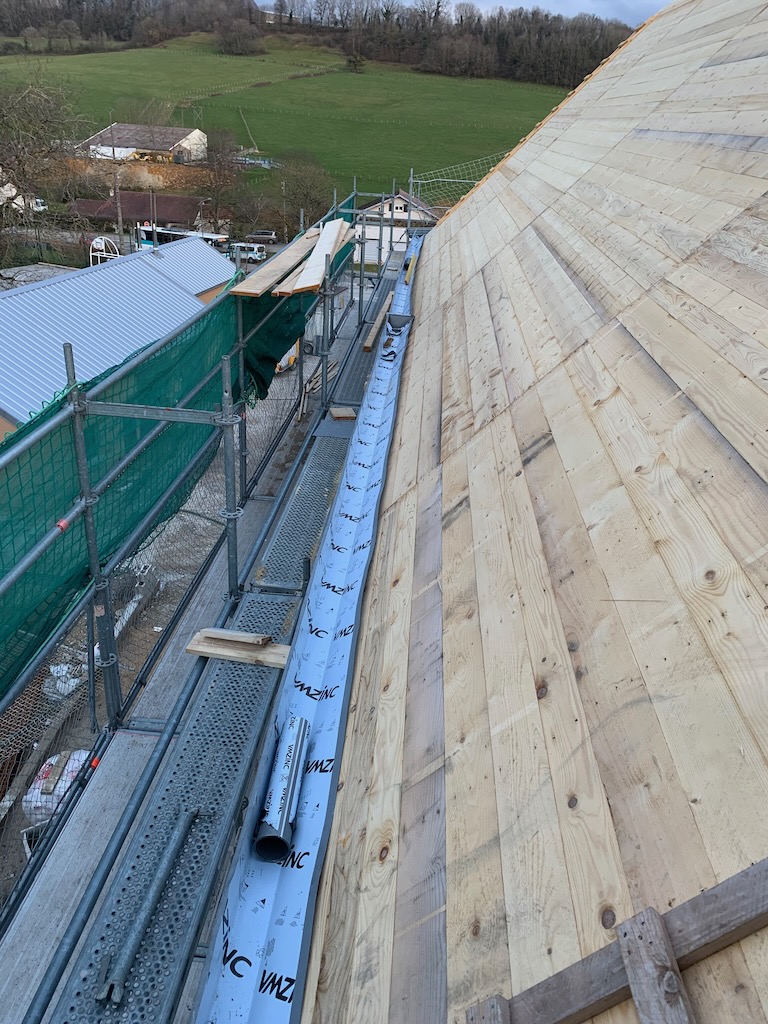

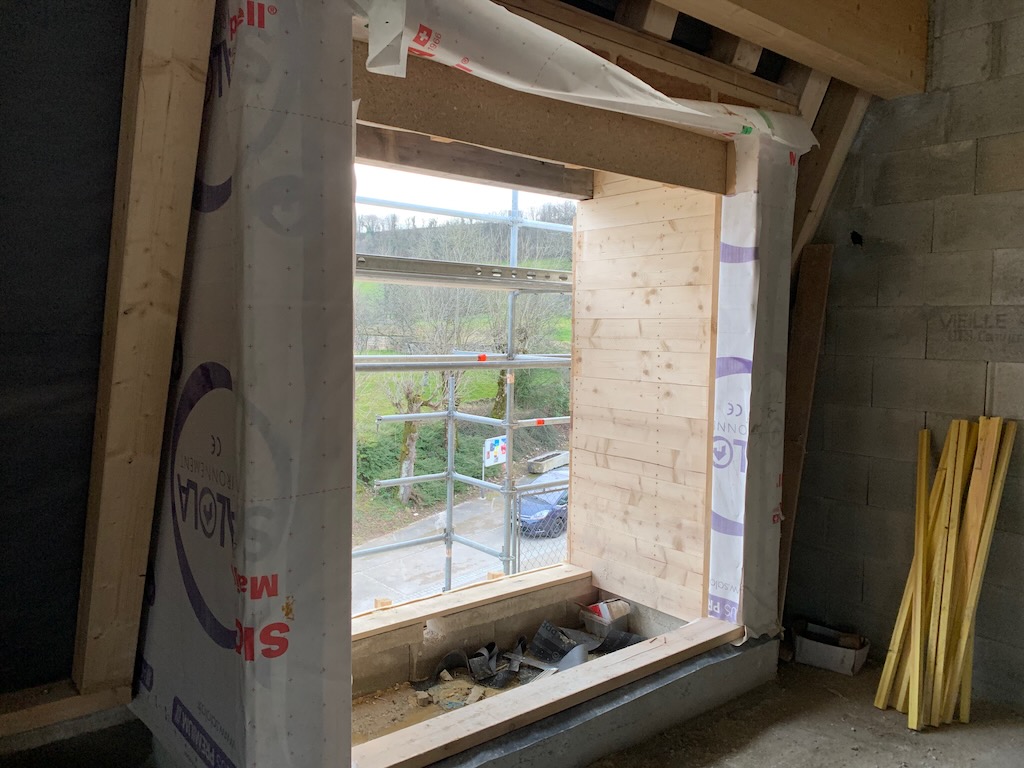

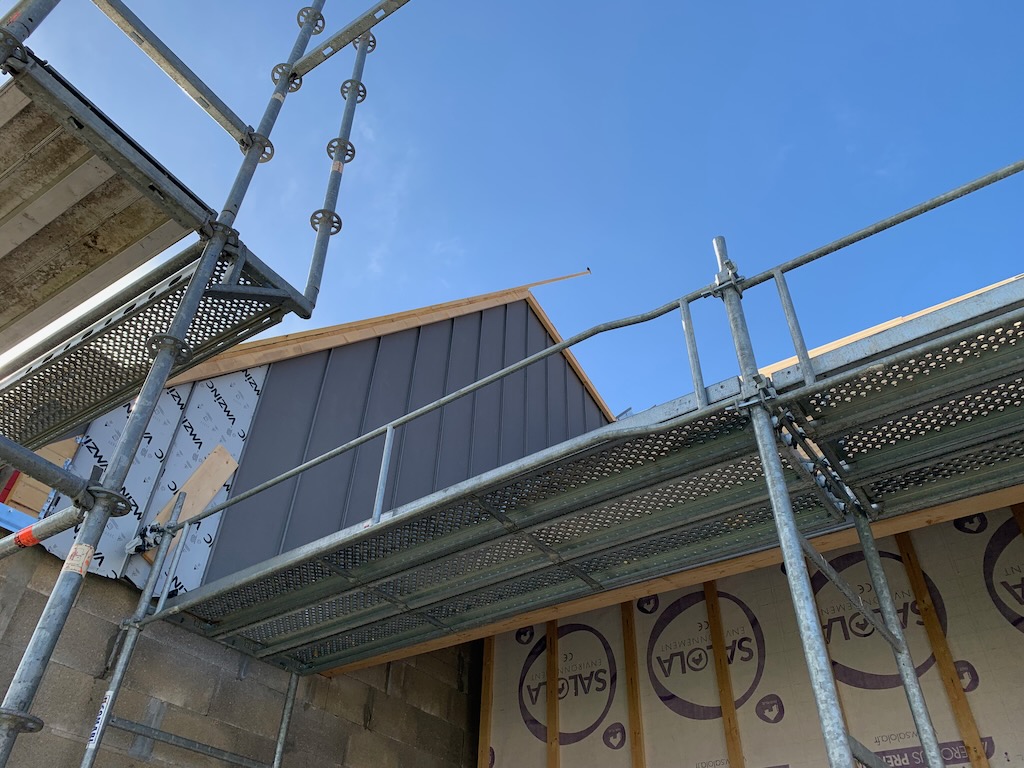

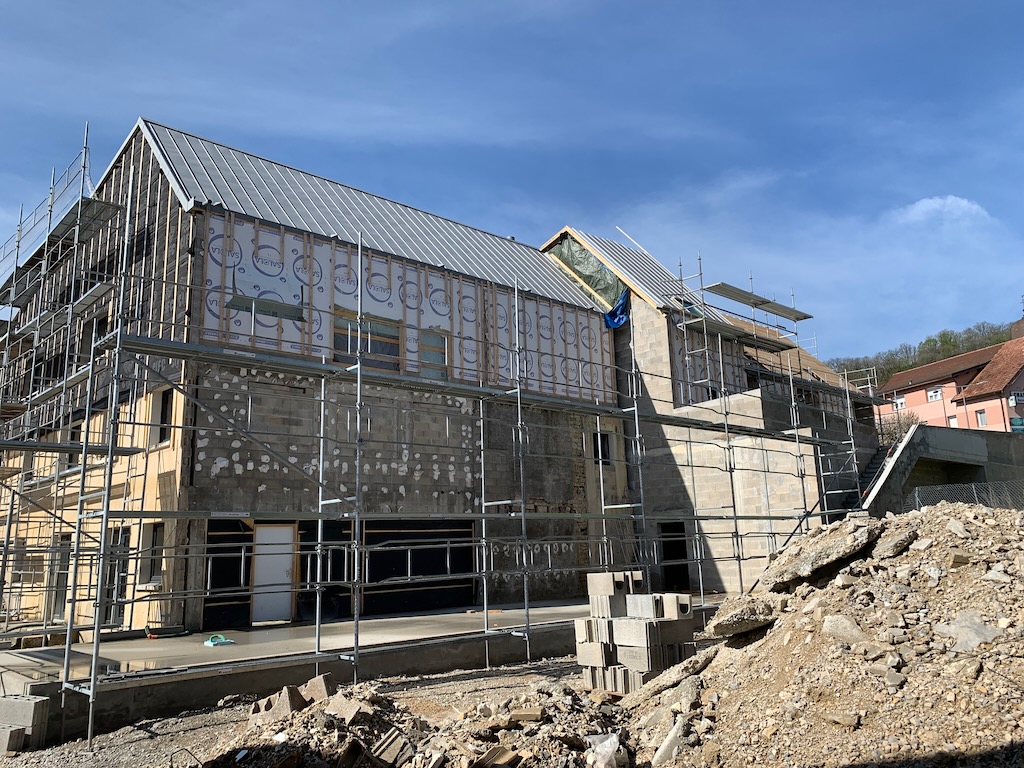

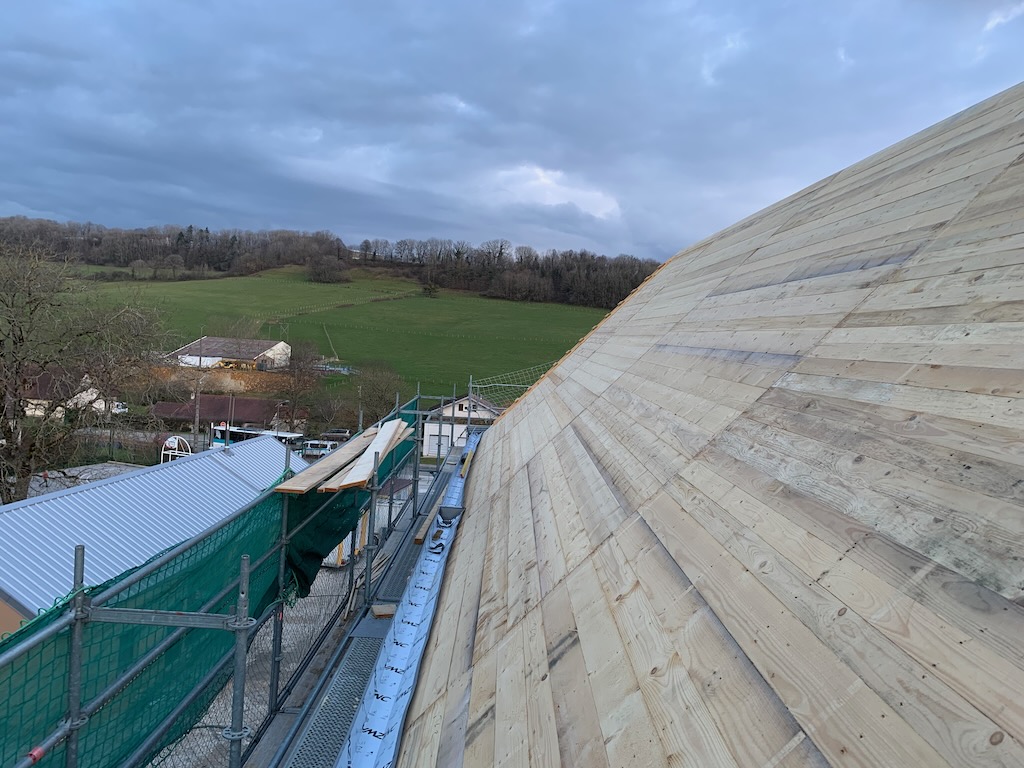

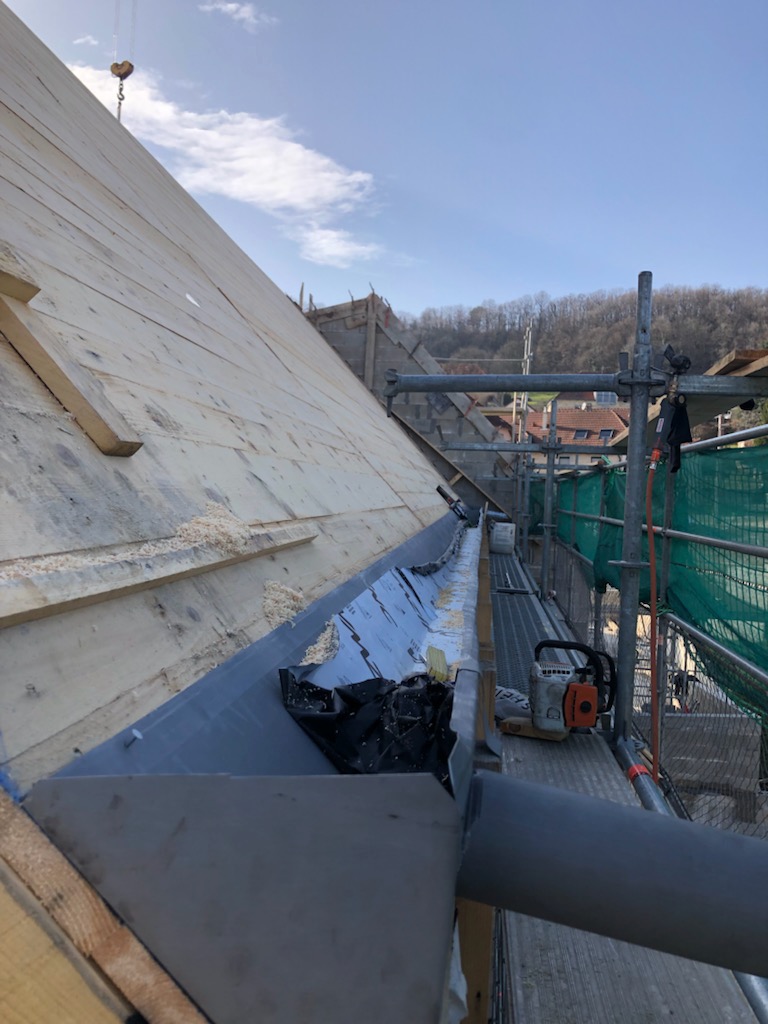

La couverture de la toiture arrière est presque terminée et le dernier velux a été posé.

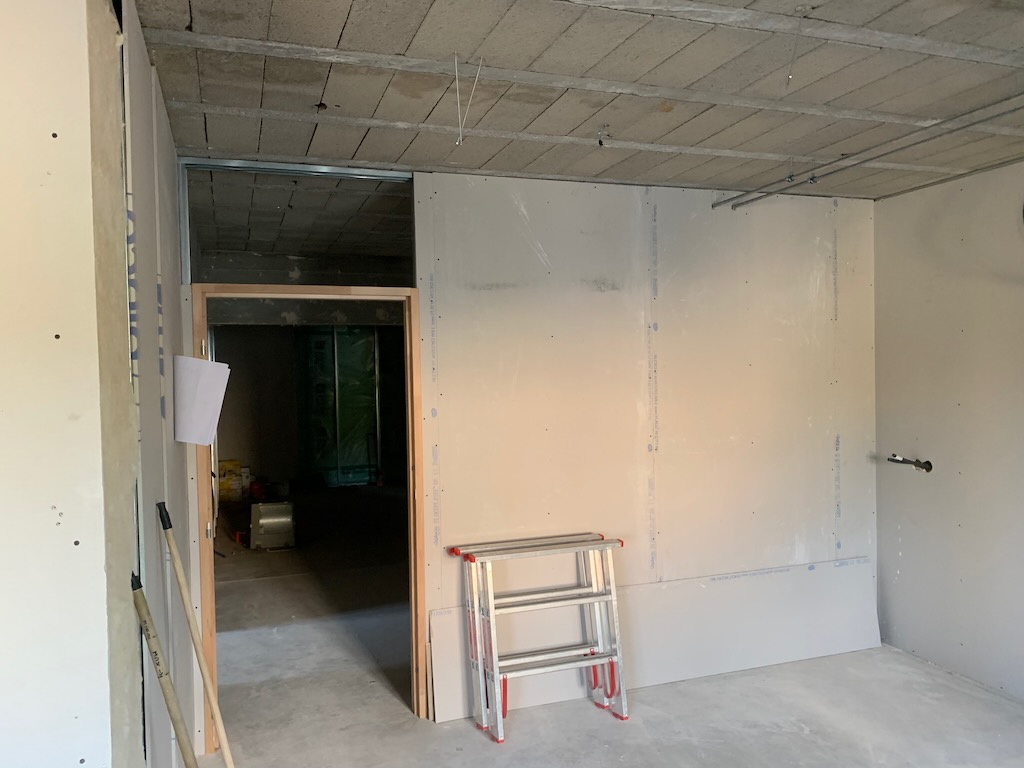

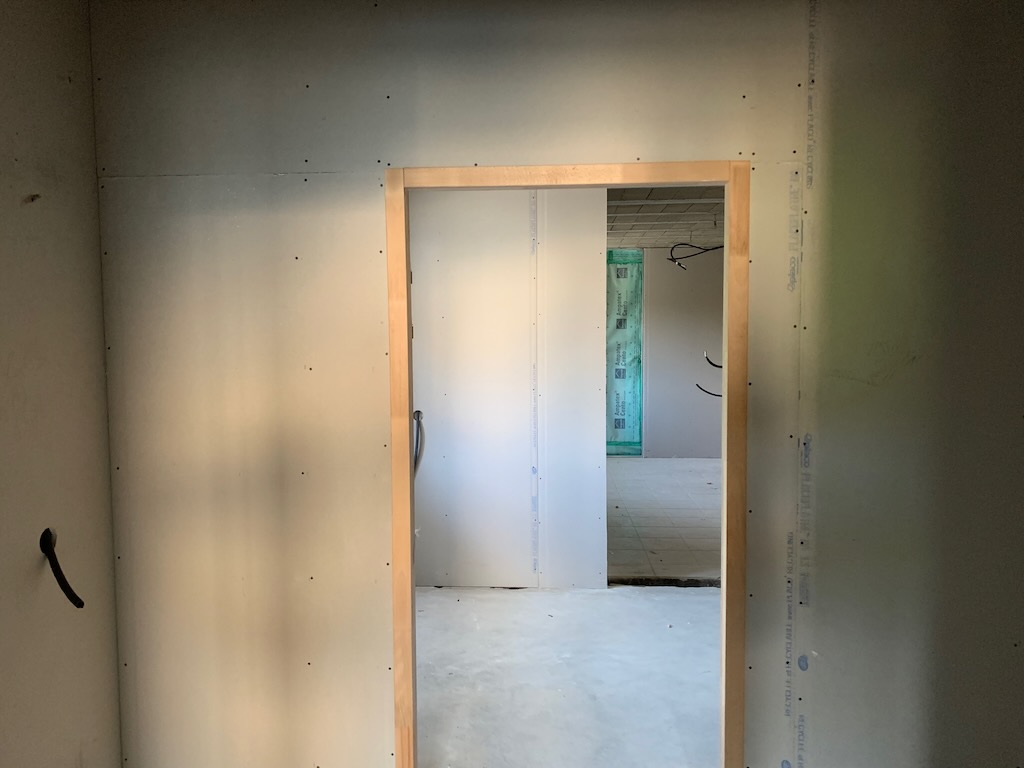

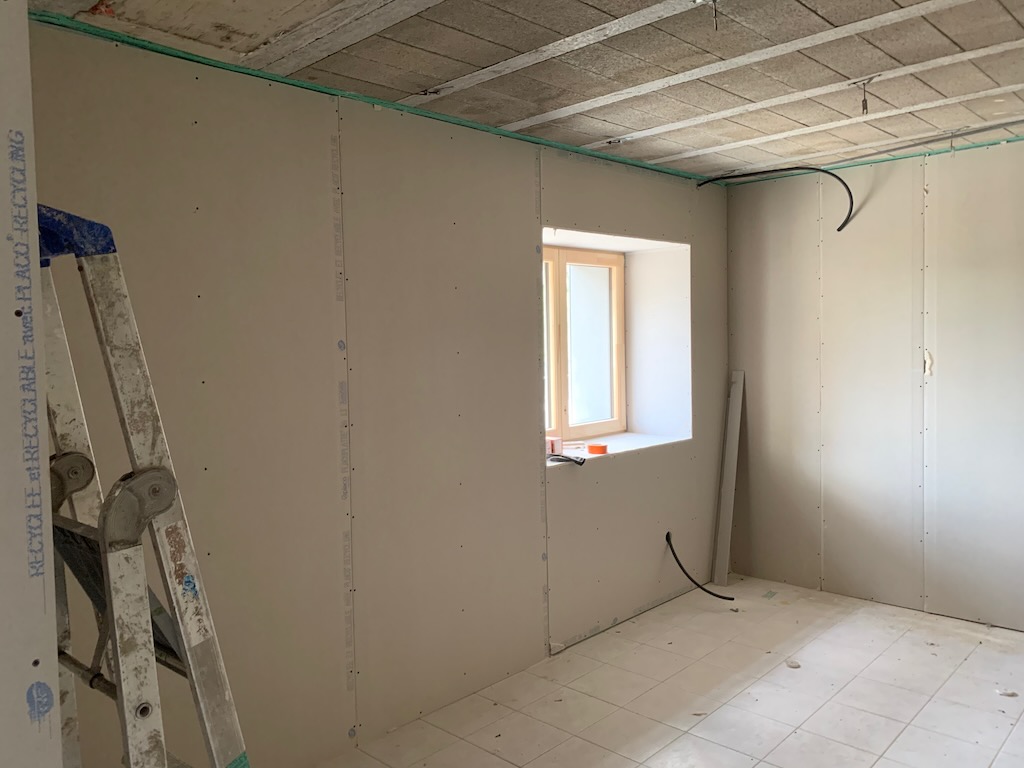

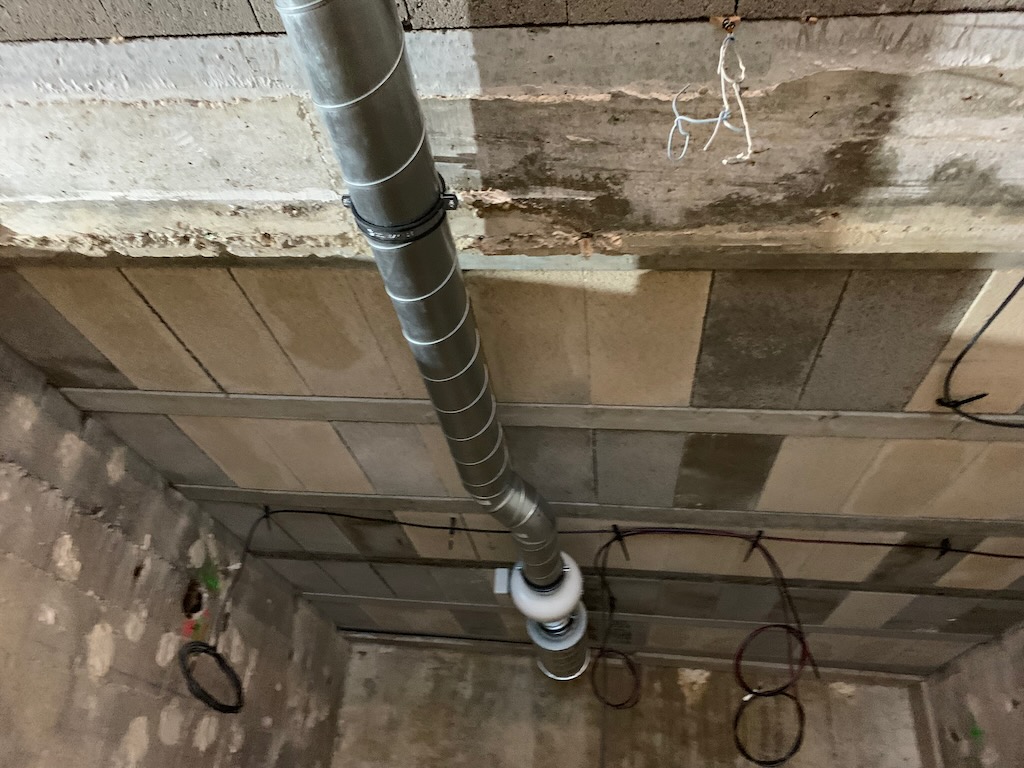

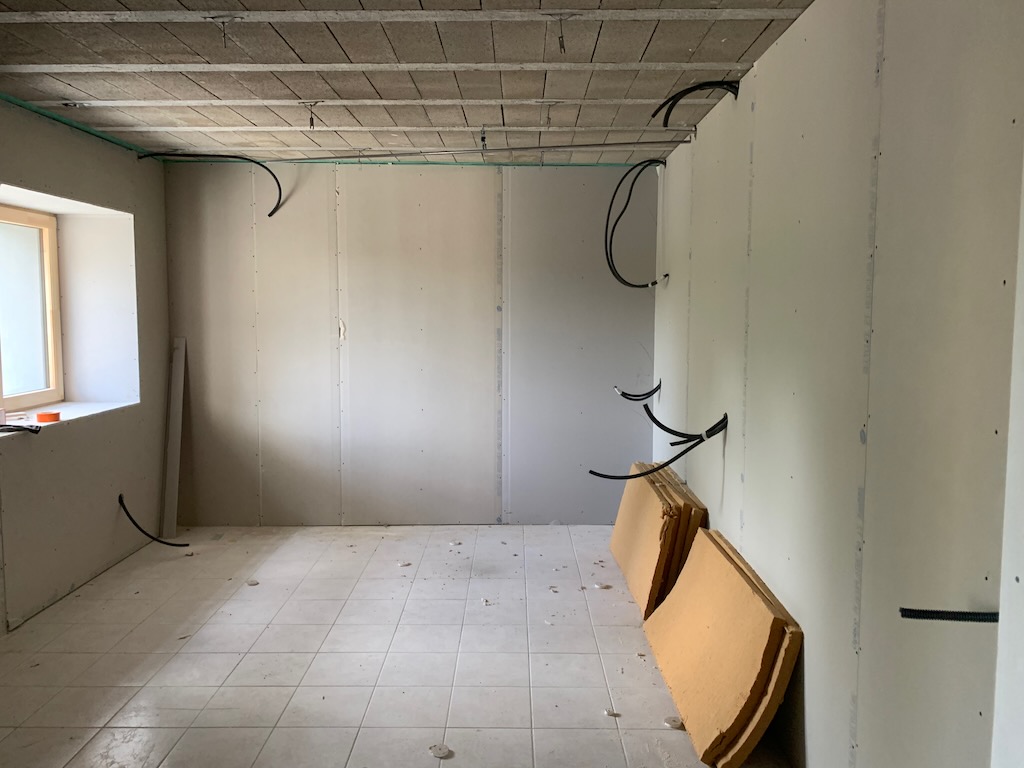

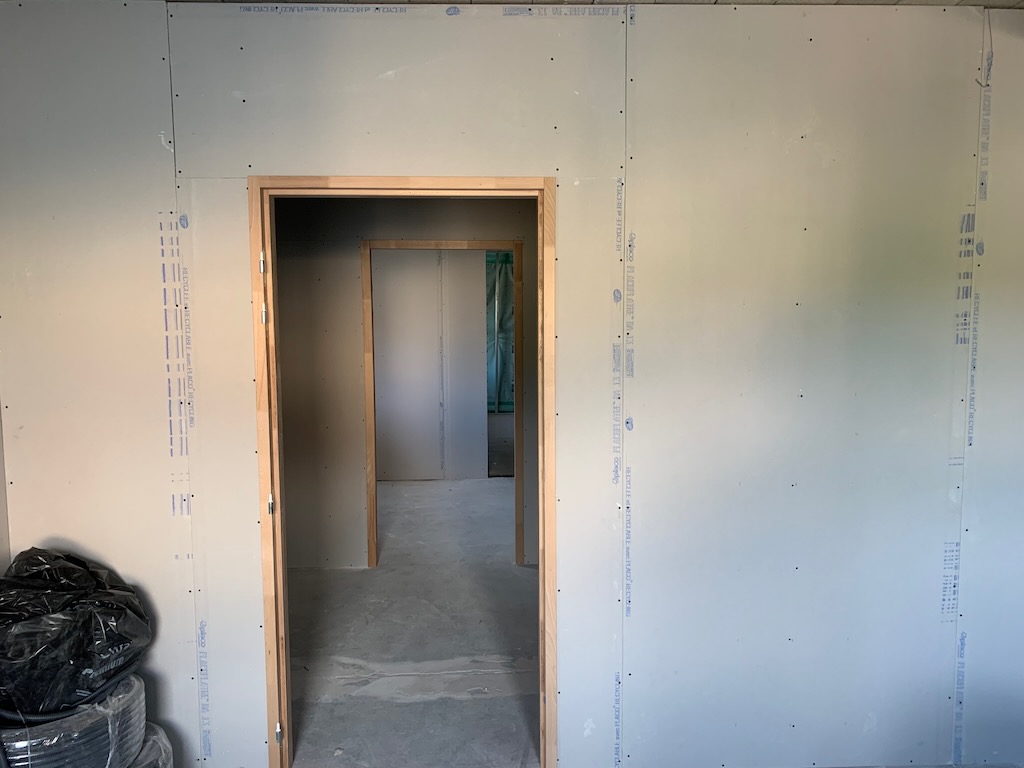

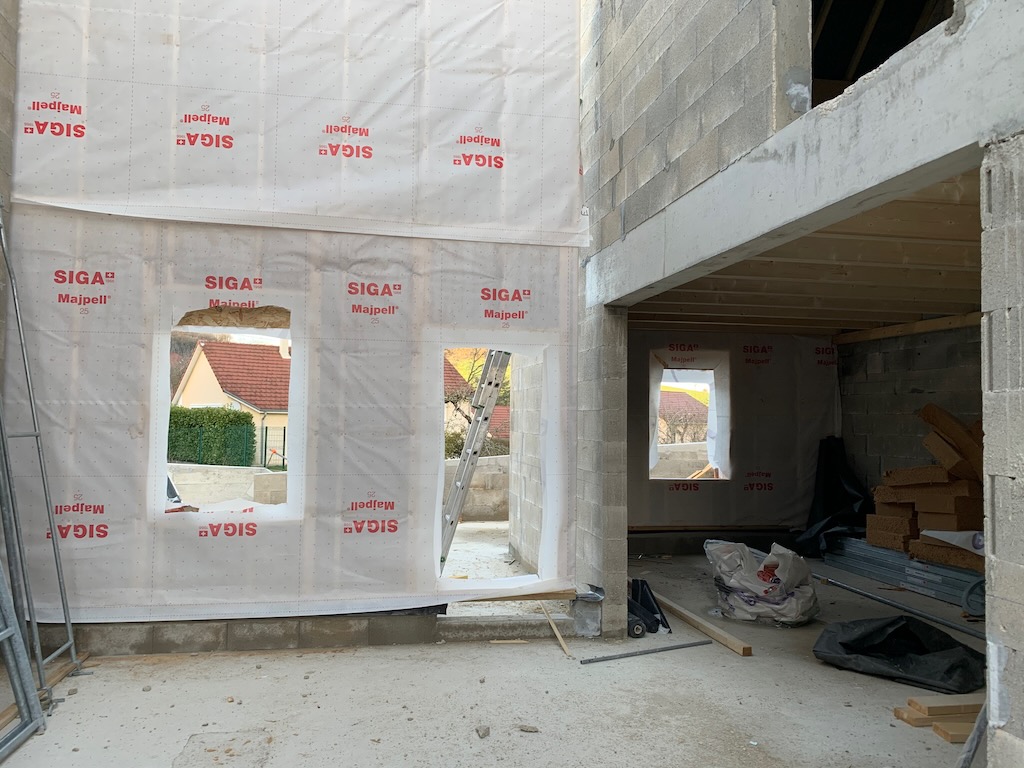

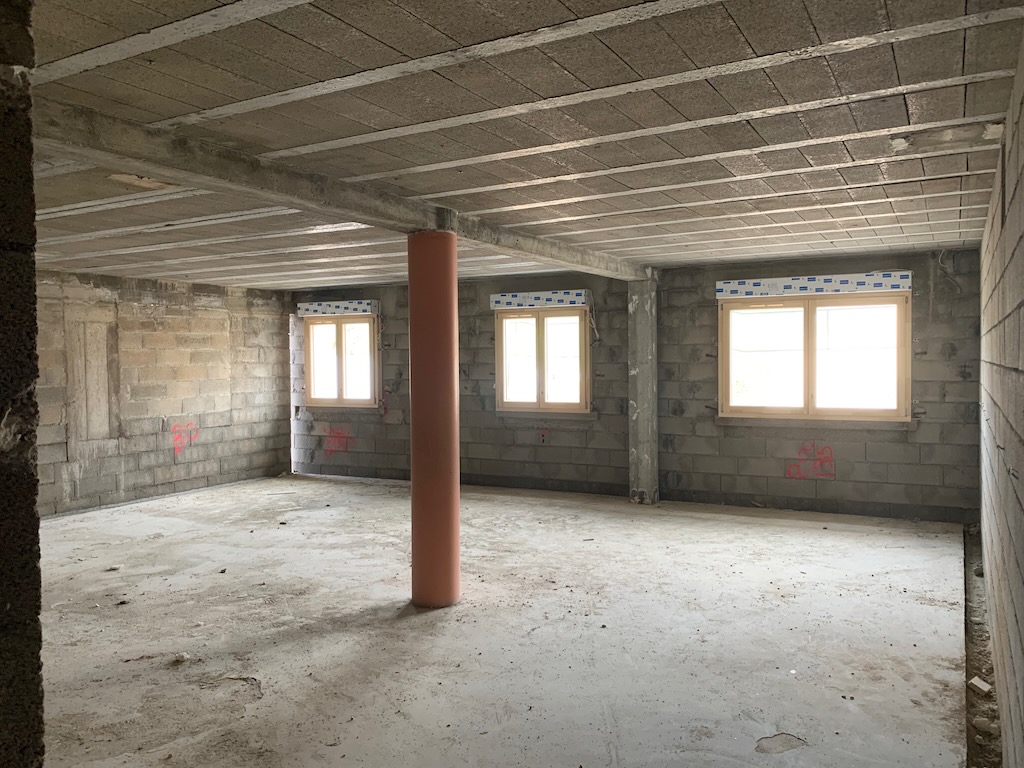

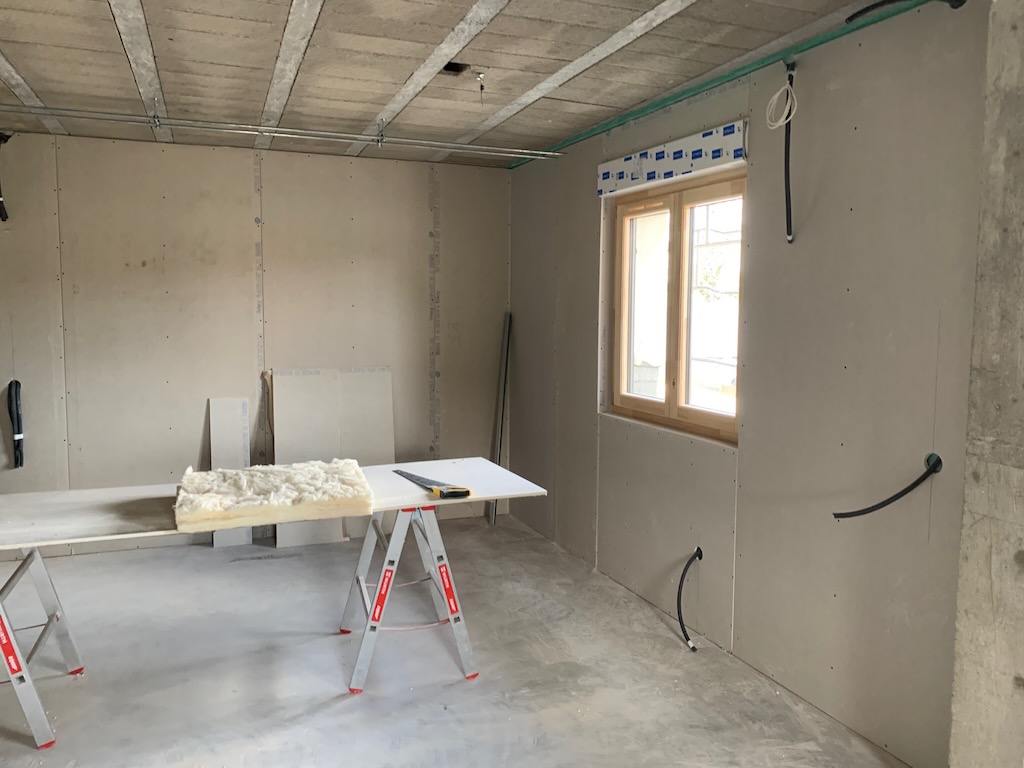

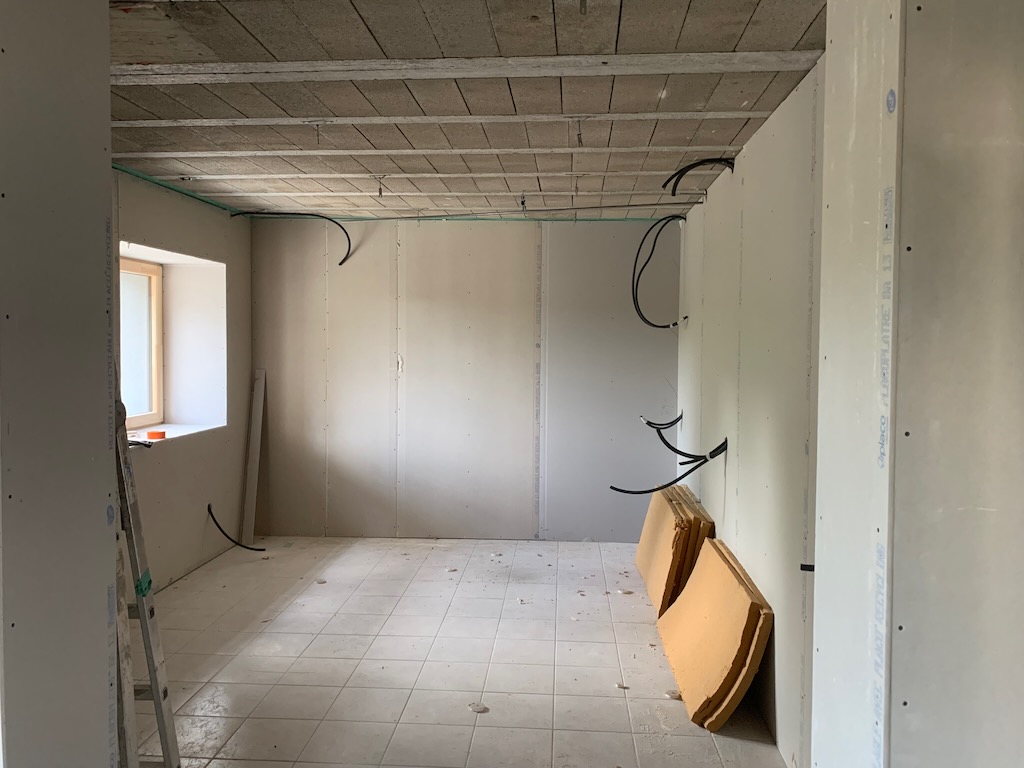

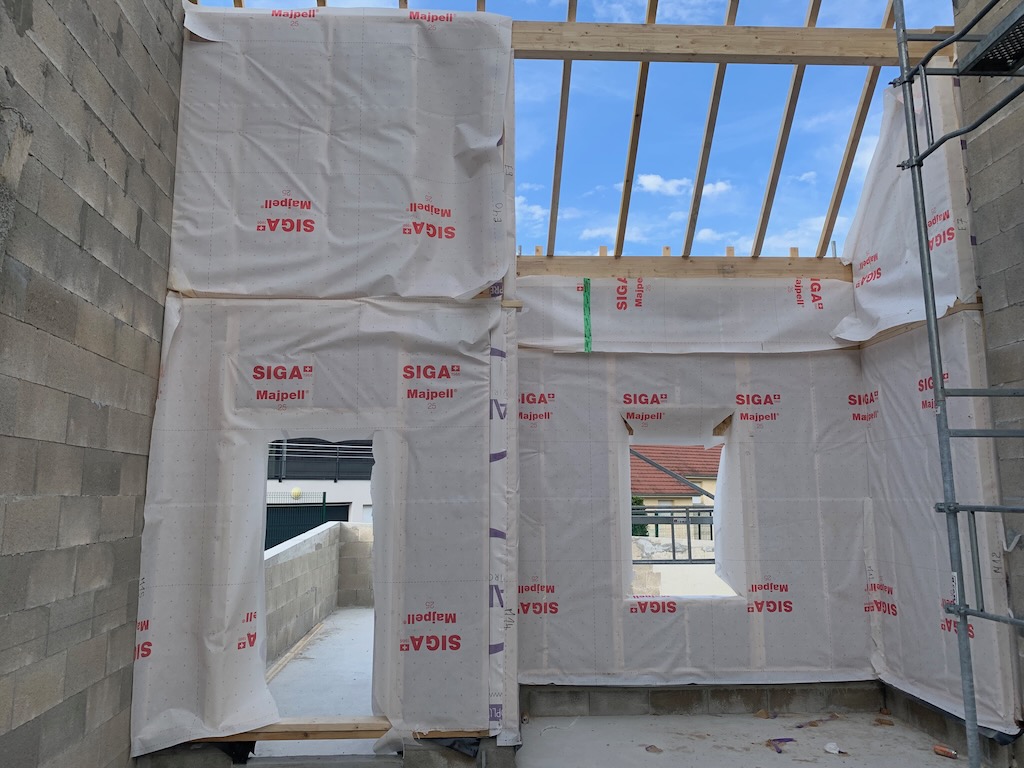

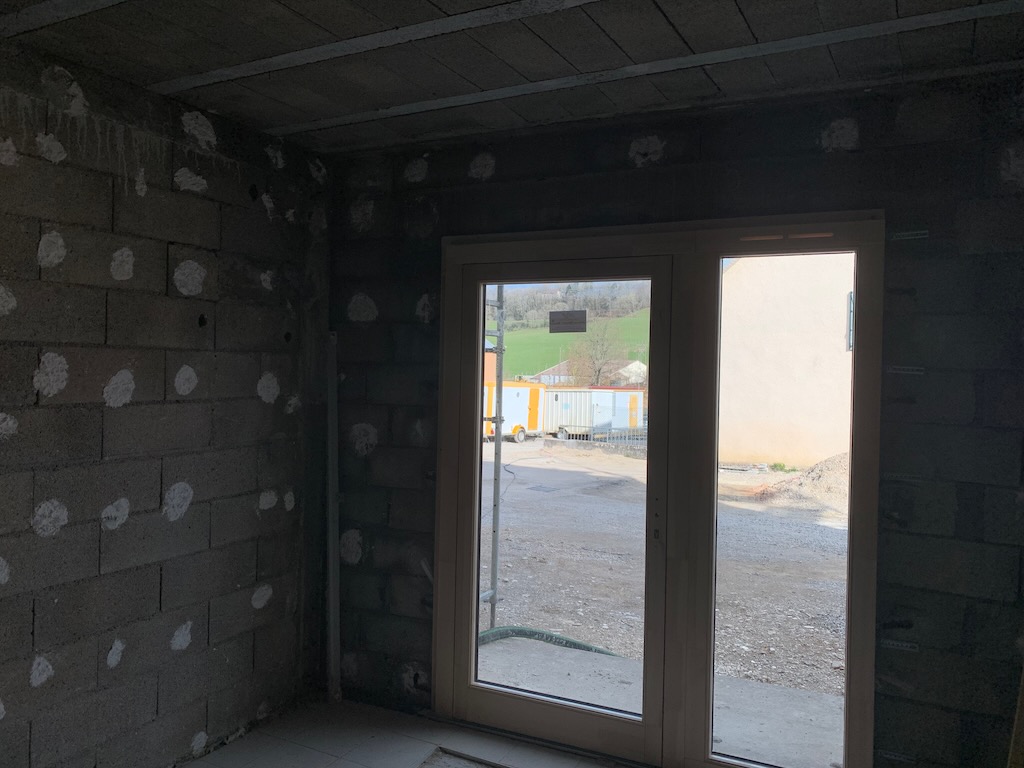

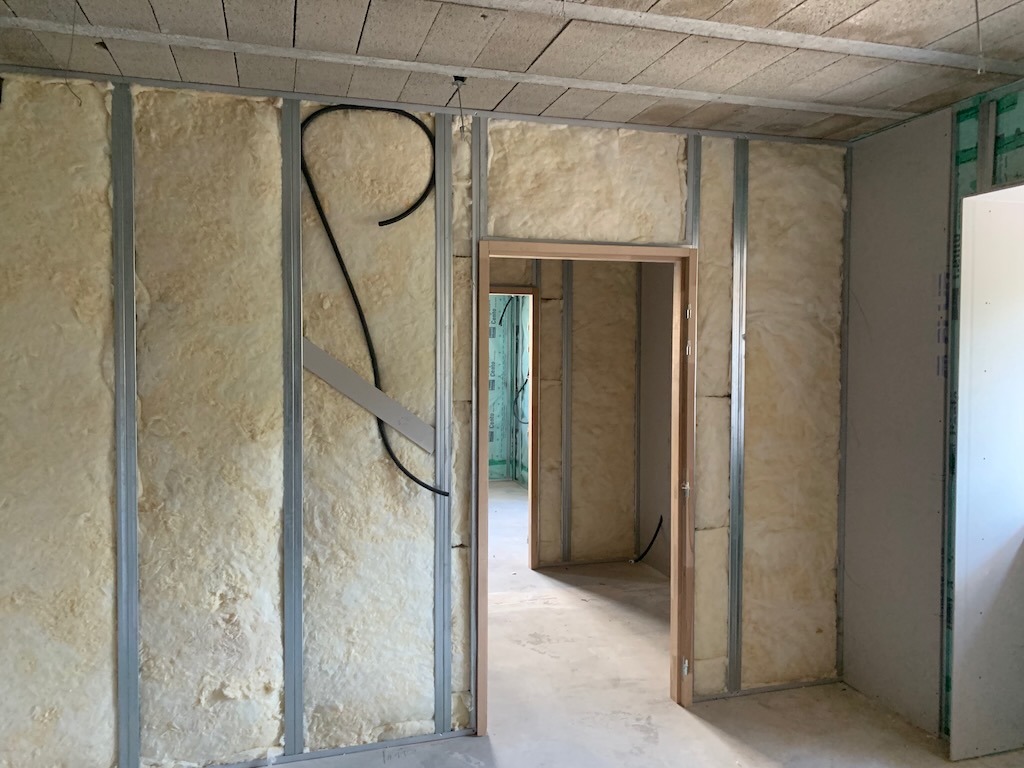

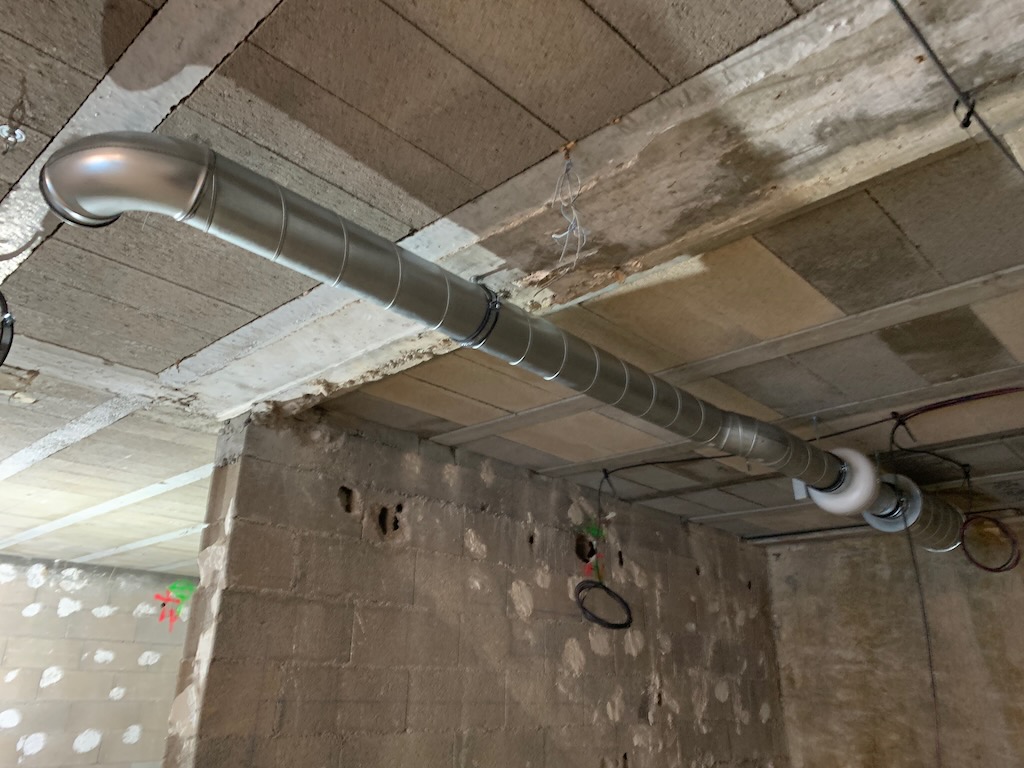

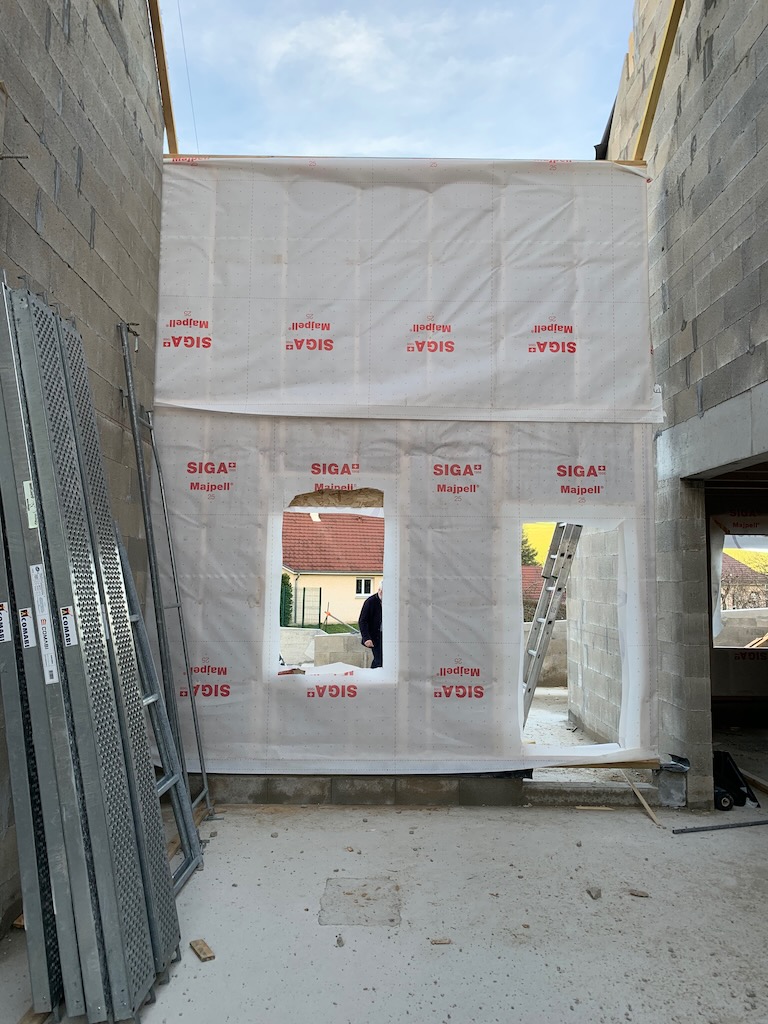

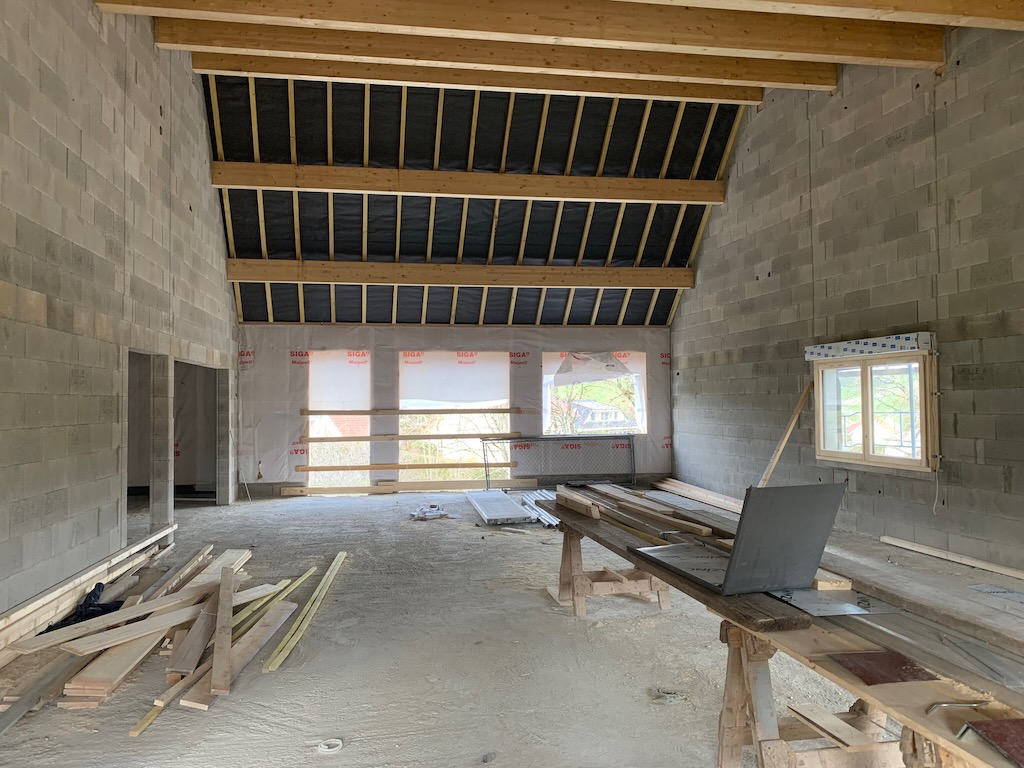

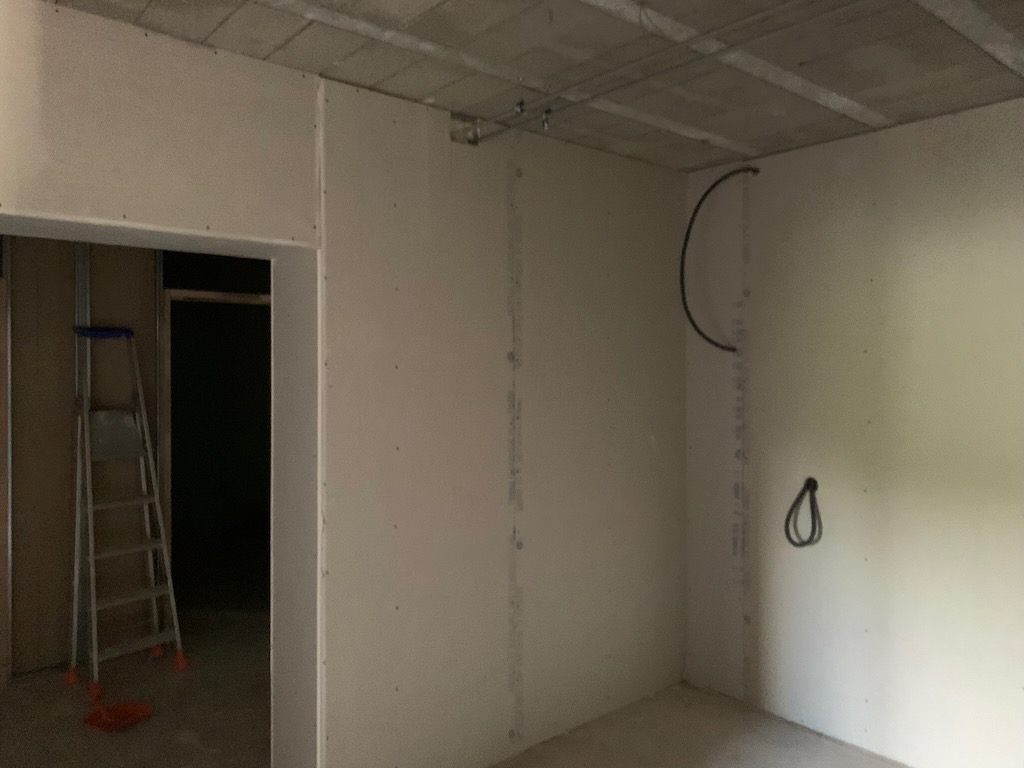

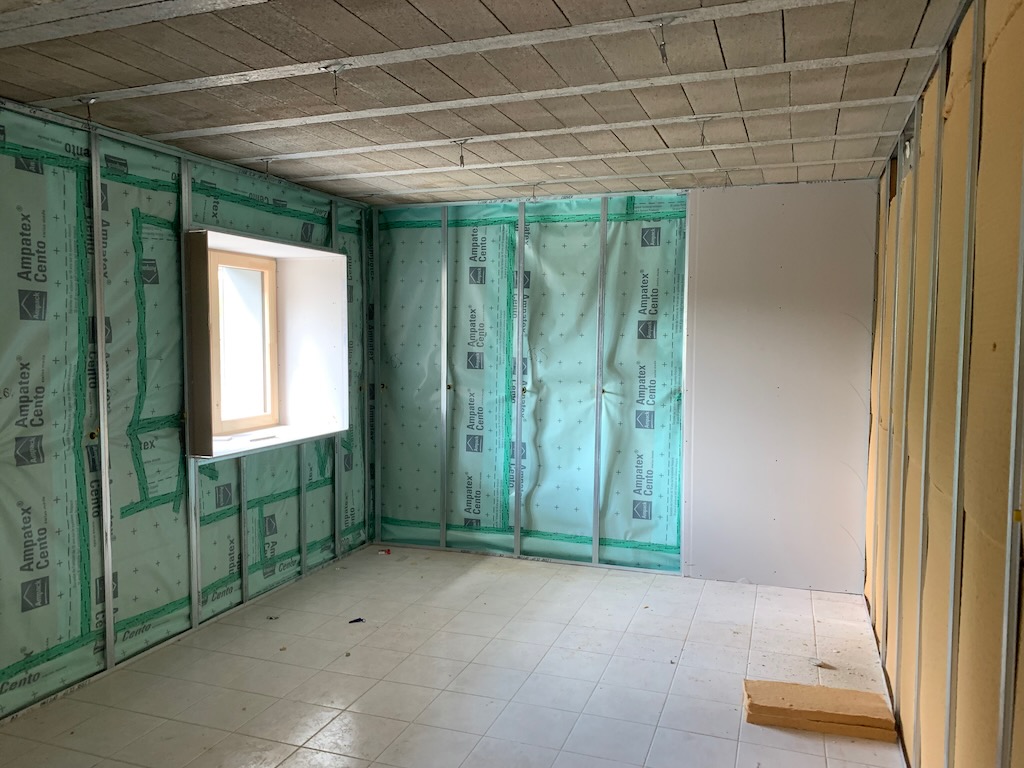

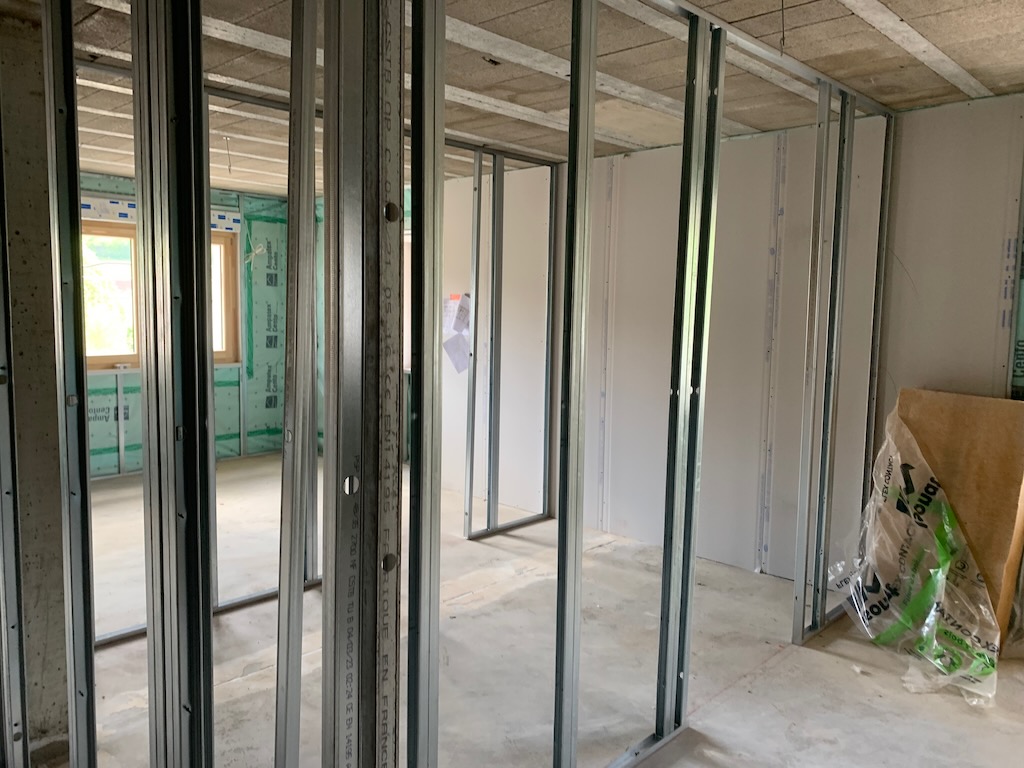

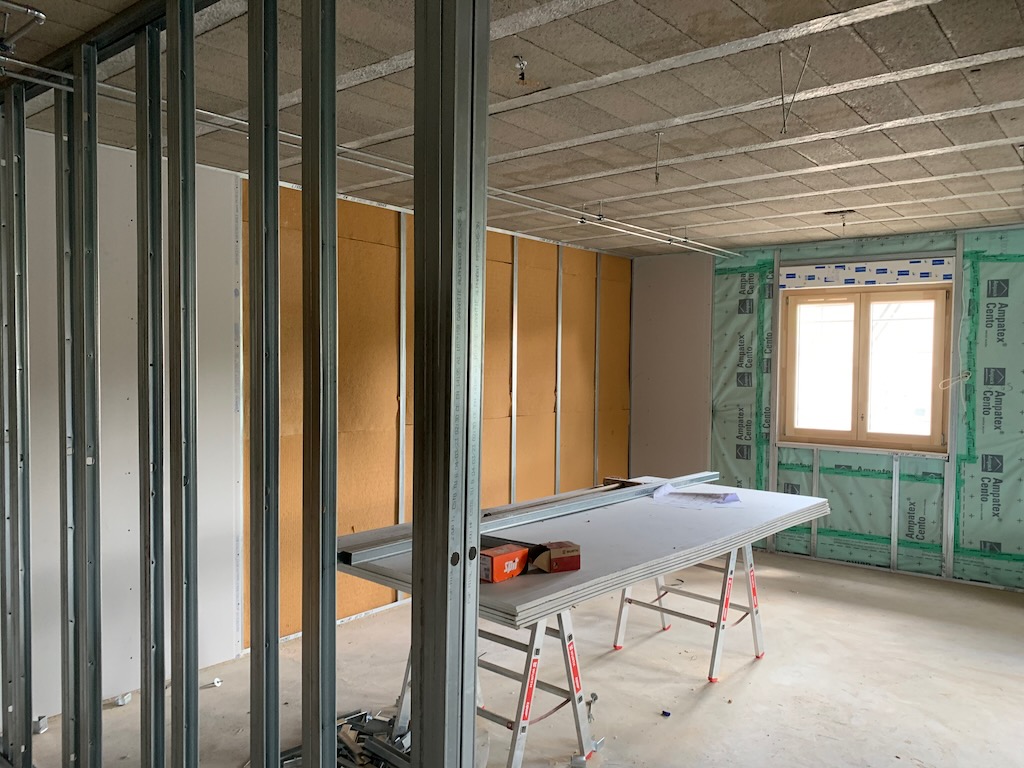

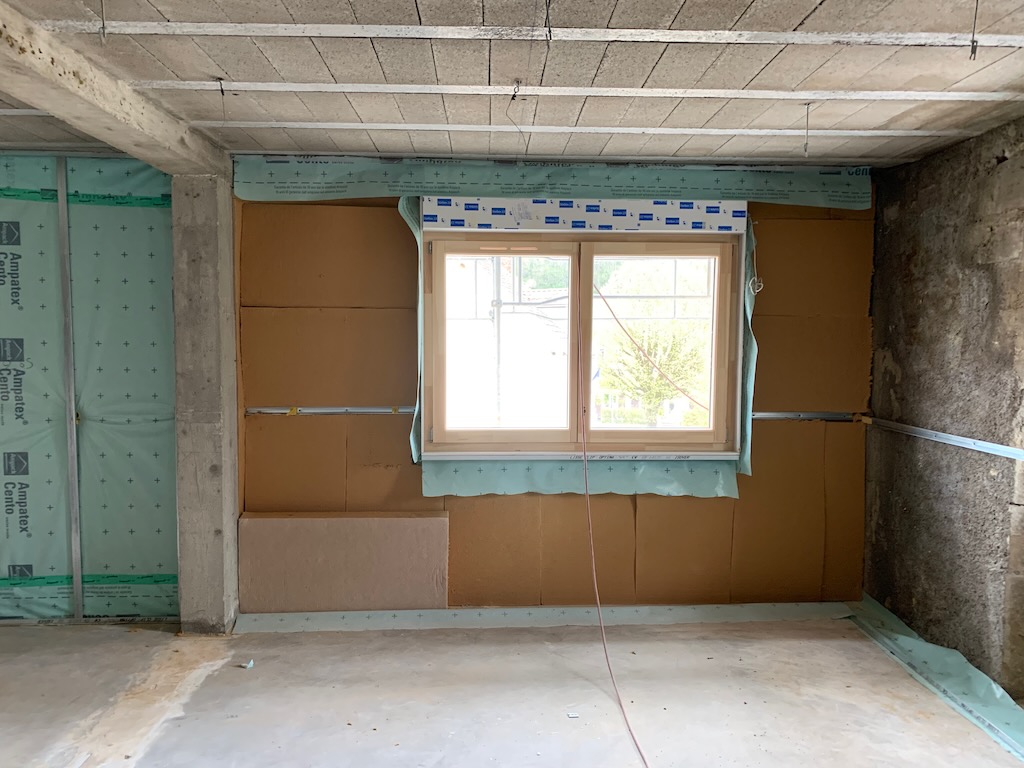

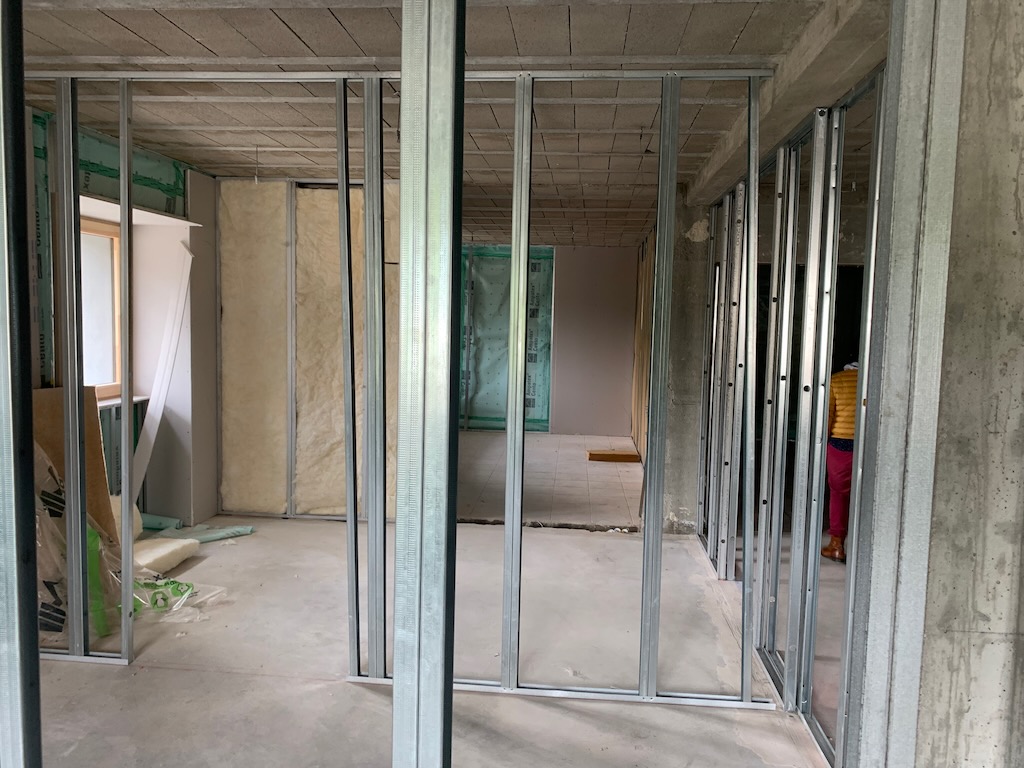

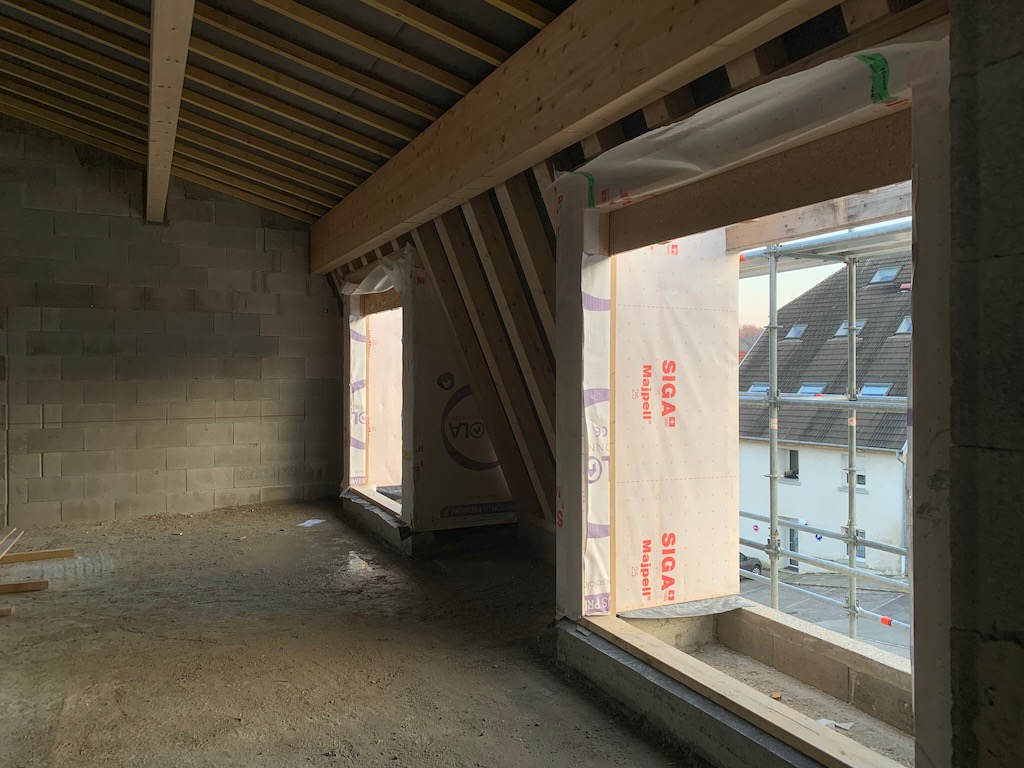

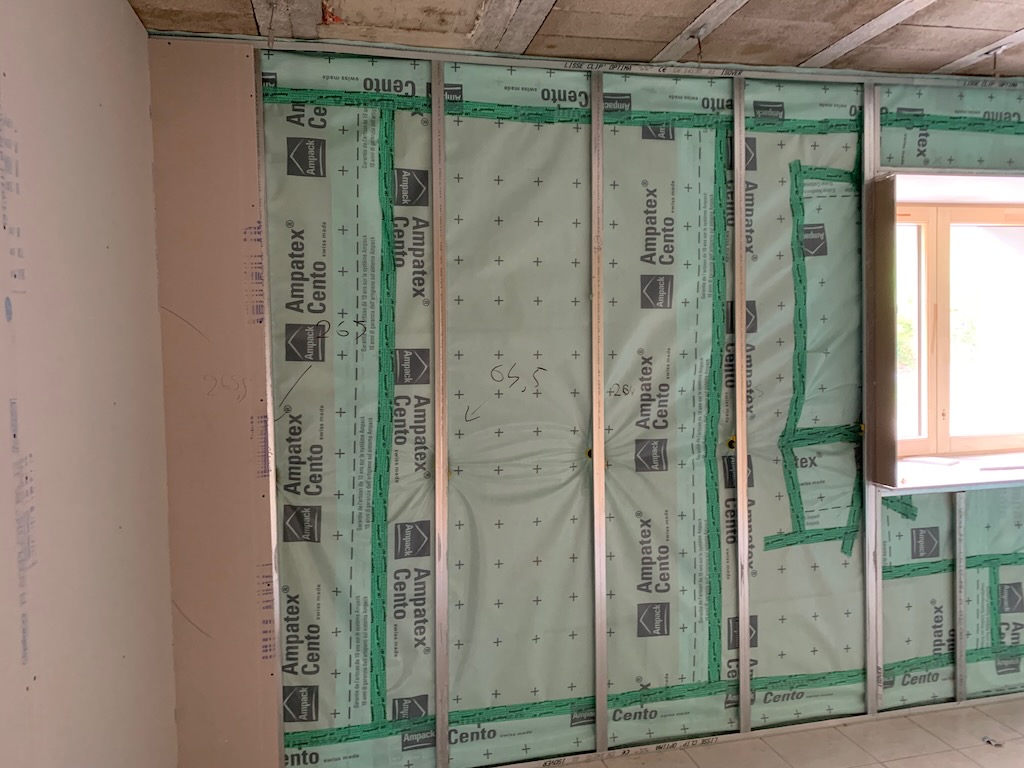

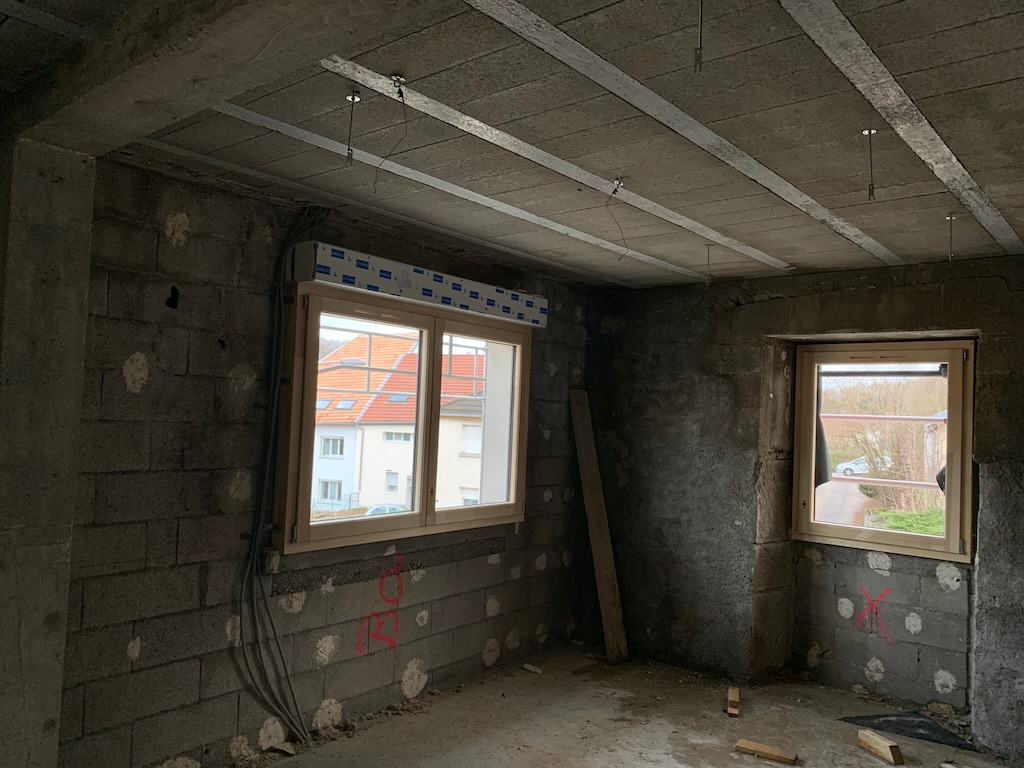

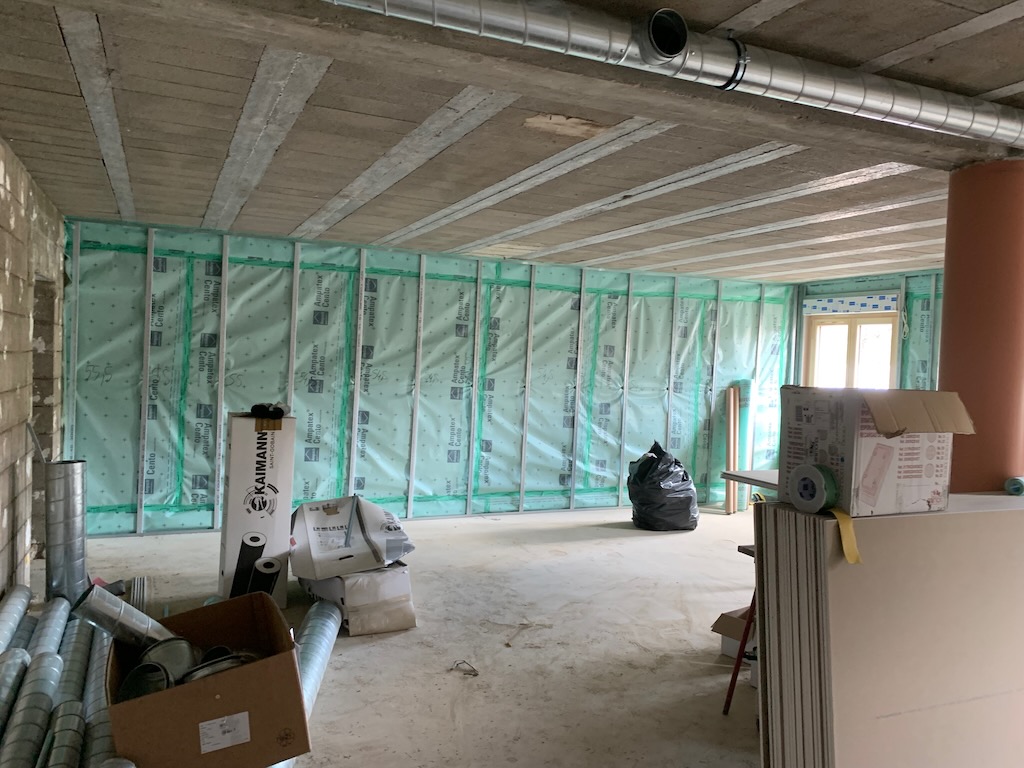

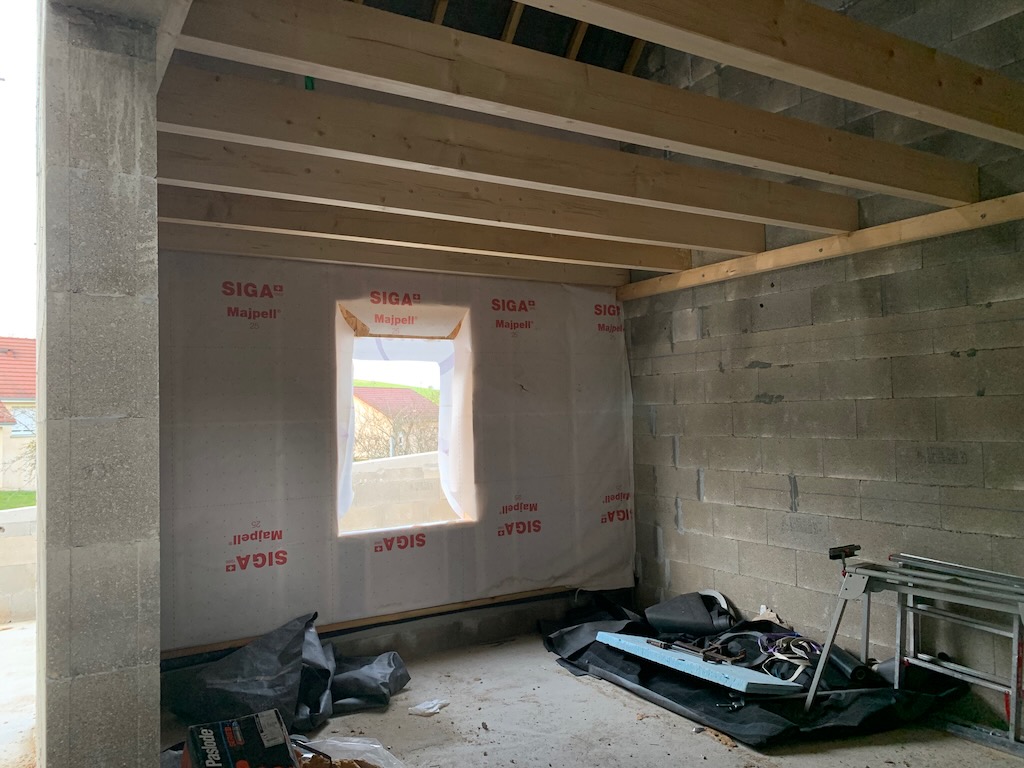

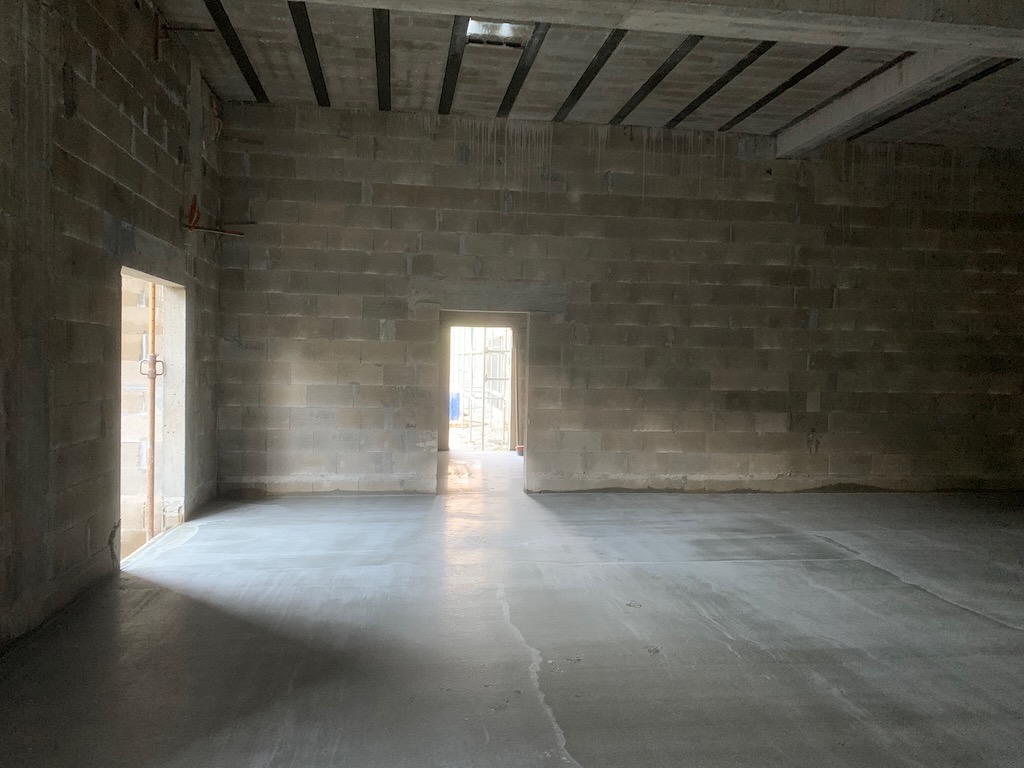

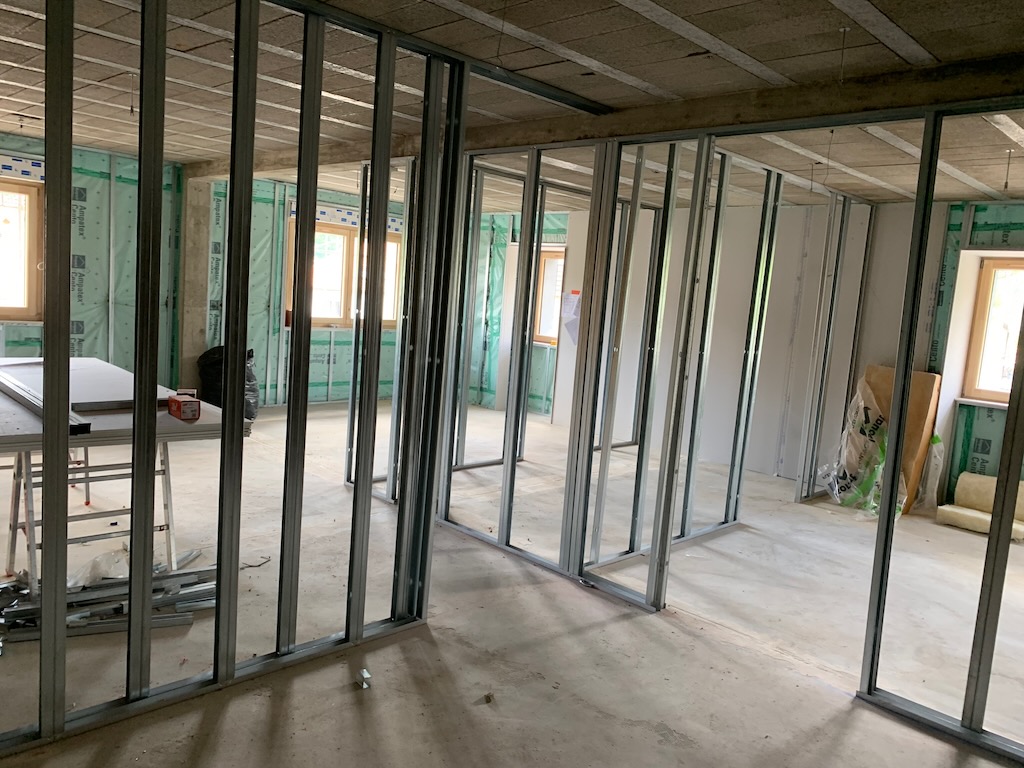

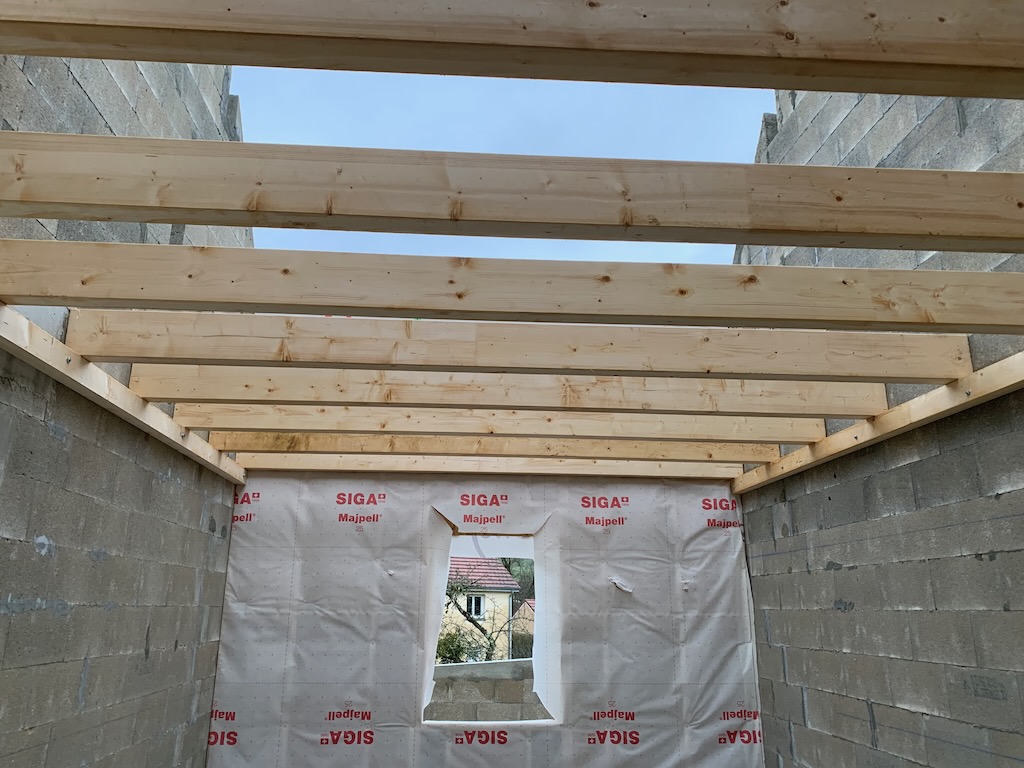

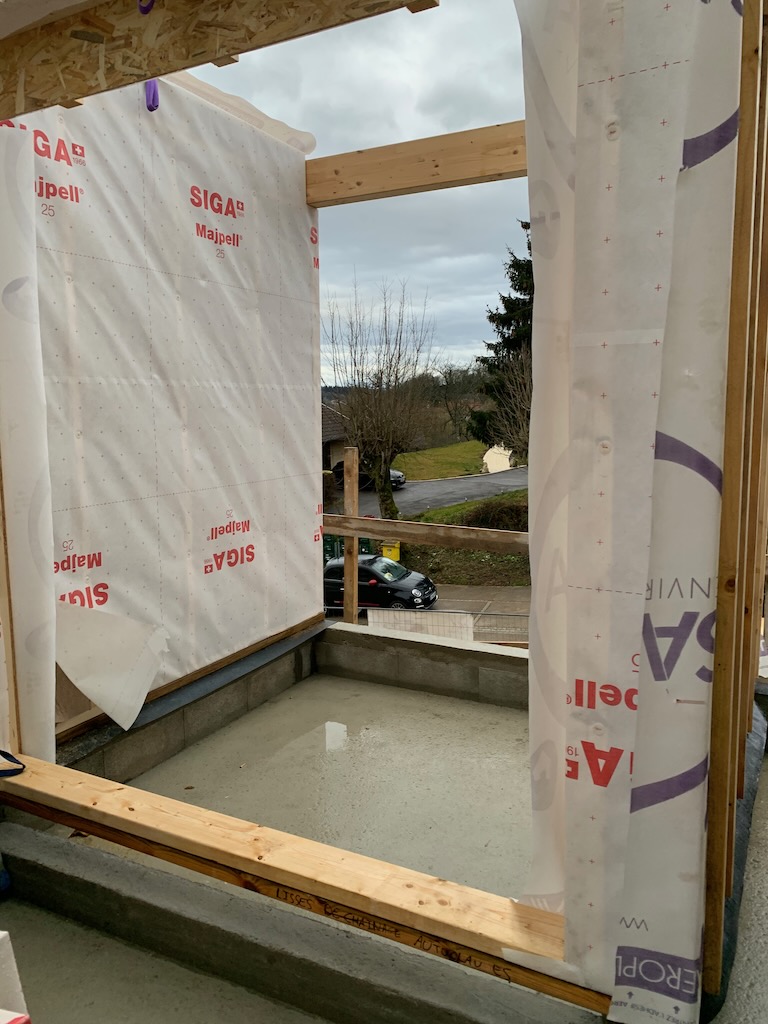

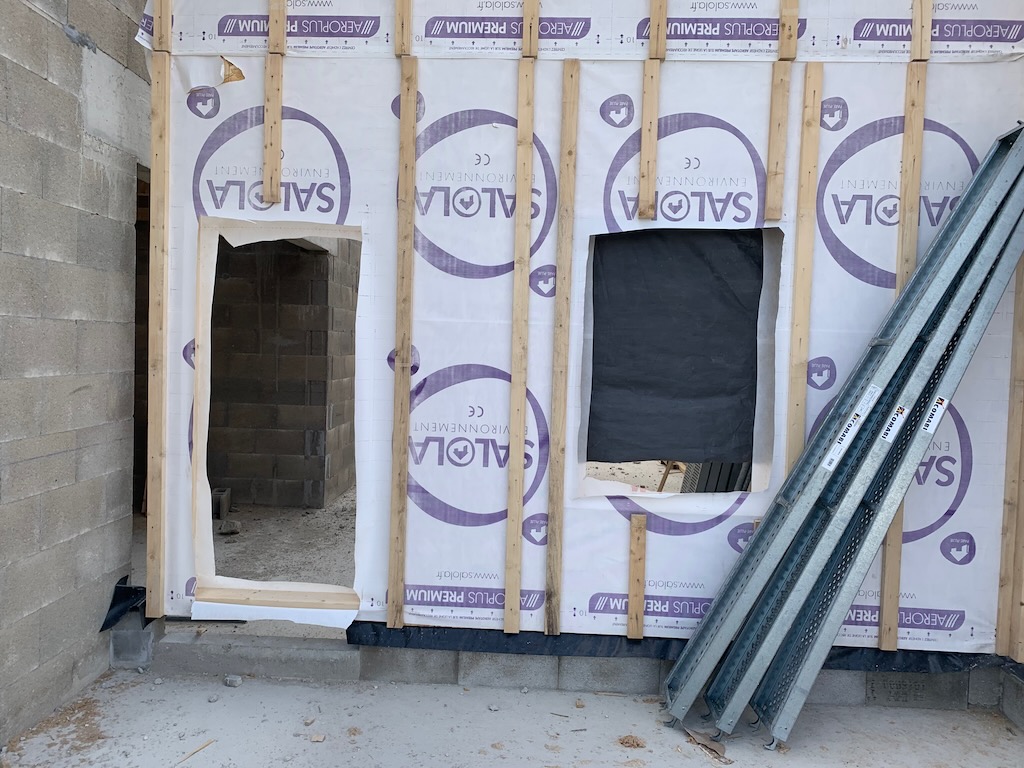

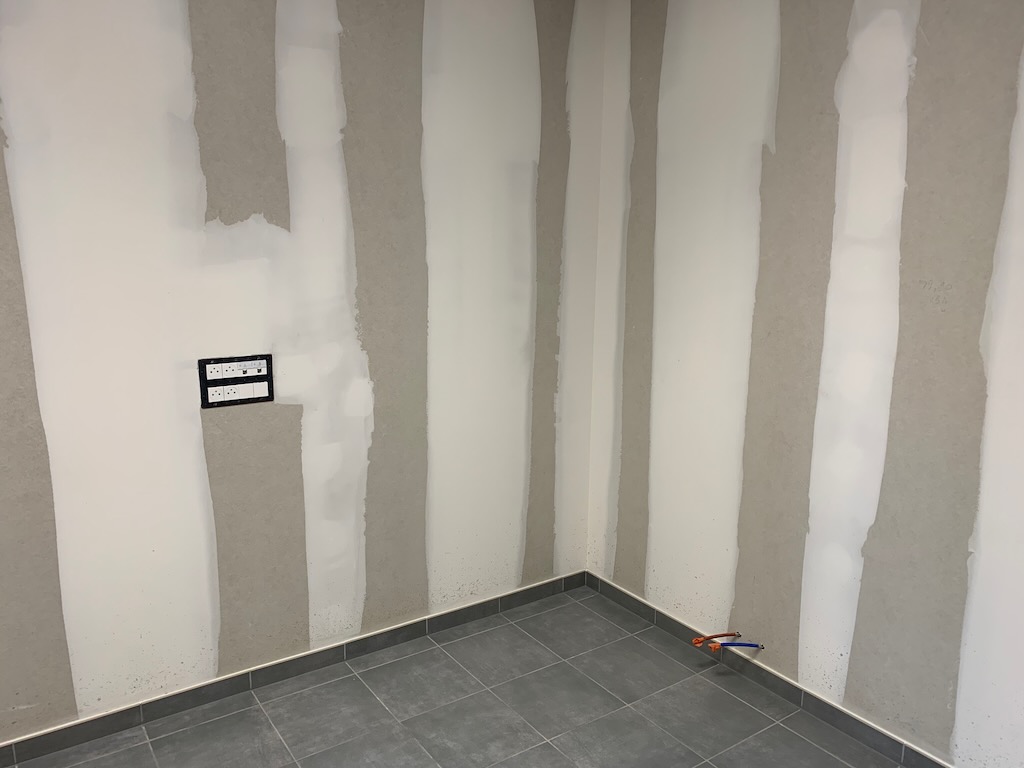

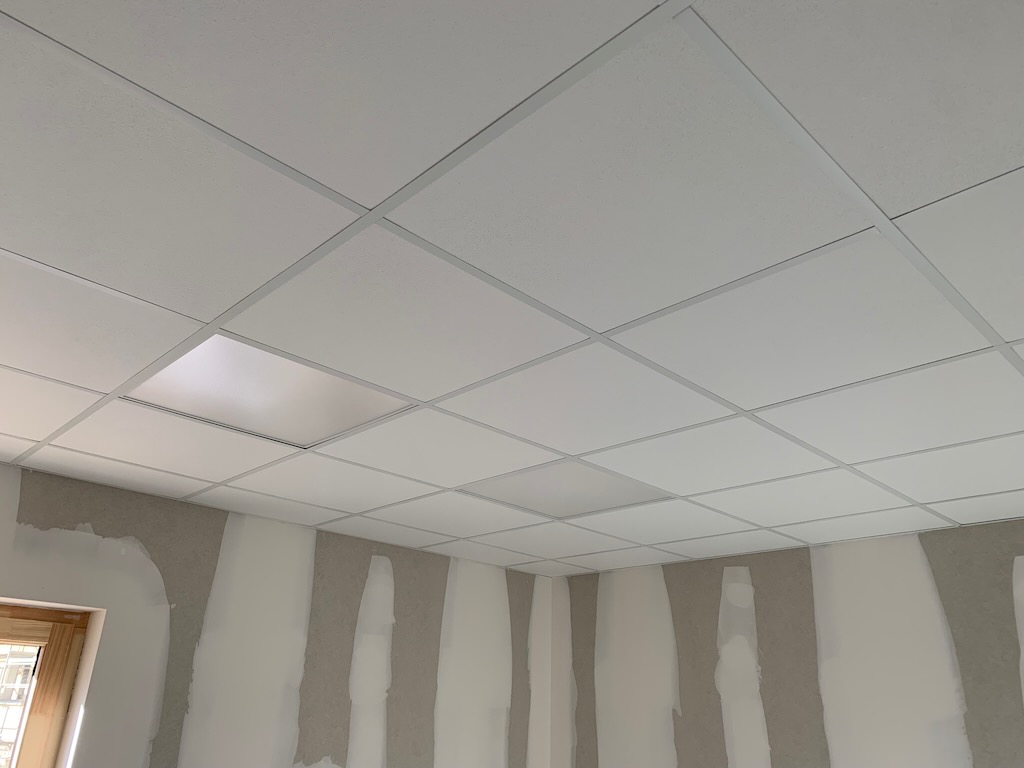

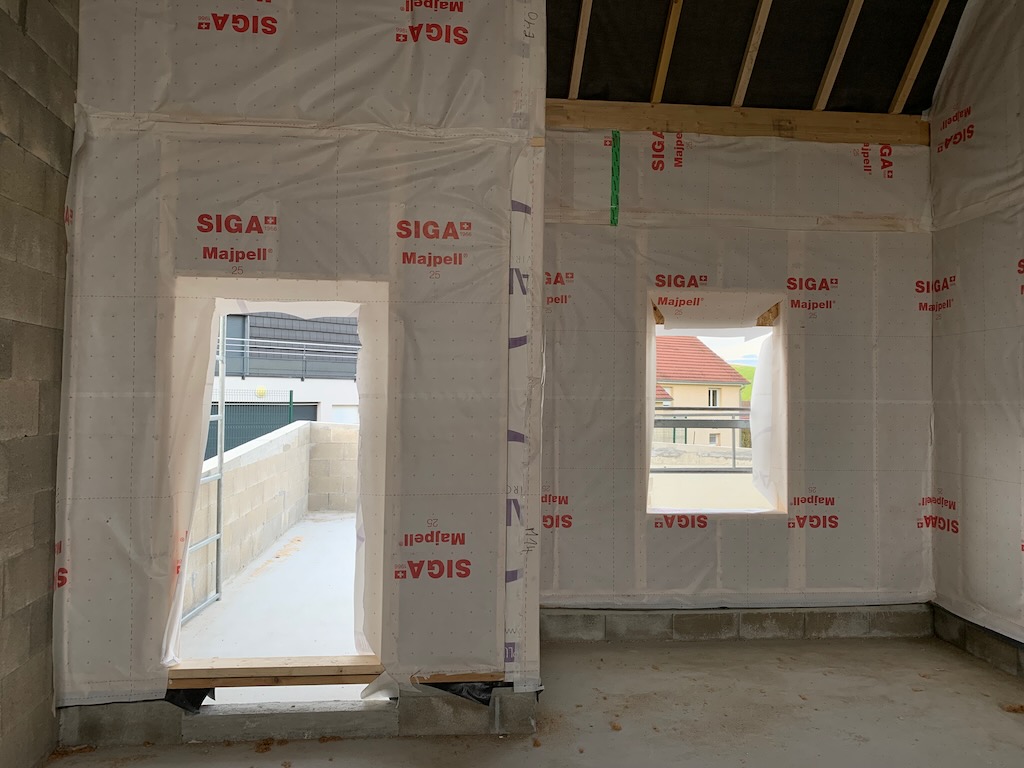

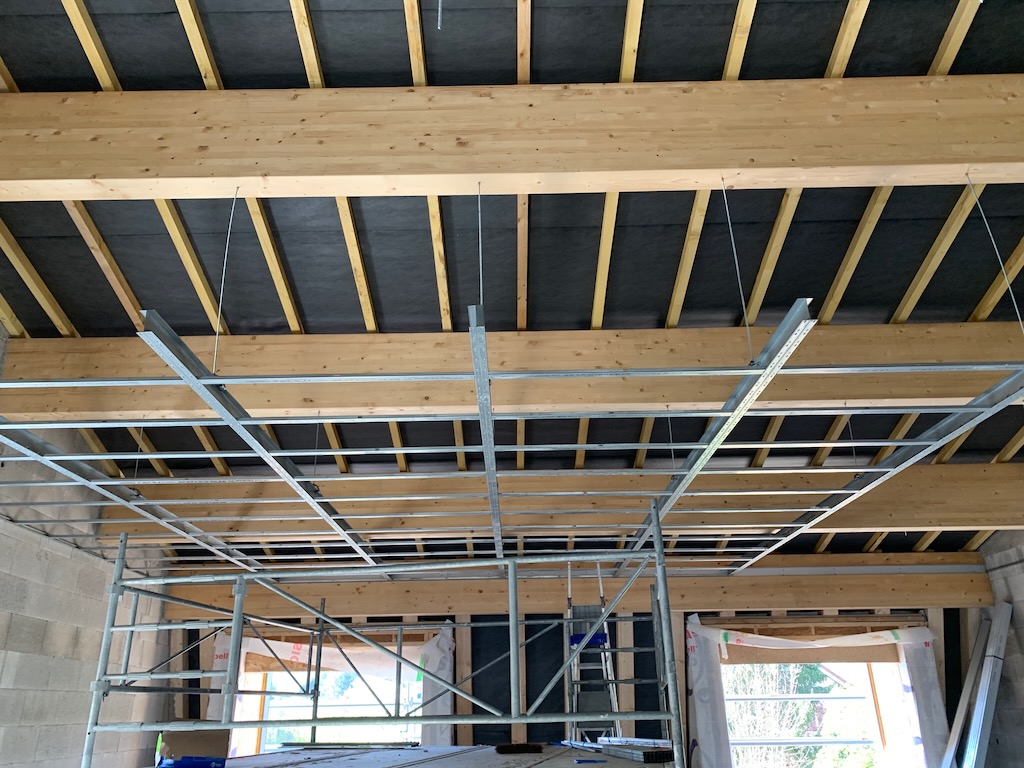

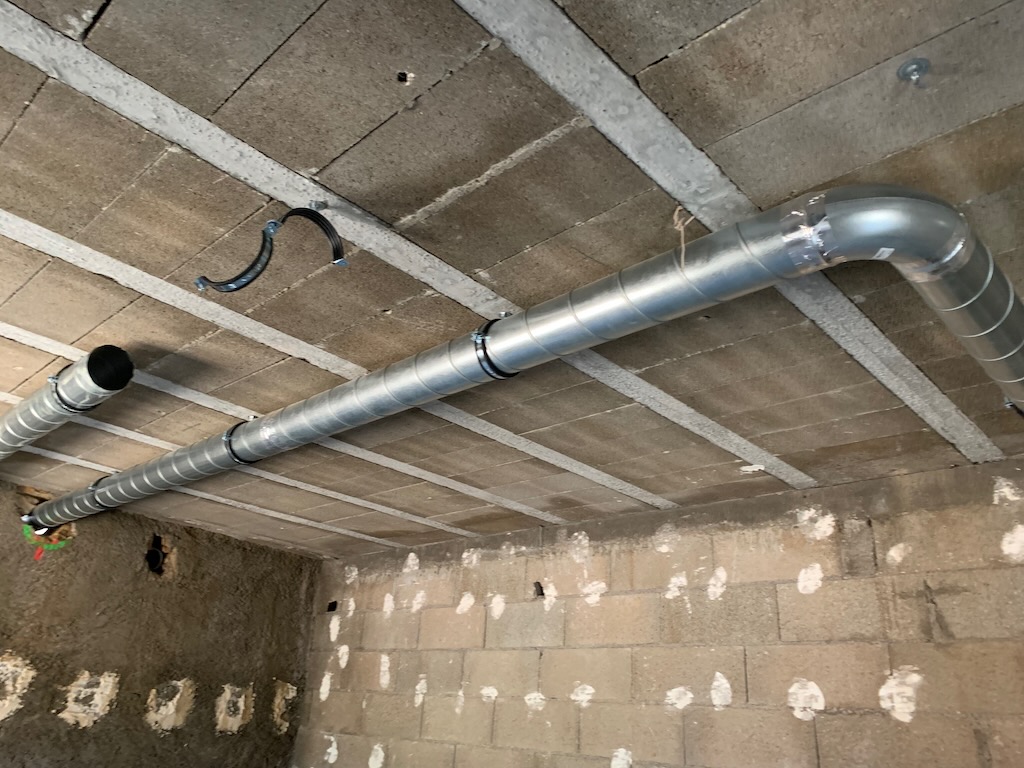

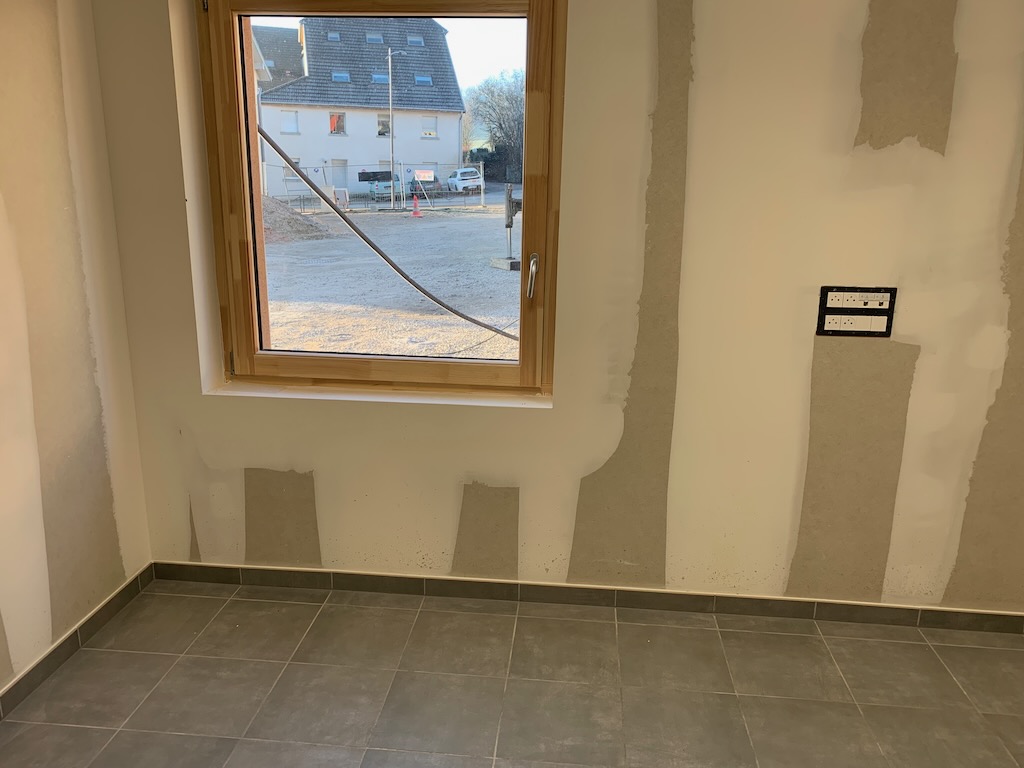

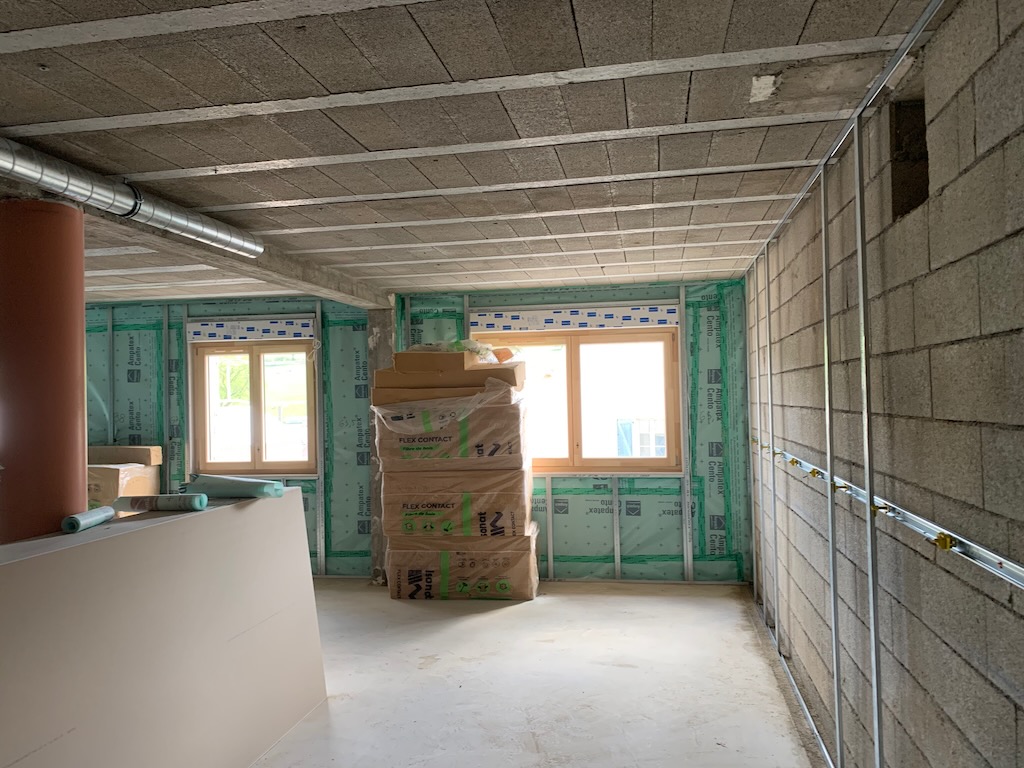

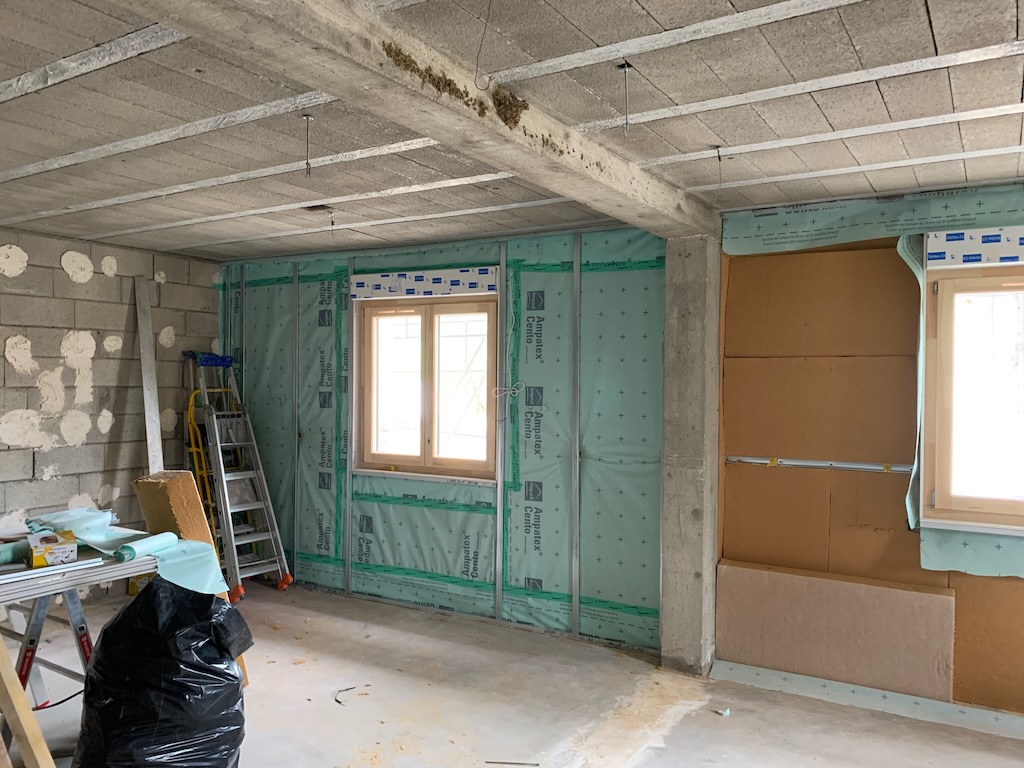

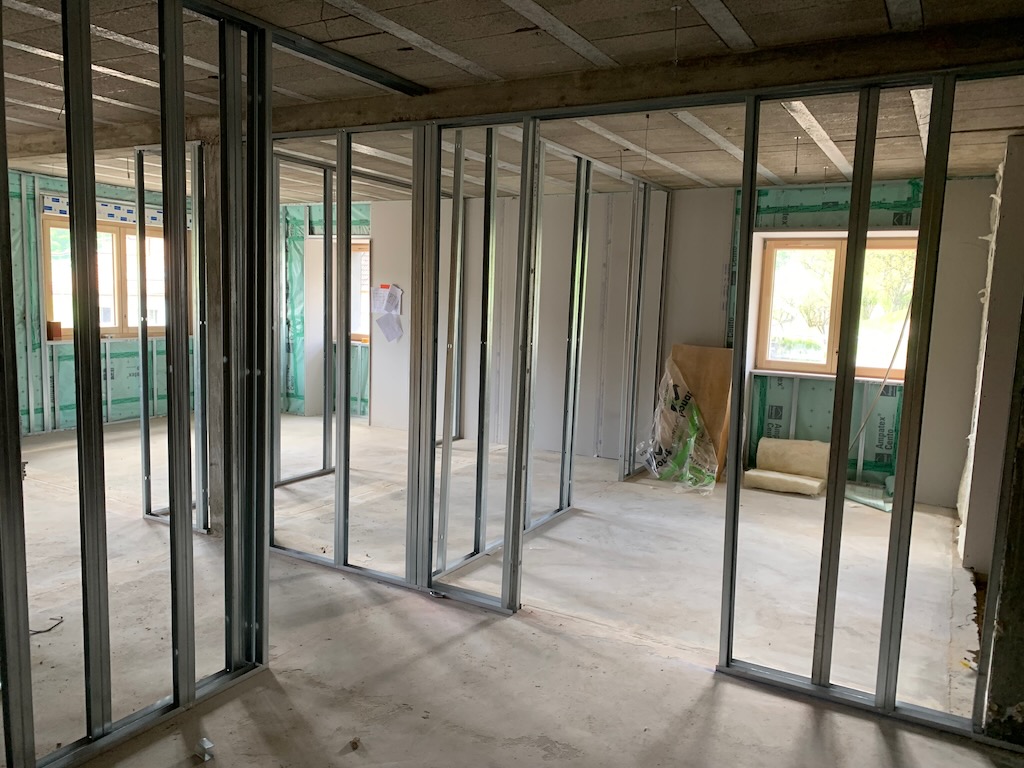

Les travaux de second oeuvre progressent aussi avec l’isolation et la pose des doublages et des cloisons du local des orthophonistes.

Les travaux le premier mai 2023

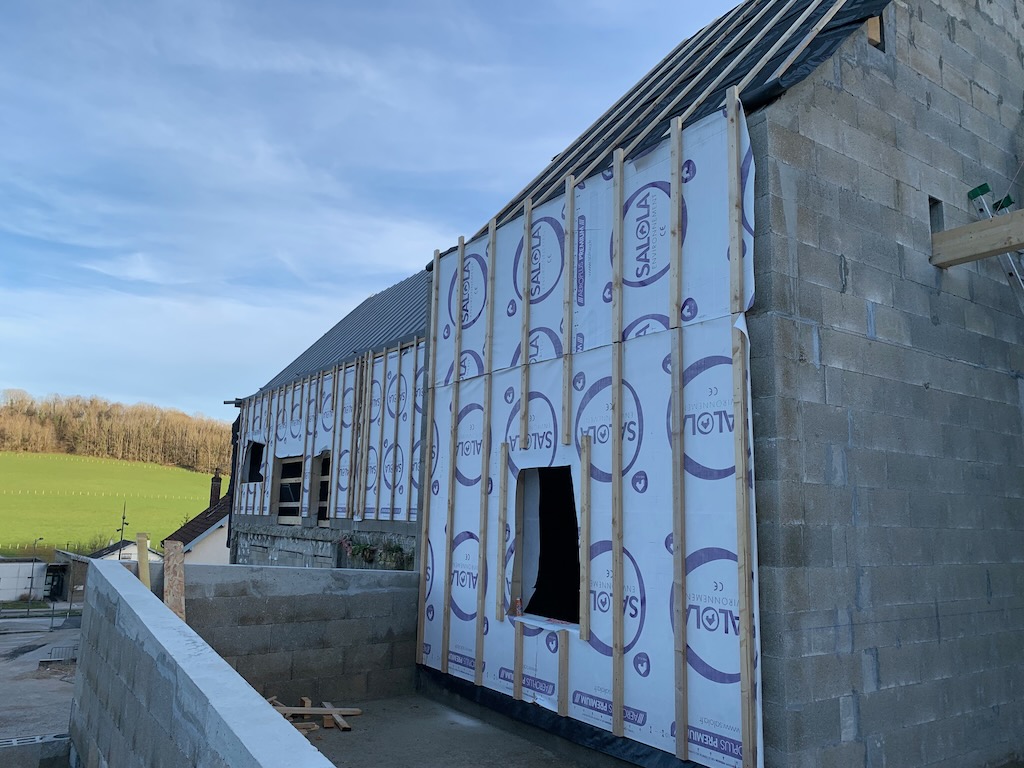

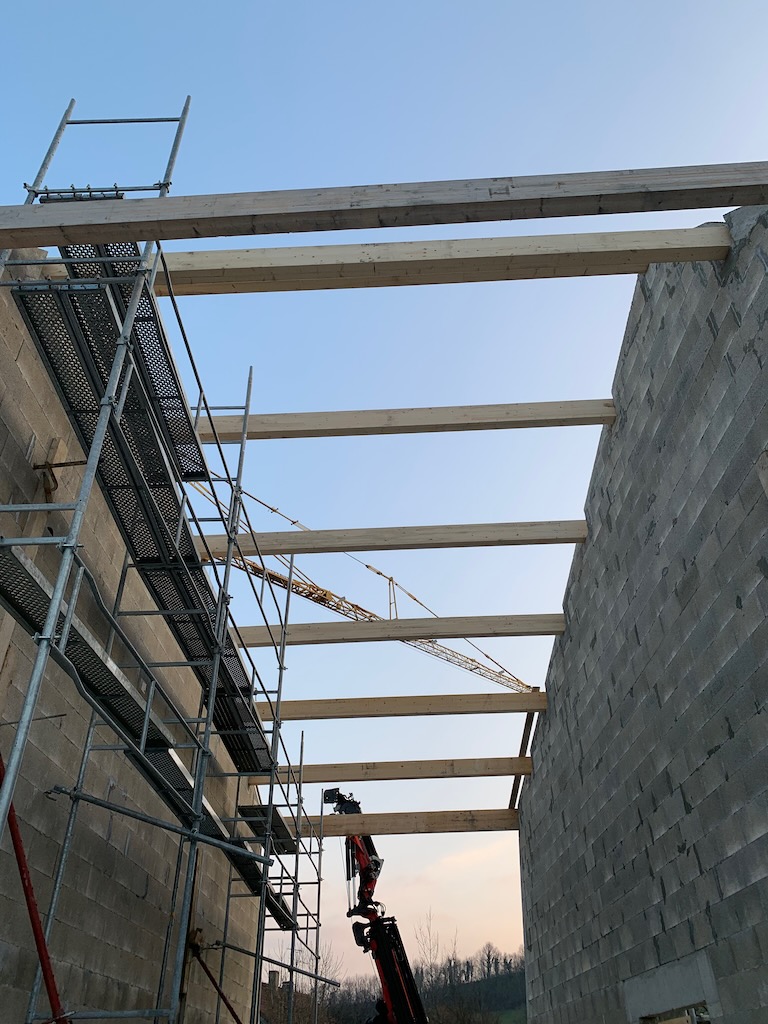

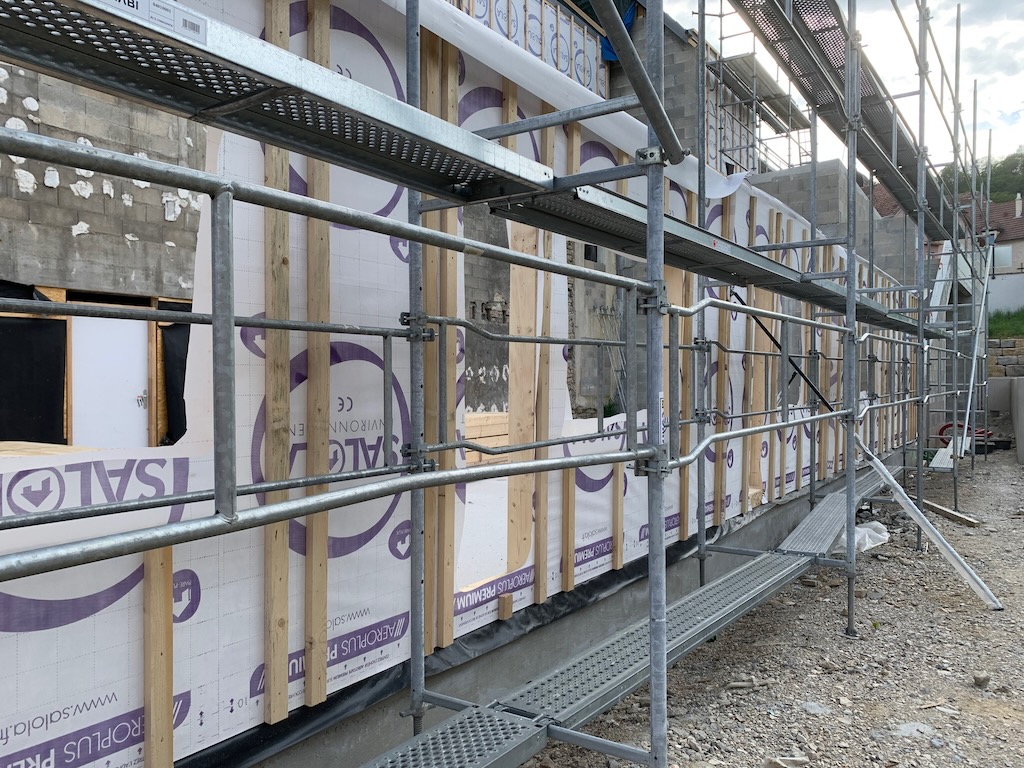

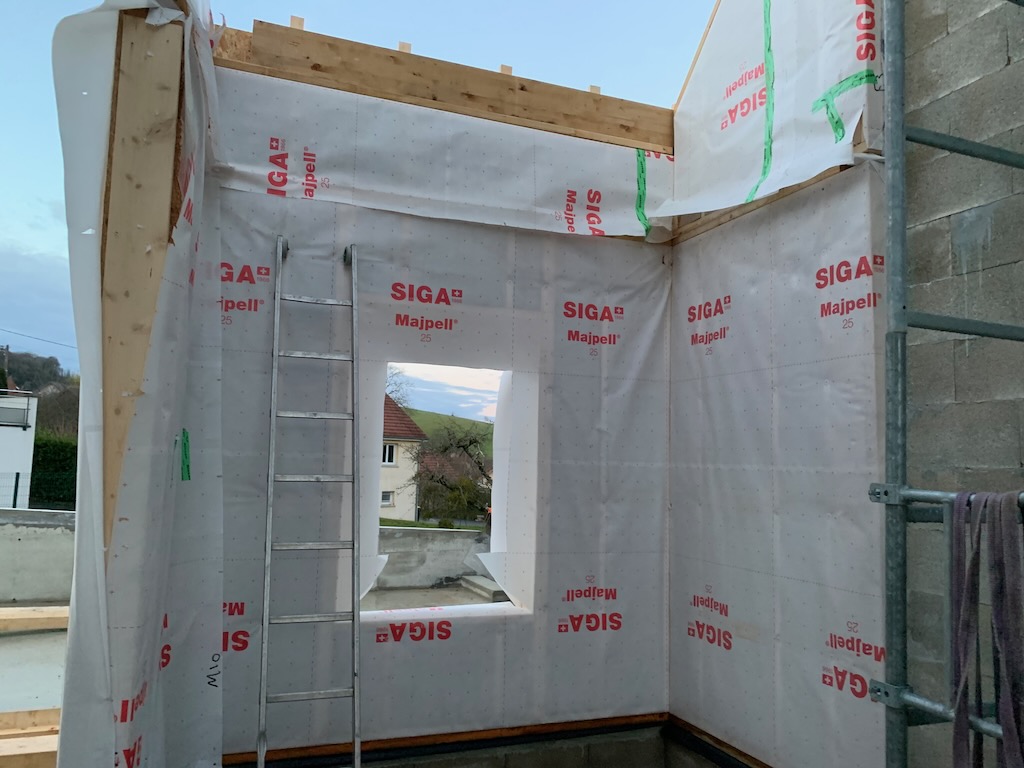

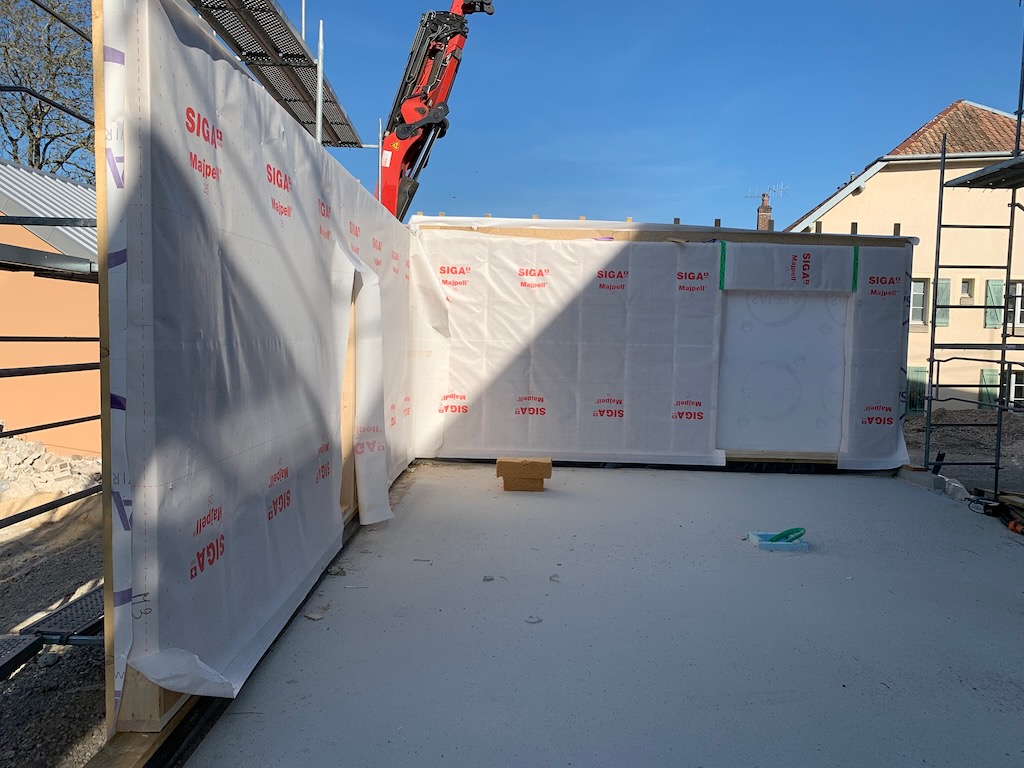

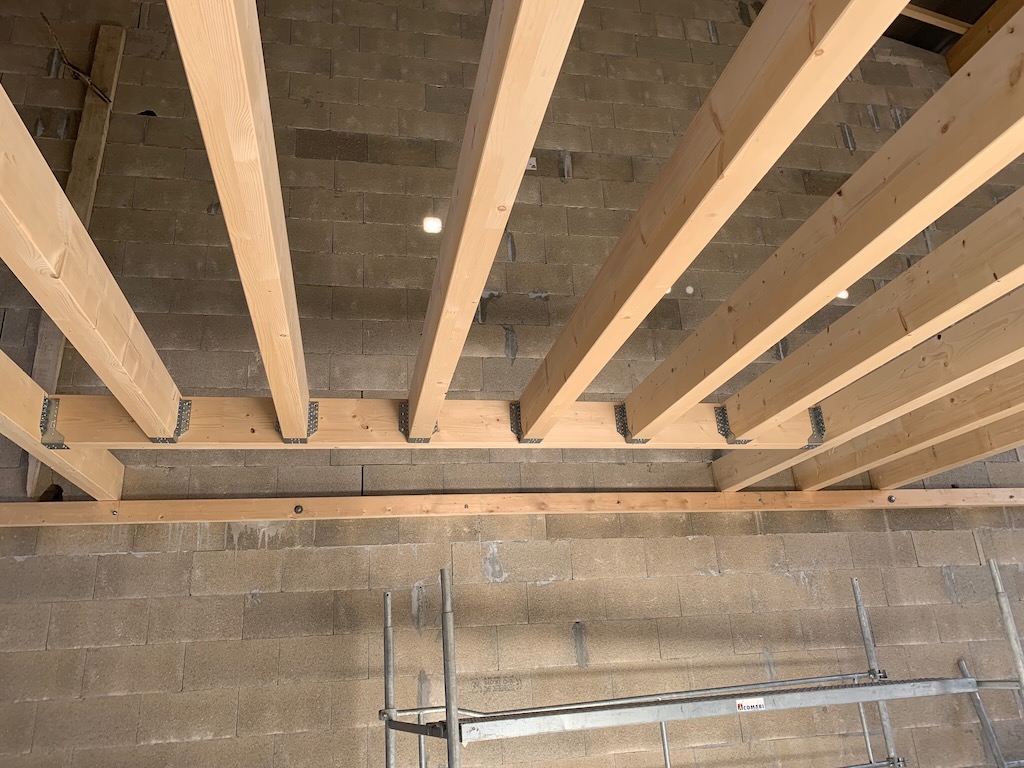

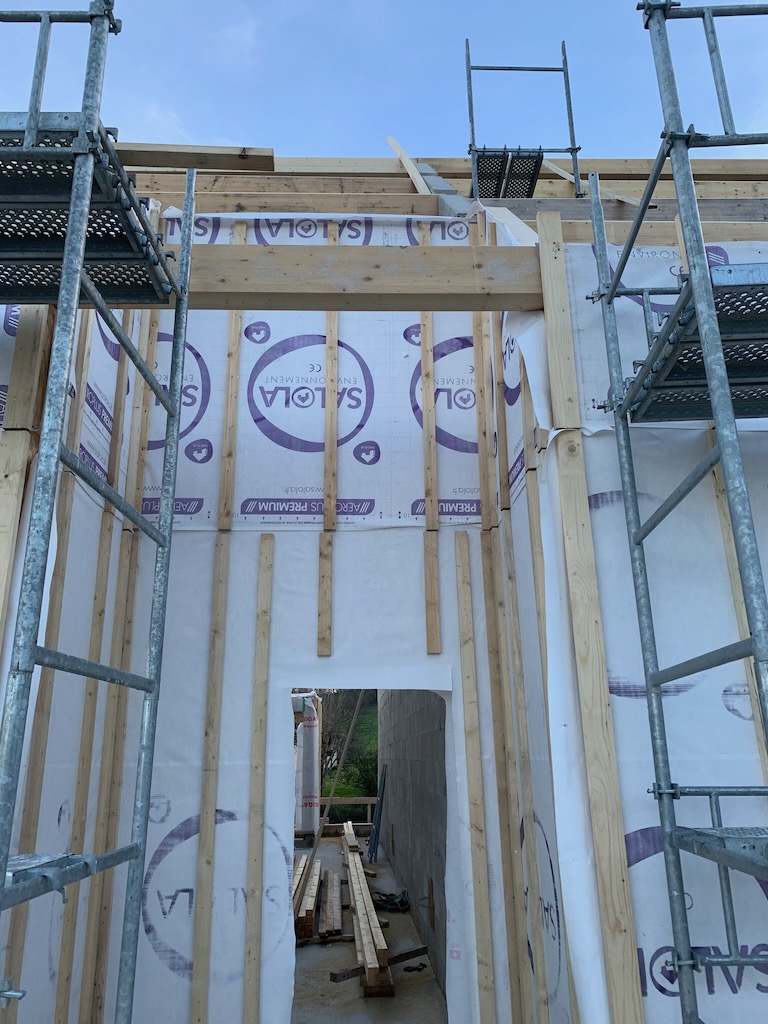

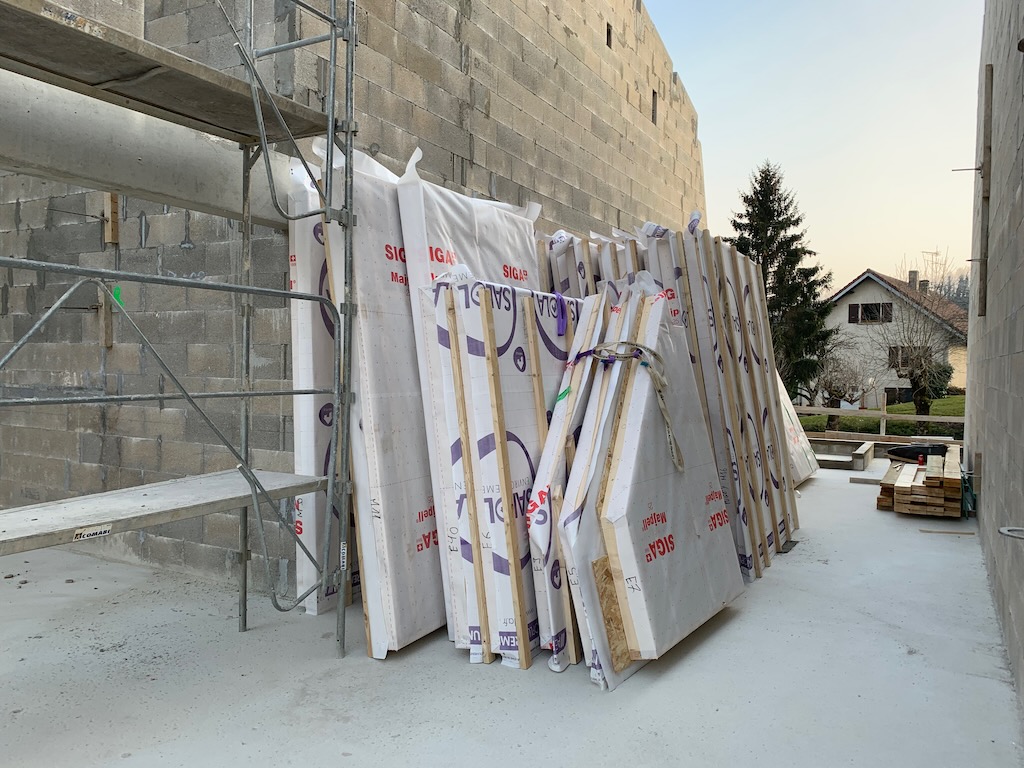

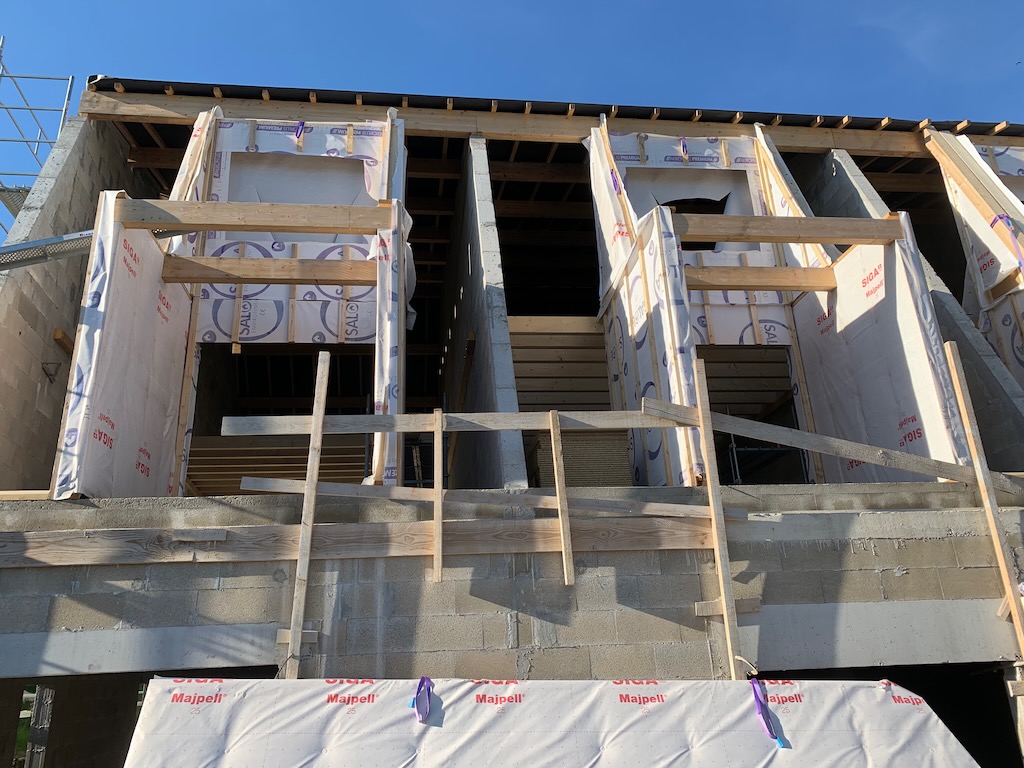

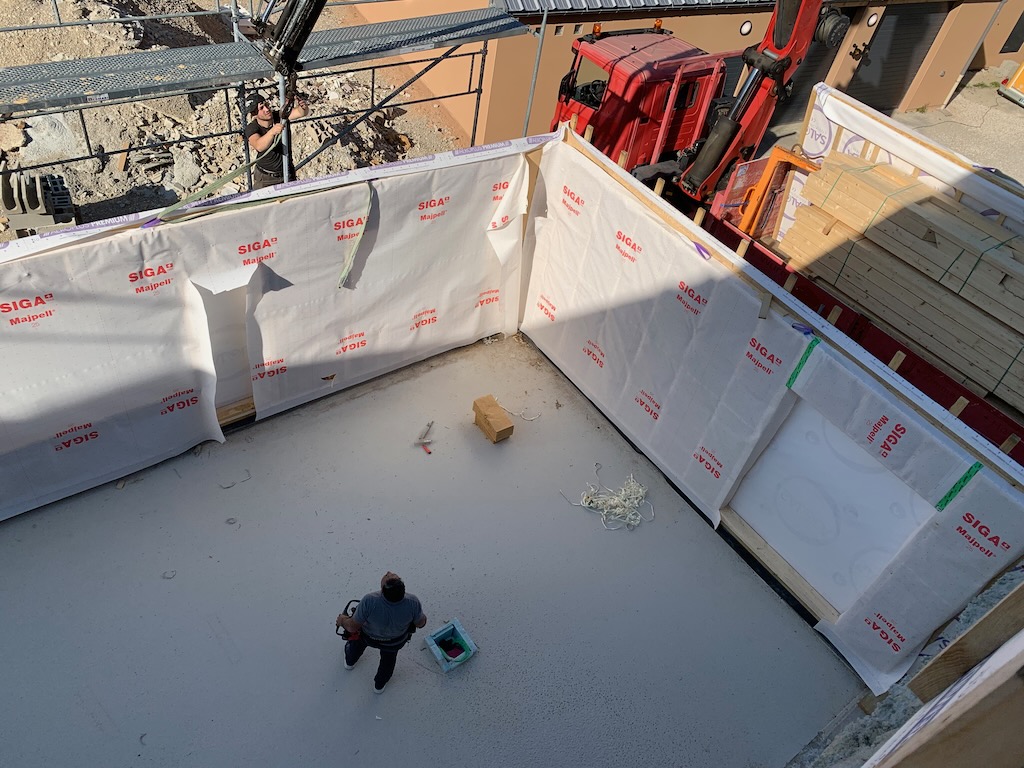

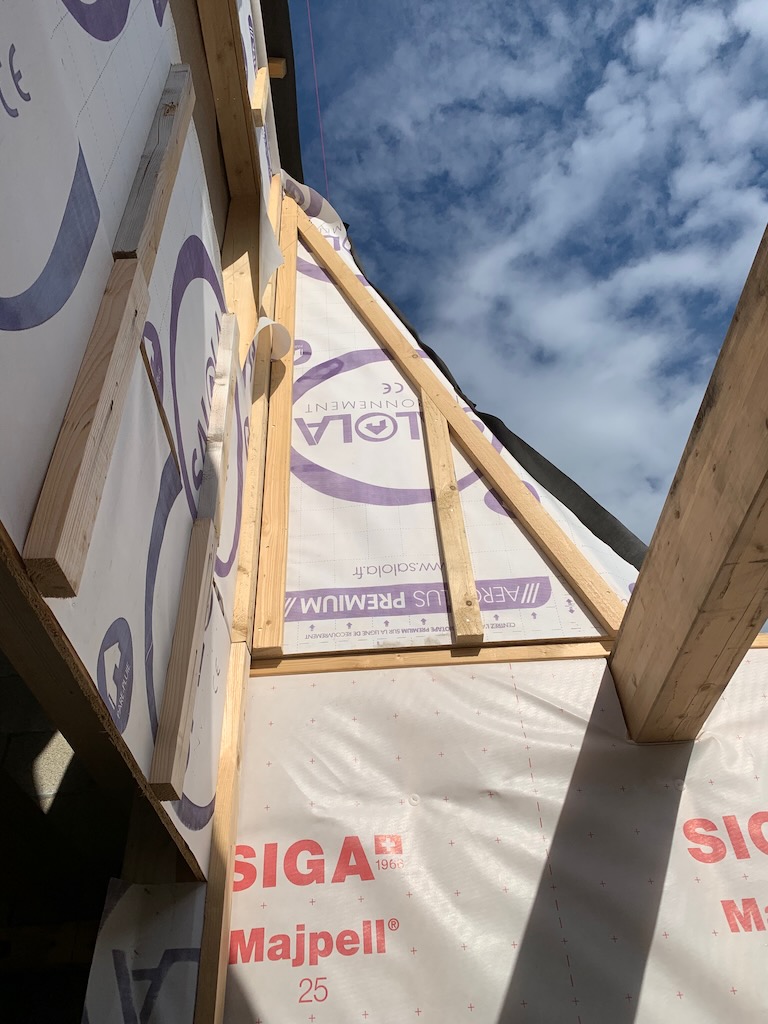

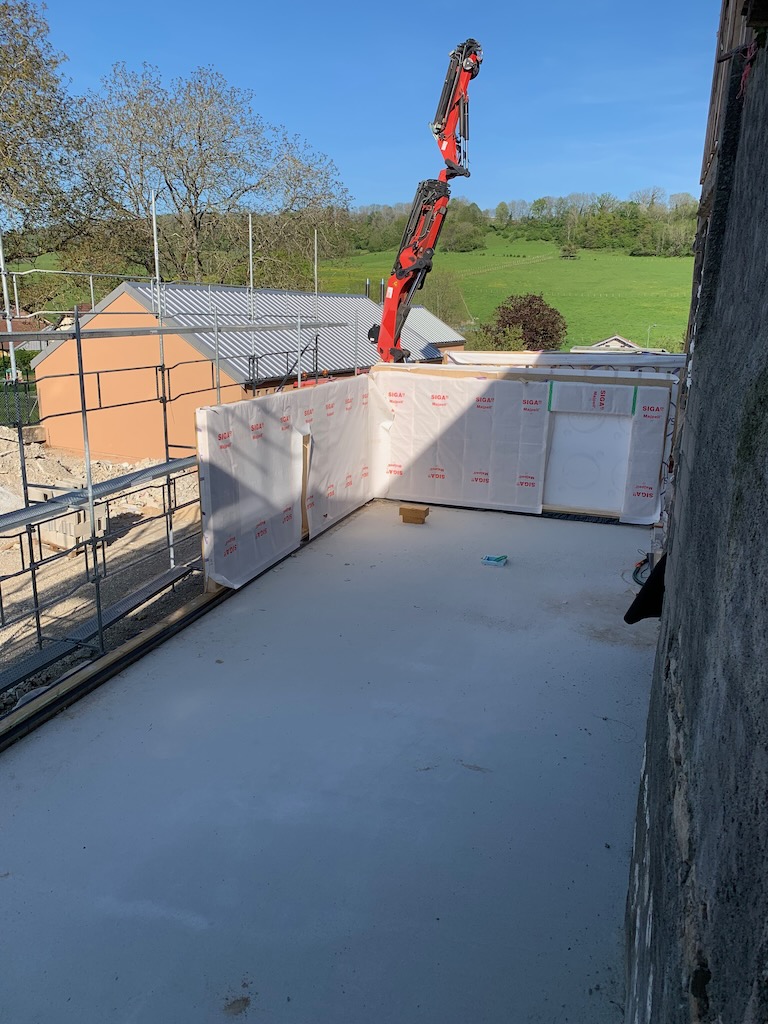

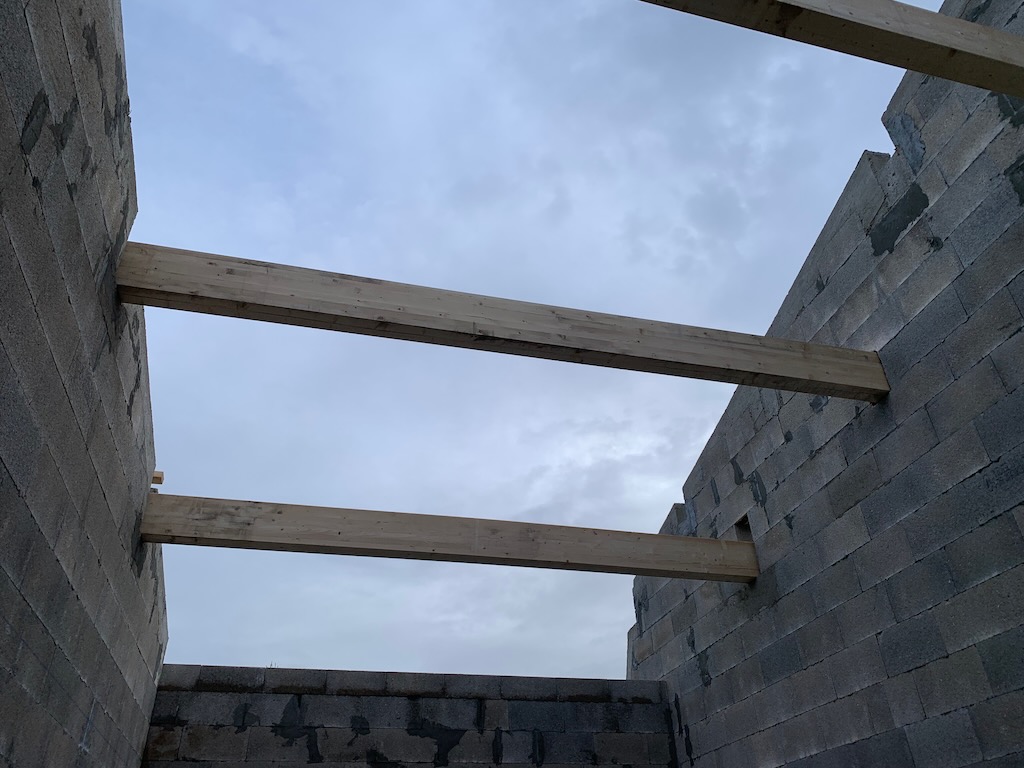

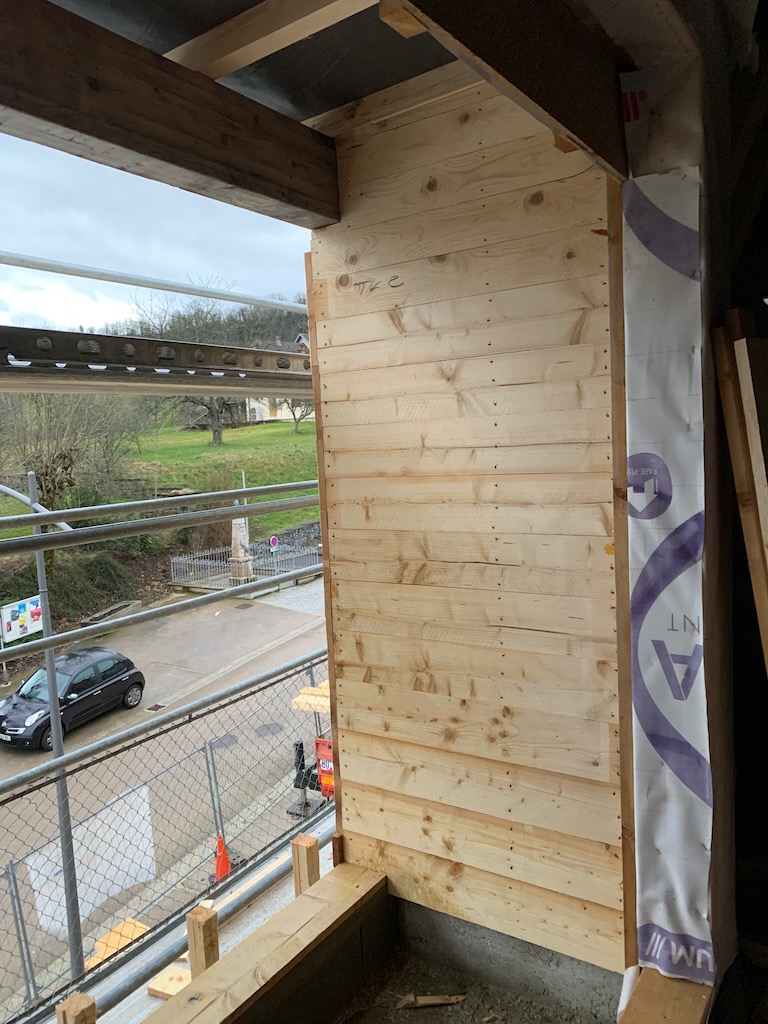

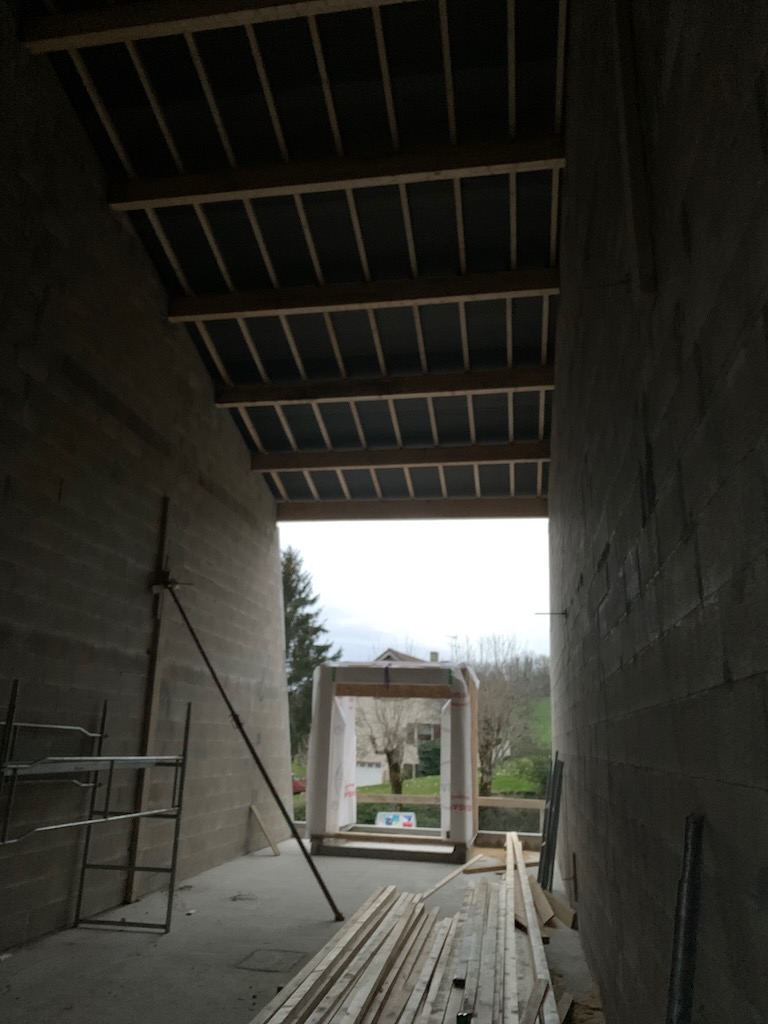

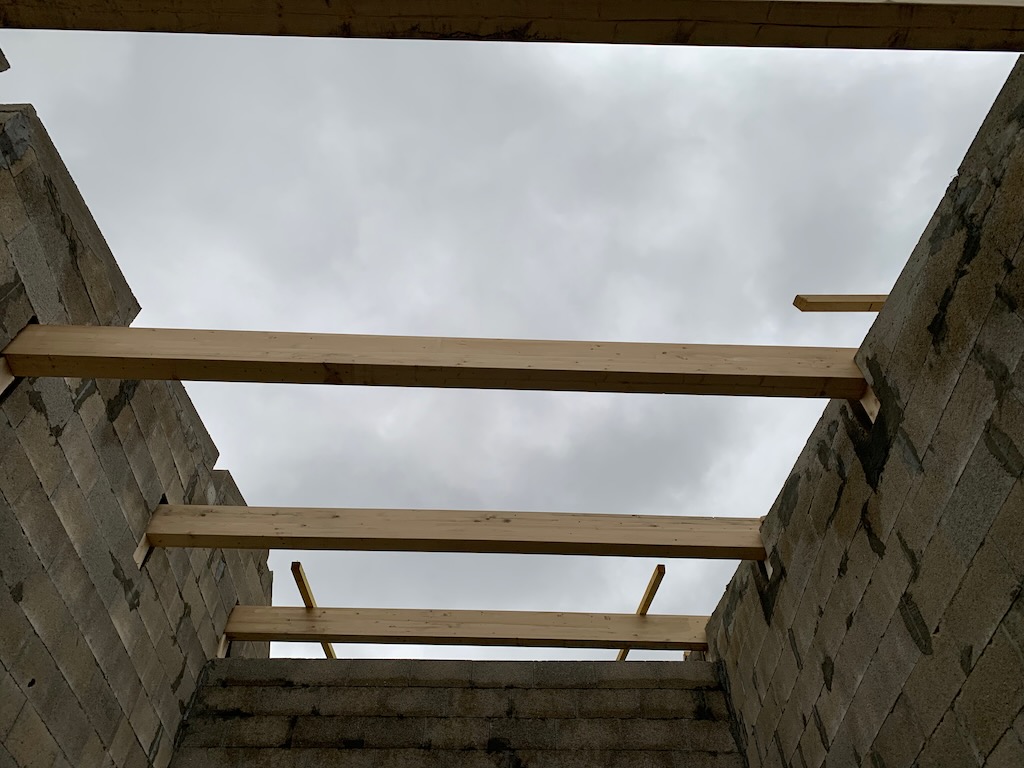

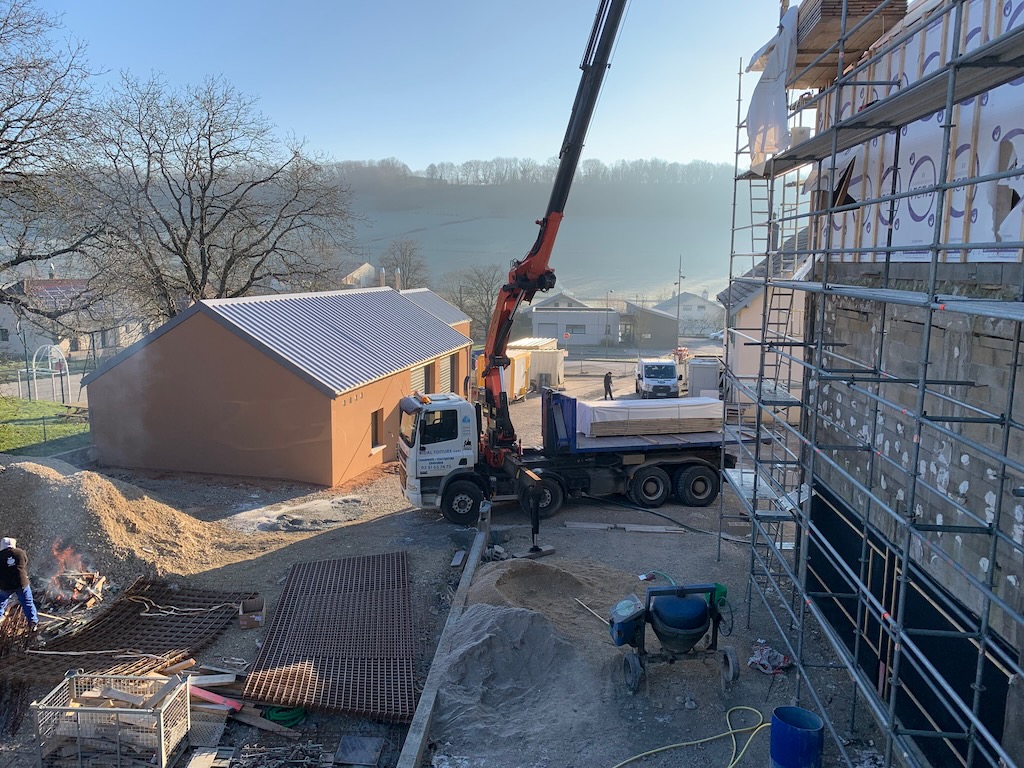

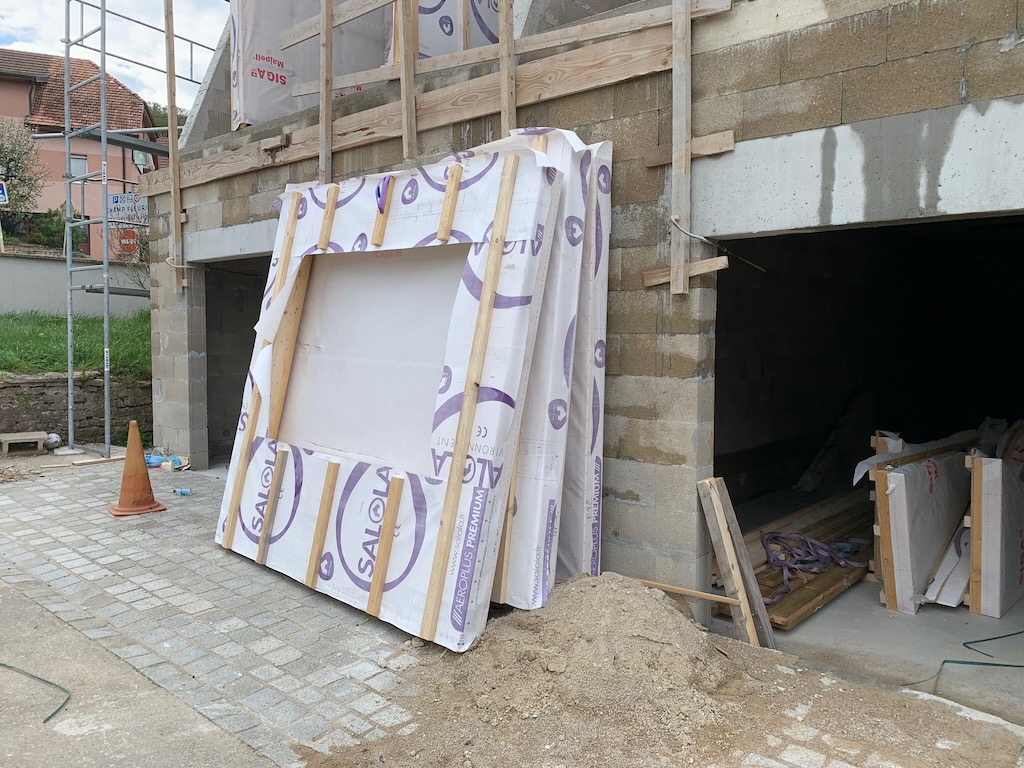

Les travaux de charpente se poursuivent avec la pose des solives des planchers des appartements. Les différentes pièces nécessaires à la construction de la médiathèque et de la façade sur la rue de la Maltournée ont été livrées.

Les travaux de couvertures avancent sur la partie arrière du bâtiment.

Les opérations de second oeuvre (ventilation, isolation, cloison) ont également commencé dans les différents étages du bâtiment conservé.

Les travaux au 17 mars

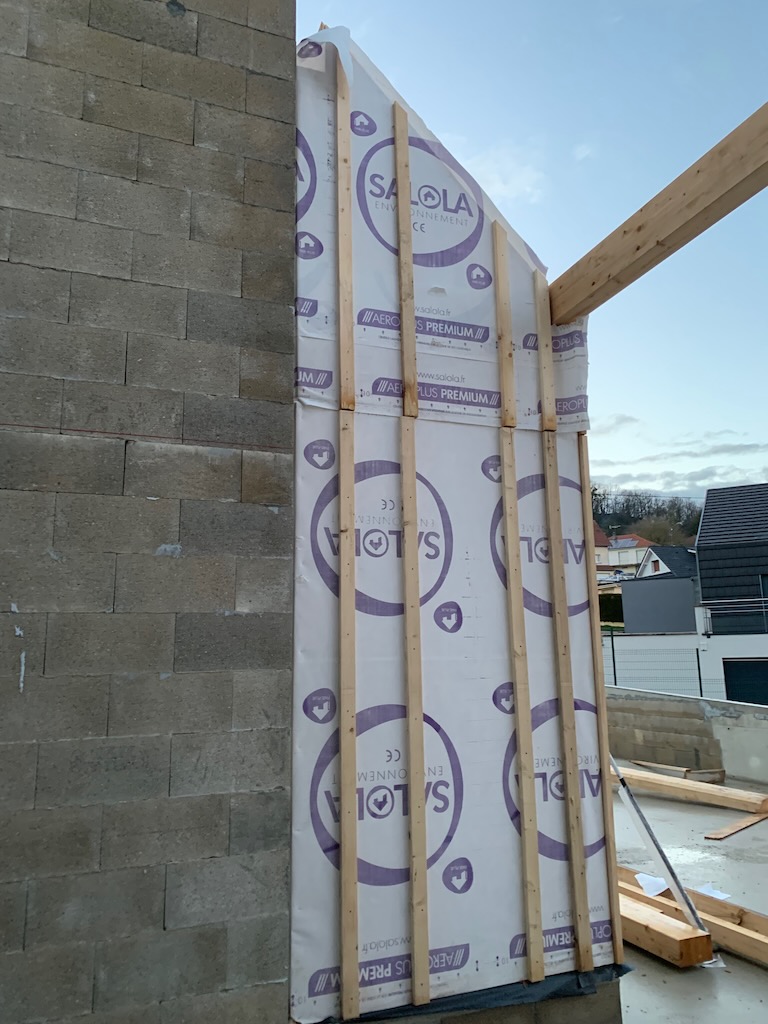

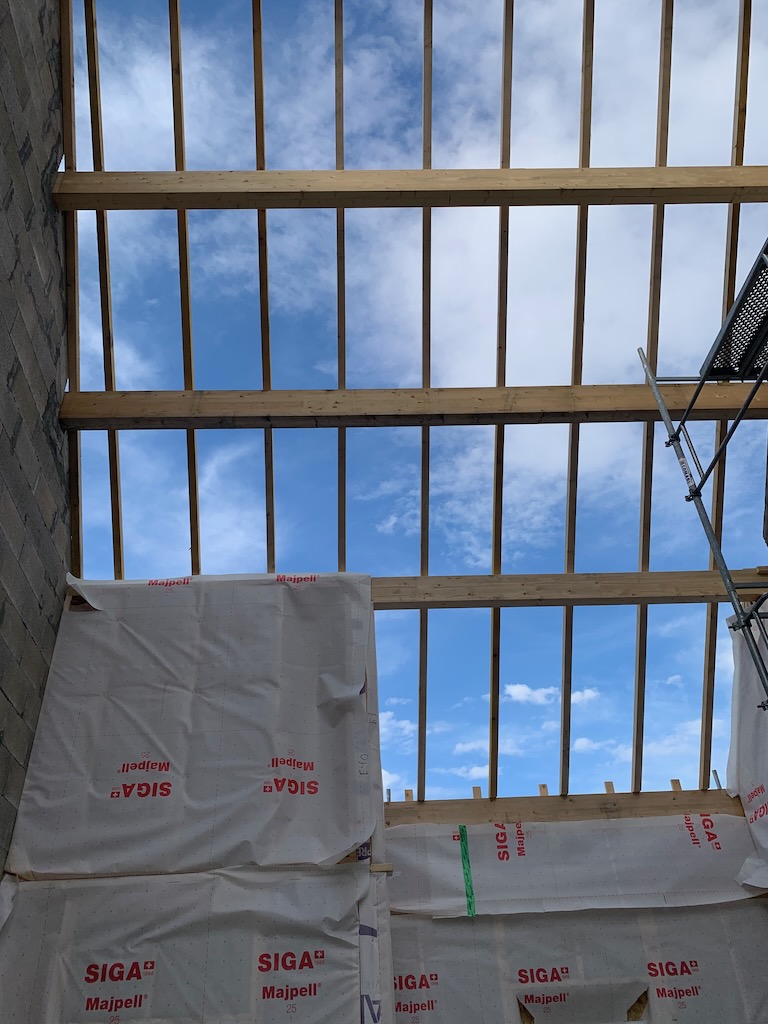

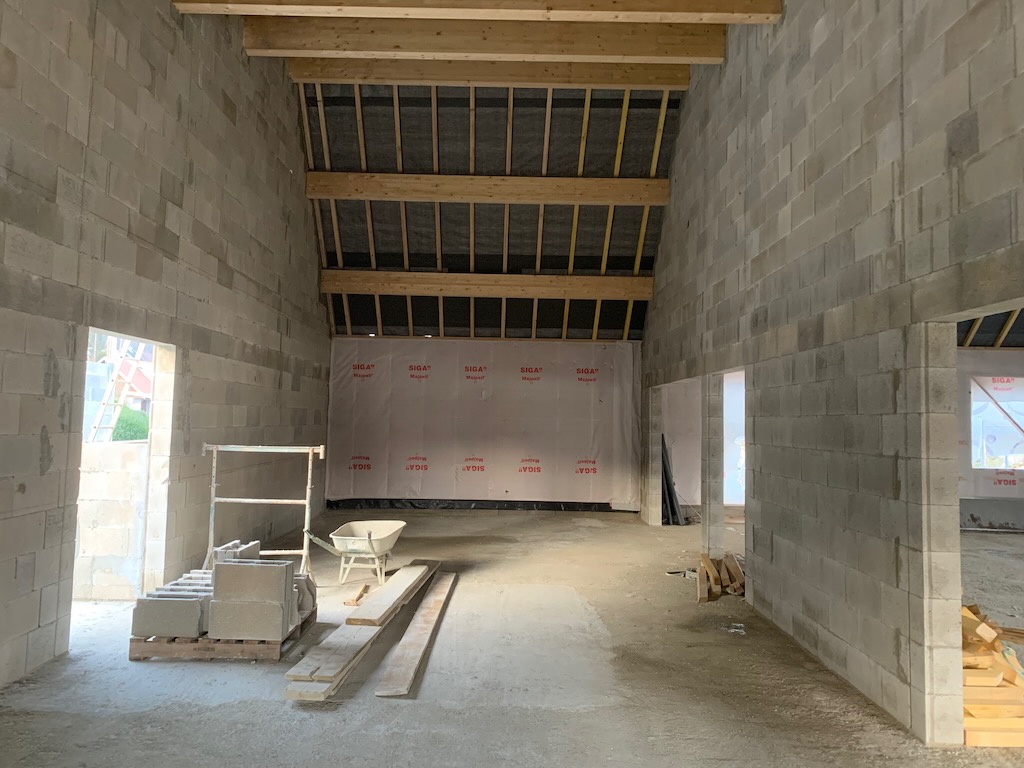

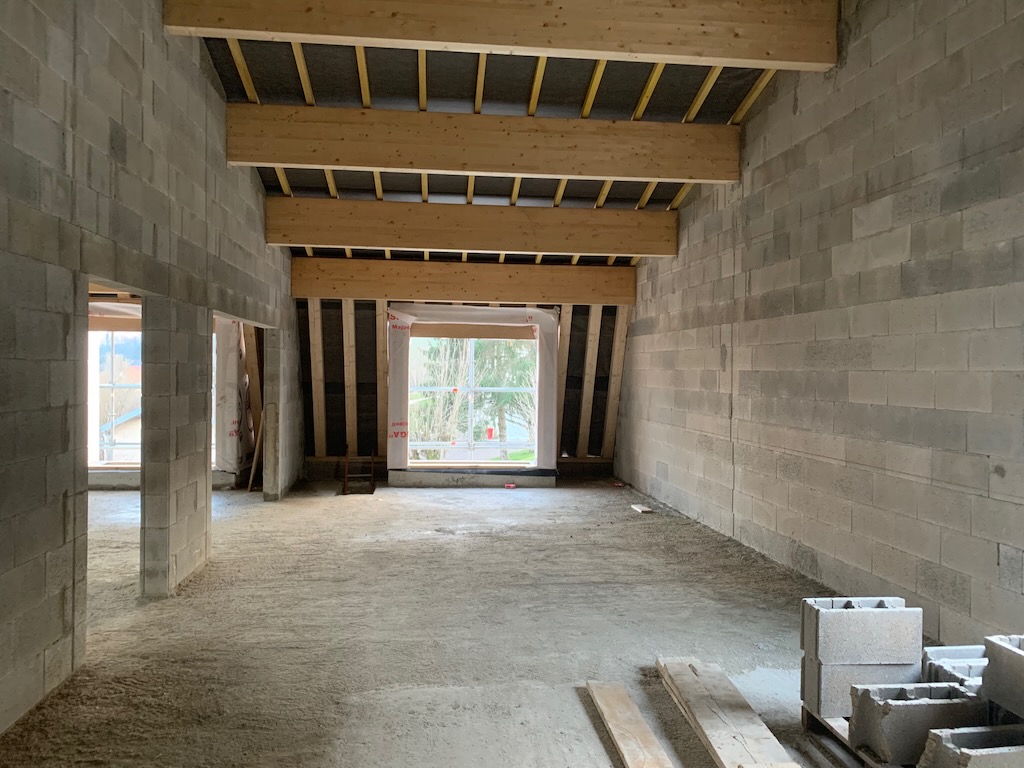

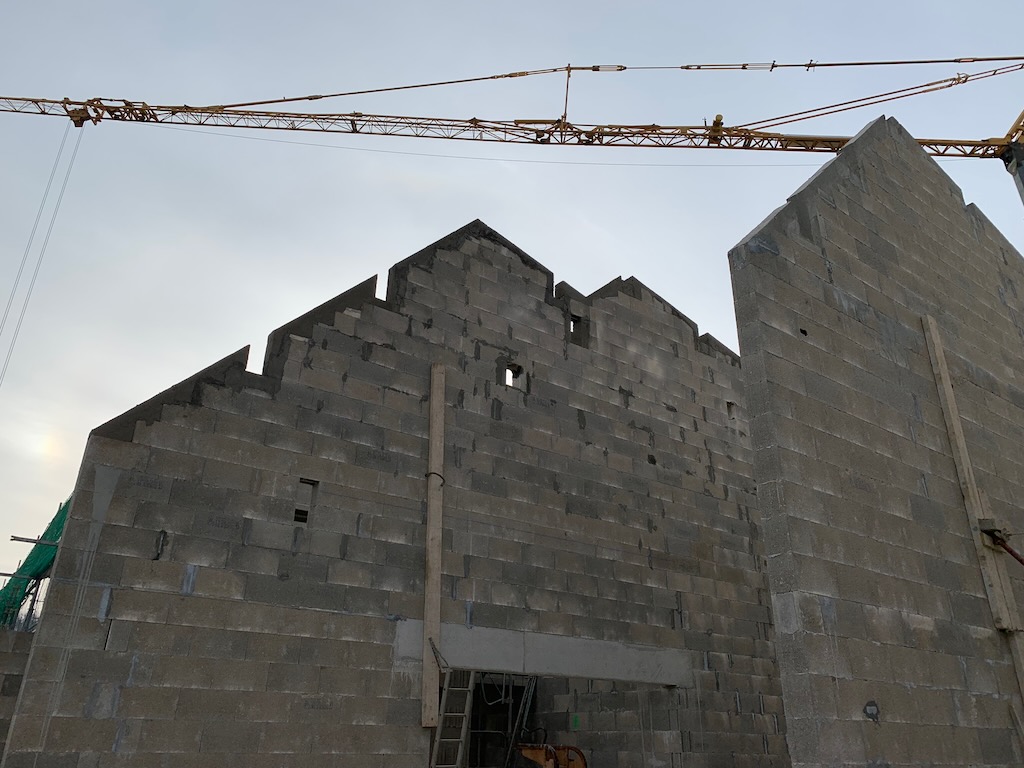

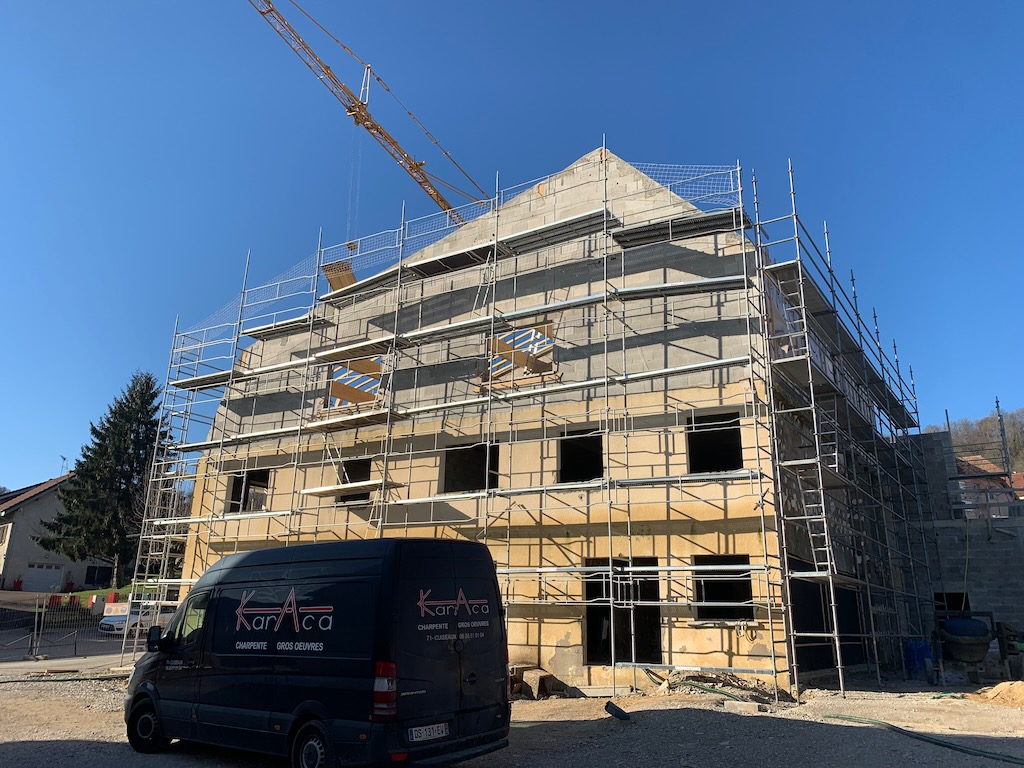

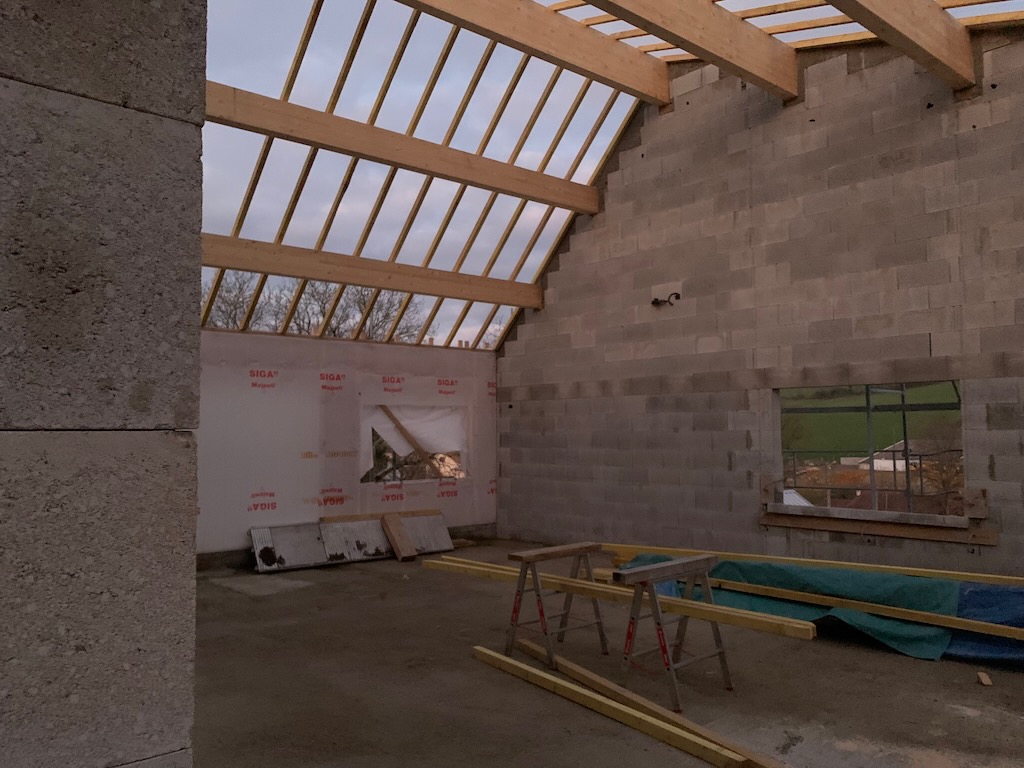

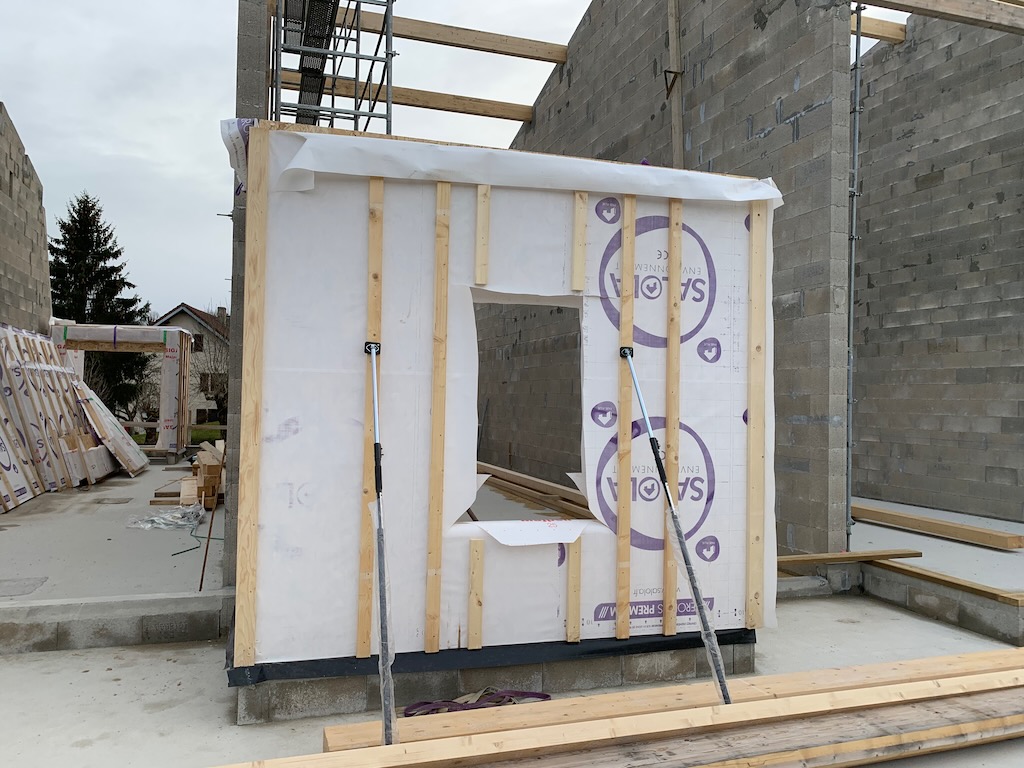

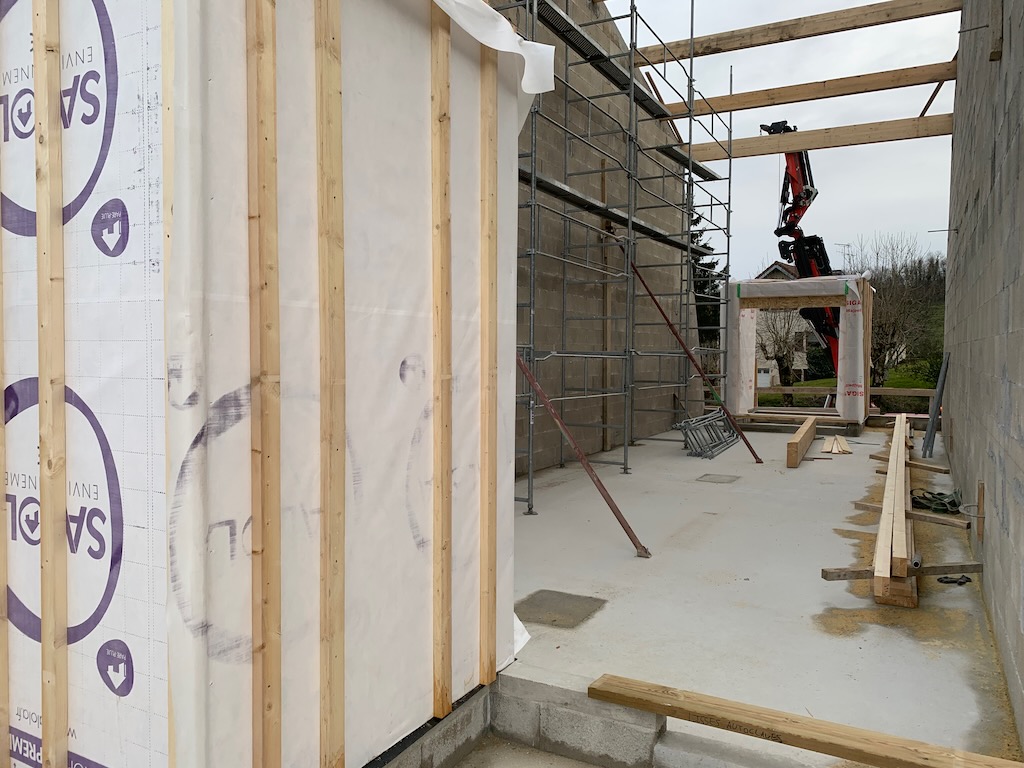

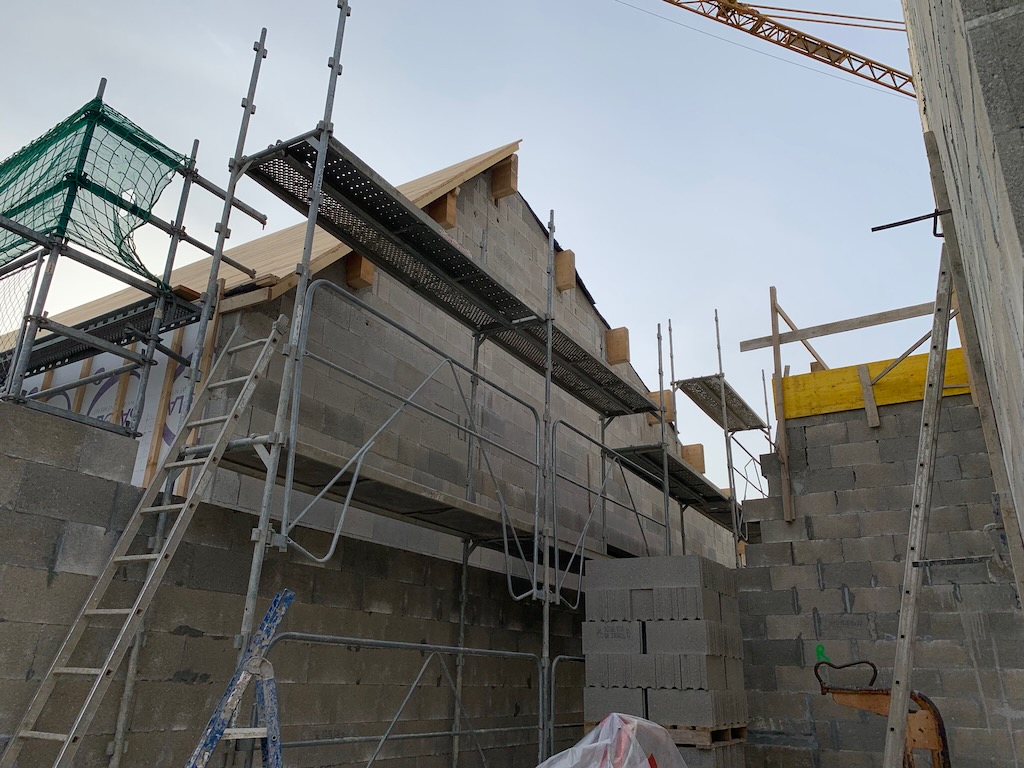

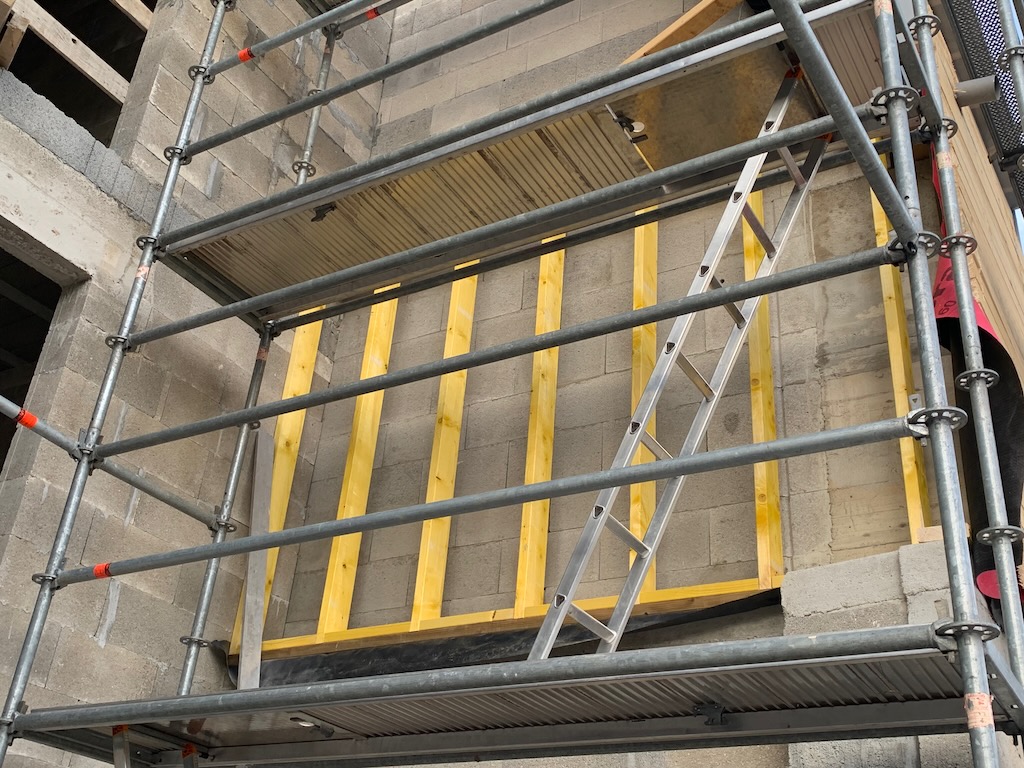

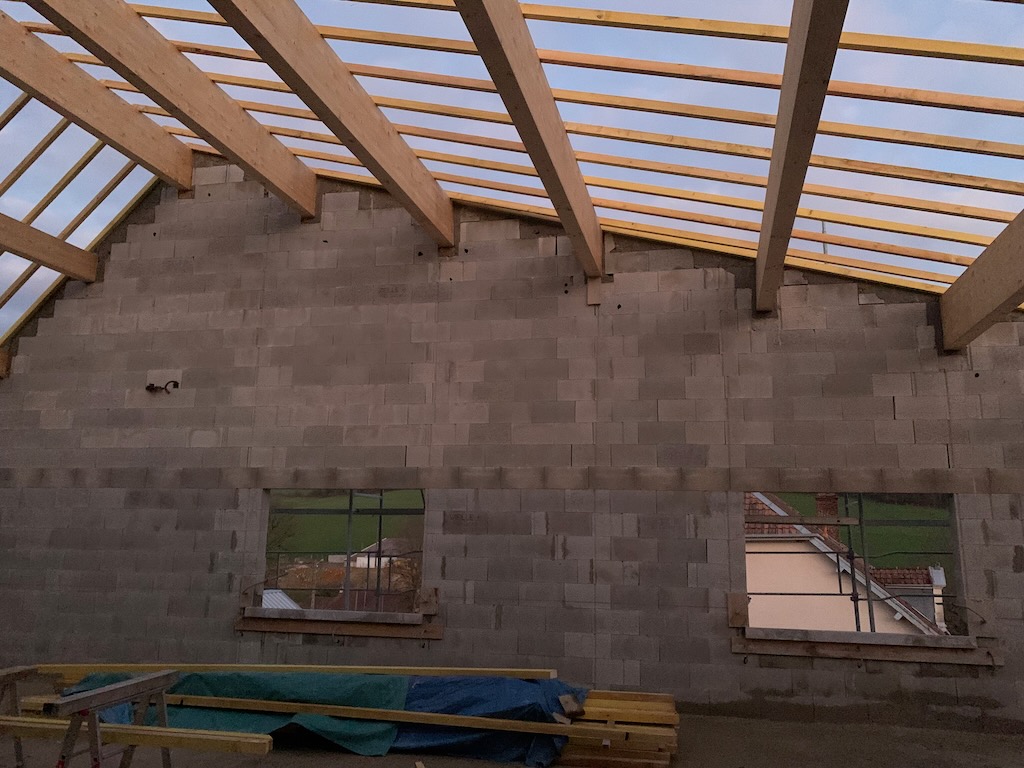

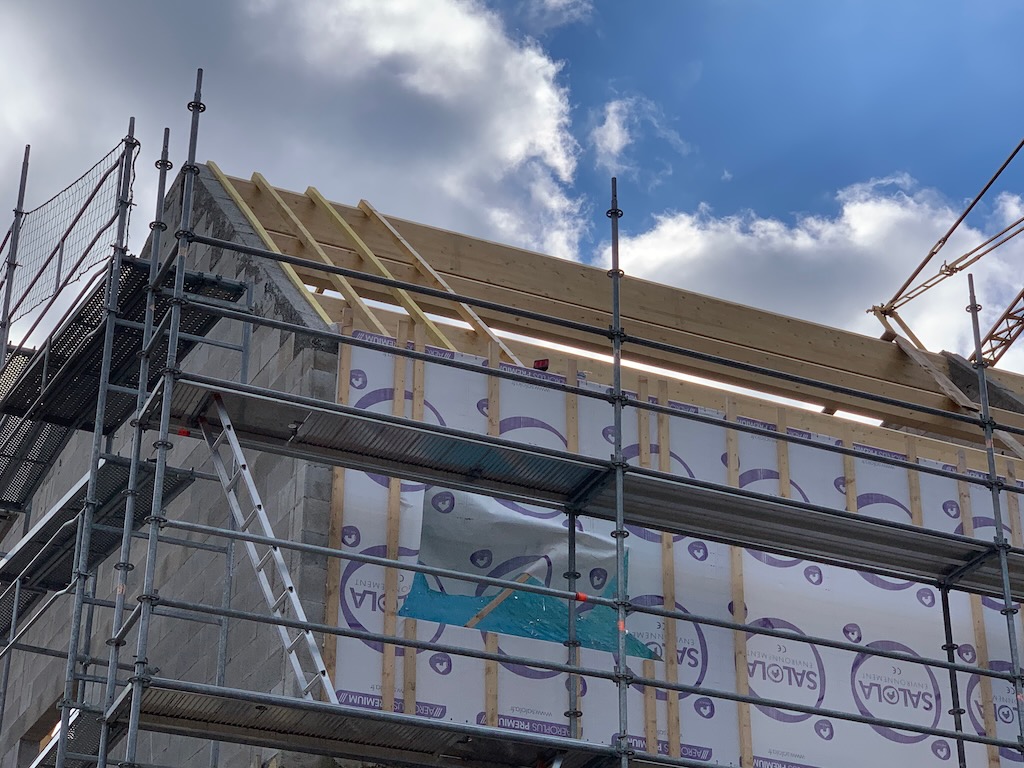

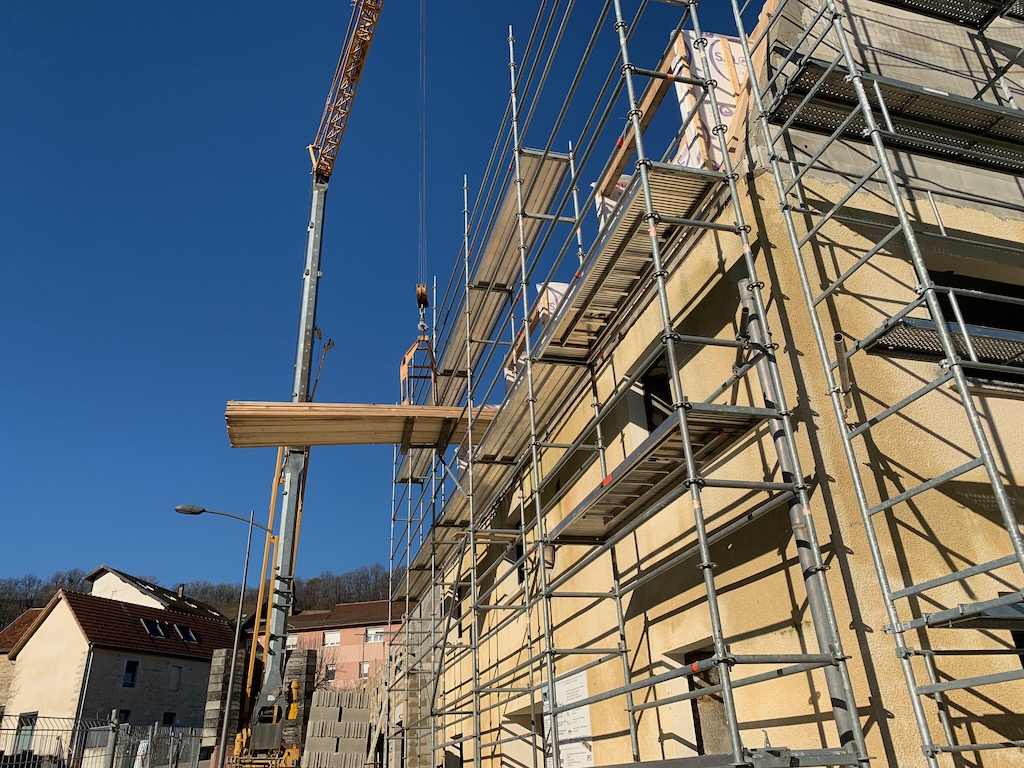

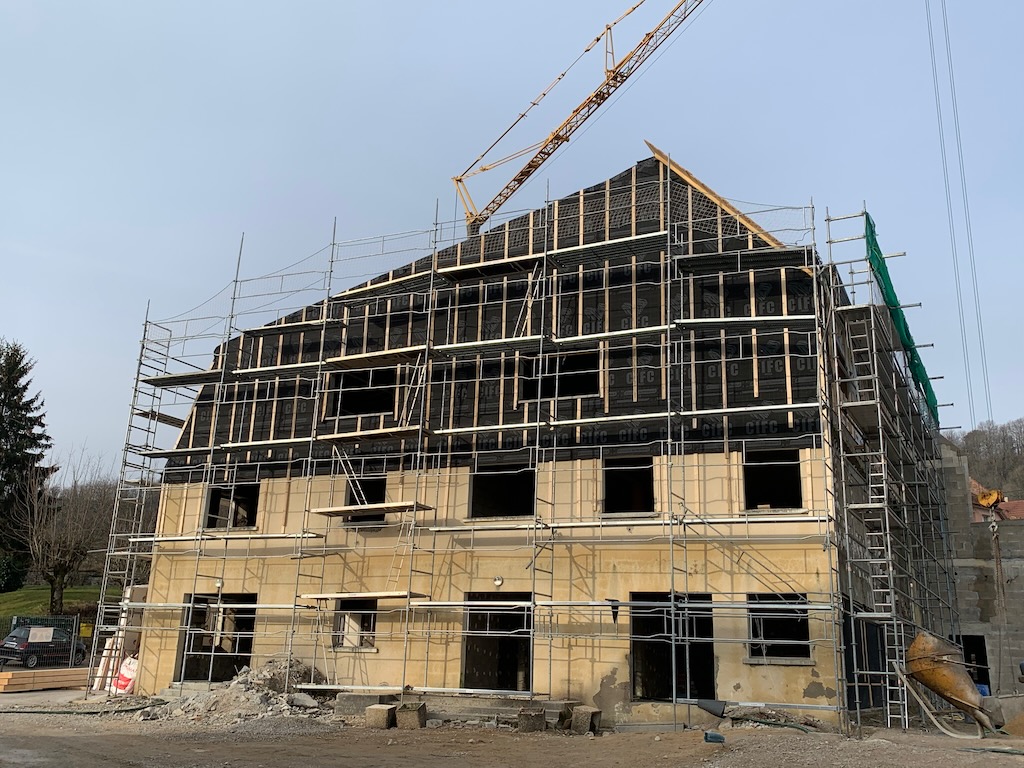

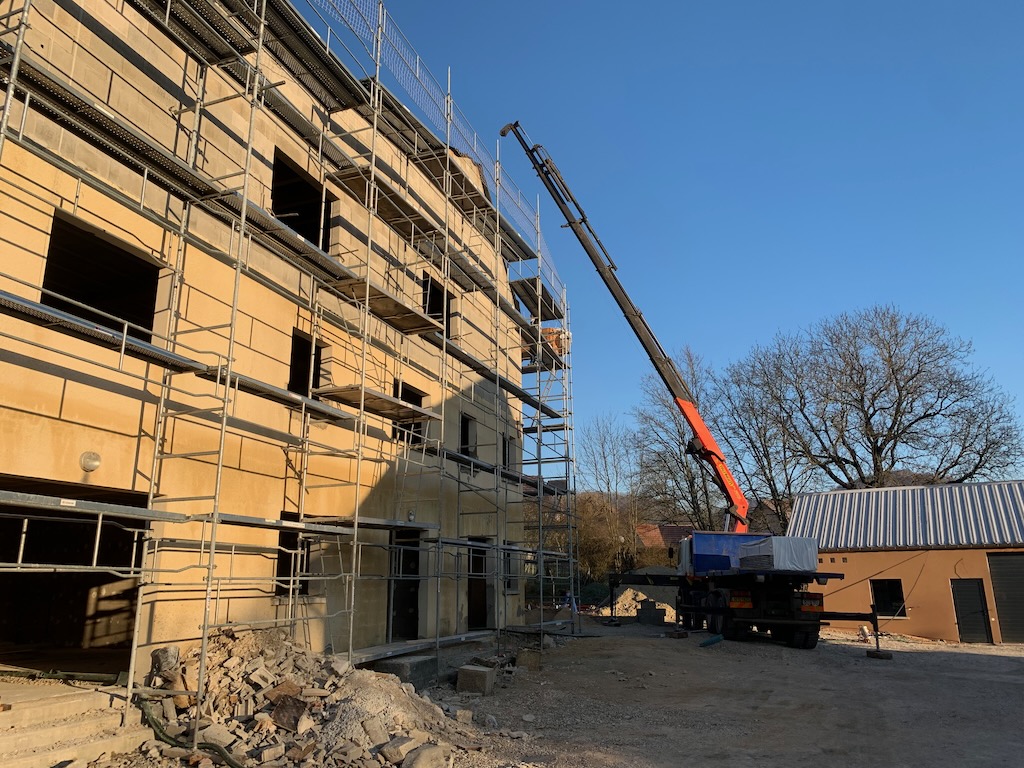

Belle avancée du chantier cette semaine, les travaux de couverture avancent sur la façade côté rue de la maltournée. La charpente est posée sur l’ensemble du bâtiment ainsi que les murs bois des appartements.

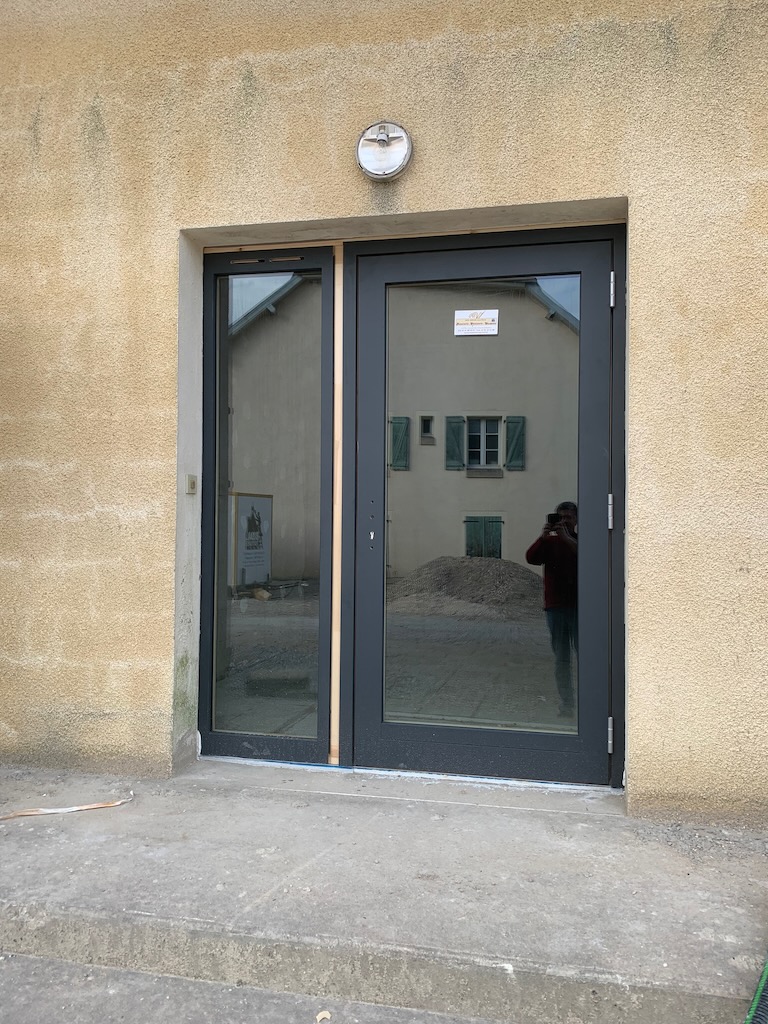

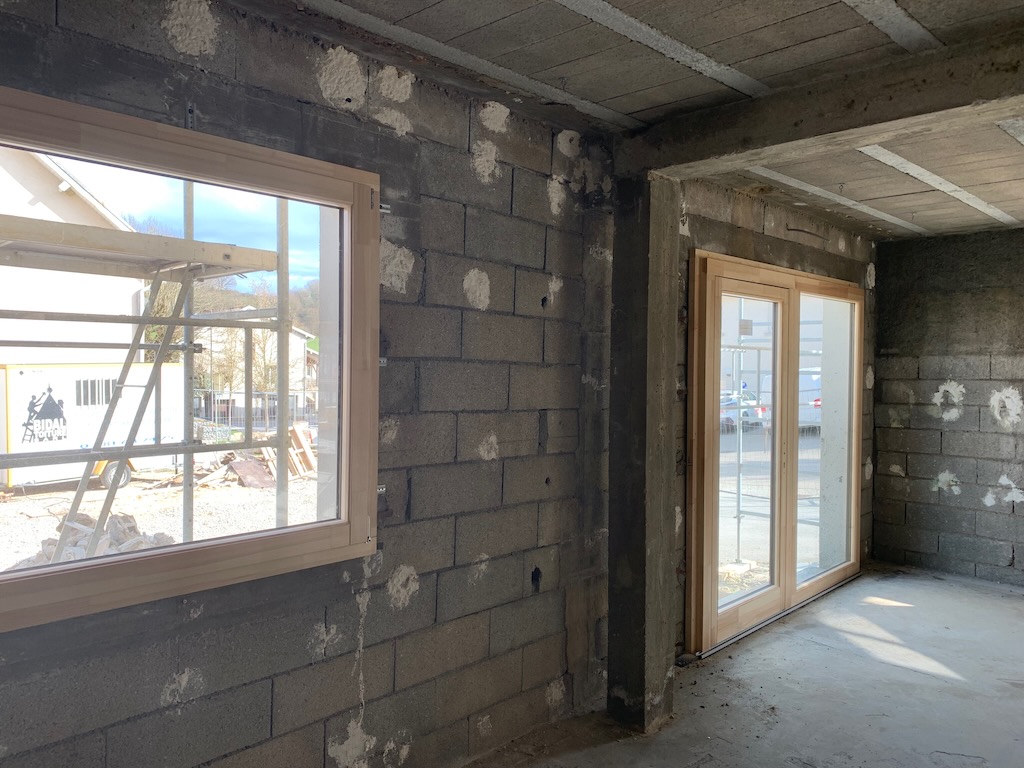

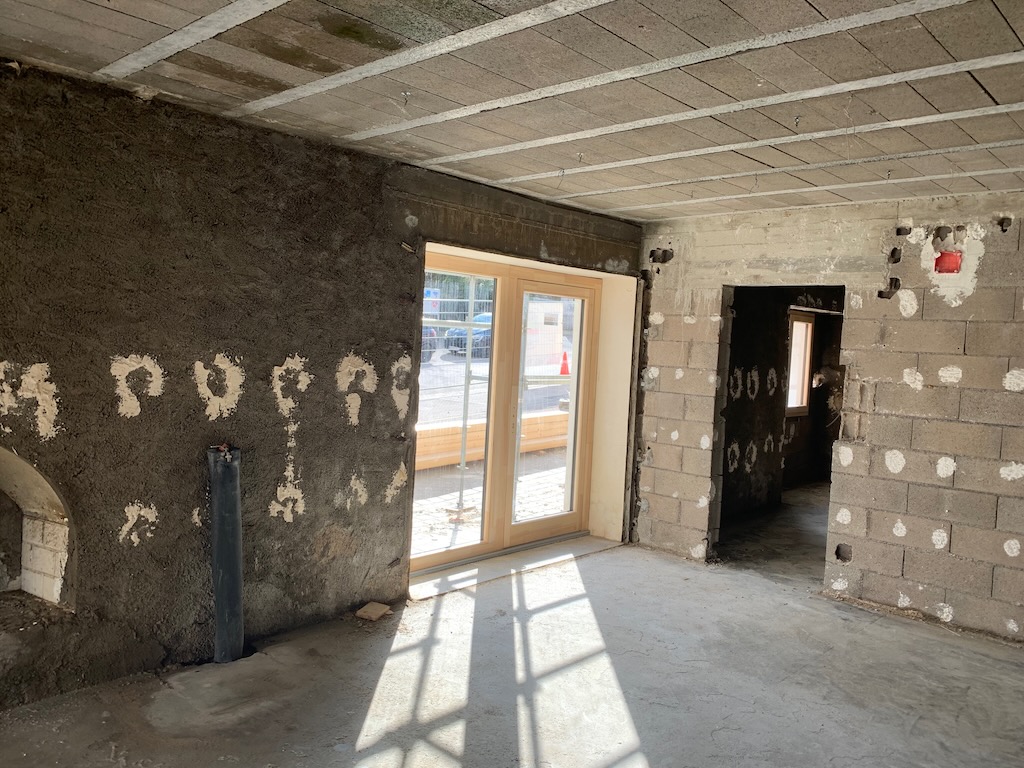

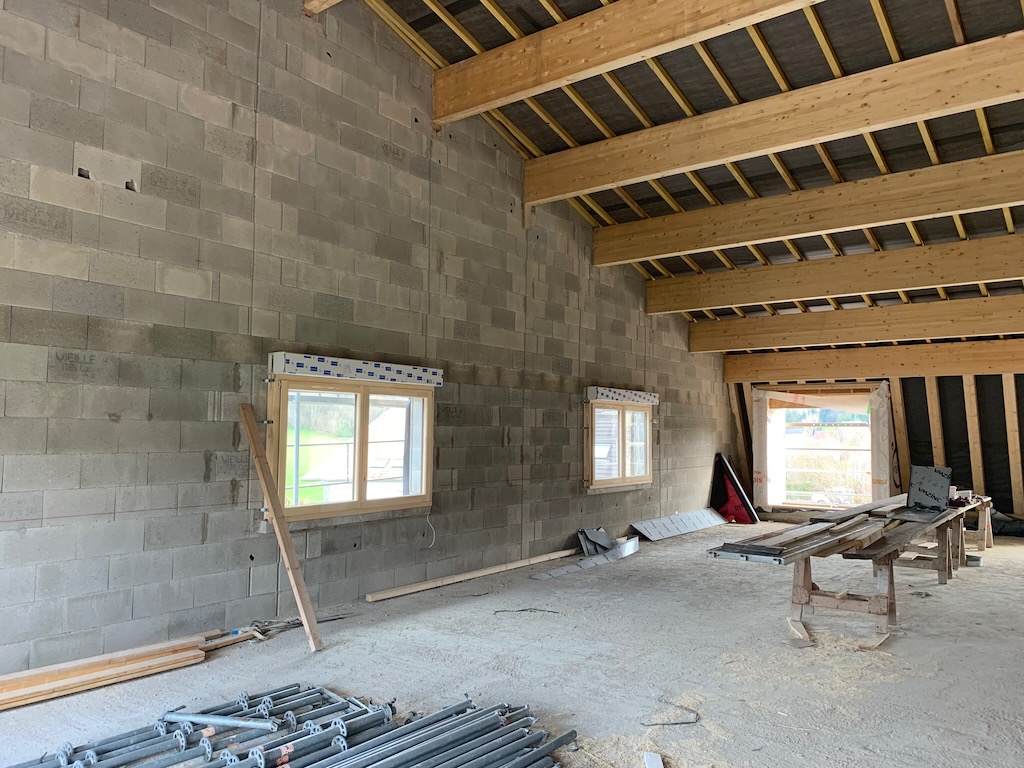

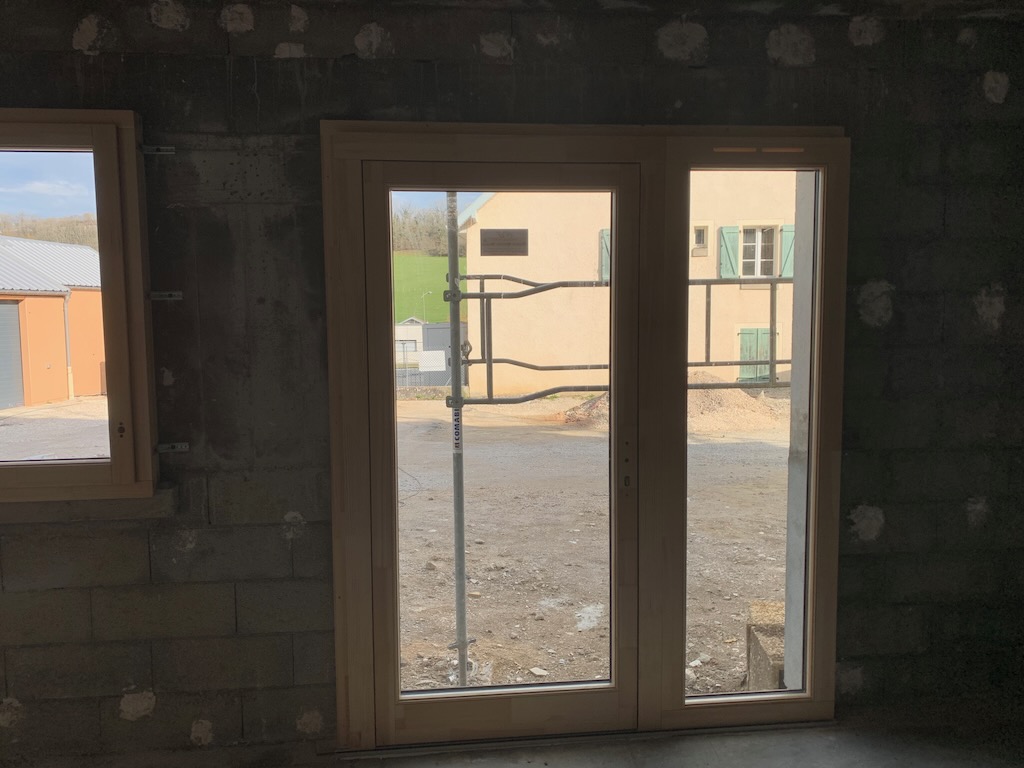

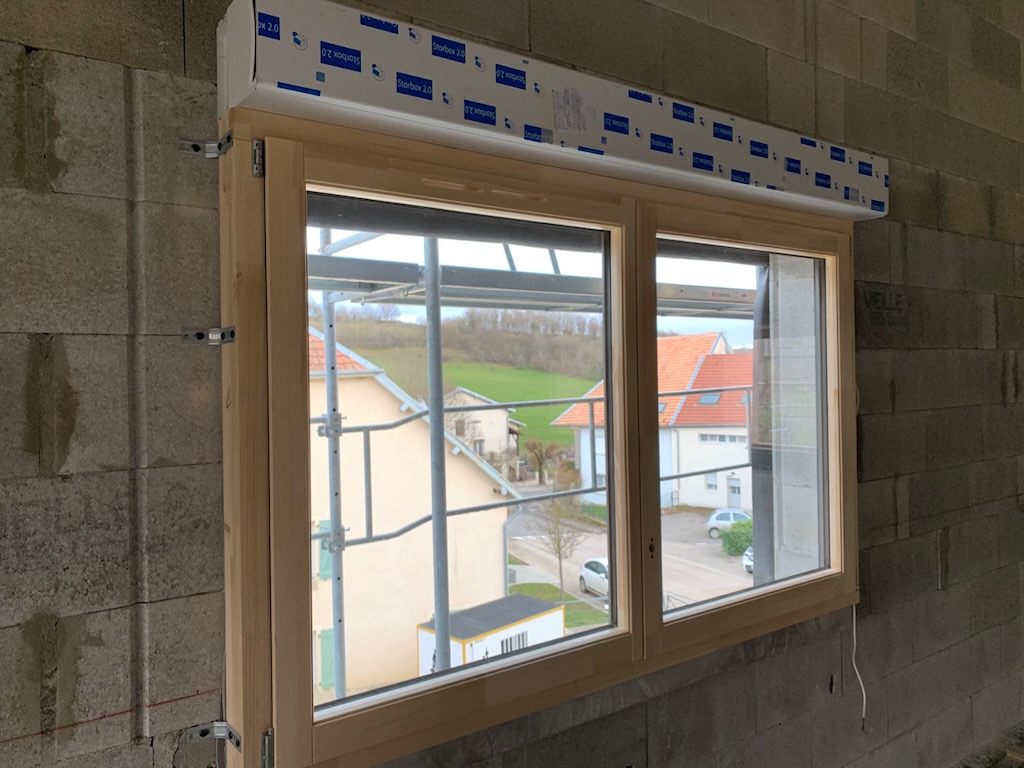

Le bâtiment conservé est presque hors d’air l’essentiel des fenêtres étant posées.

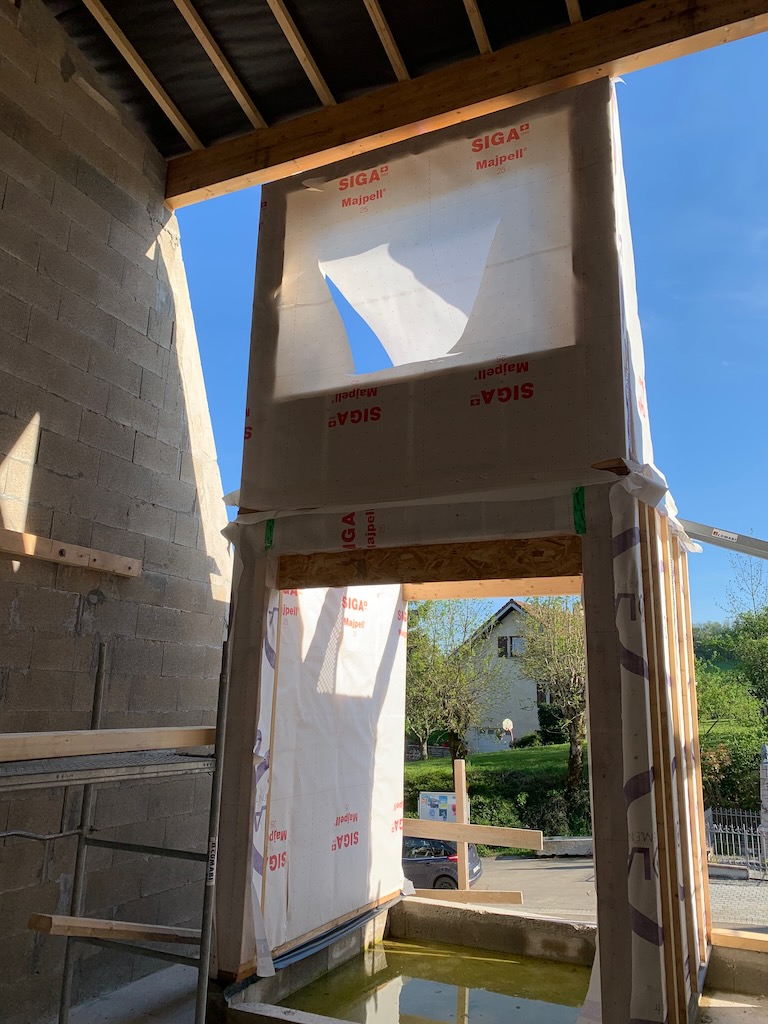

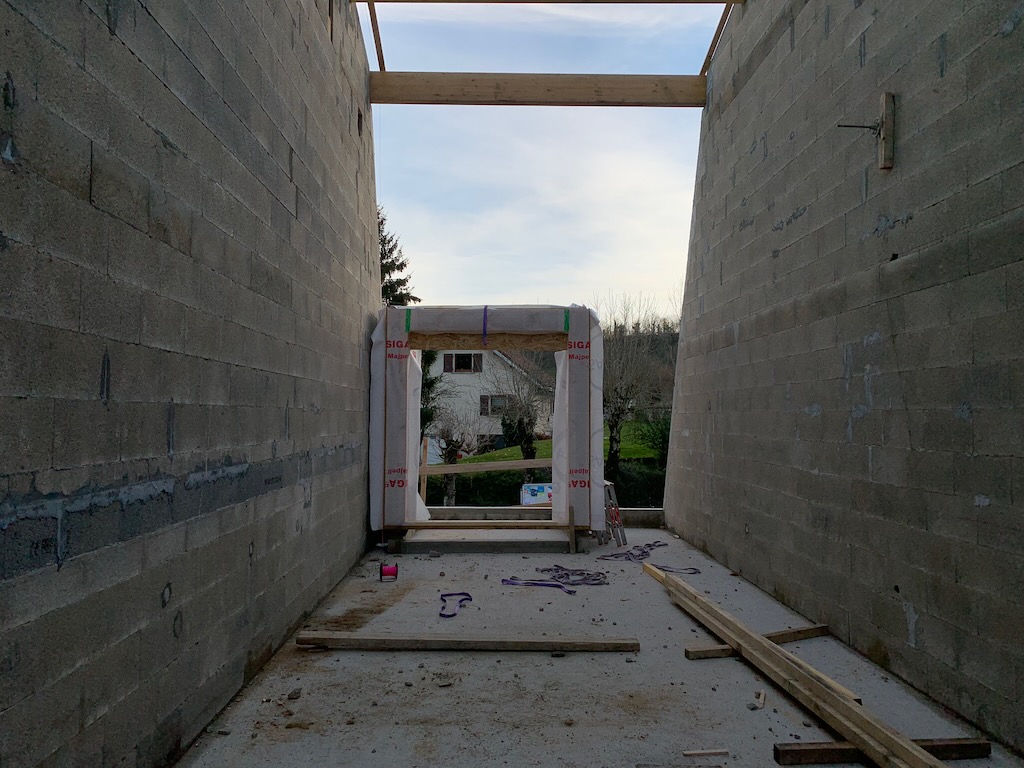

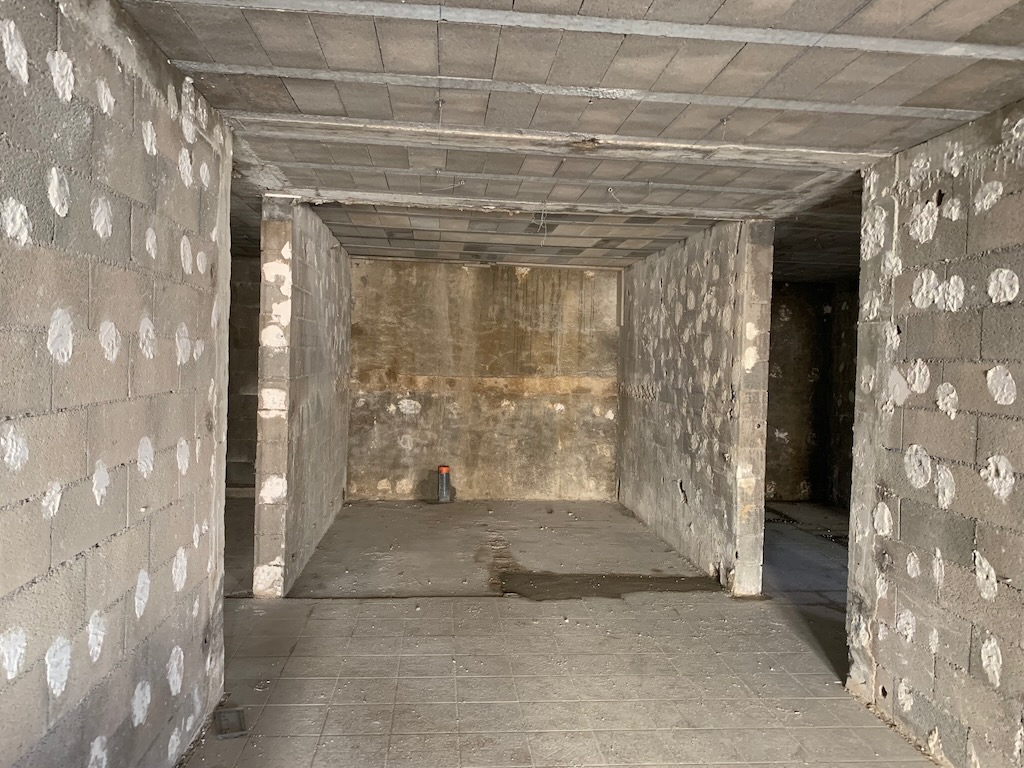

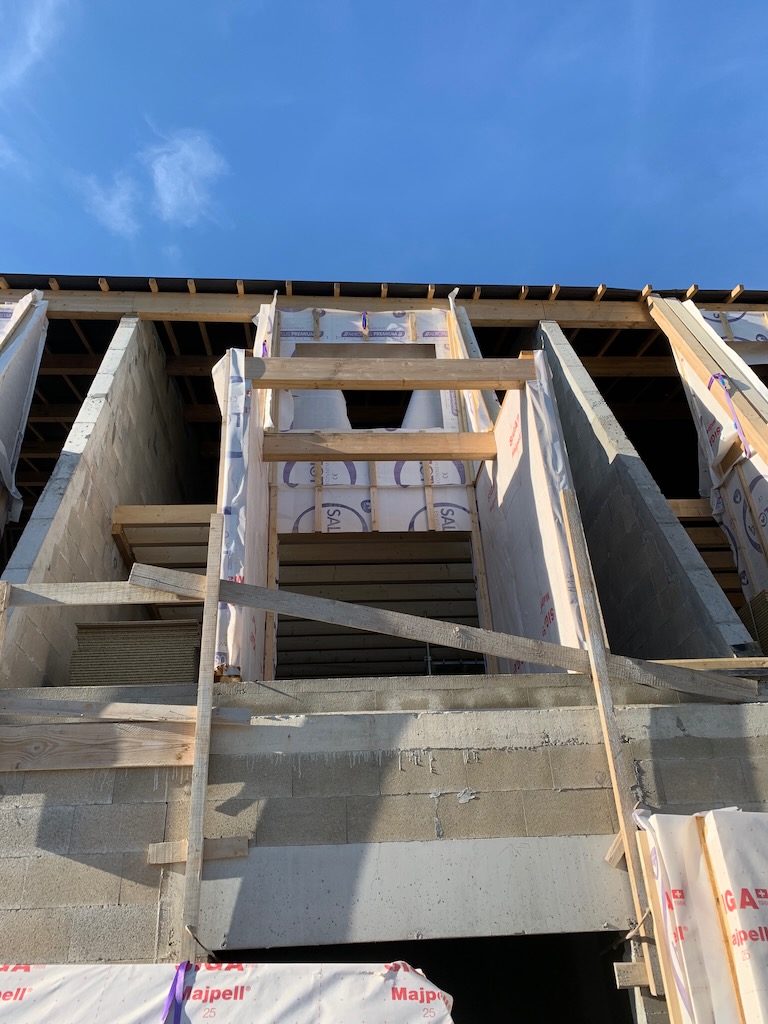

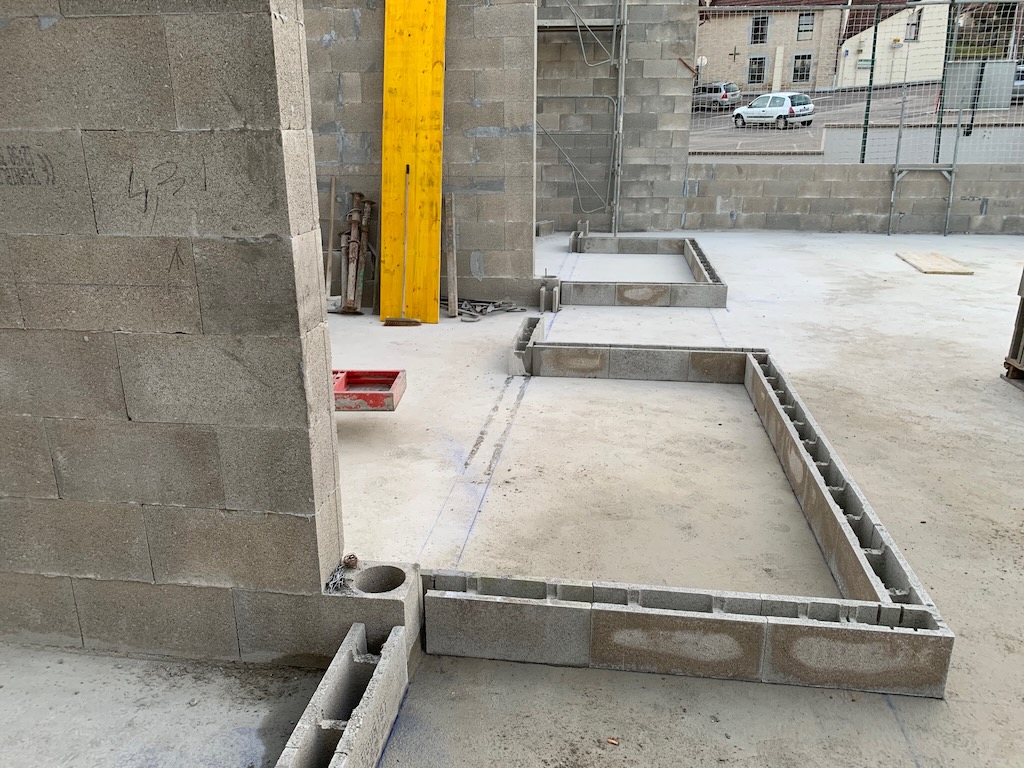

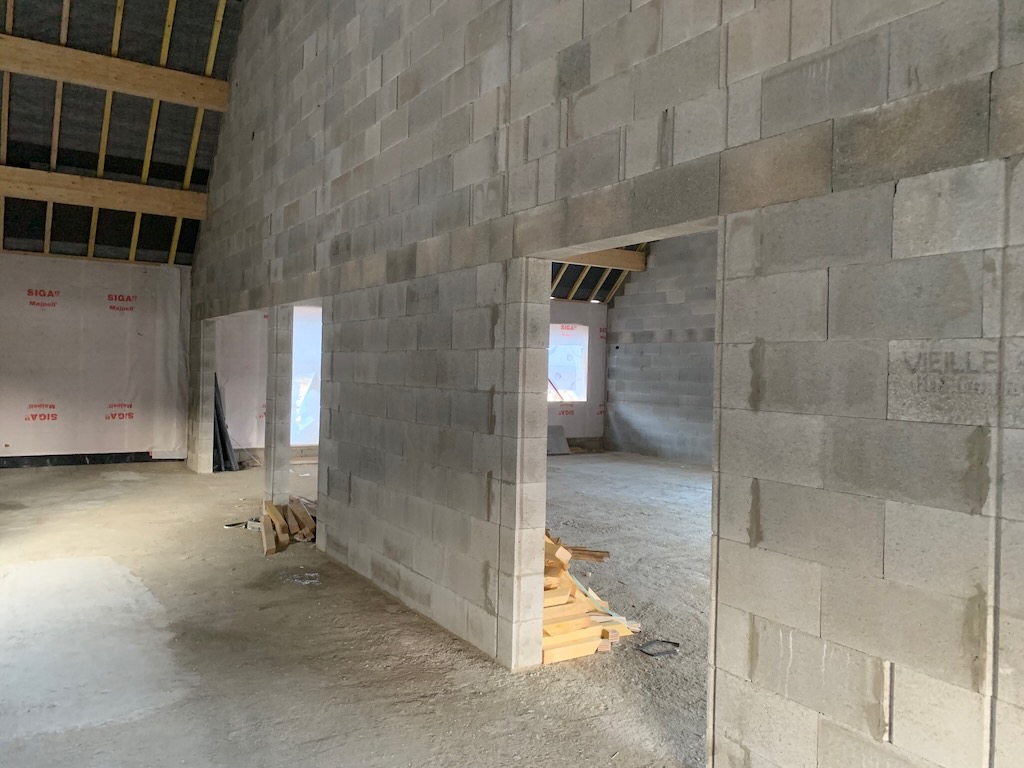

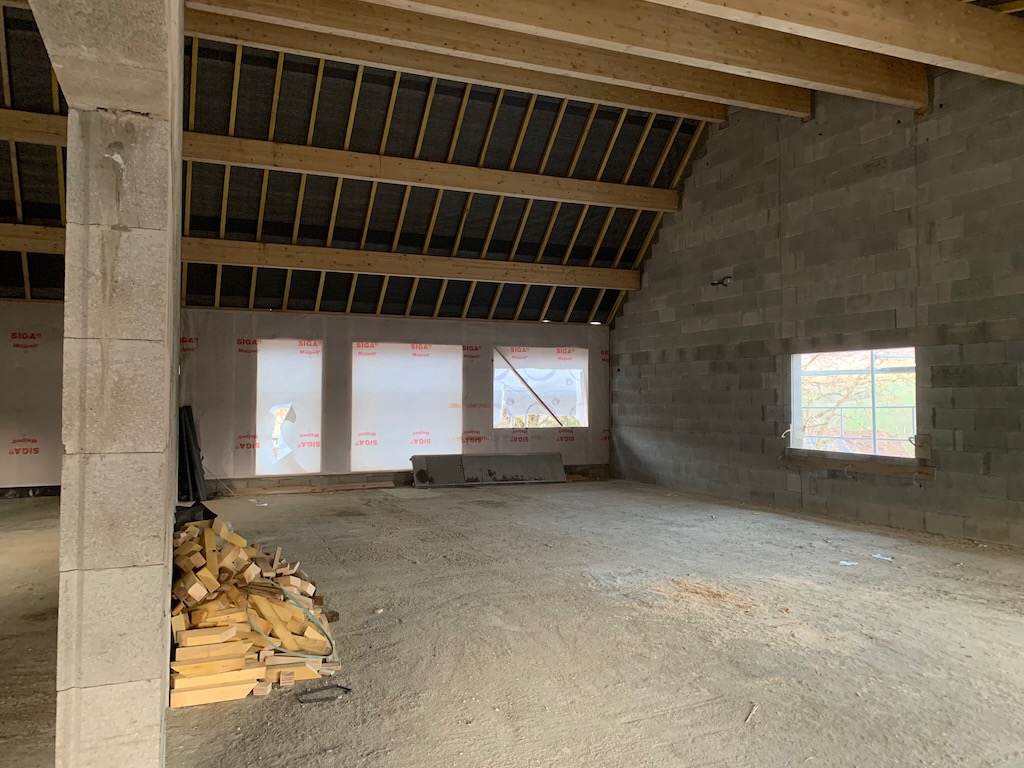

La maçonnerie de médiathèque est désormais terminée et nous sommes en attente de ls structure bois de la médiathèque.

Les travaux aux 4 mars

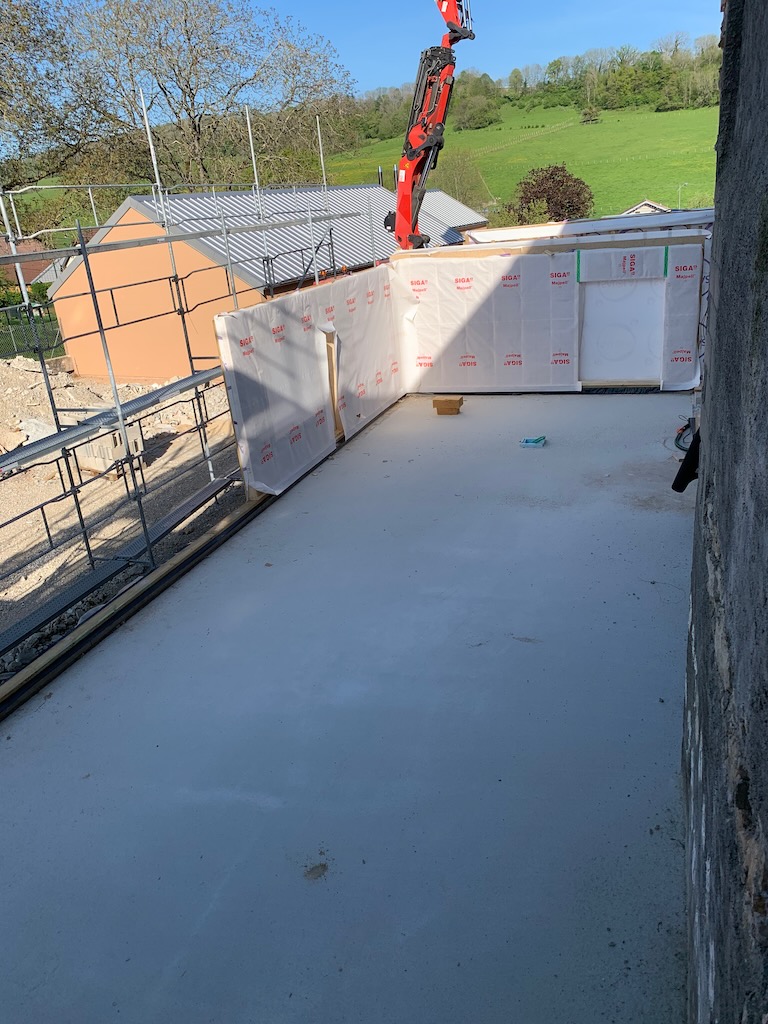

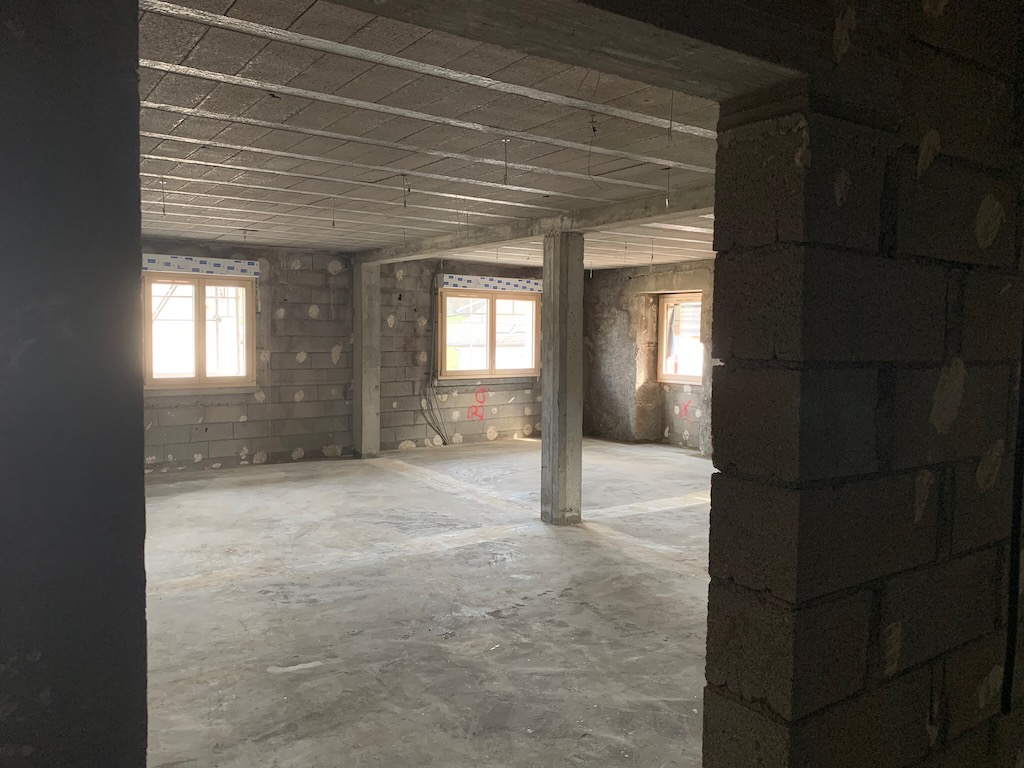

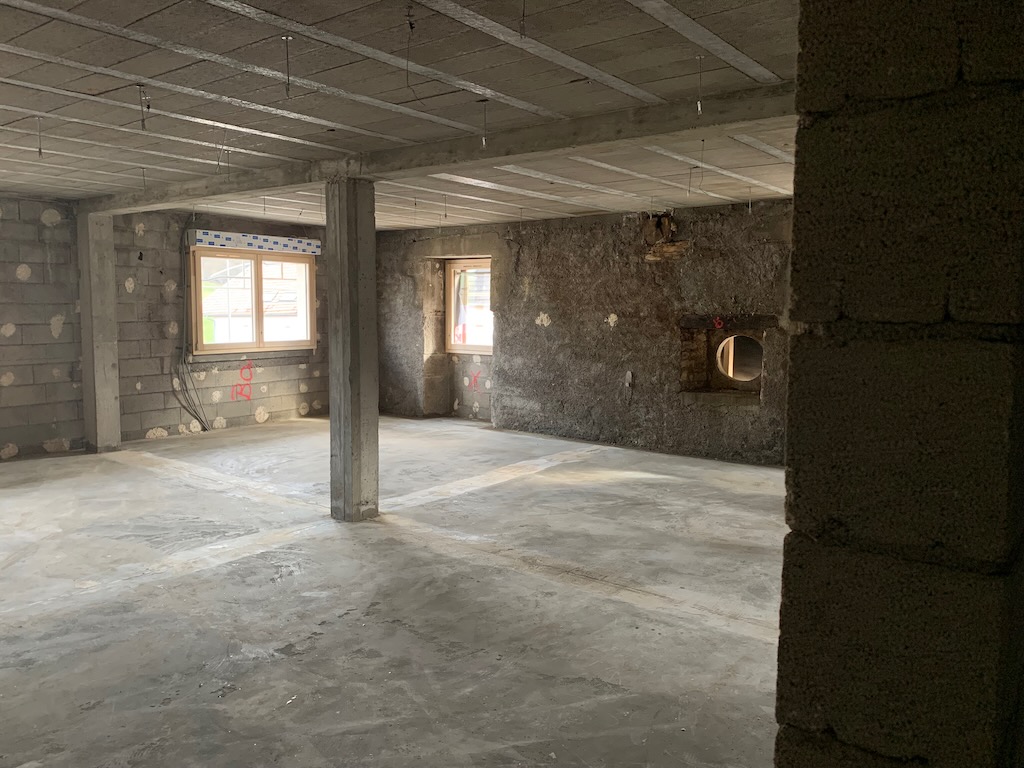

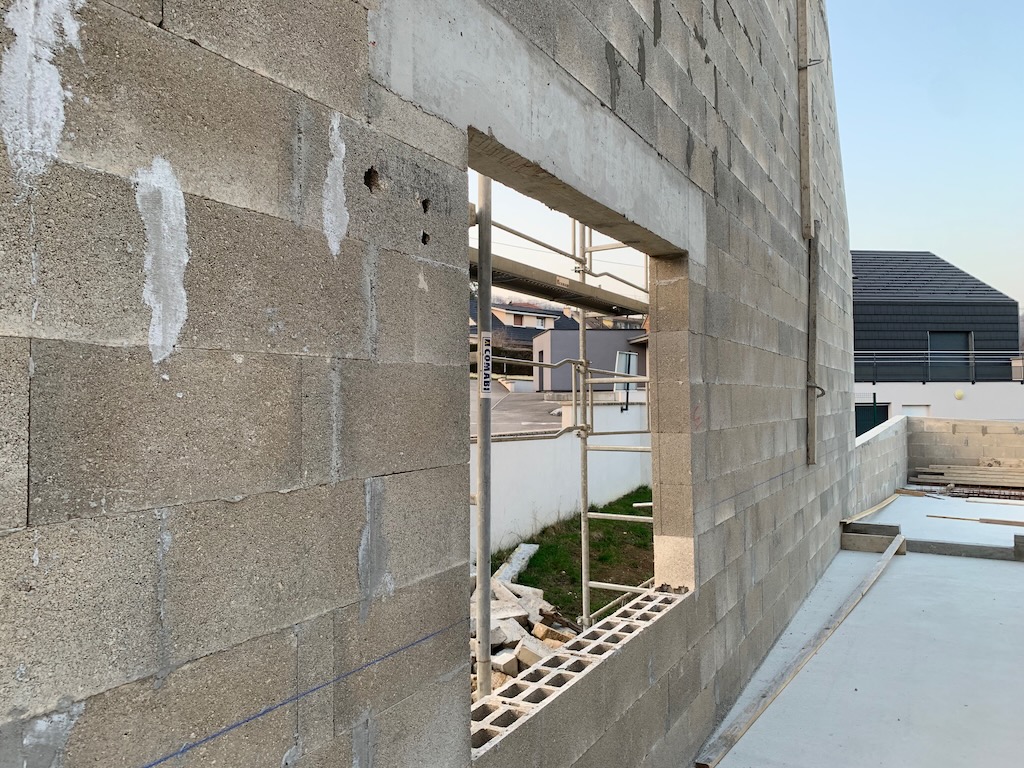

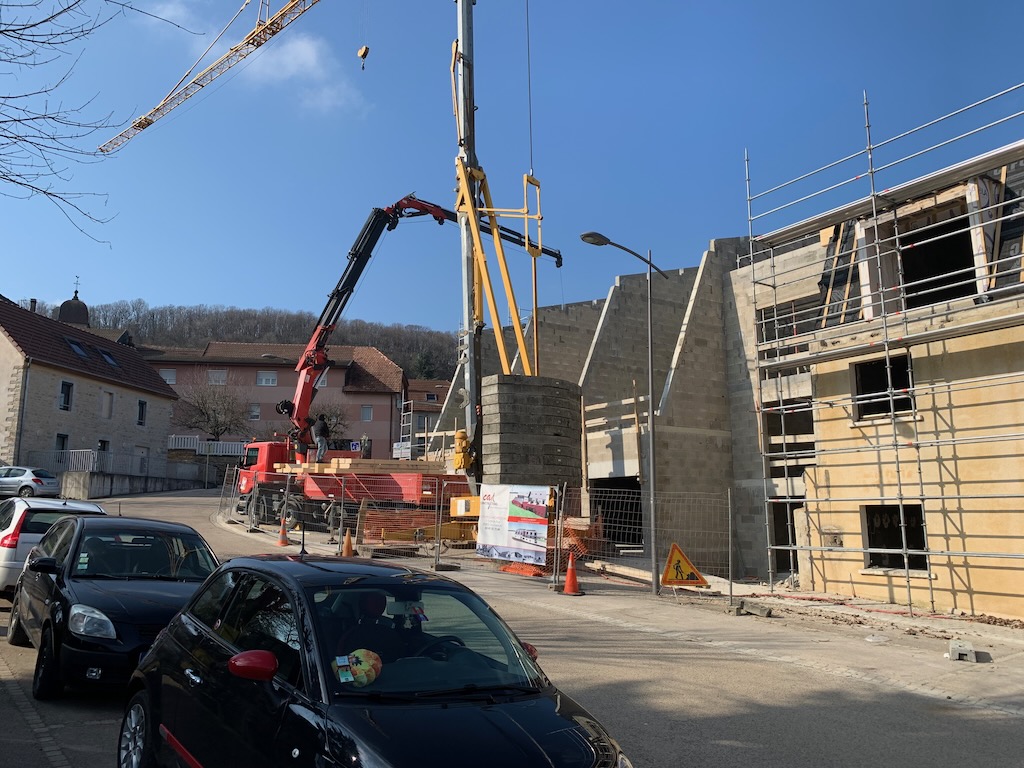

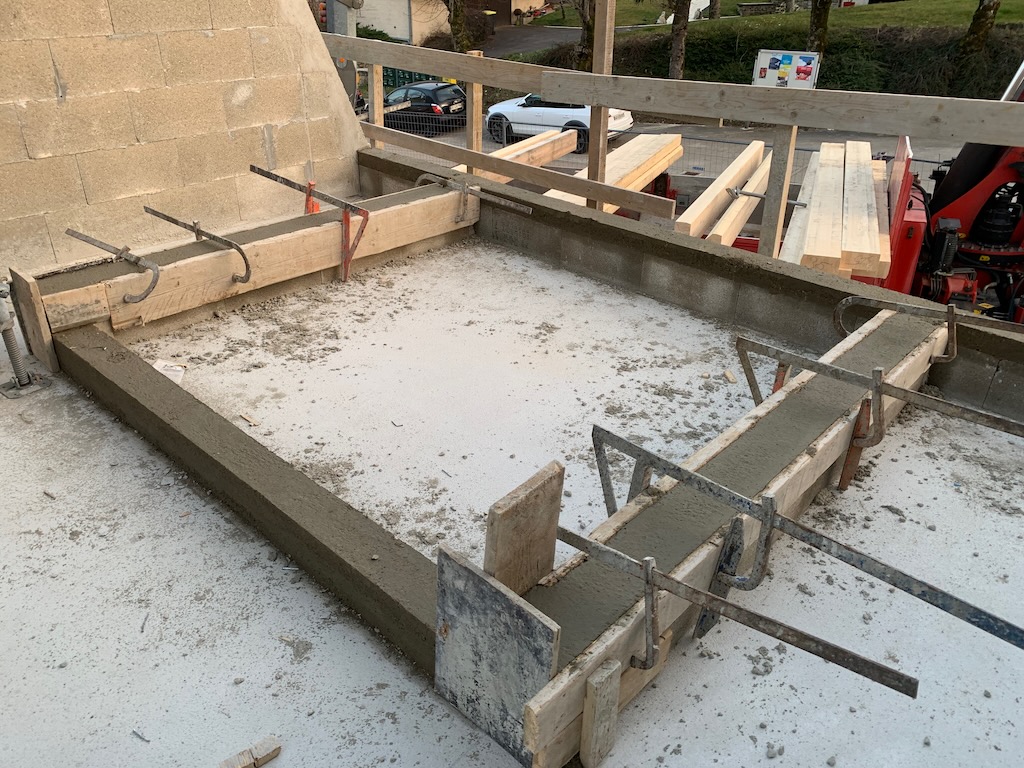

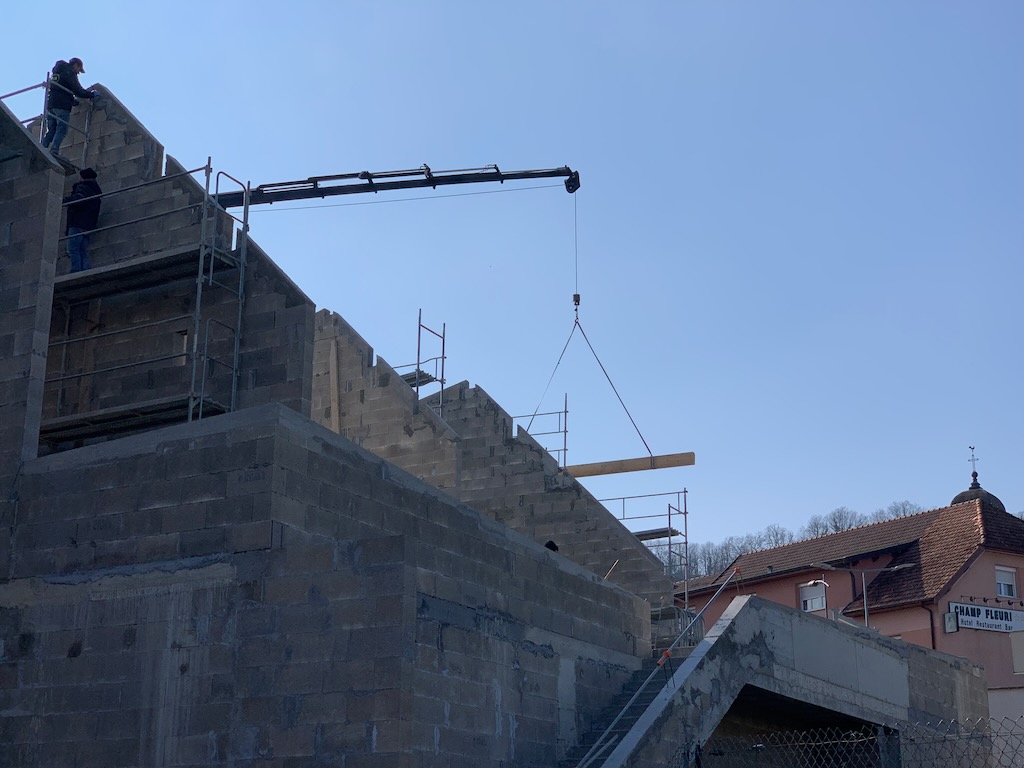

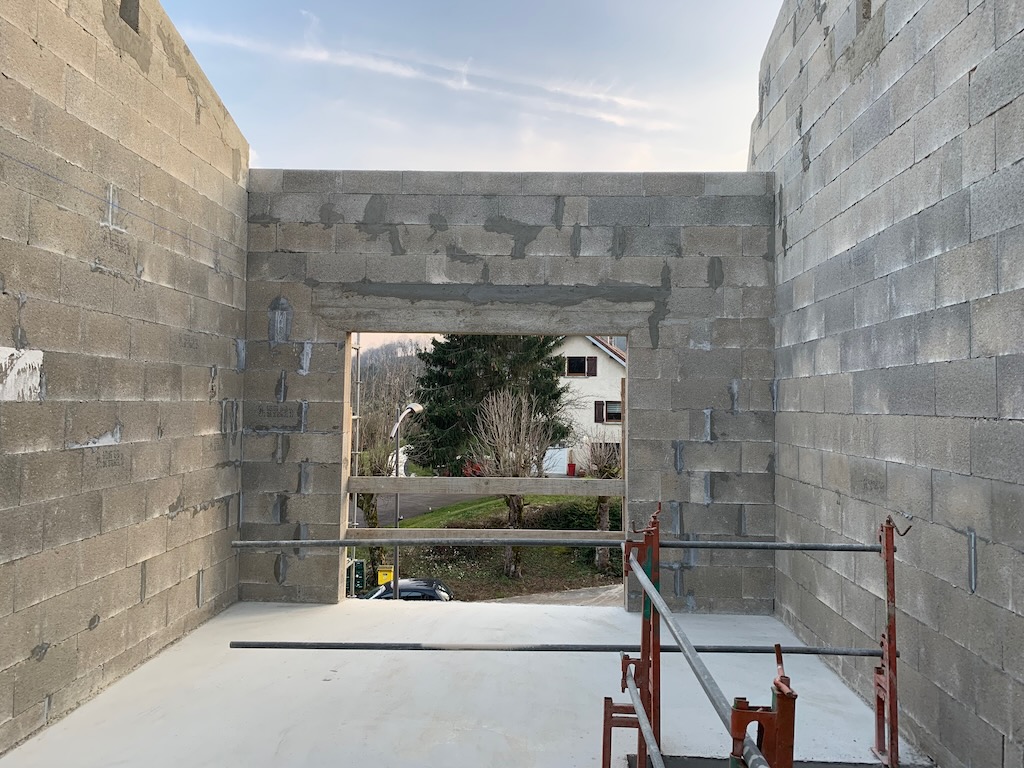

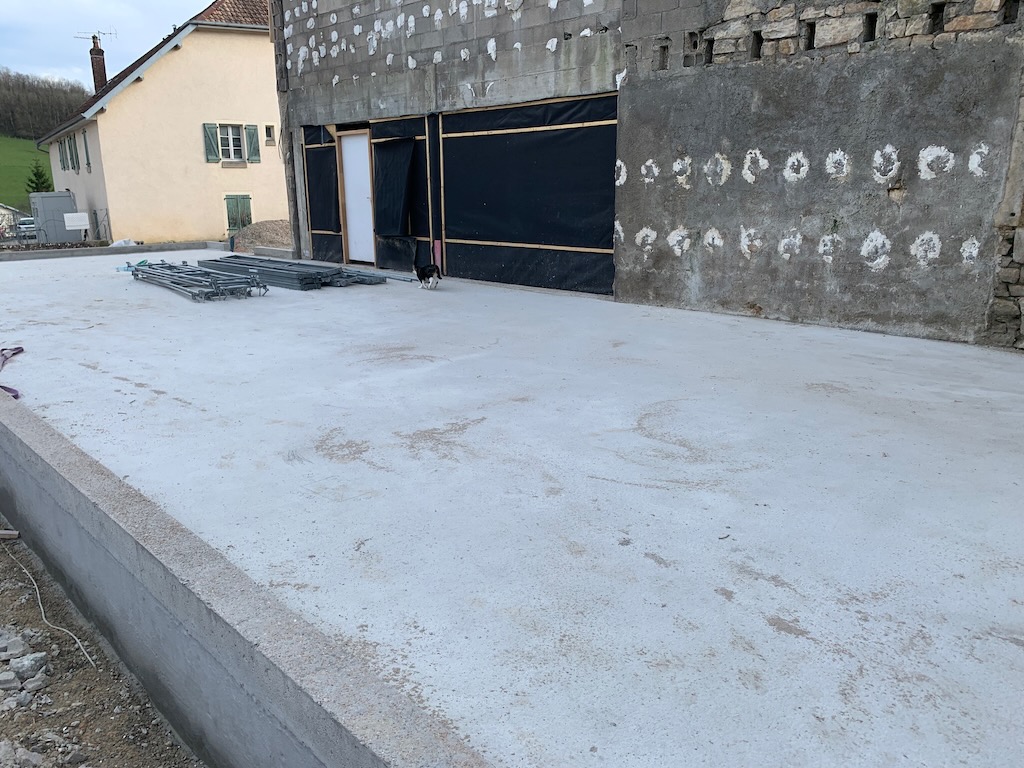

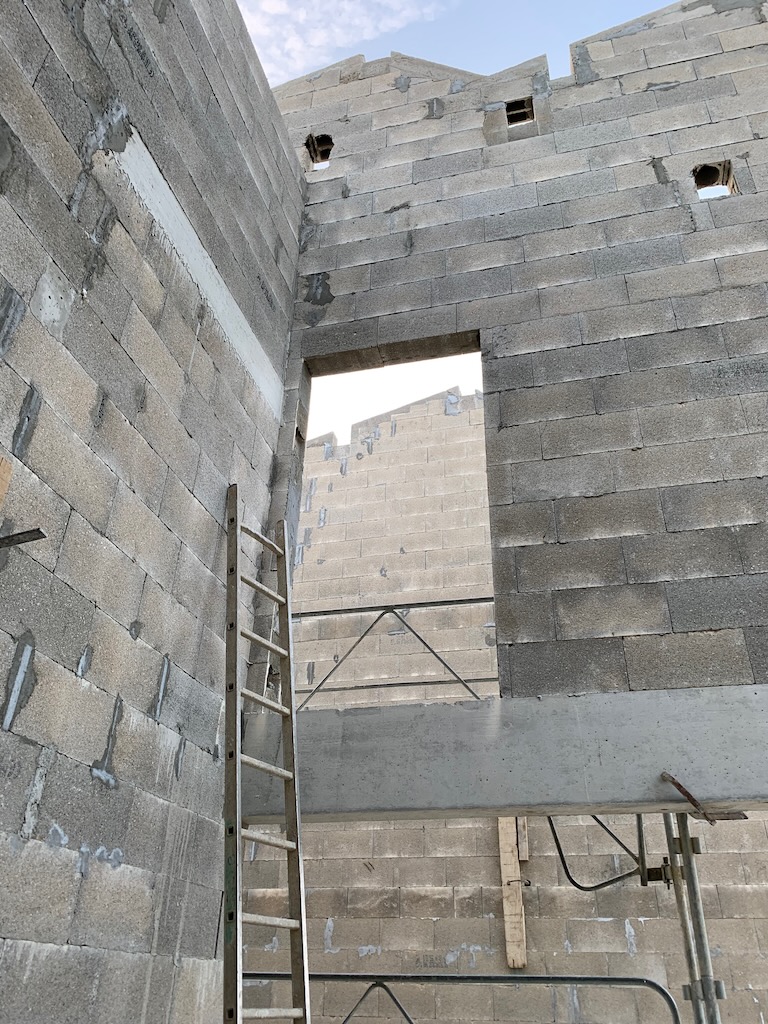

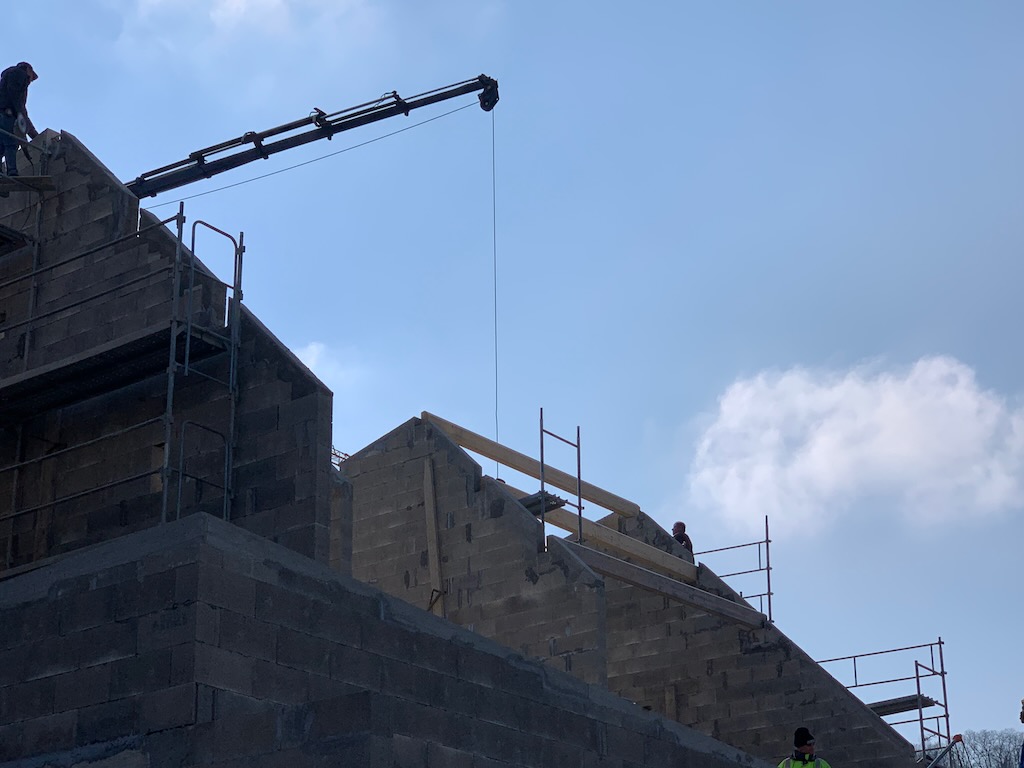

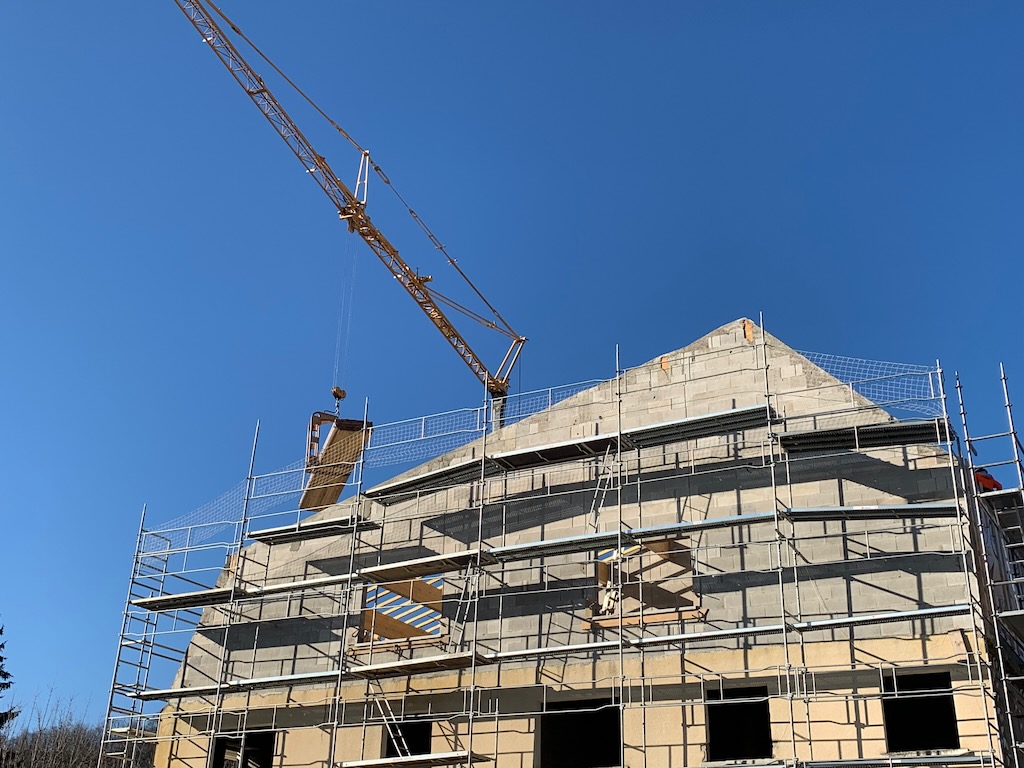

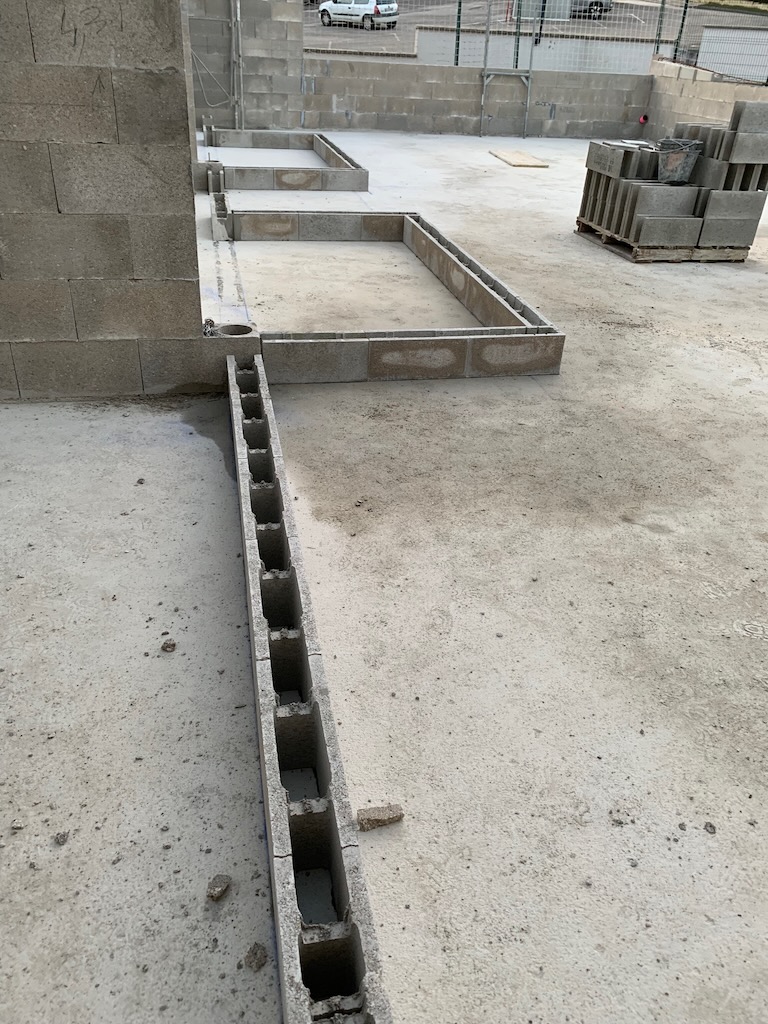

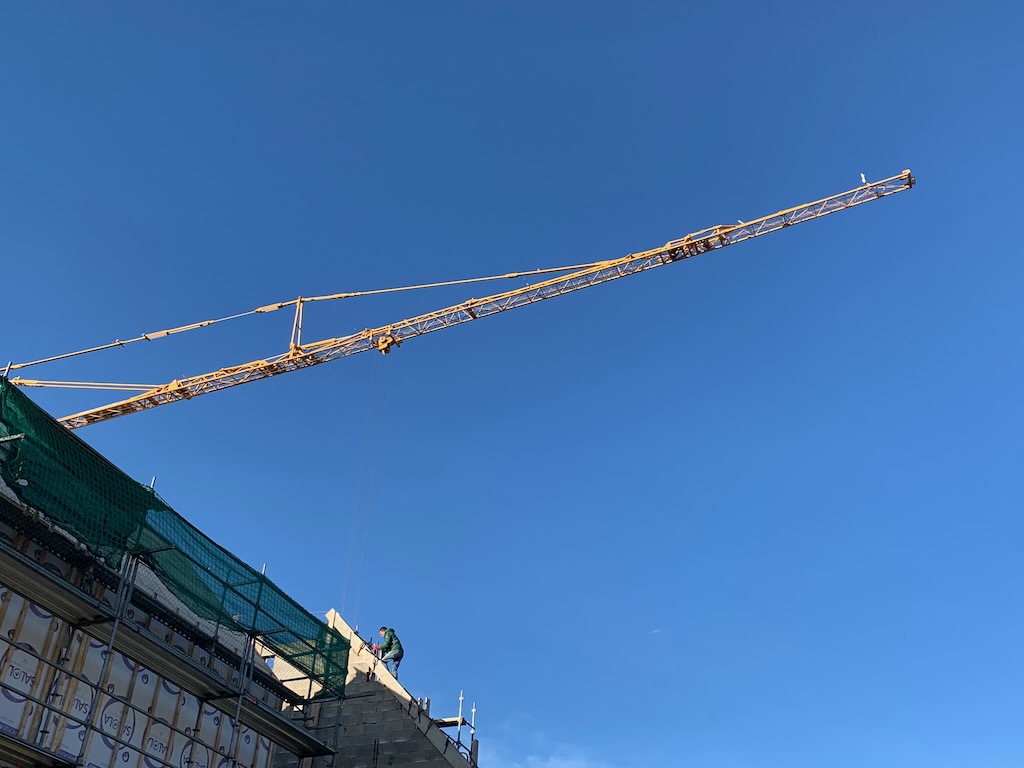

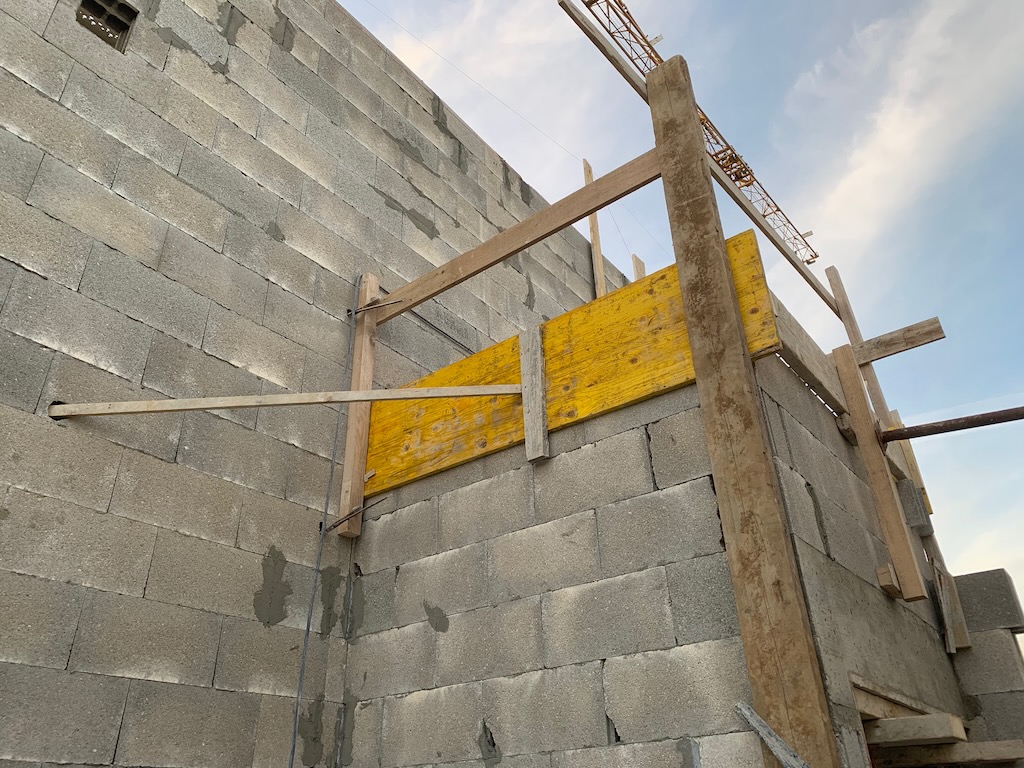

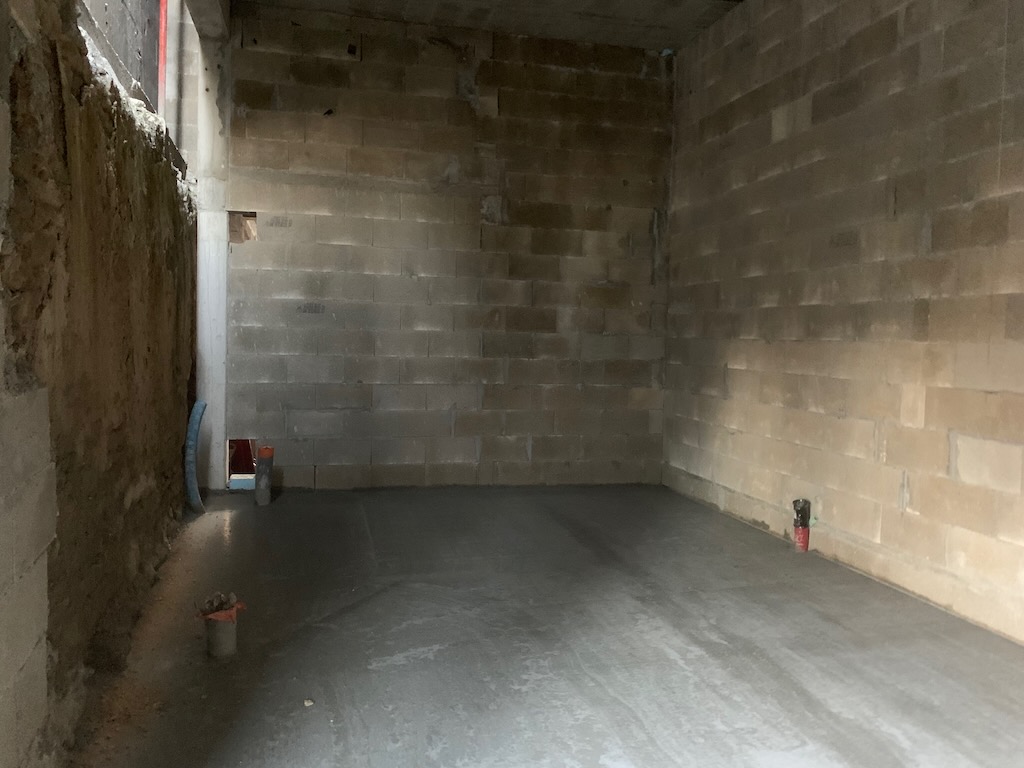

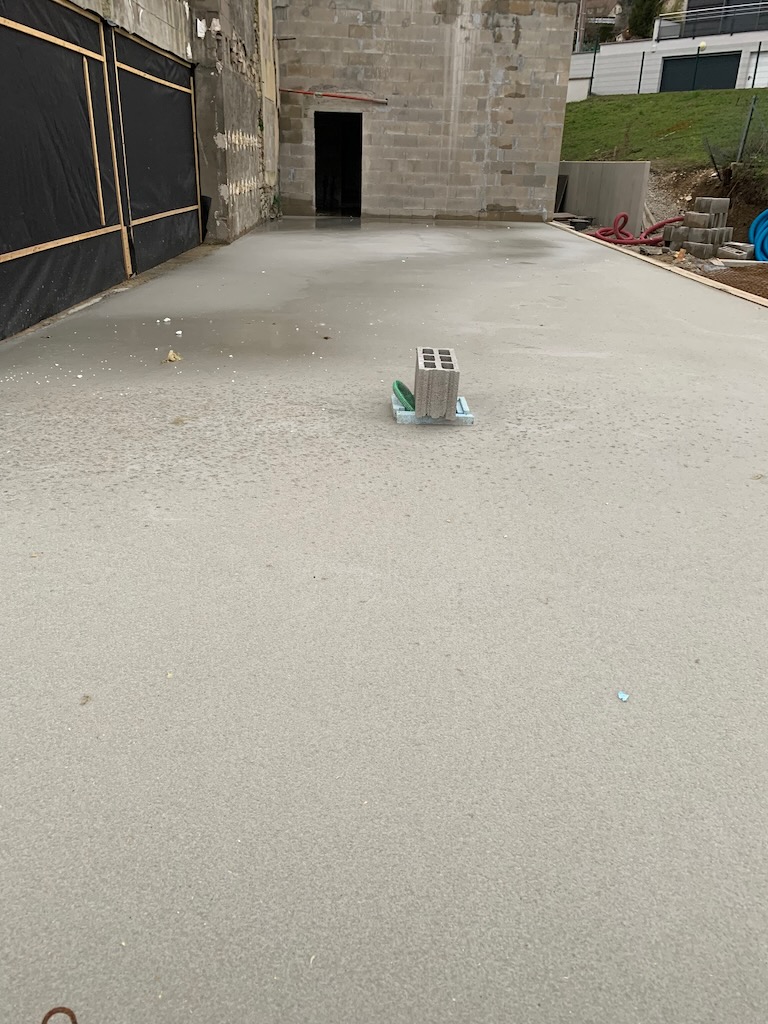

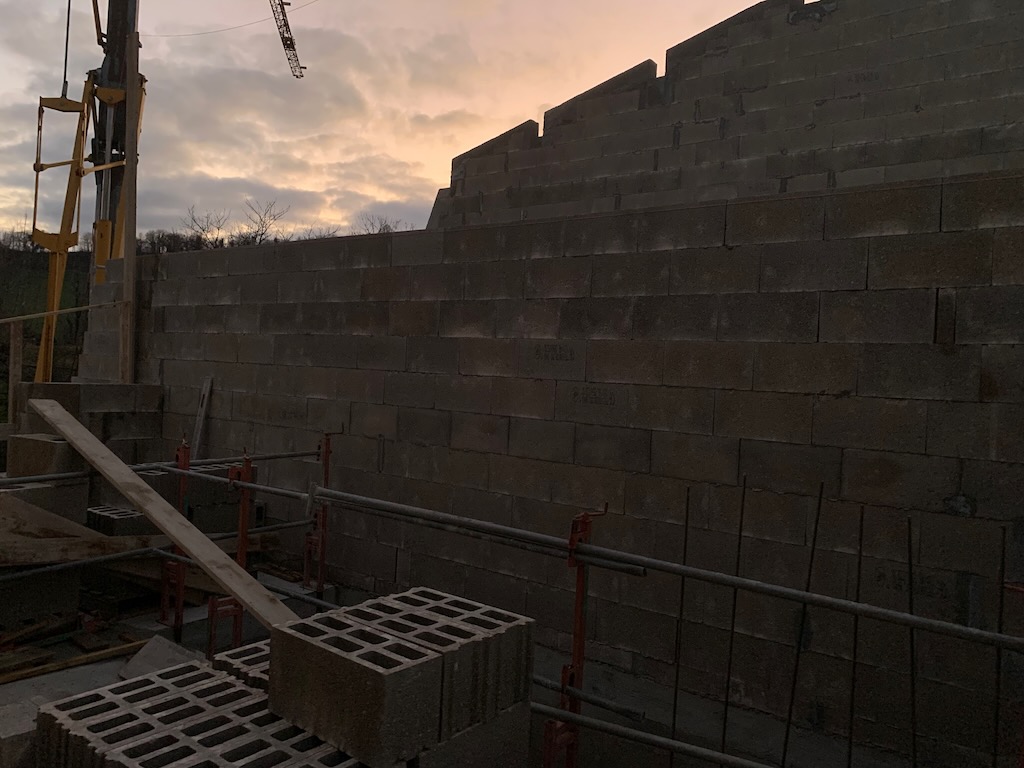

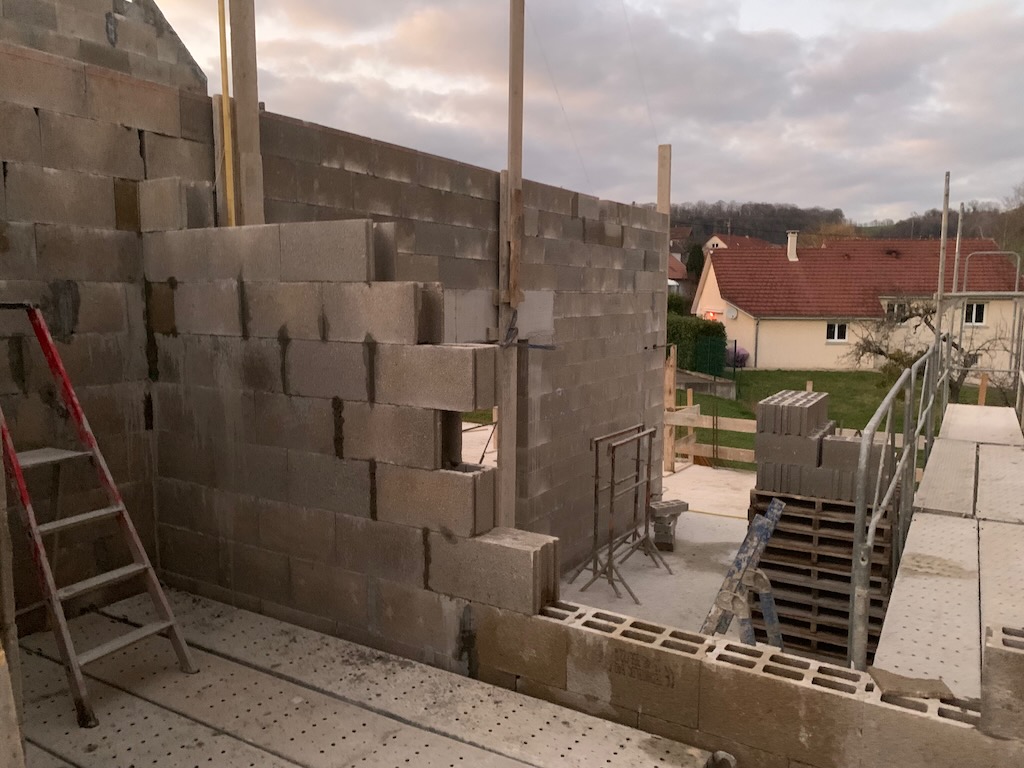

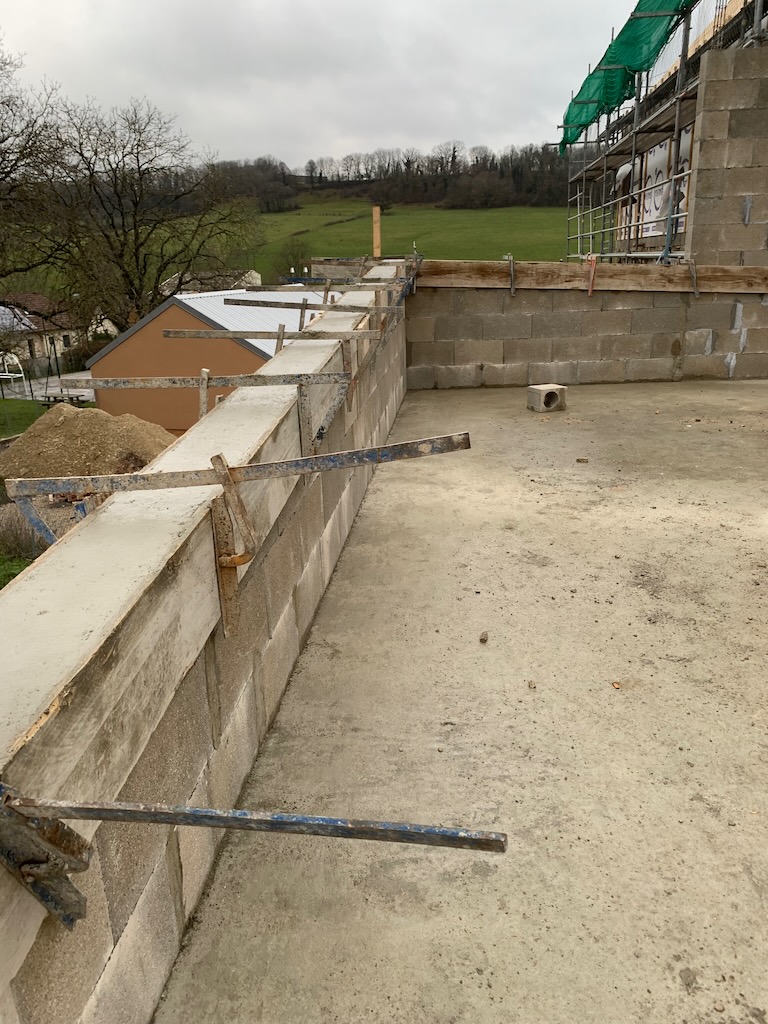

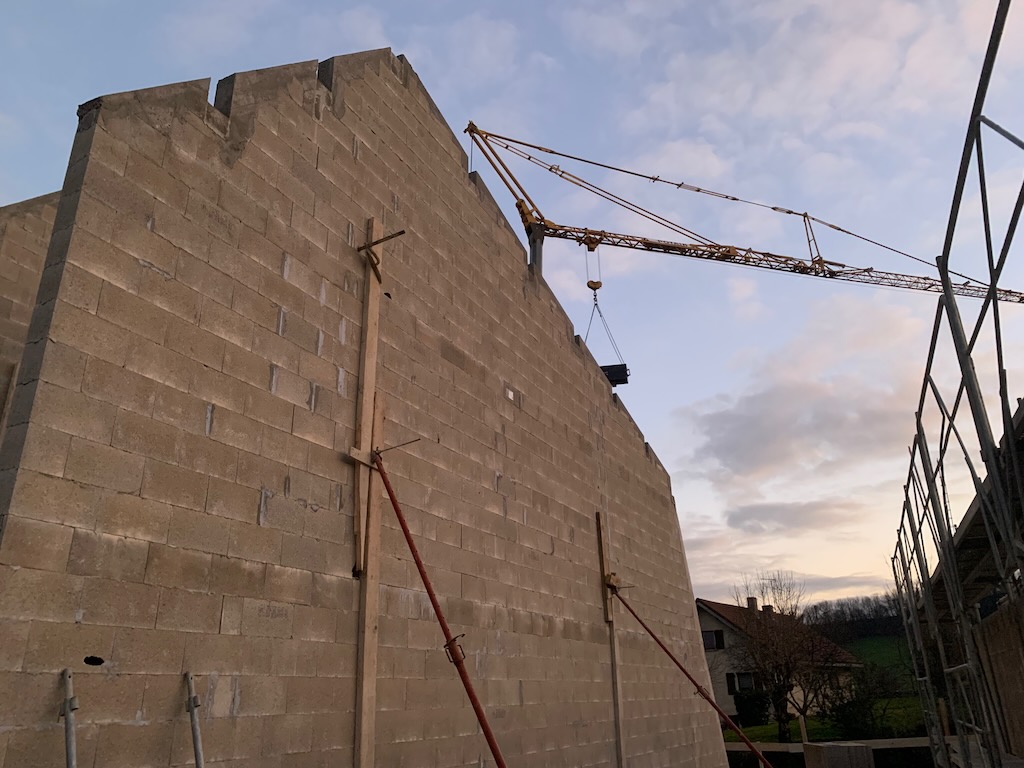

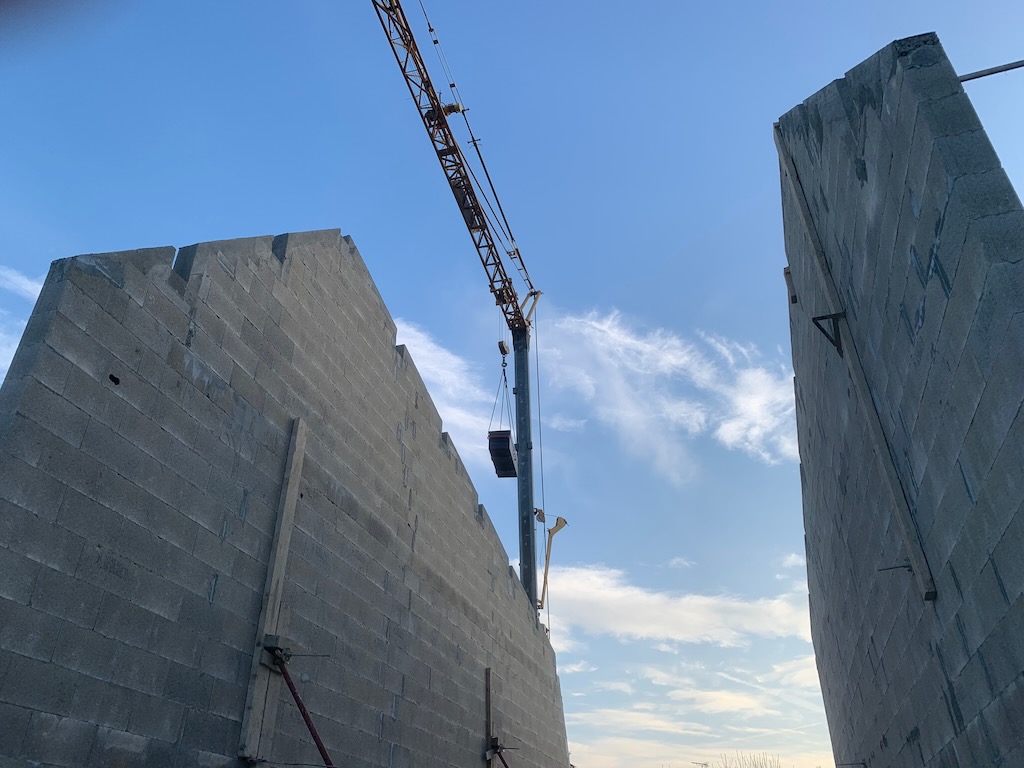

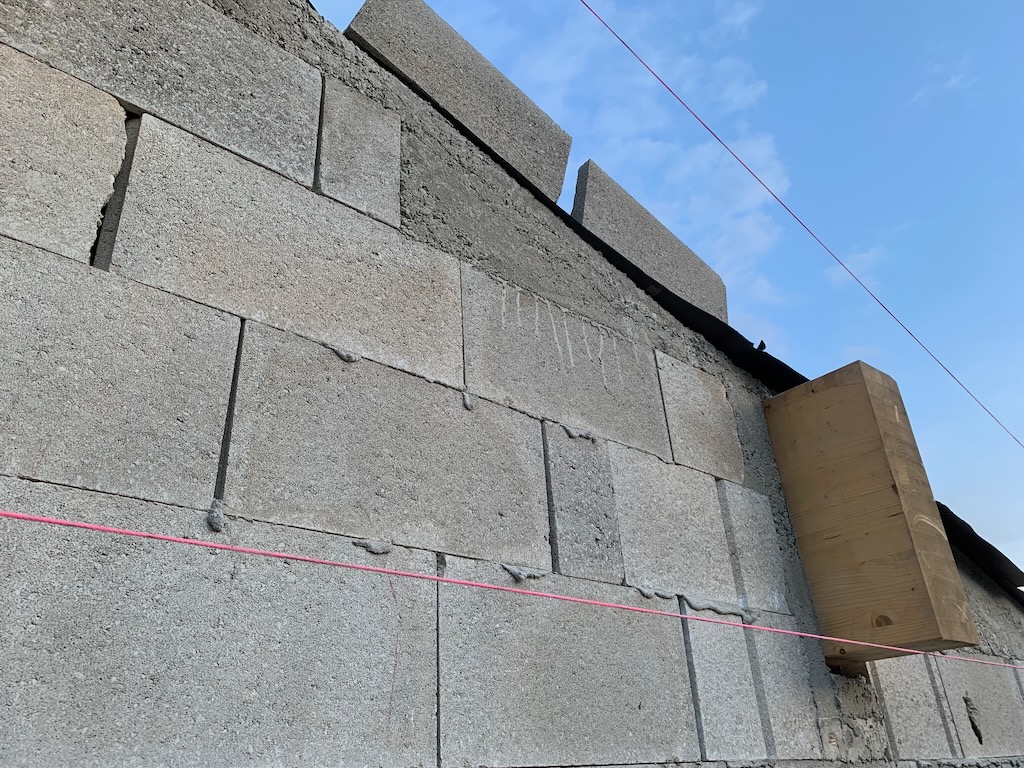

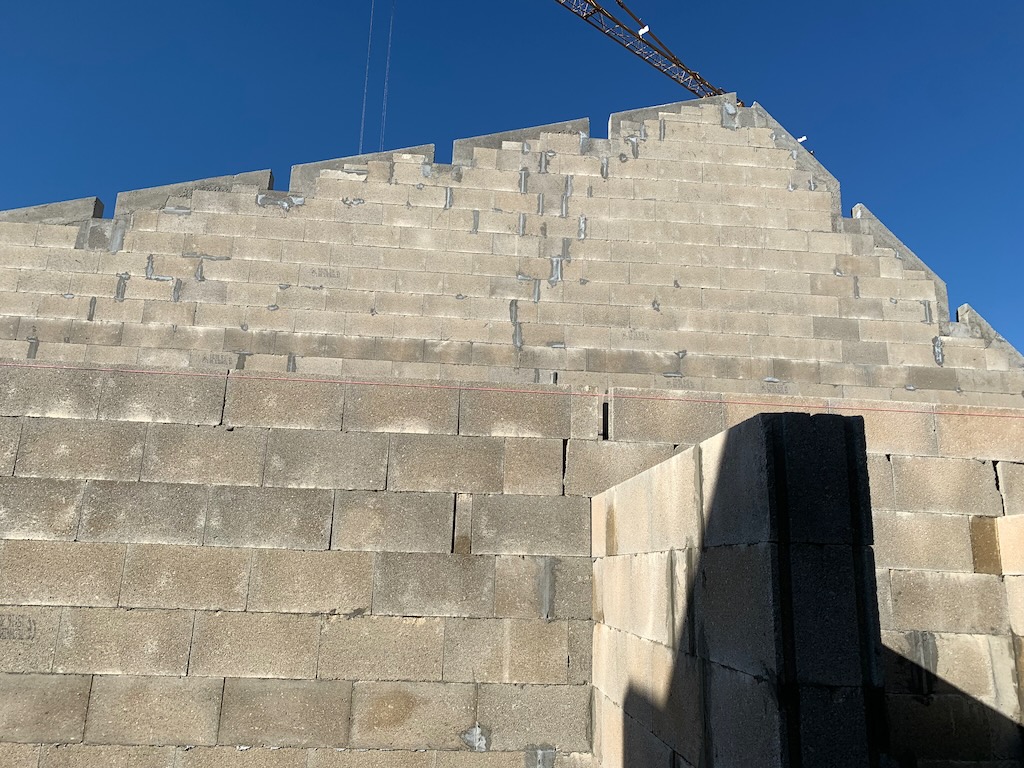

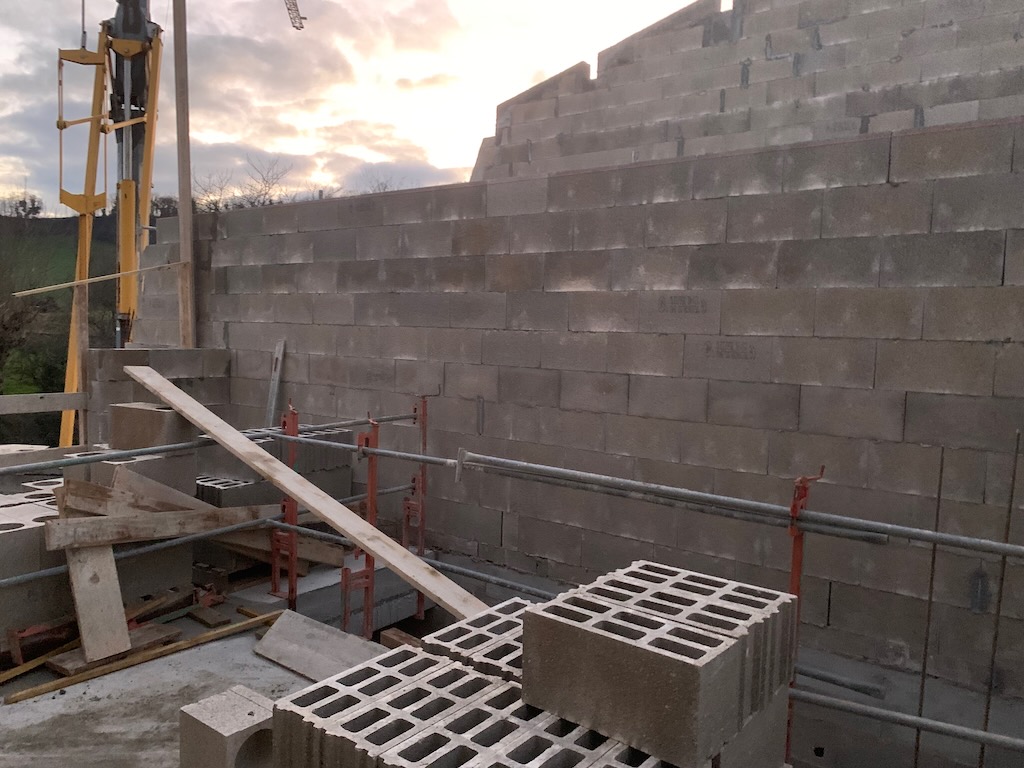

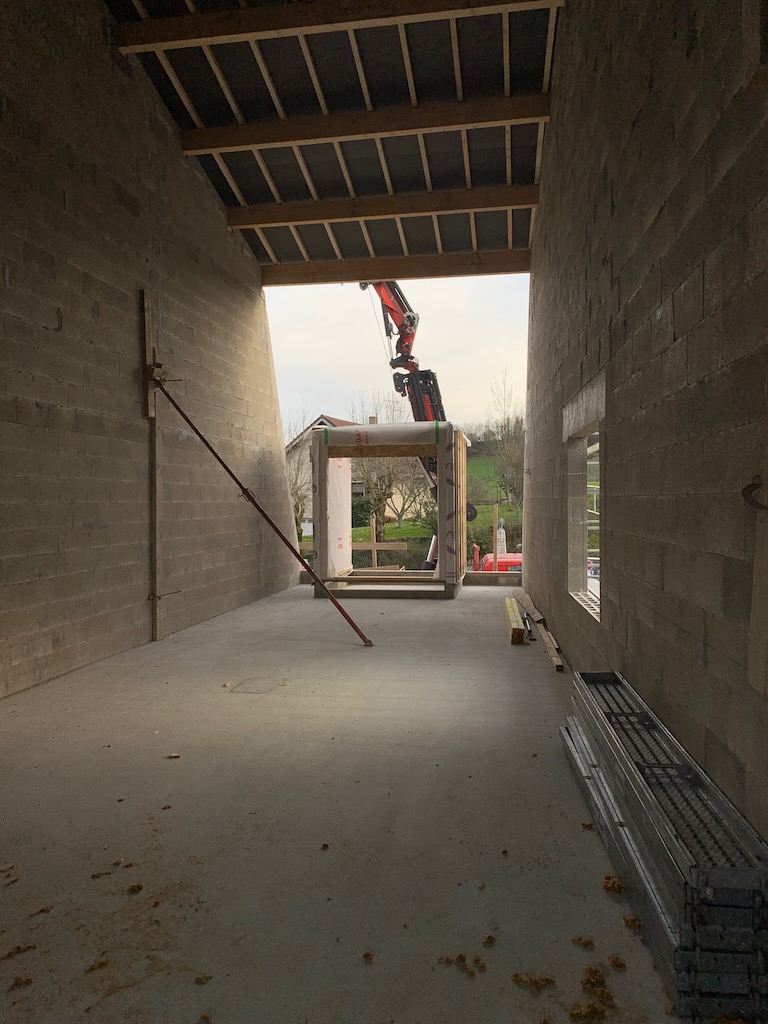

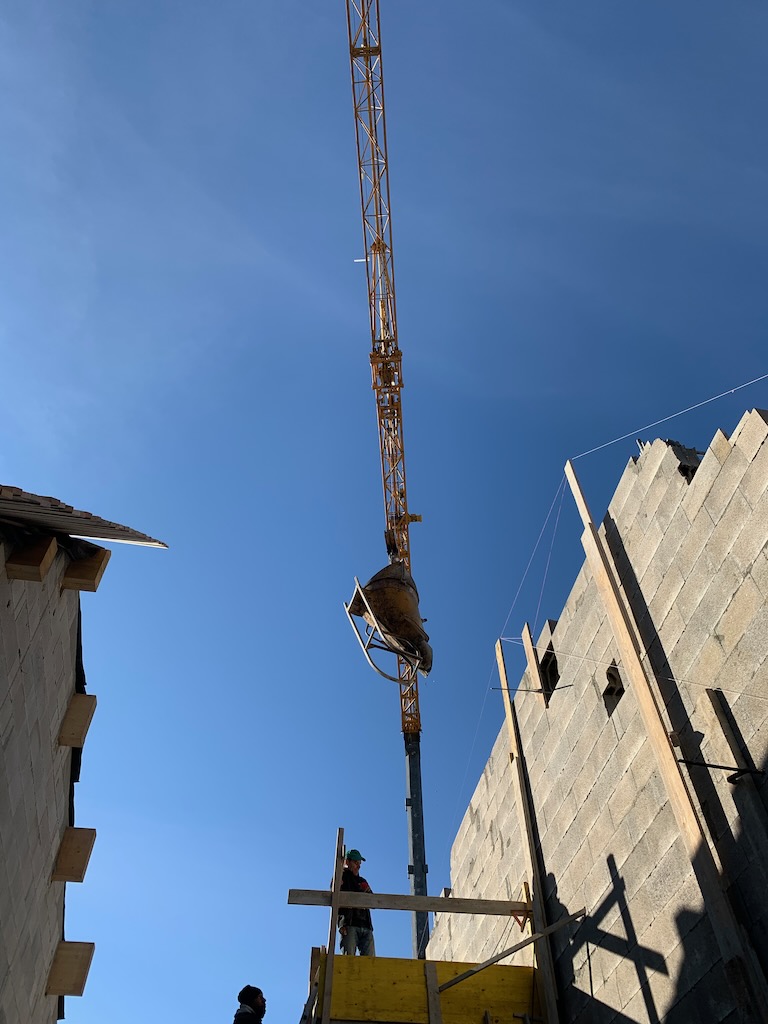

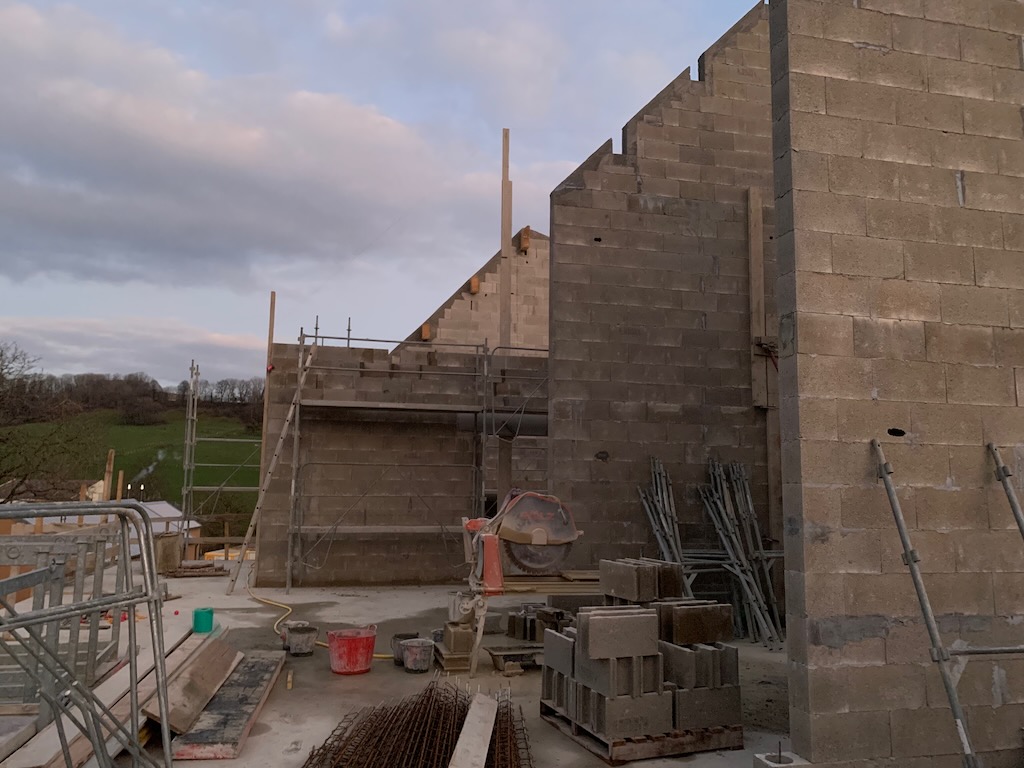

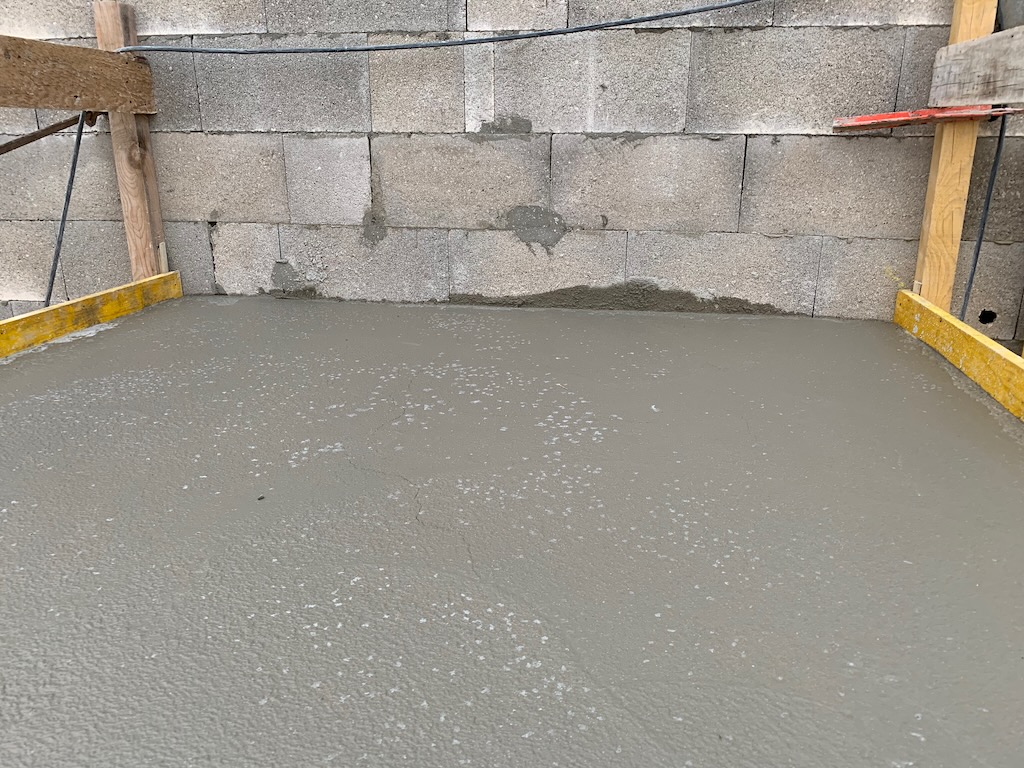

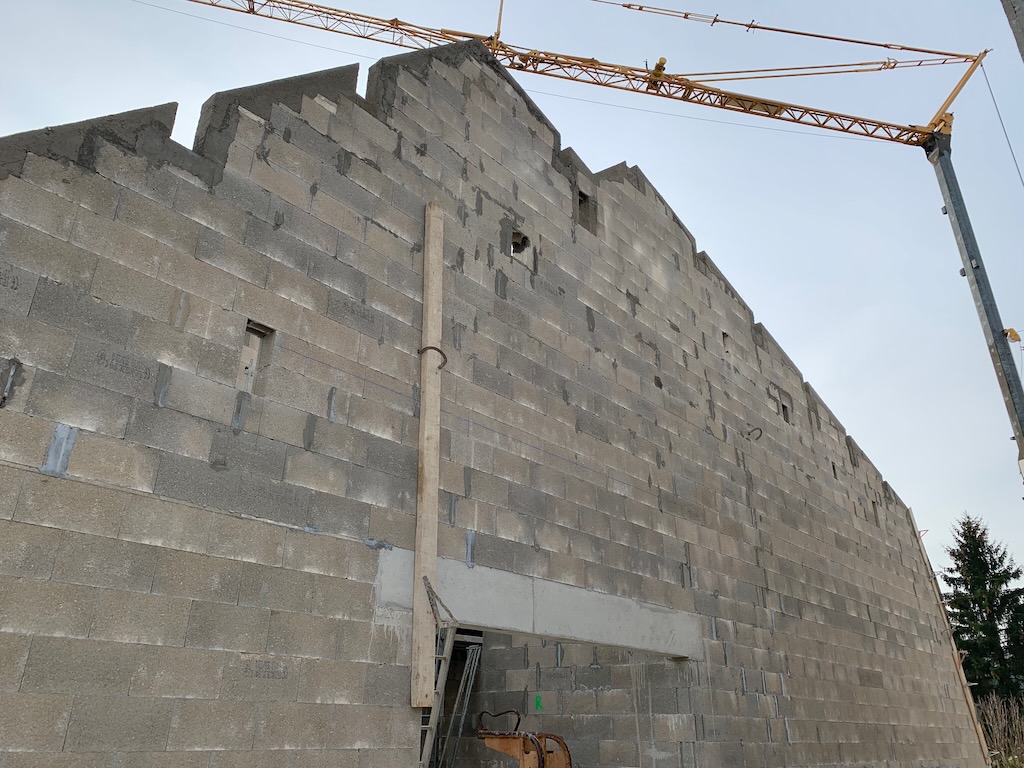

Cette semaine les travaux de maçonnerie ont bien avancé et la grue a été démontée. Il reste quelques finitions, de la démolition et la dalle de la médiathèque à couler.

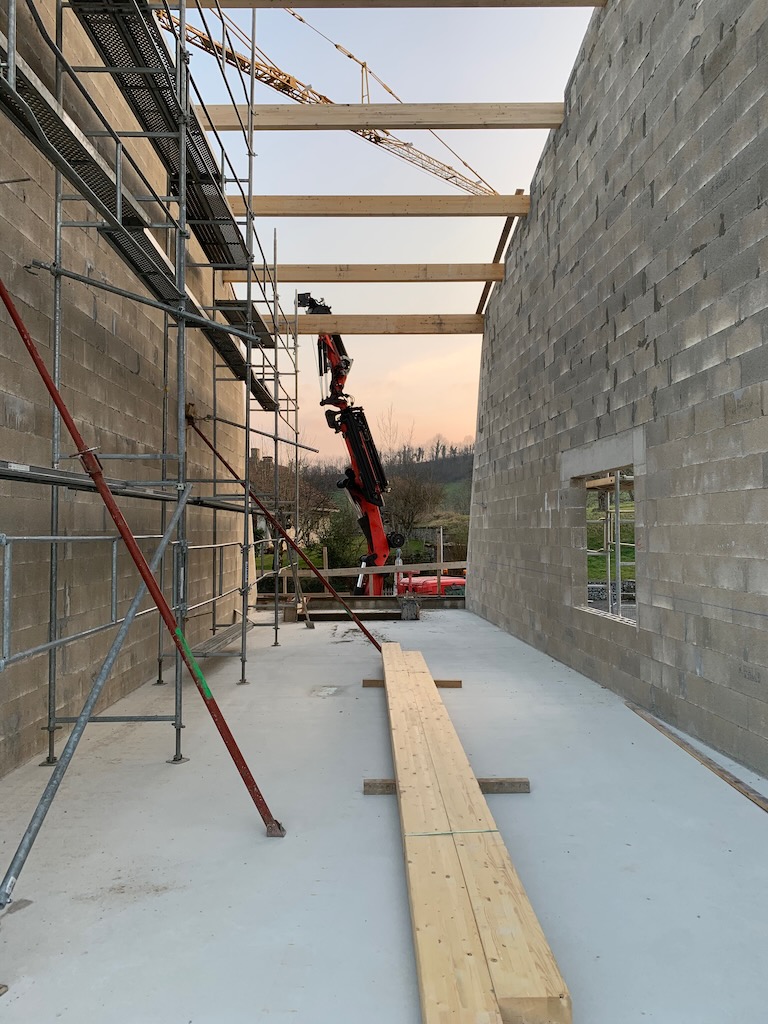

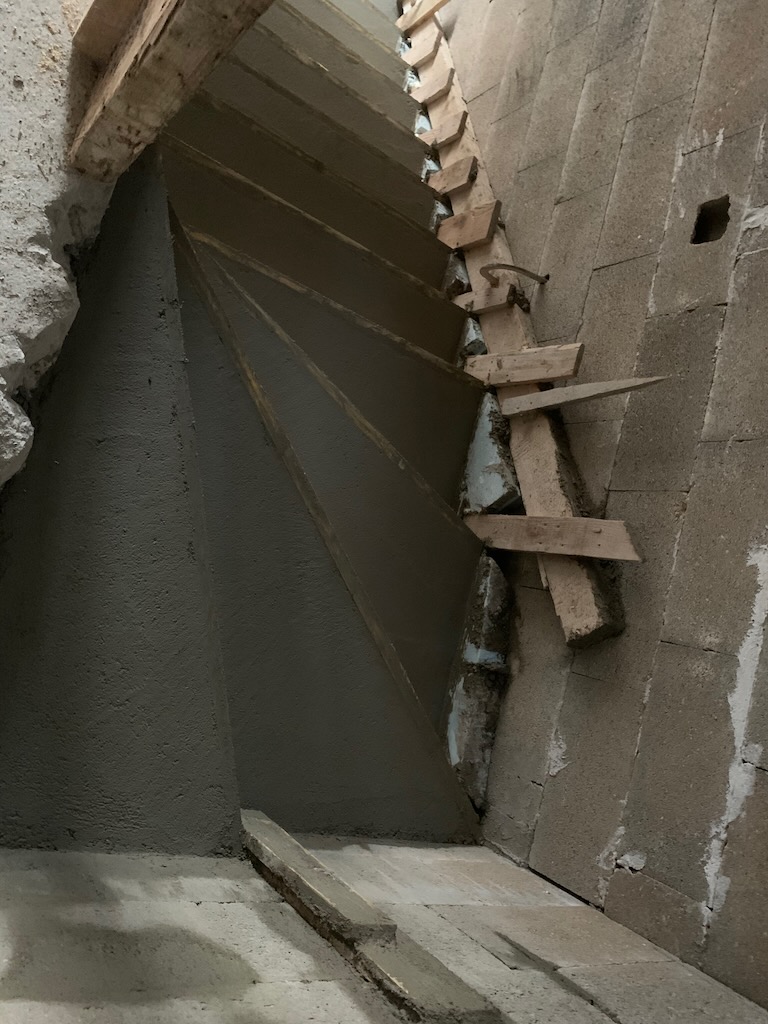

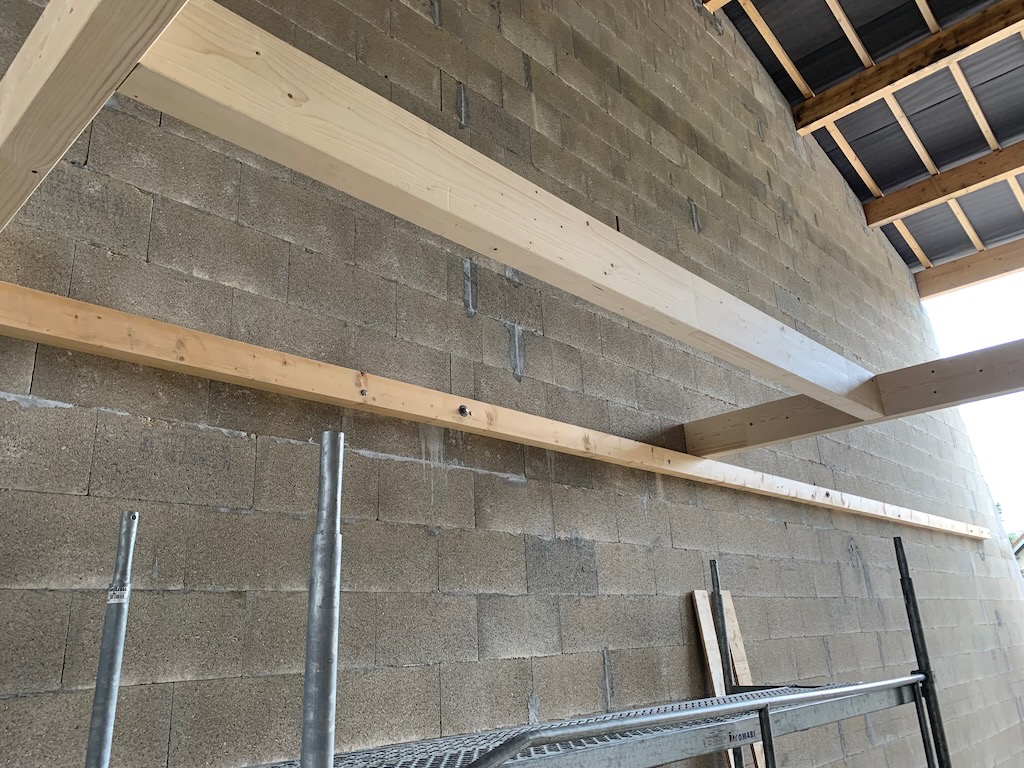

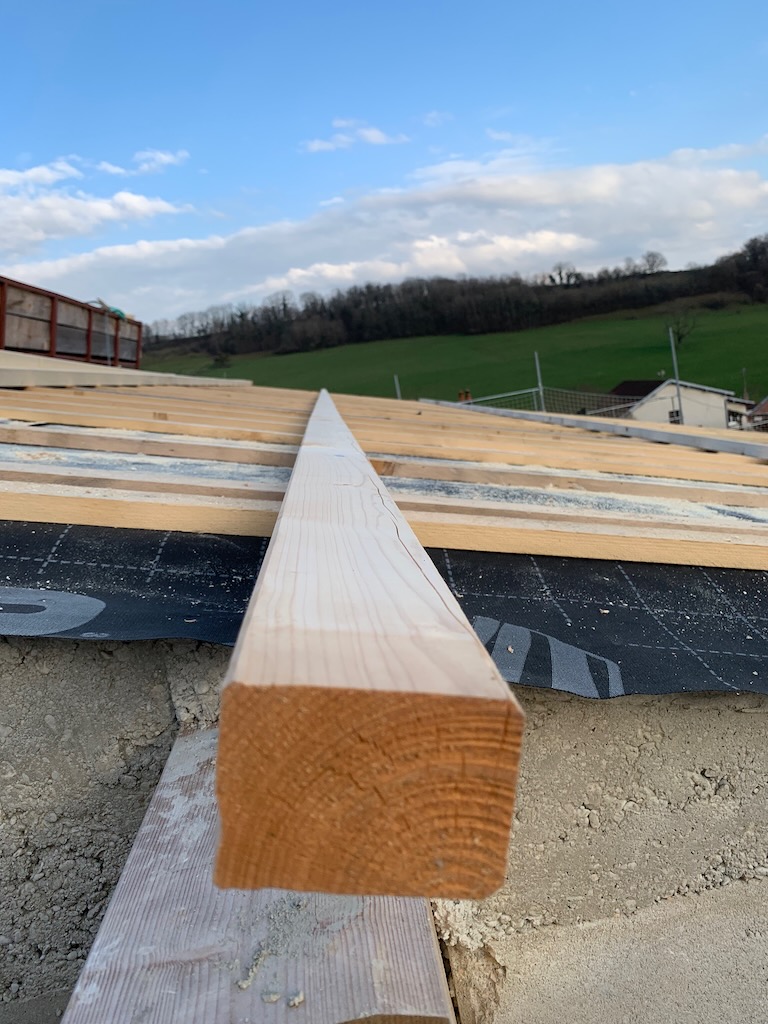

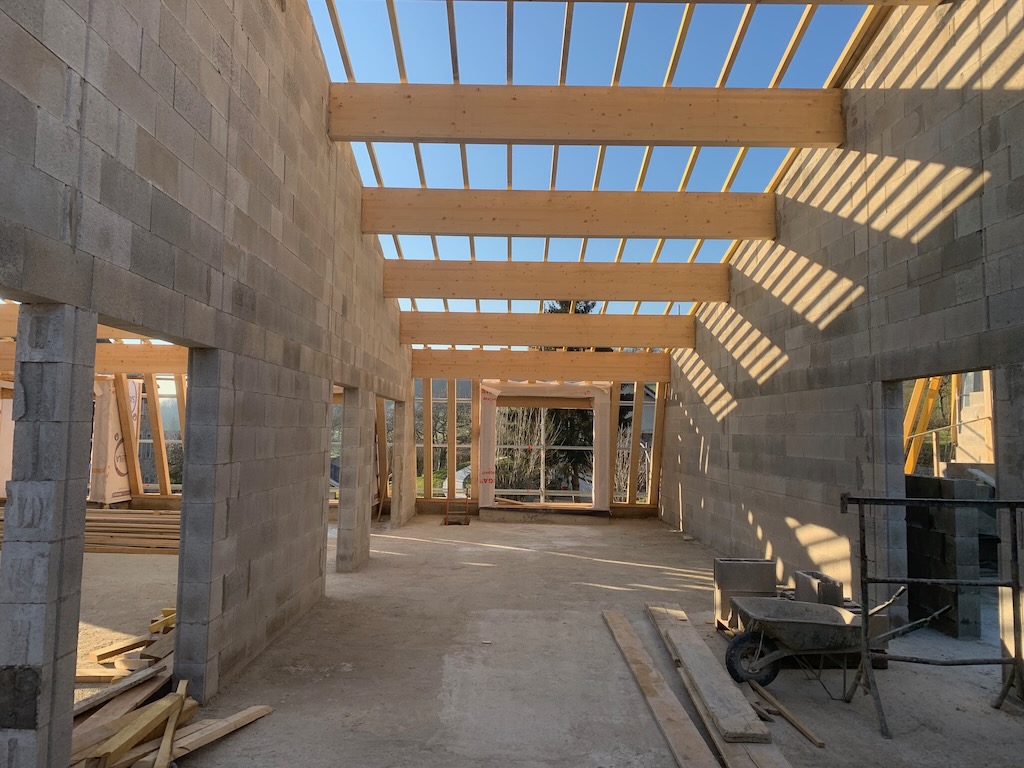

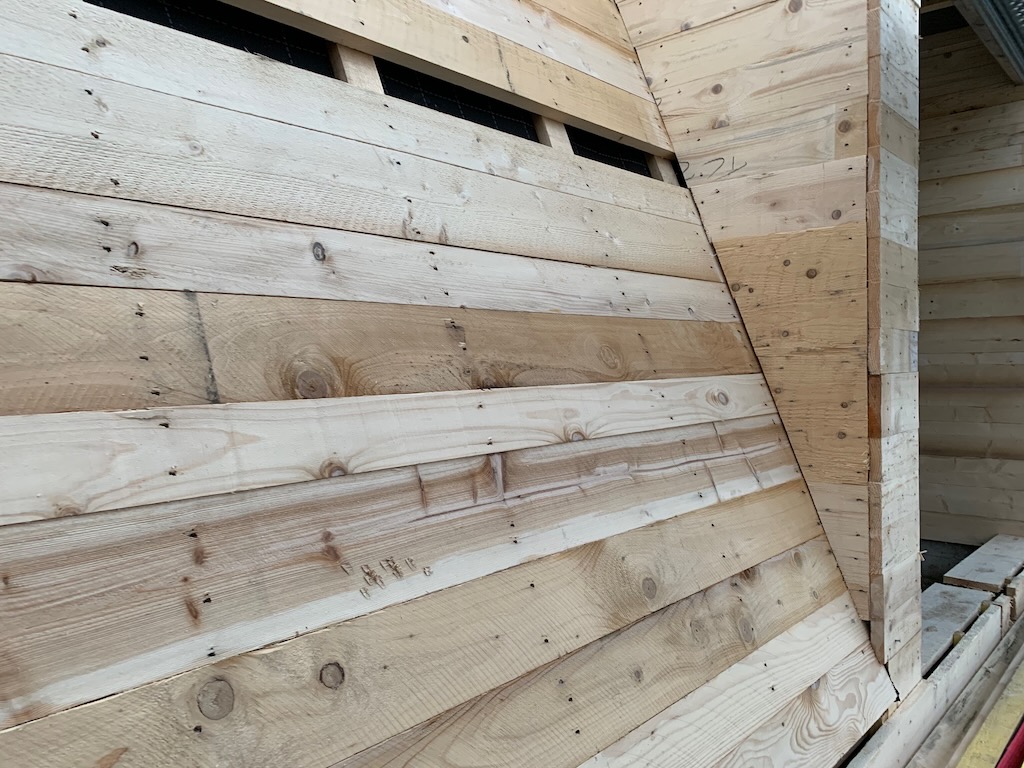

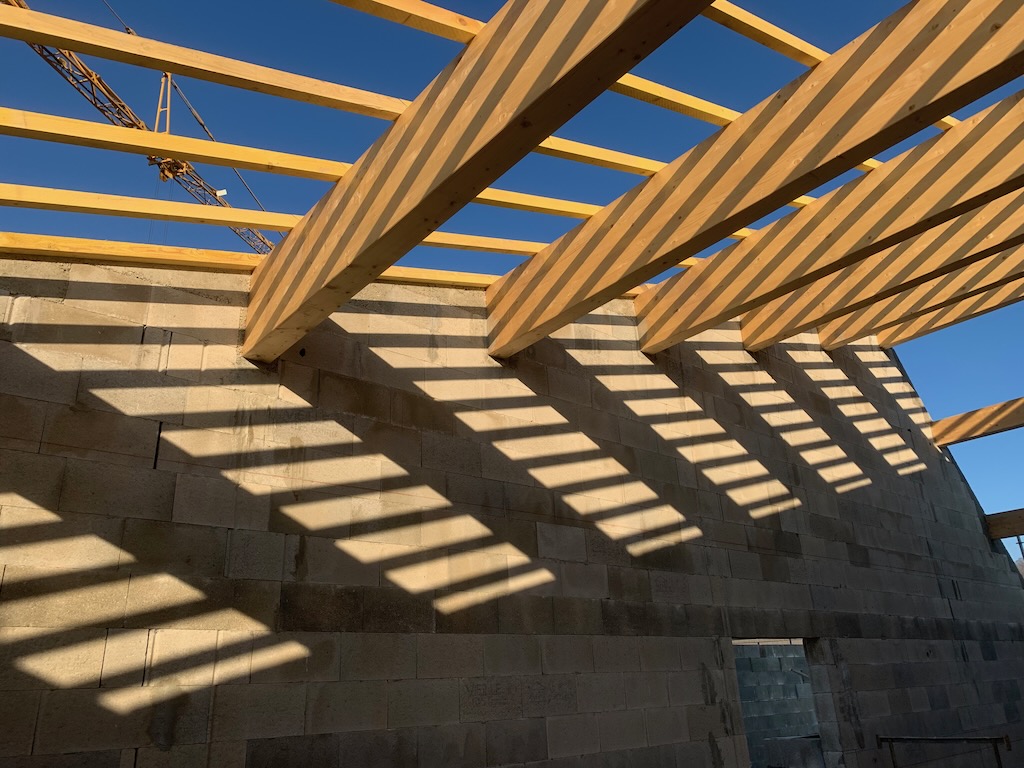

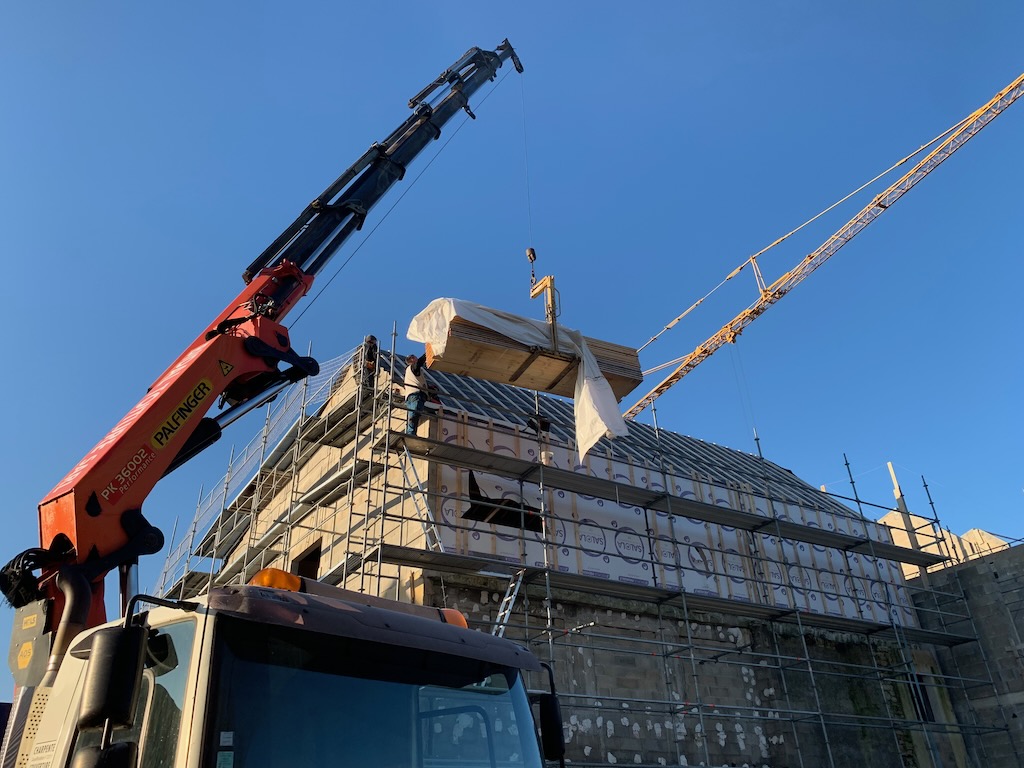

Les charpentiers vont donc désormais pouvoir couvrir le nouveau bâtiment et poser les murs bois qui ont été livrés.

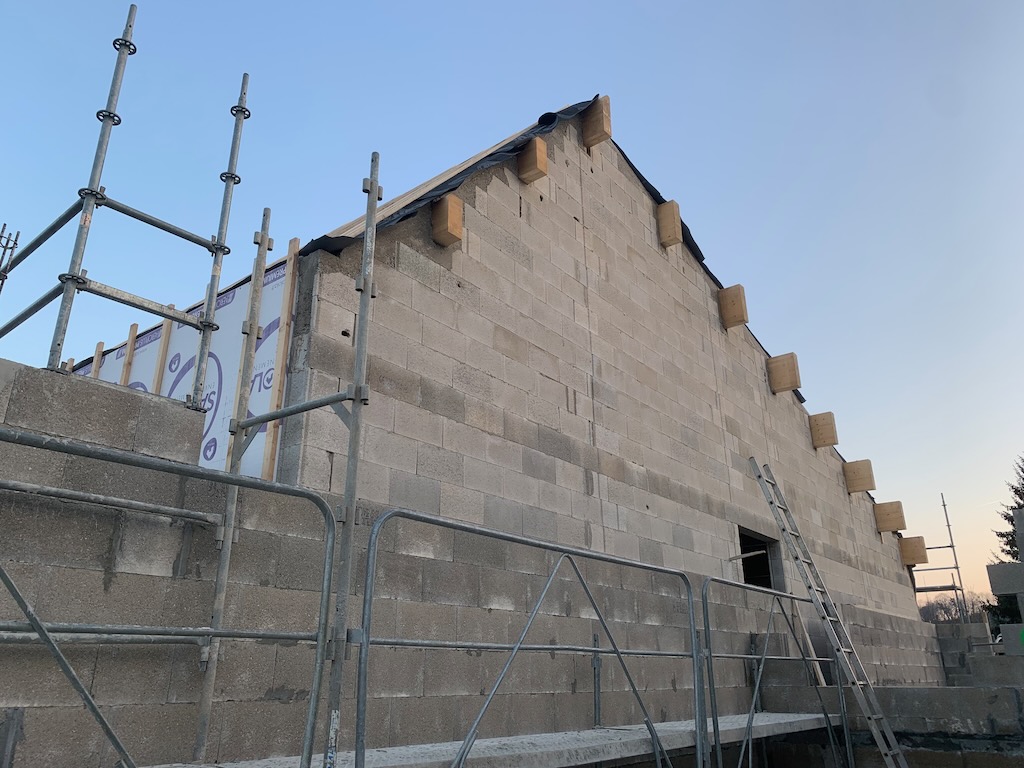

Les travaux de couverture sont aussi en cours et le pan arrière de la toiture du bâtiment conservé est terminé.

Les travaux le 24 février

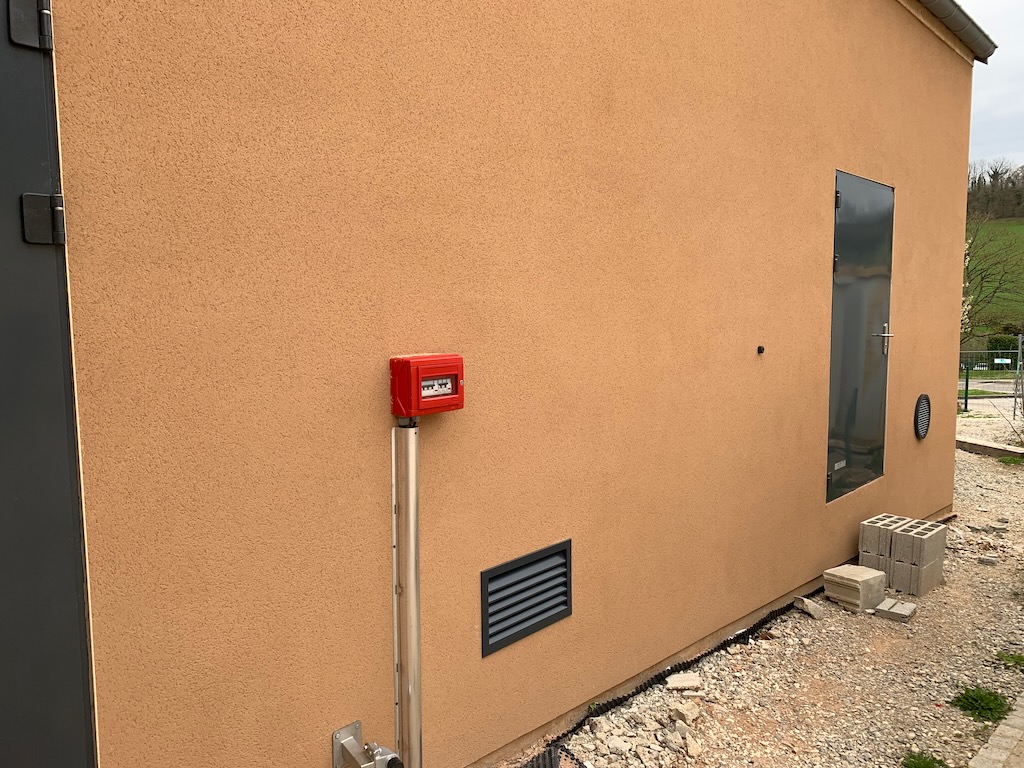

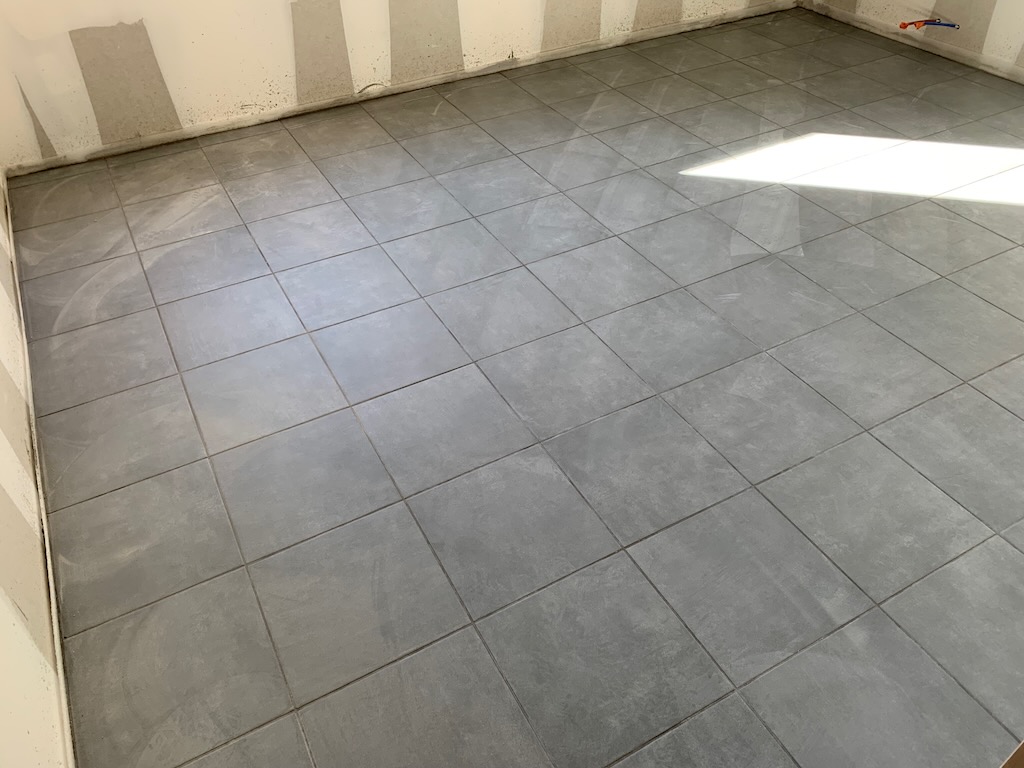

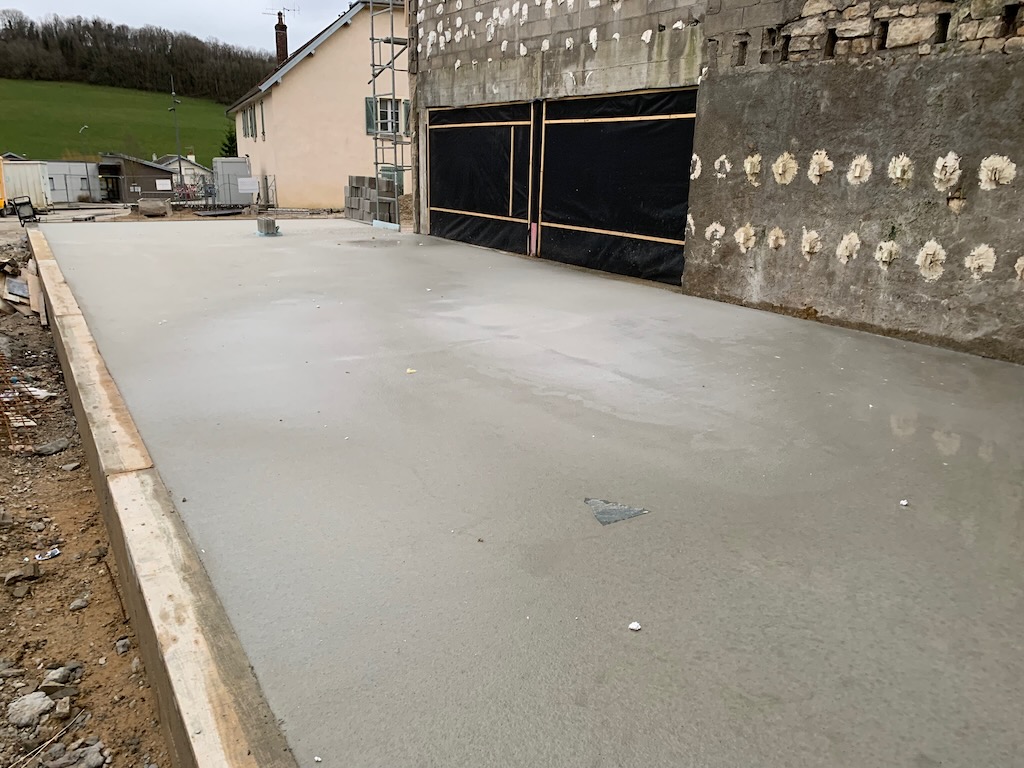

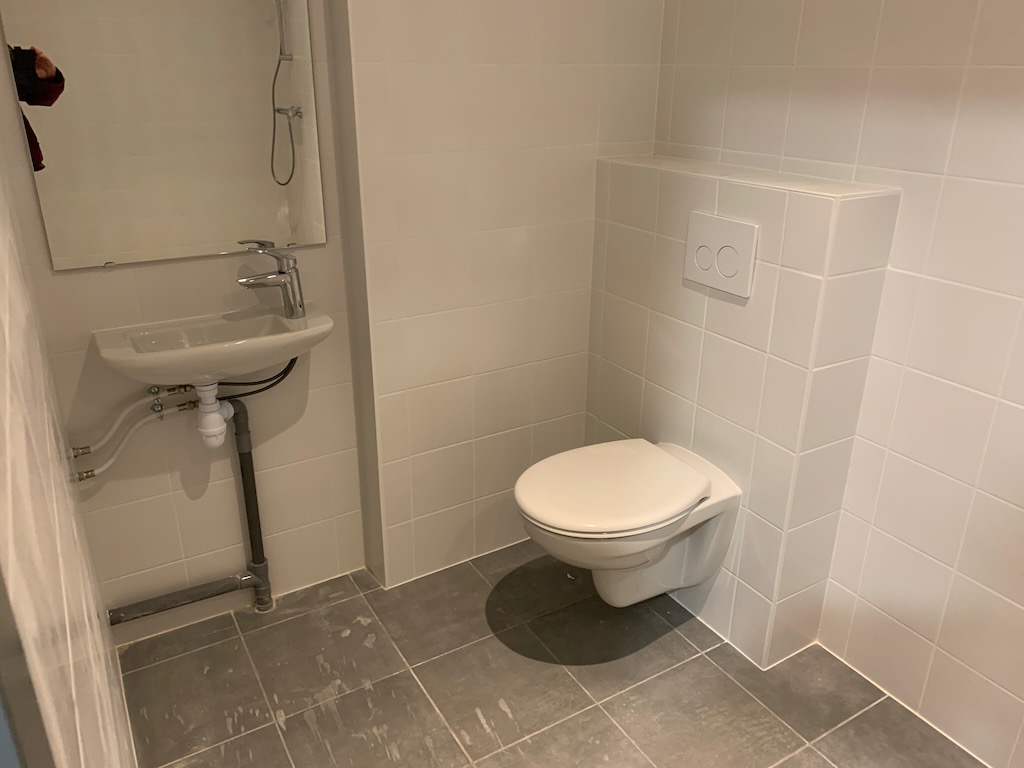

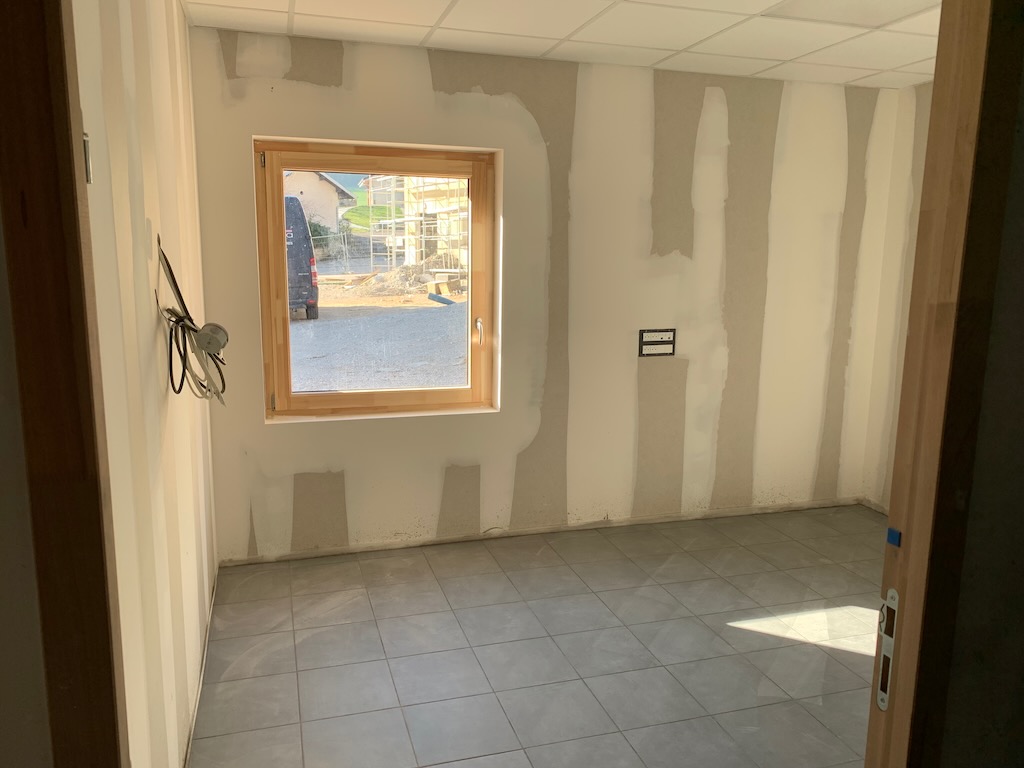

Les travaux sont terminés dans l’atelier, la réception est prévue le 2 février 2023.

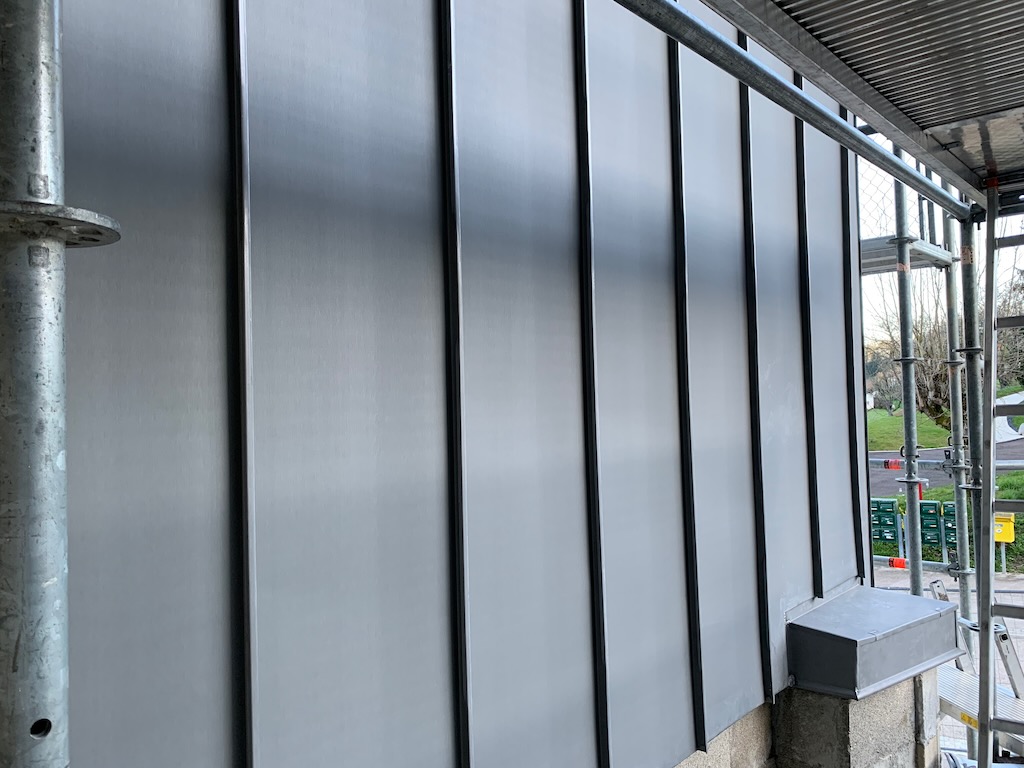

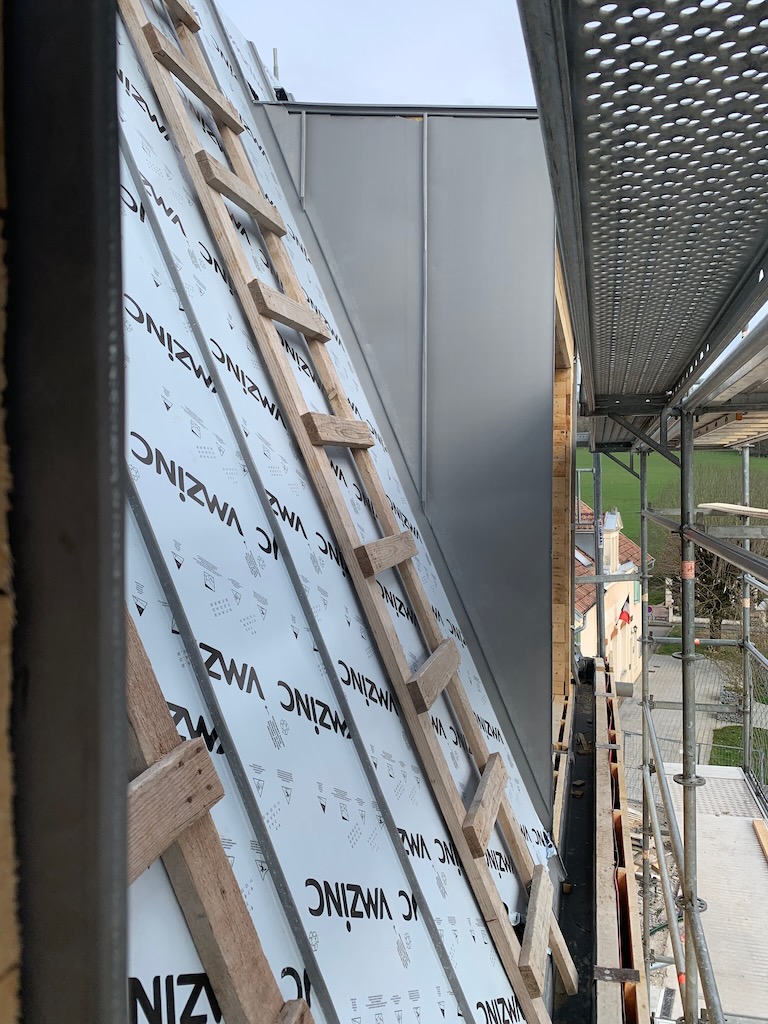

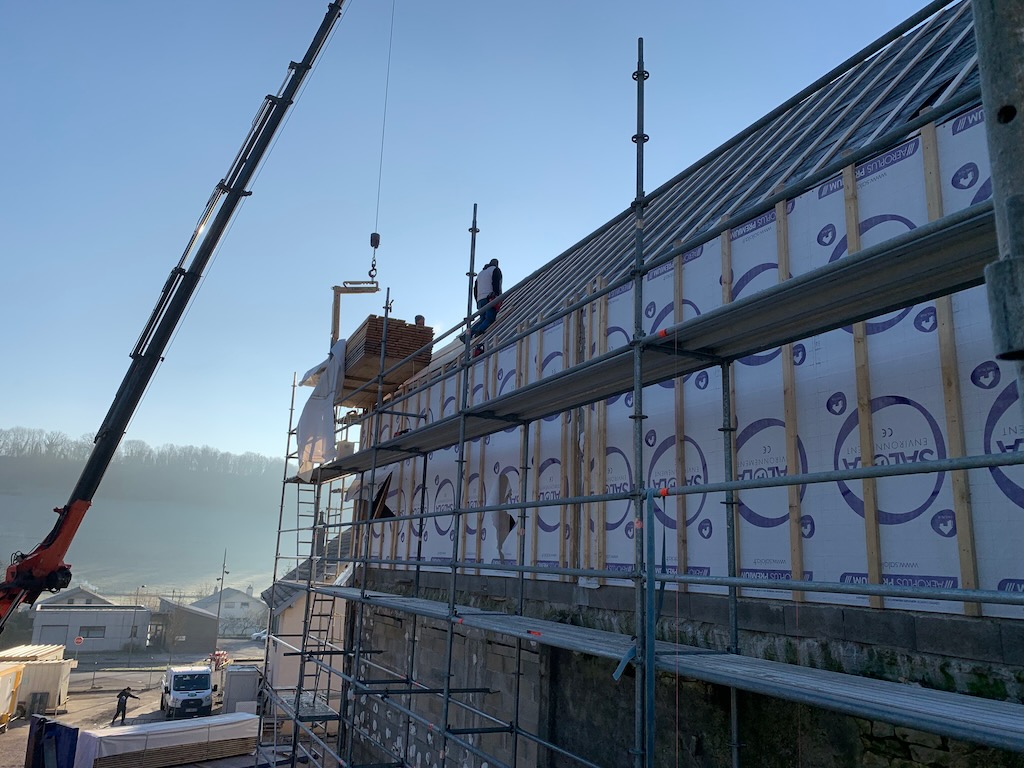

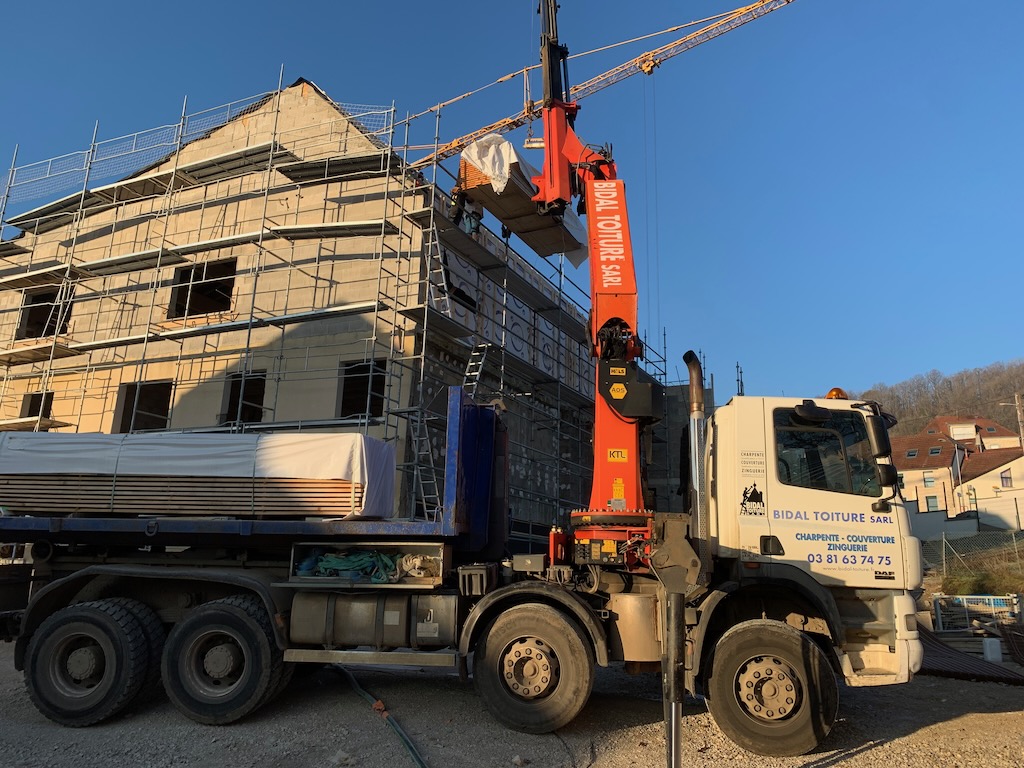

Les entreprises de couvertures avancent avec la pose des chéneaux de la toiture arrière et des structures porteuses des bacs aciers qui supporterons les panneaux solaires sur rue. Le pignon côté mairie est en préparation pour recevoir le tavaillon.

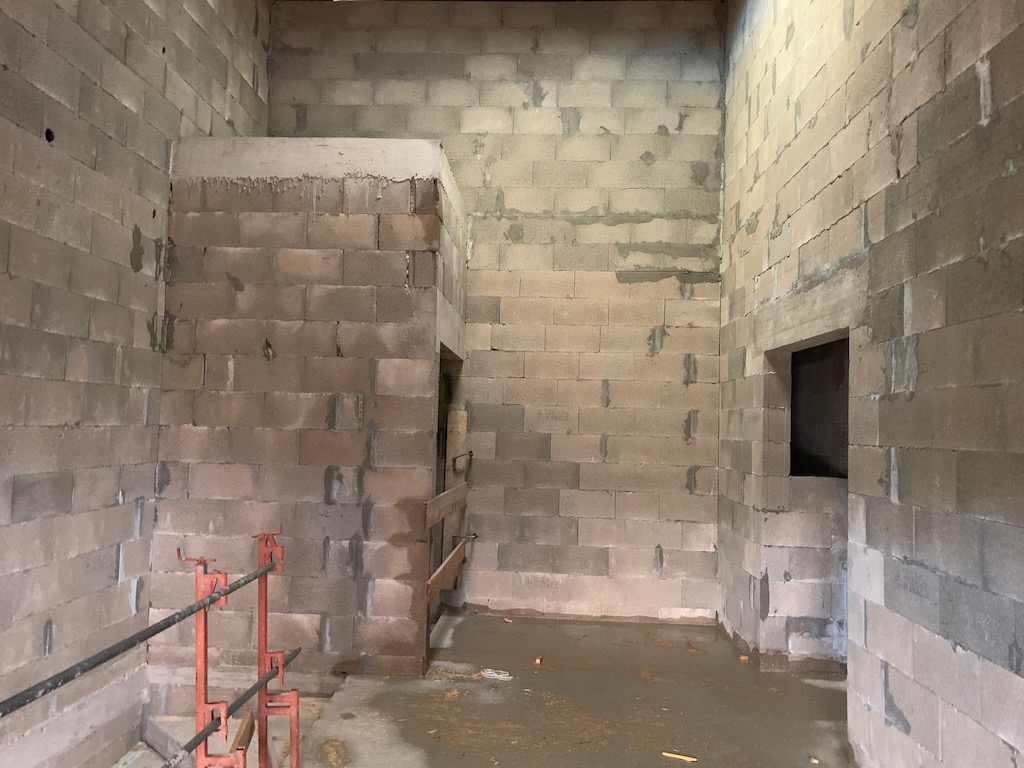

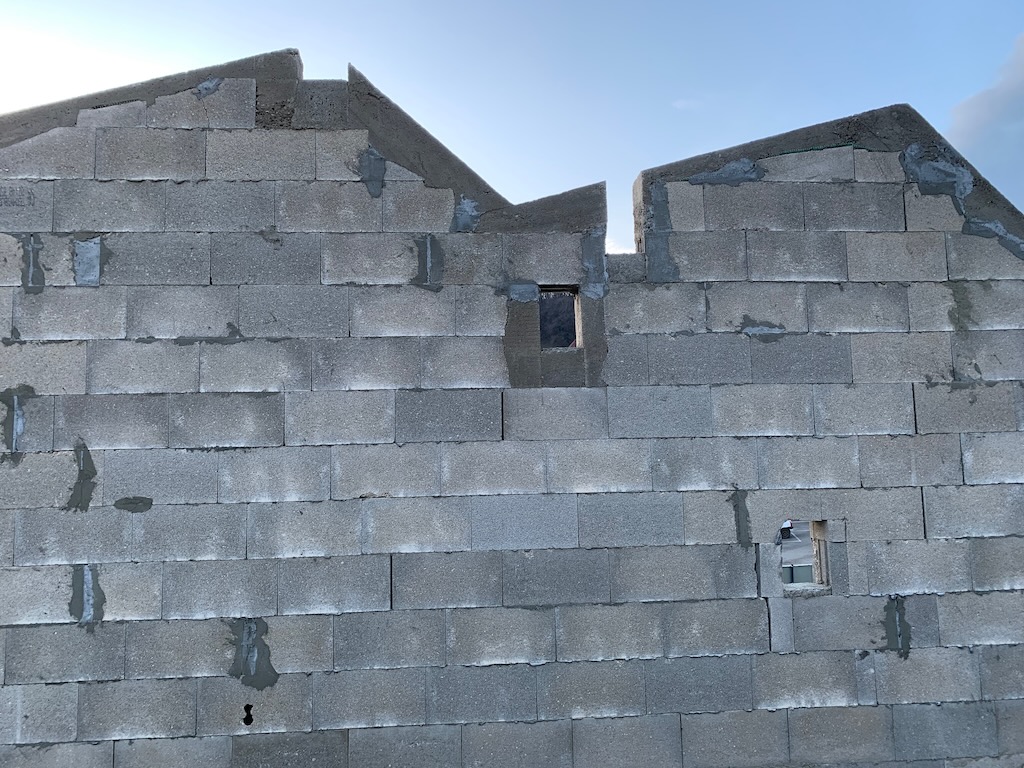

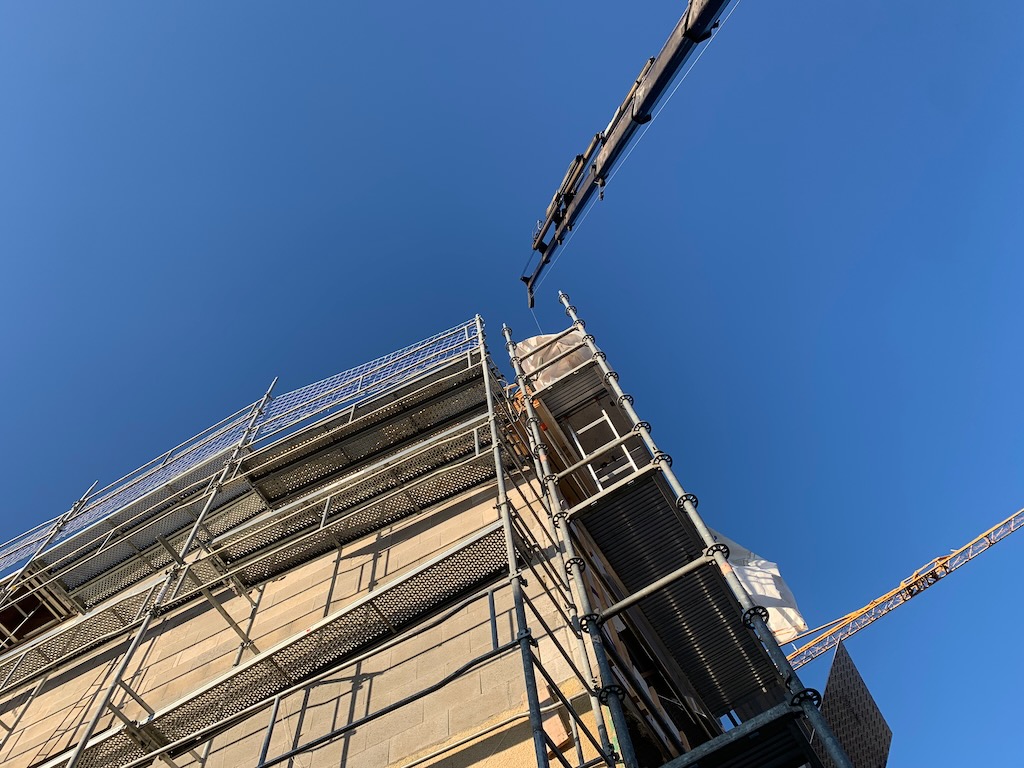

Les derniers pignons ainsi que la cage d’ascenseur sont désormais terminés et les travaux de charpente vont commencer la semaine prochaine.

Les travaux au 18 février

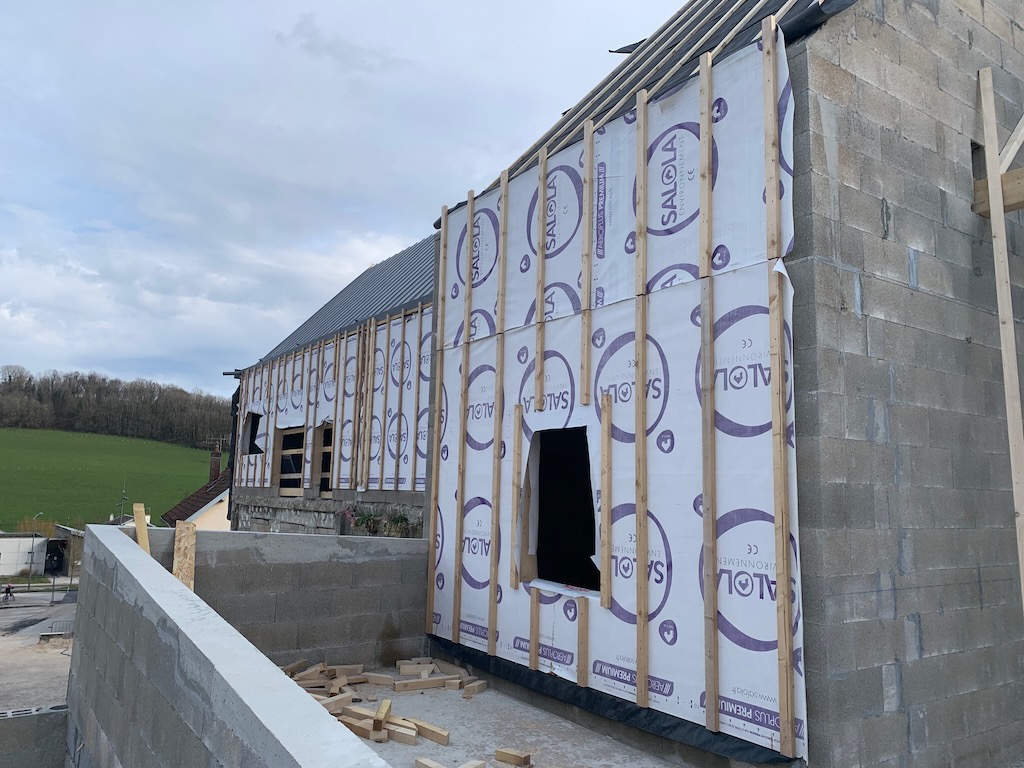

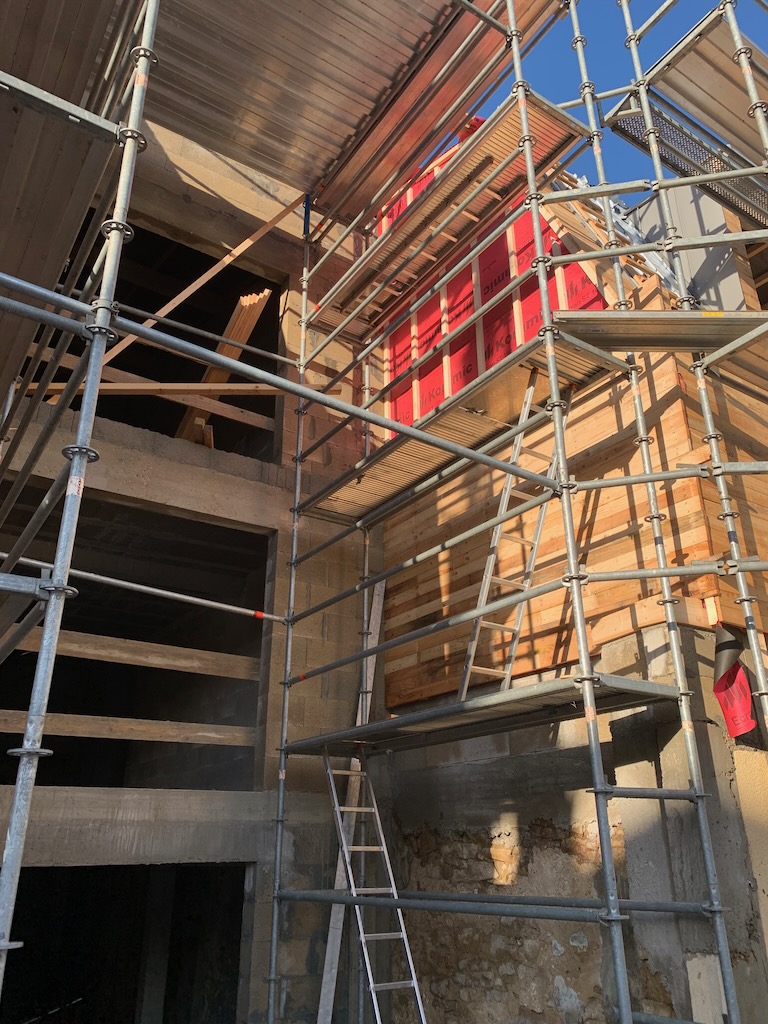

Cette semaine les travaux de couverture ont commencé avec les opérations de voligeage et la préparation du pignon du bâtiment conservé.

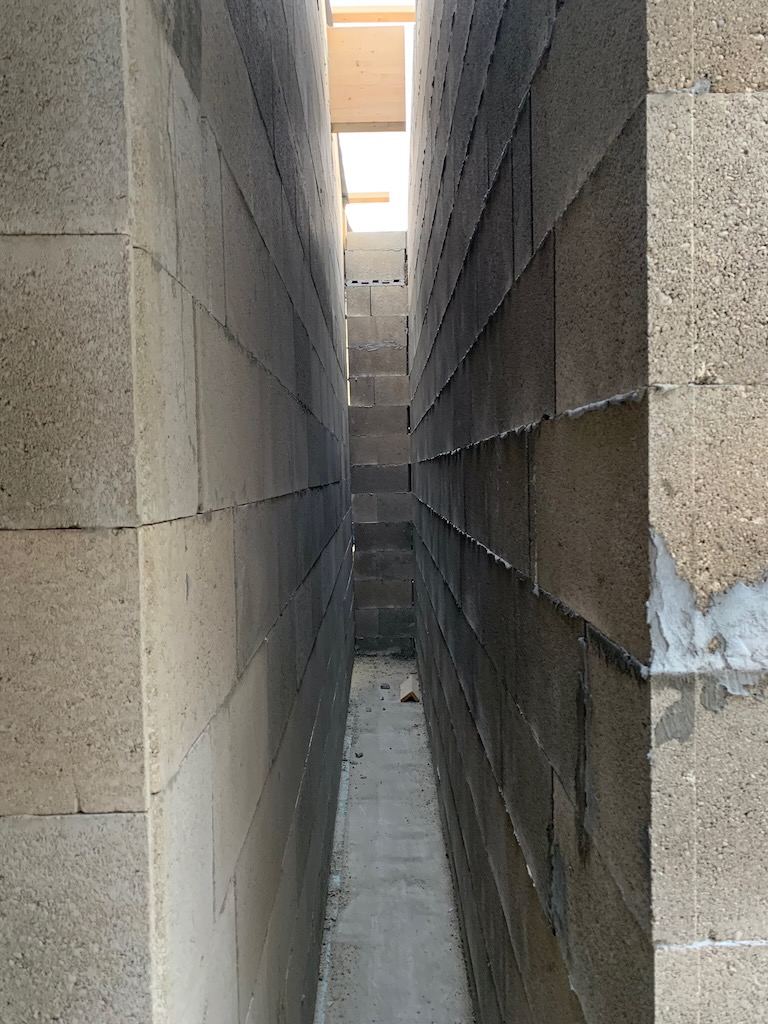

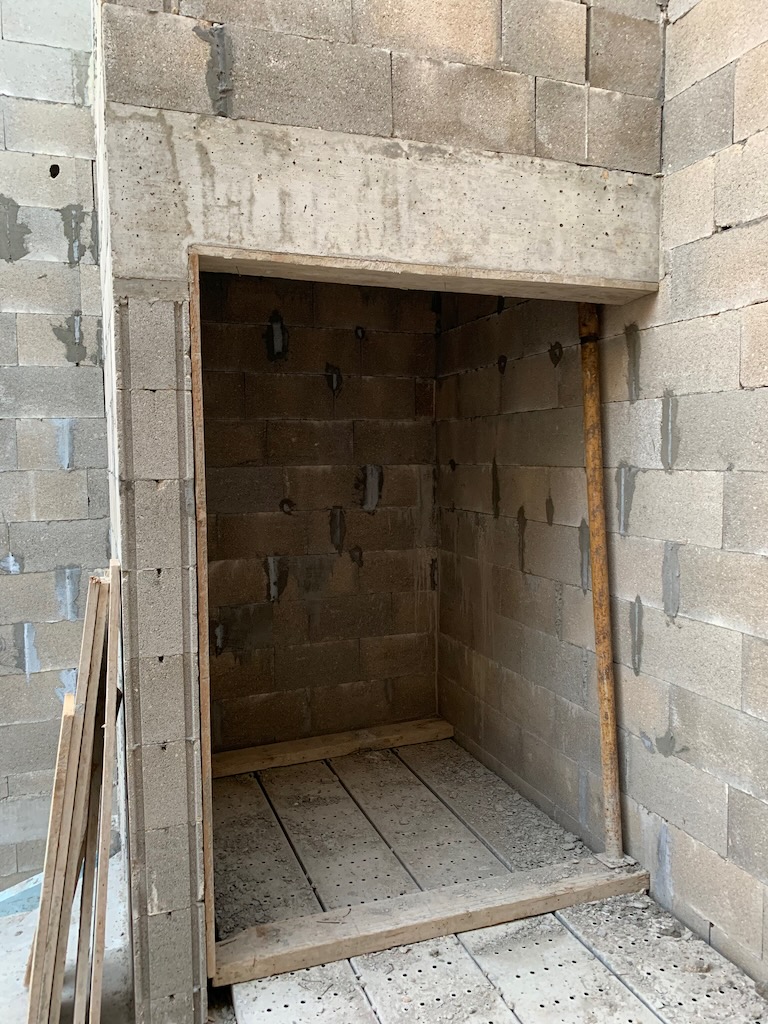

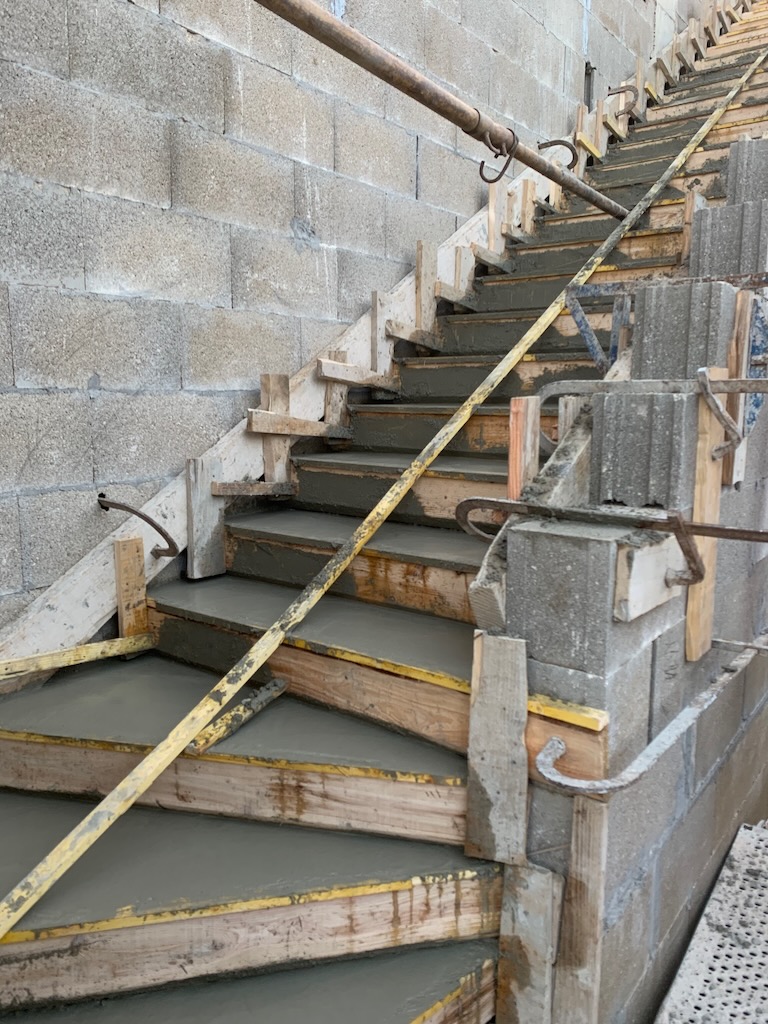

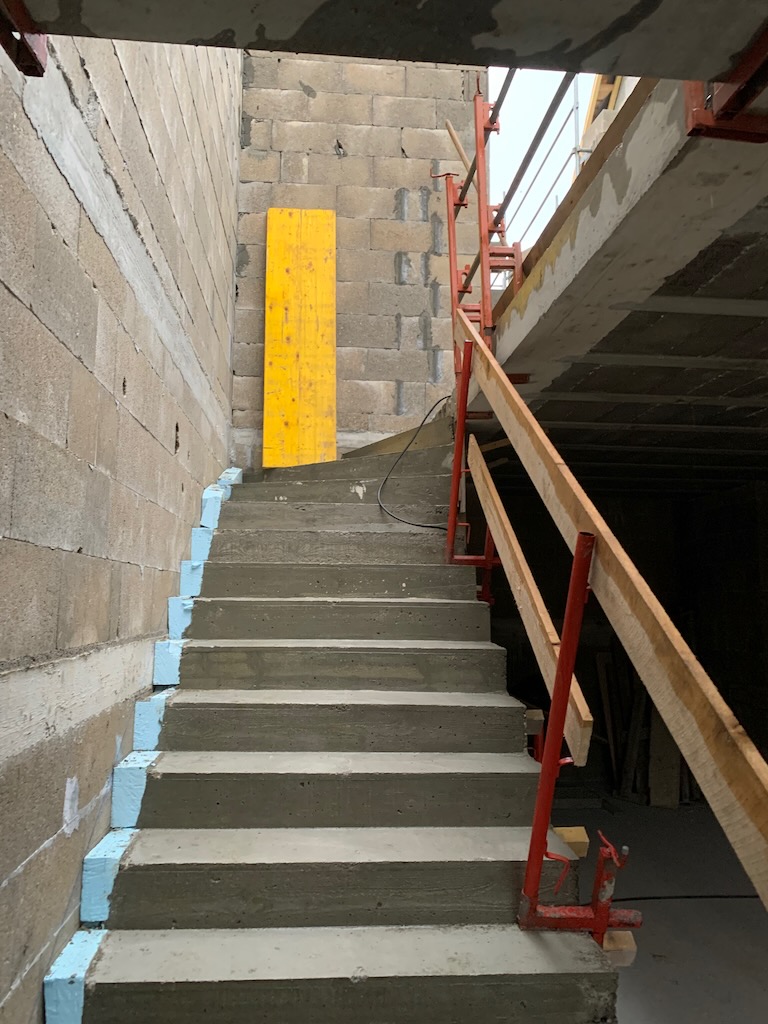

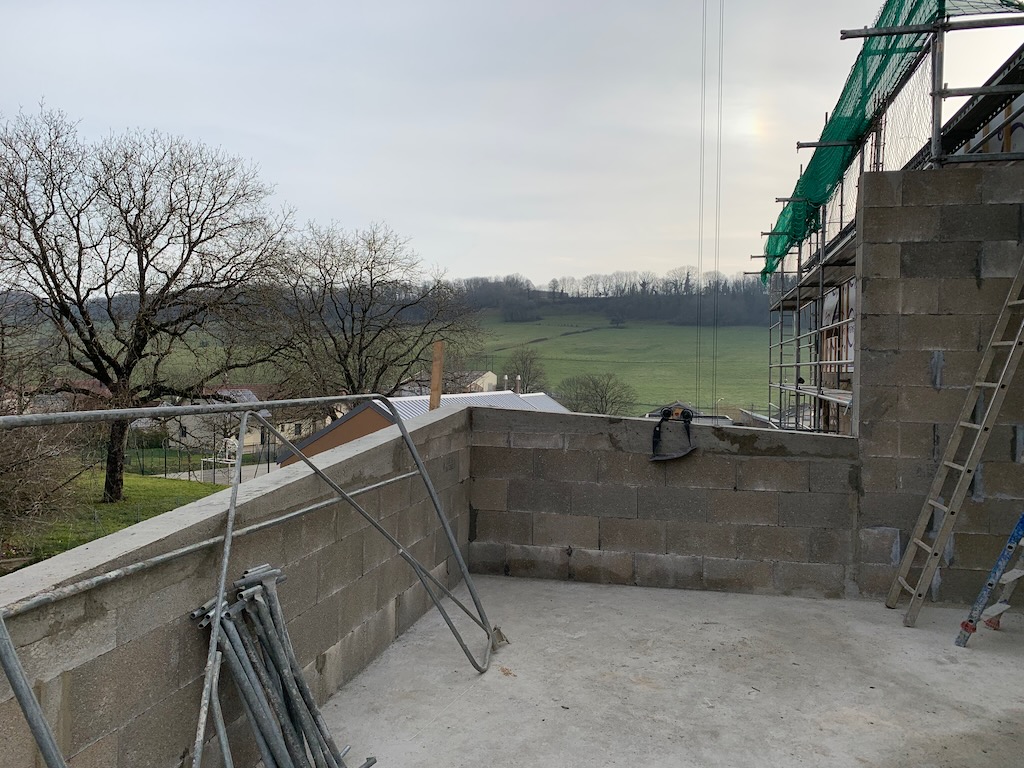

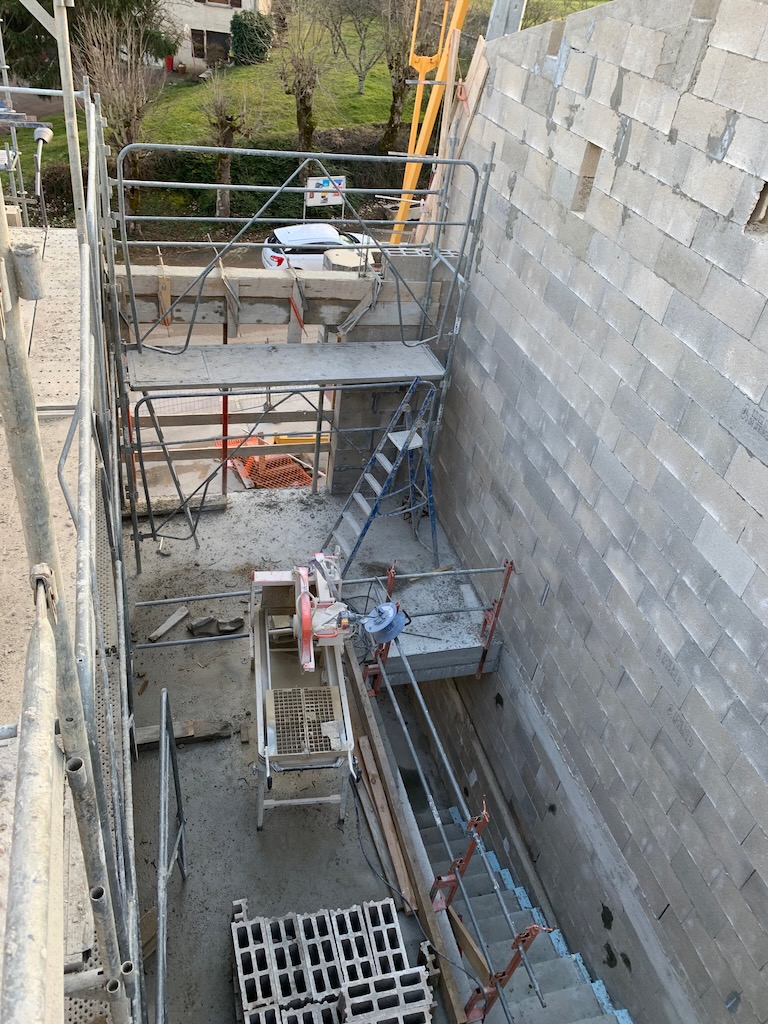

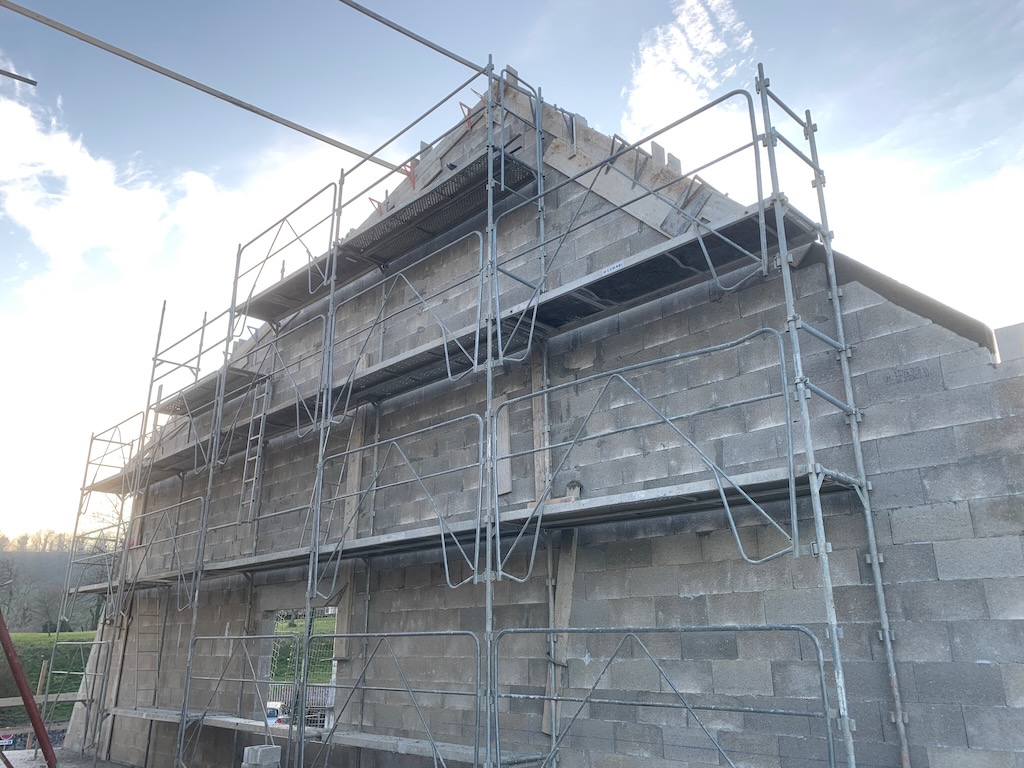

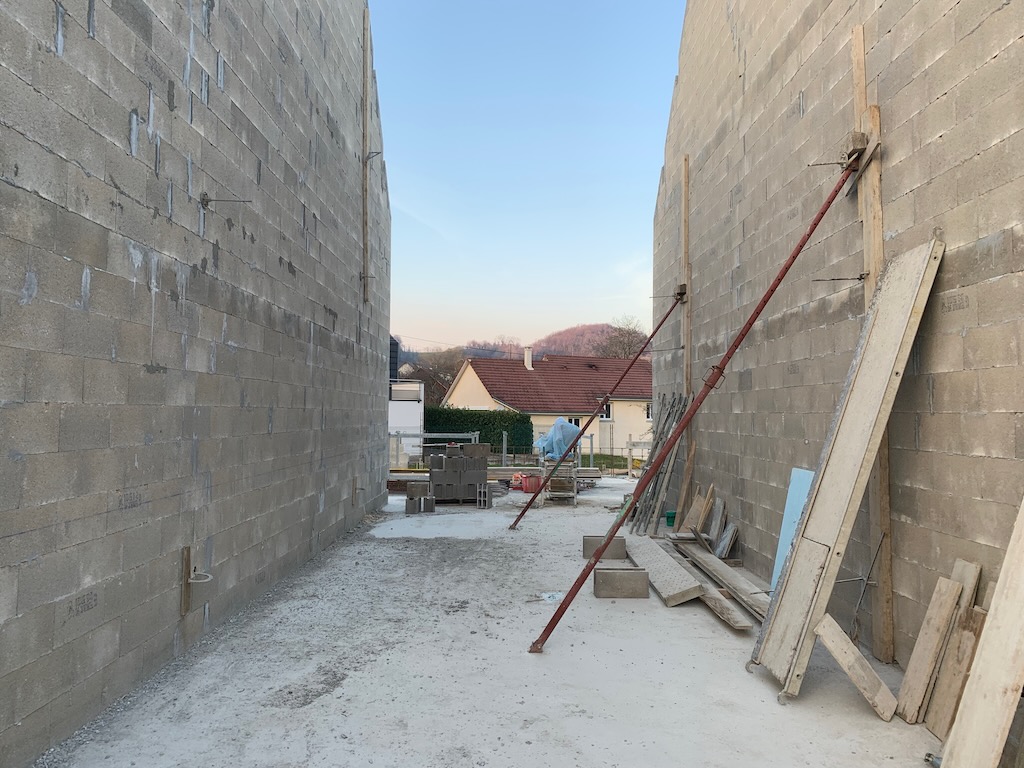

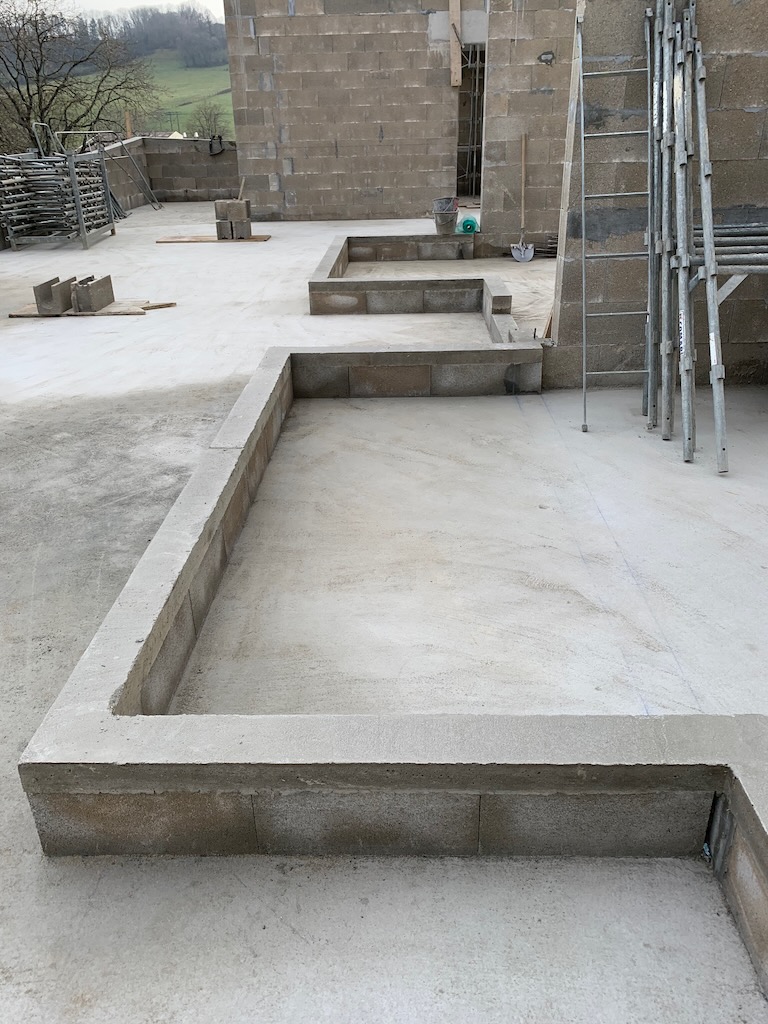

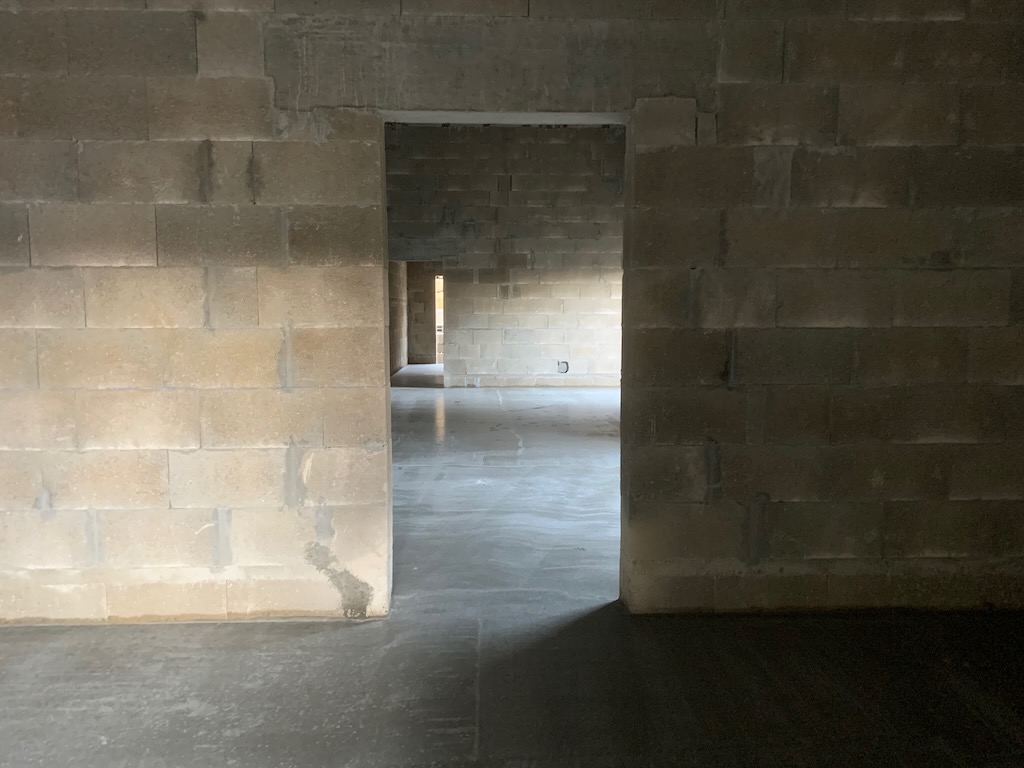

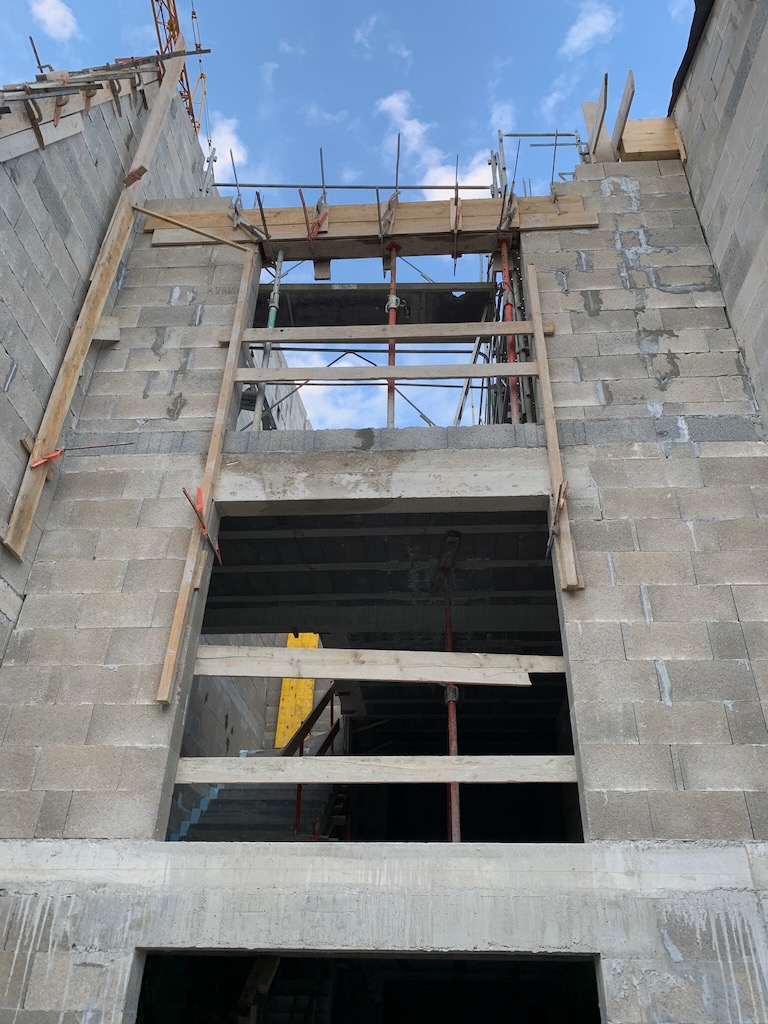

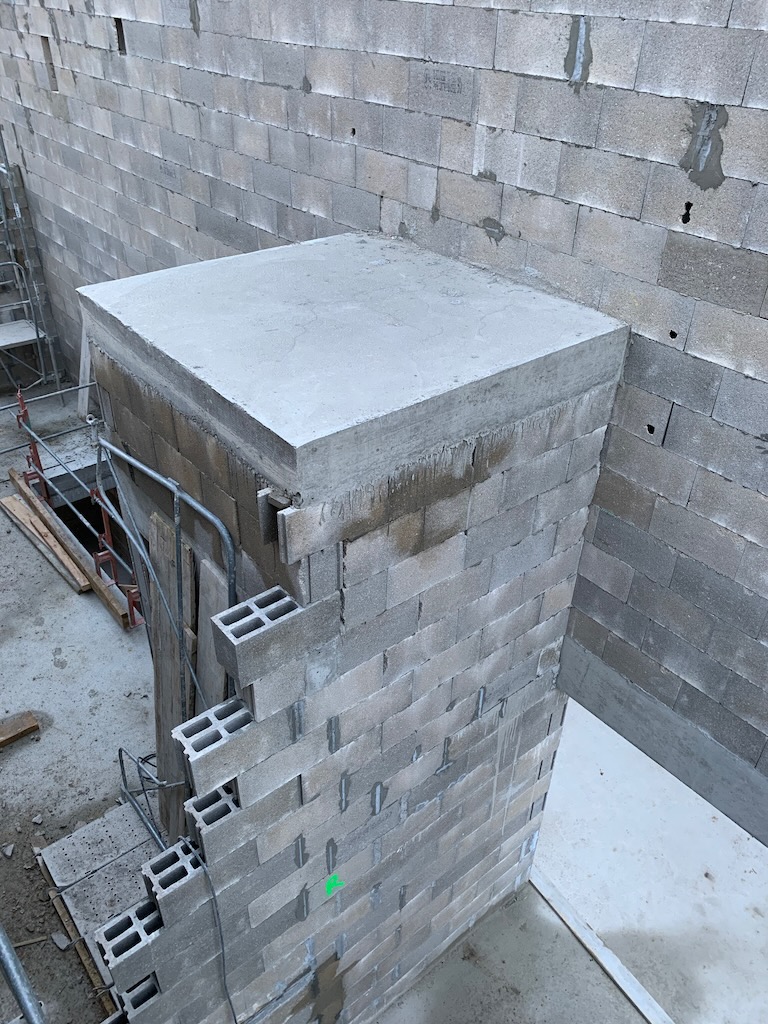

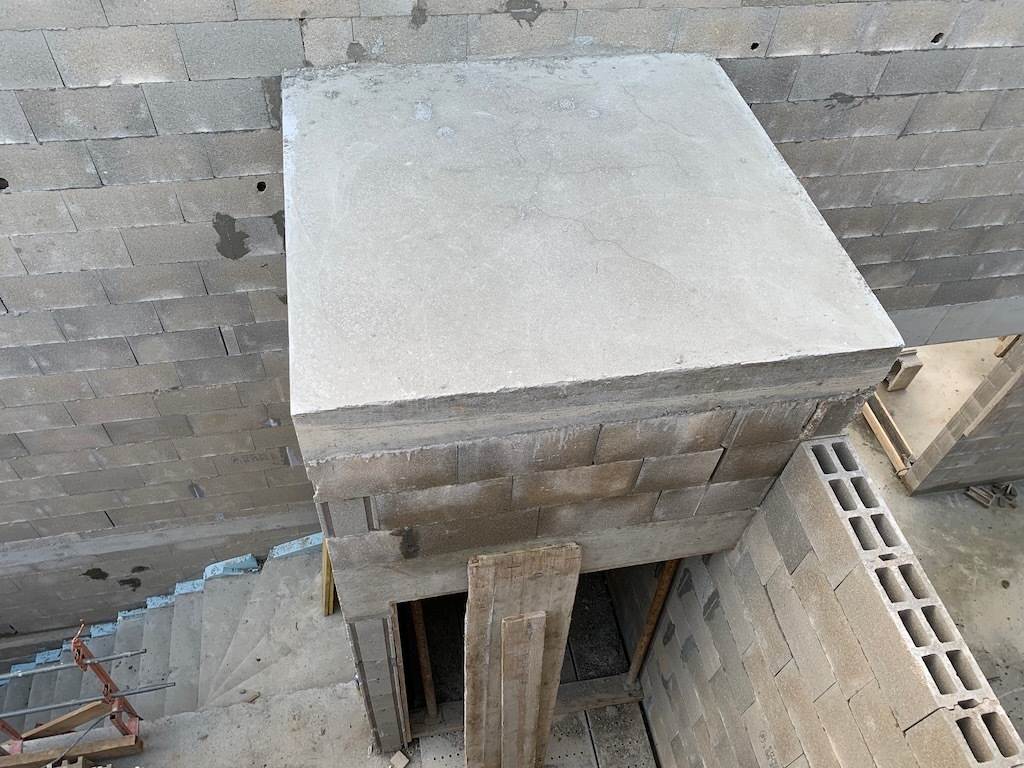

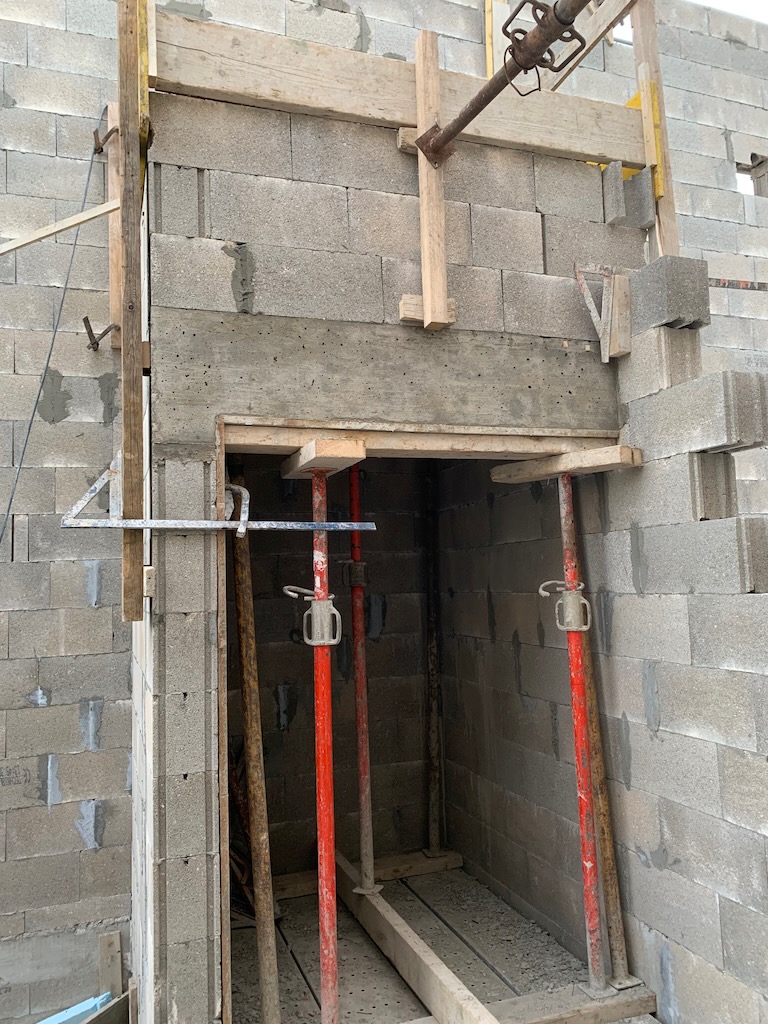

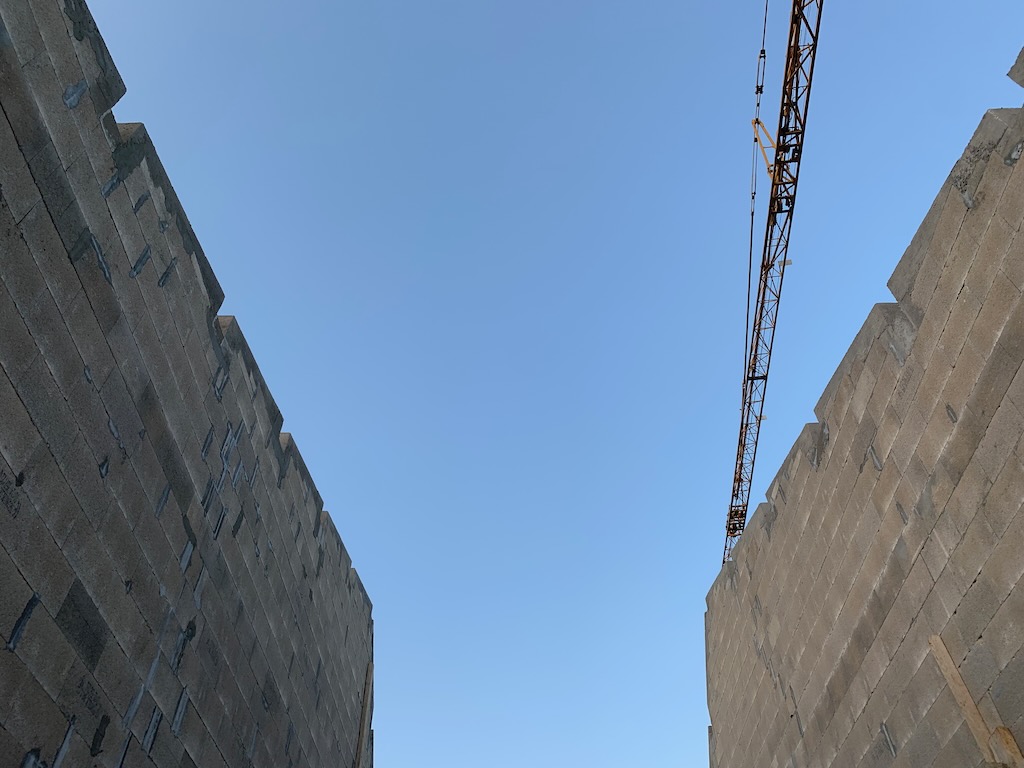

Les travaux de maçonnerie entrent dans leur ultime phase avec la réalisation des pignons du sas, les murs des terrasses et les acrotères qui accueilleront les murs bois des appartements. L’ensemble des escaliers est désormais coulé. La cage d’ascenseur est aussi terminée.

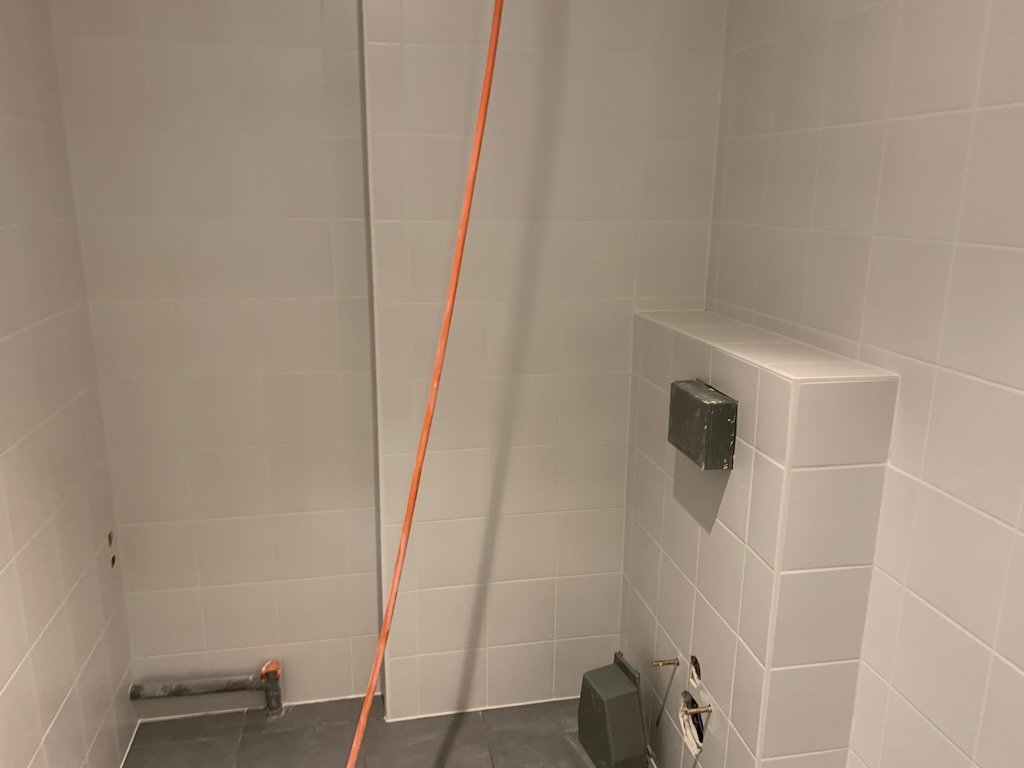

L’atelier est aussi presque terminé, les travaux de peinture vont se dérouler cette semaine

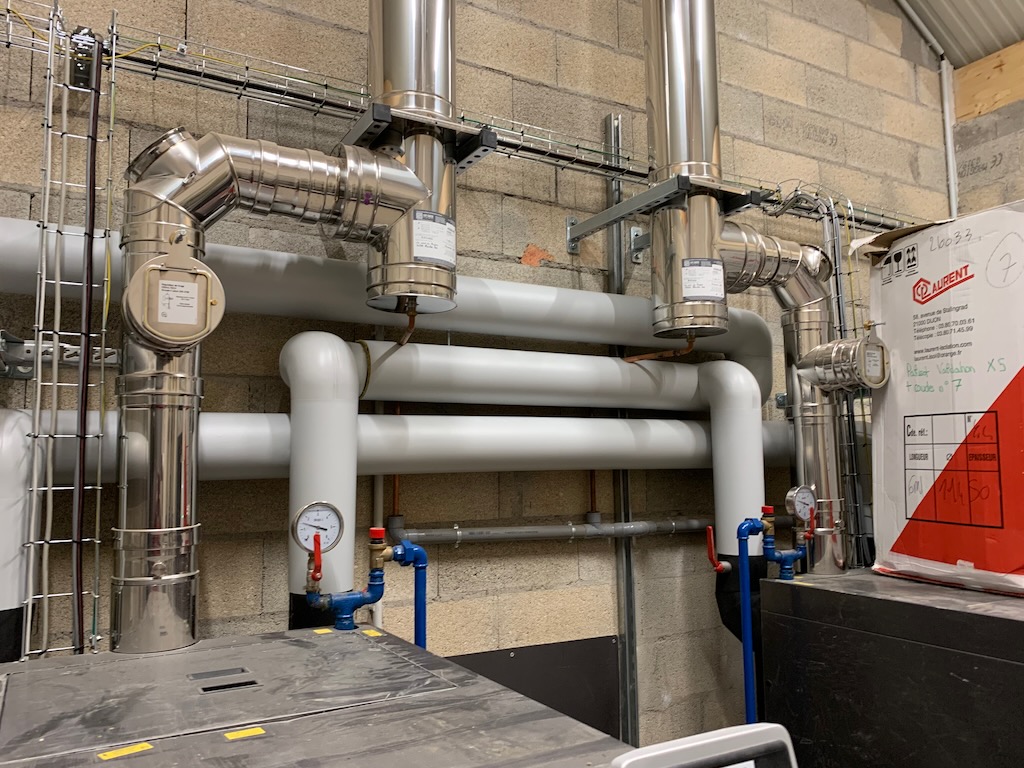

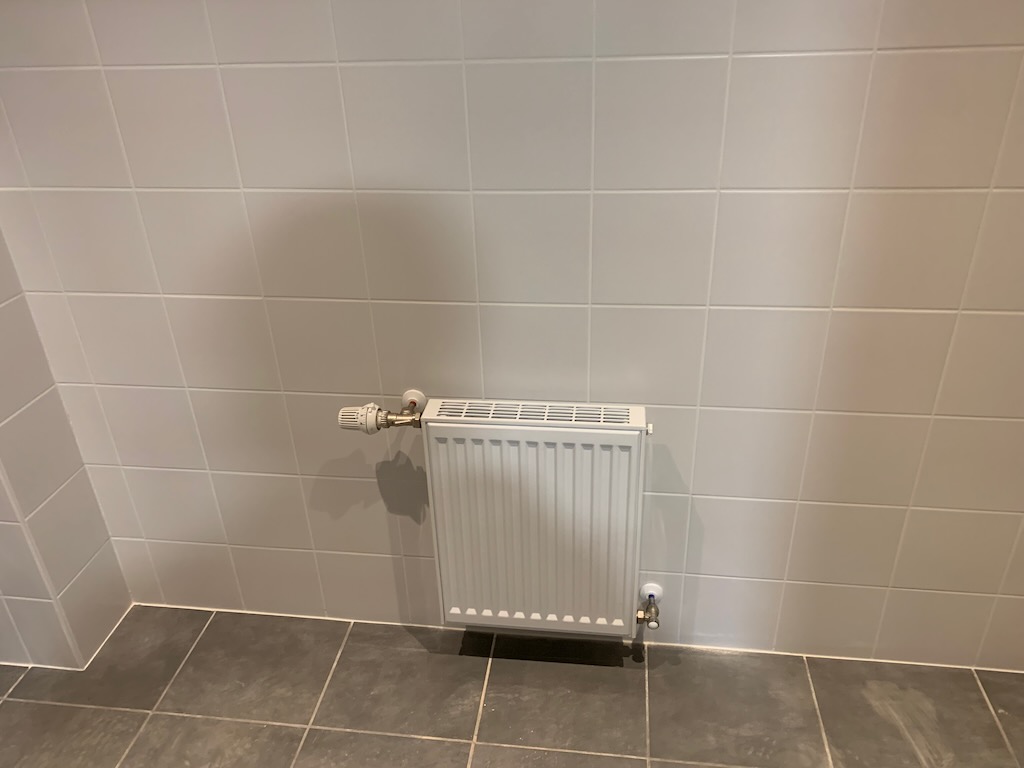

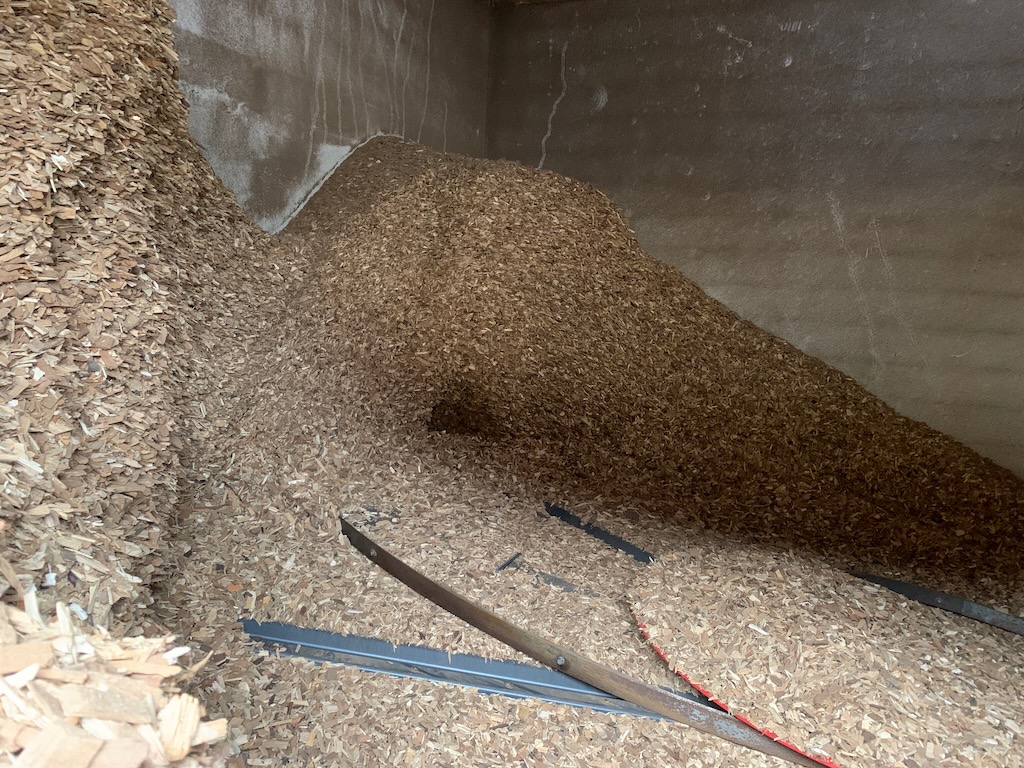

L’ensemble du bâtiment de la mairie (bureaux et appartements) est désormais chauffé par la chaudière bois.

Les travaux le 10 février

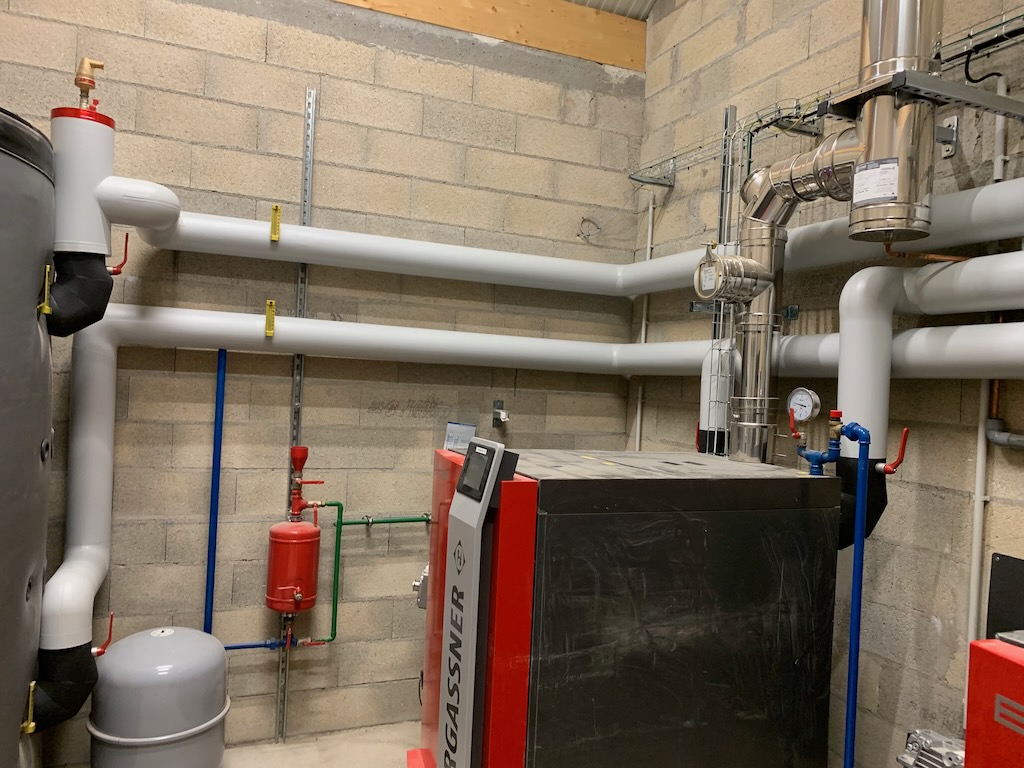

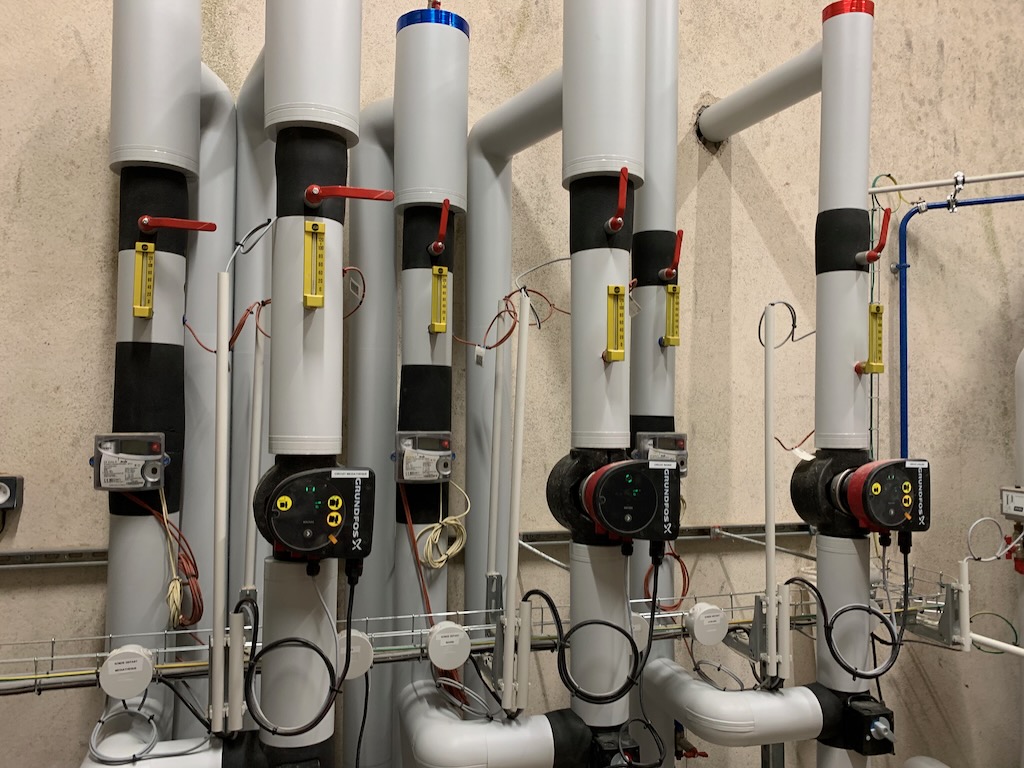

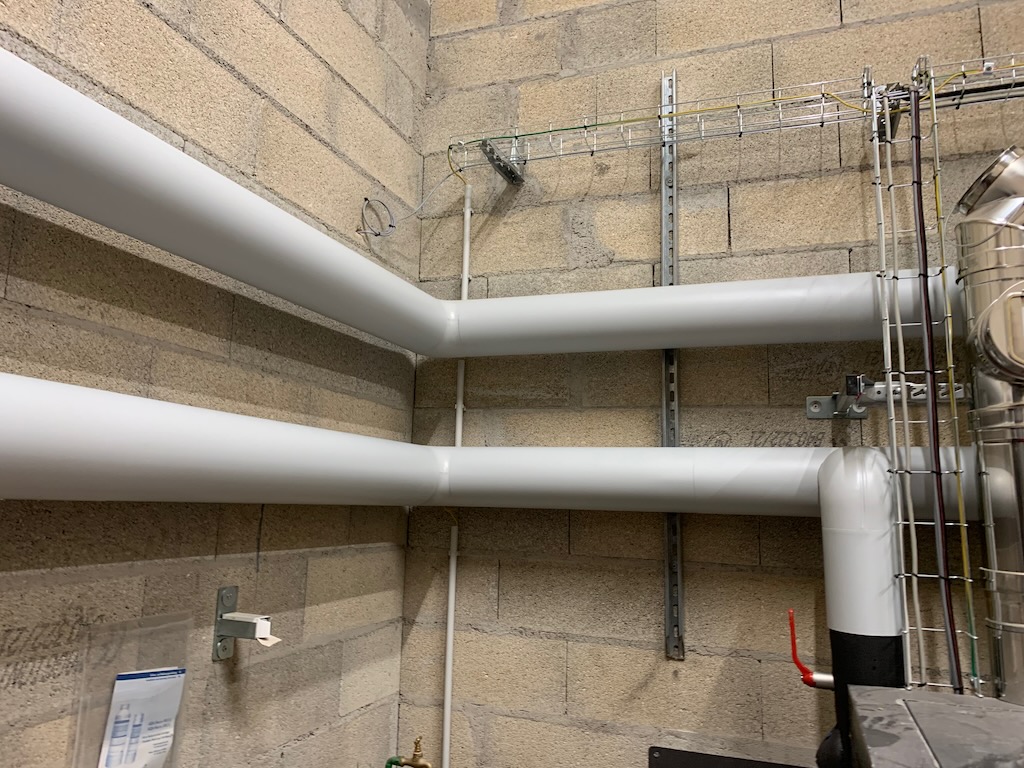

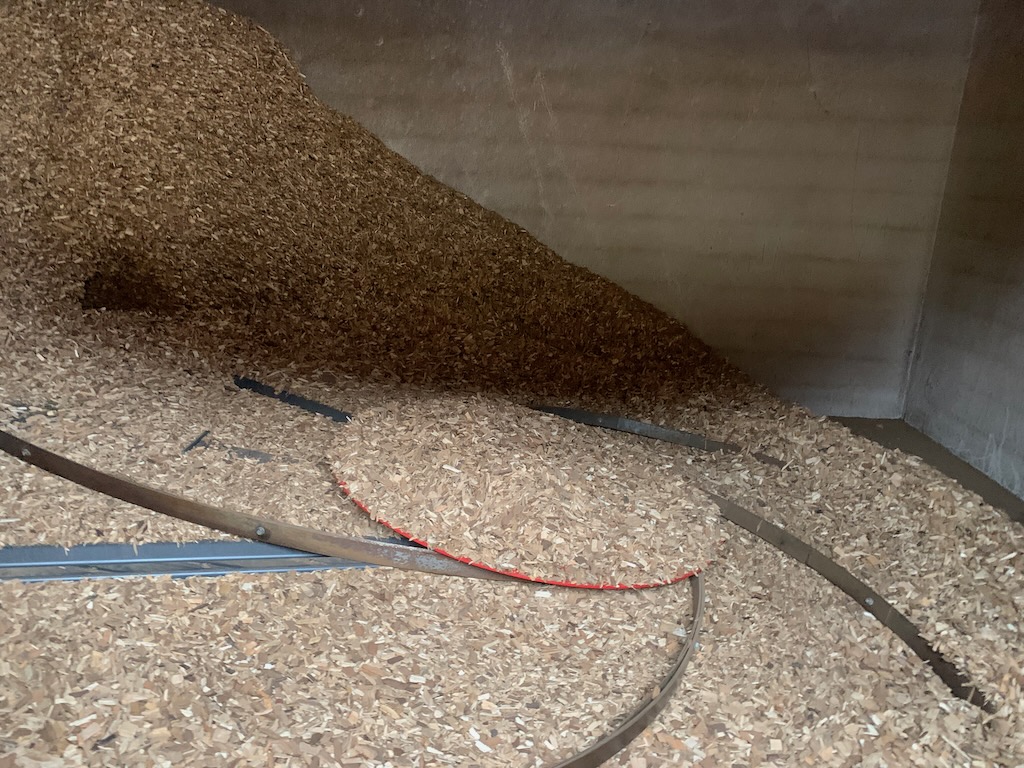

Les travaux ont encore bien avancé cette semaine. L’atelier est presque terminé les derniers travaux de peinture seront réalisés la semaine prochaine. Les chaudières sont en fonctionnement et alimentent désormais le RDC du bâtiment de la mairie après une semaine de réglage.

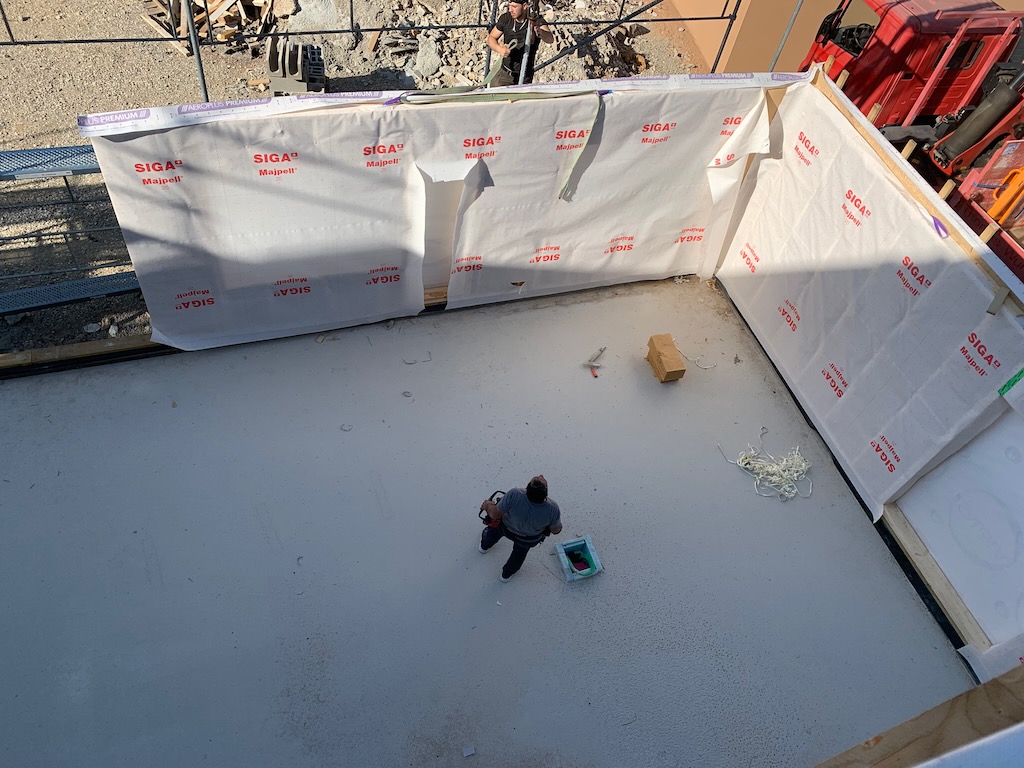

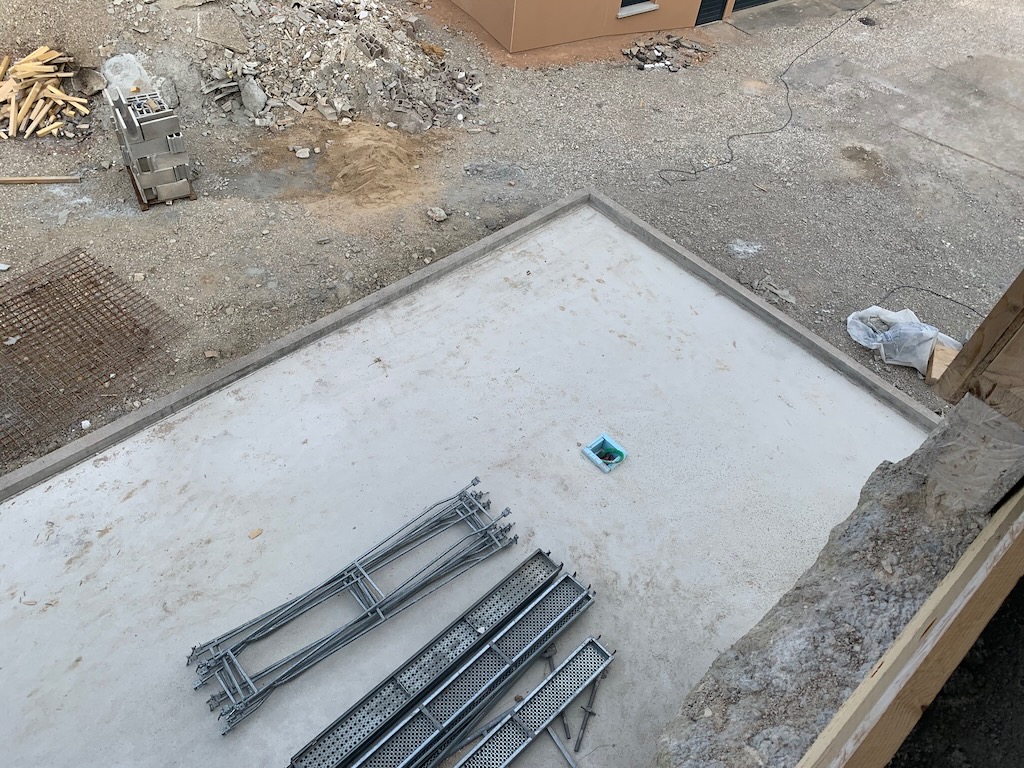

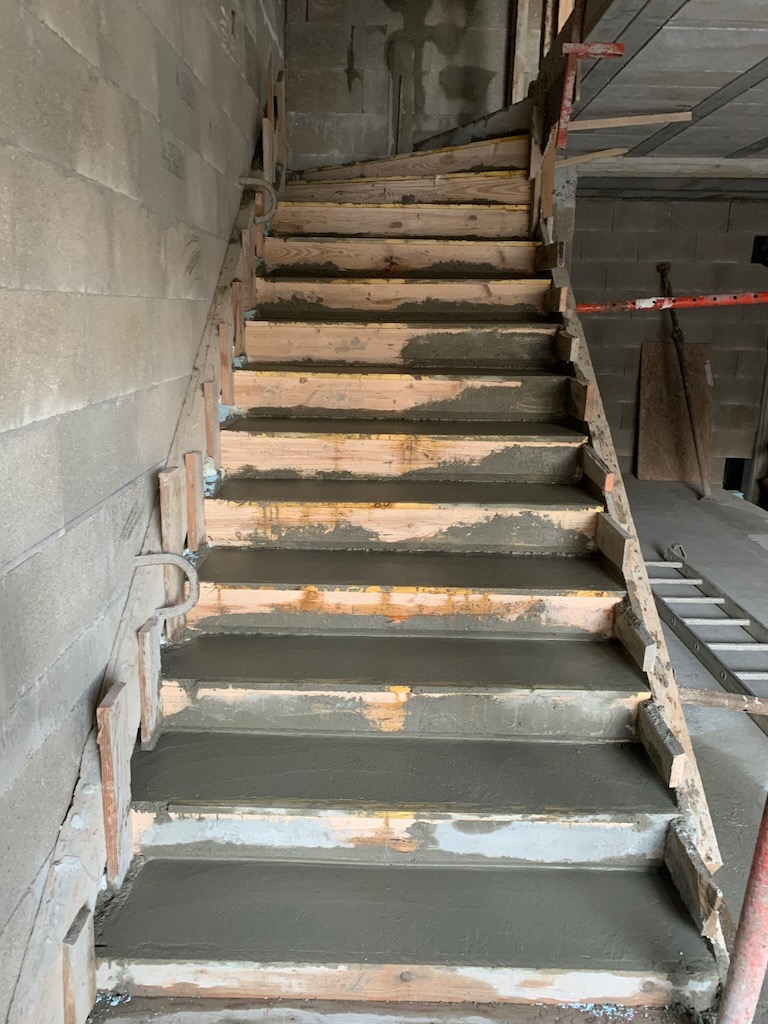

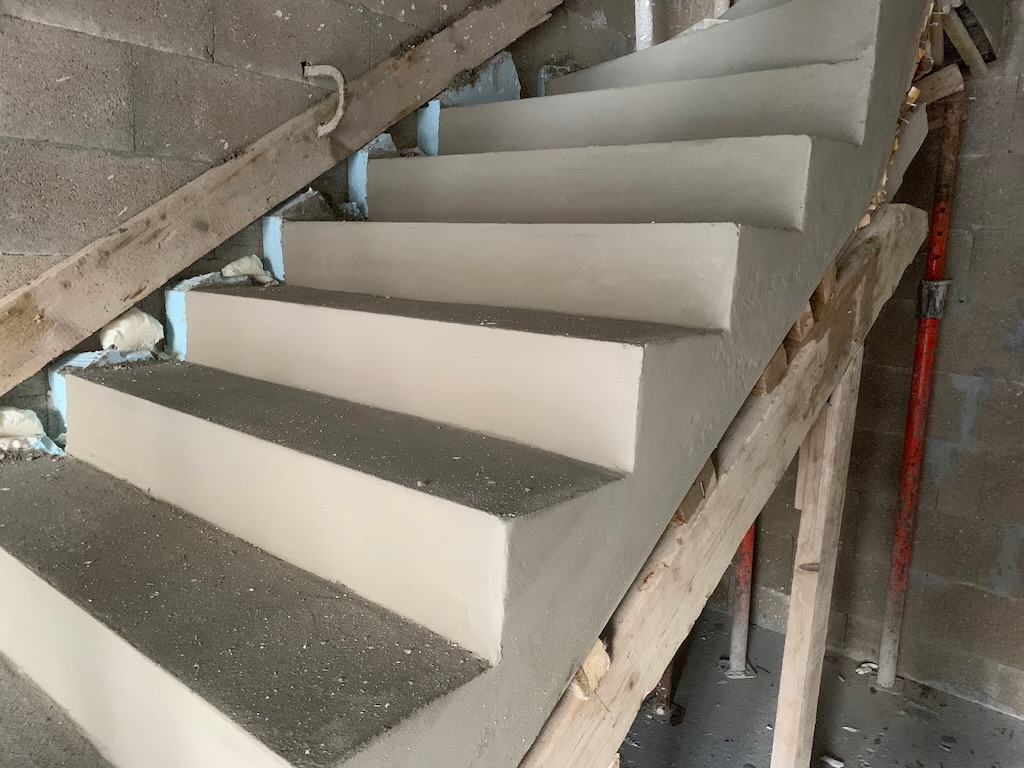

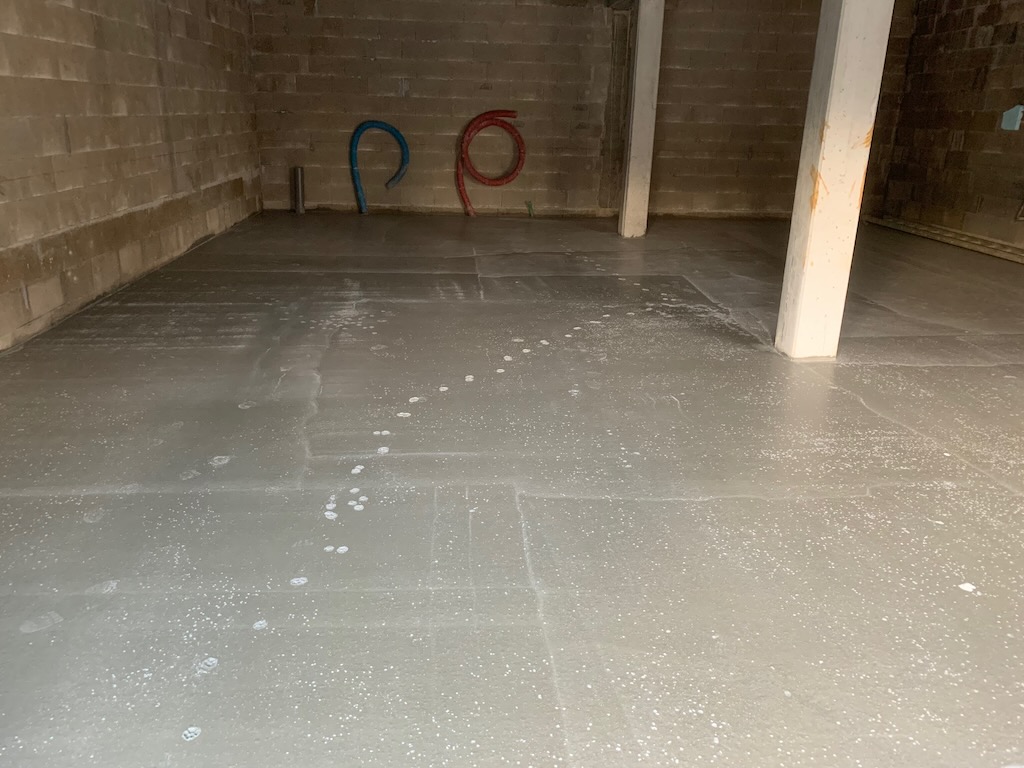

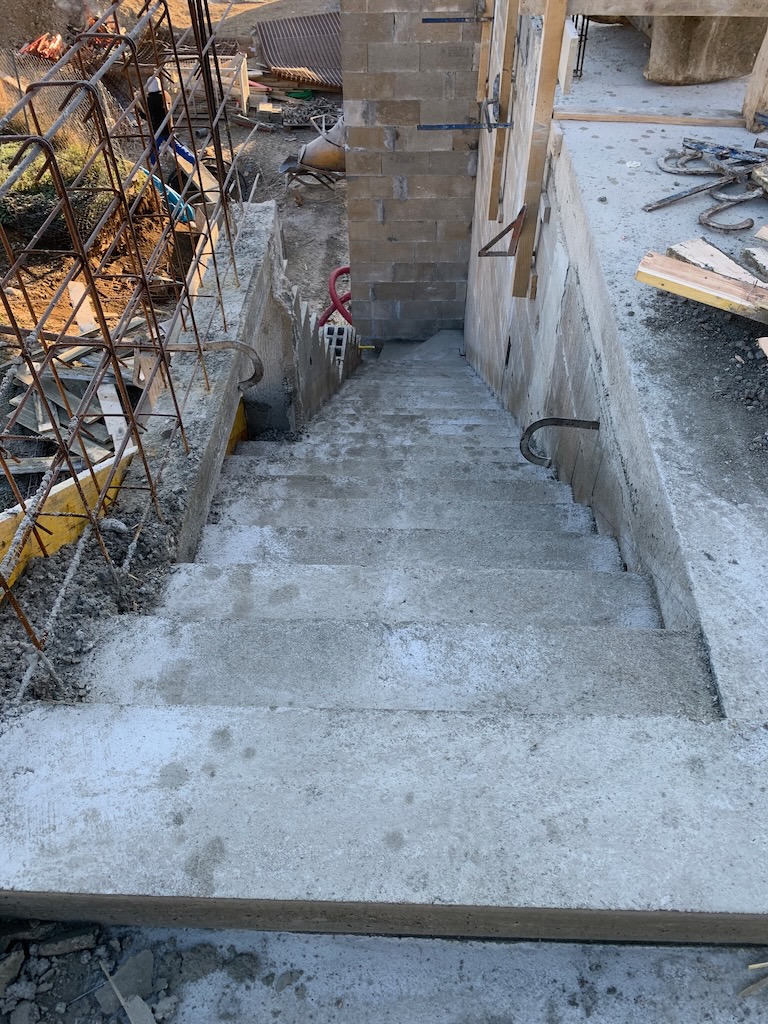

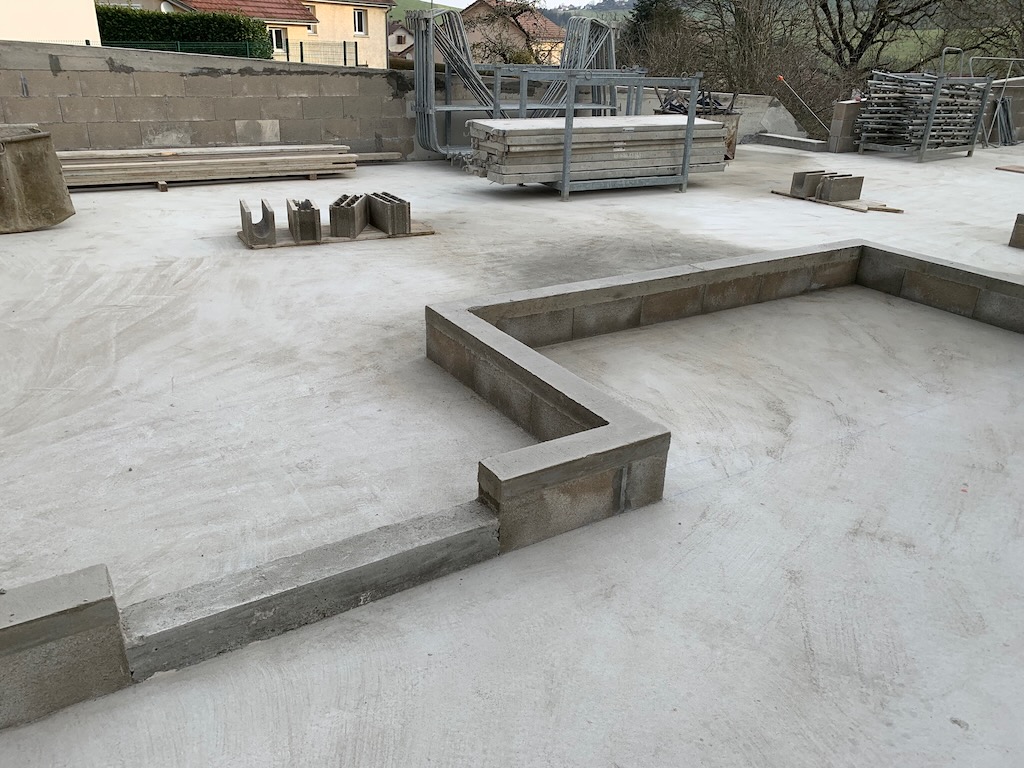

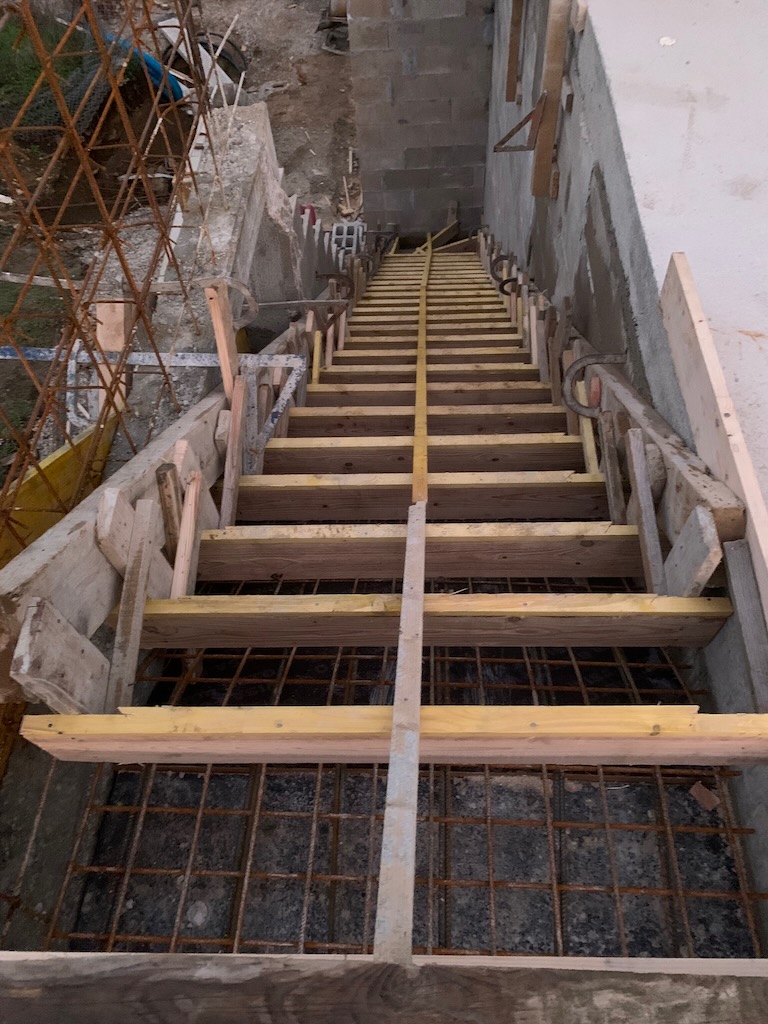

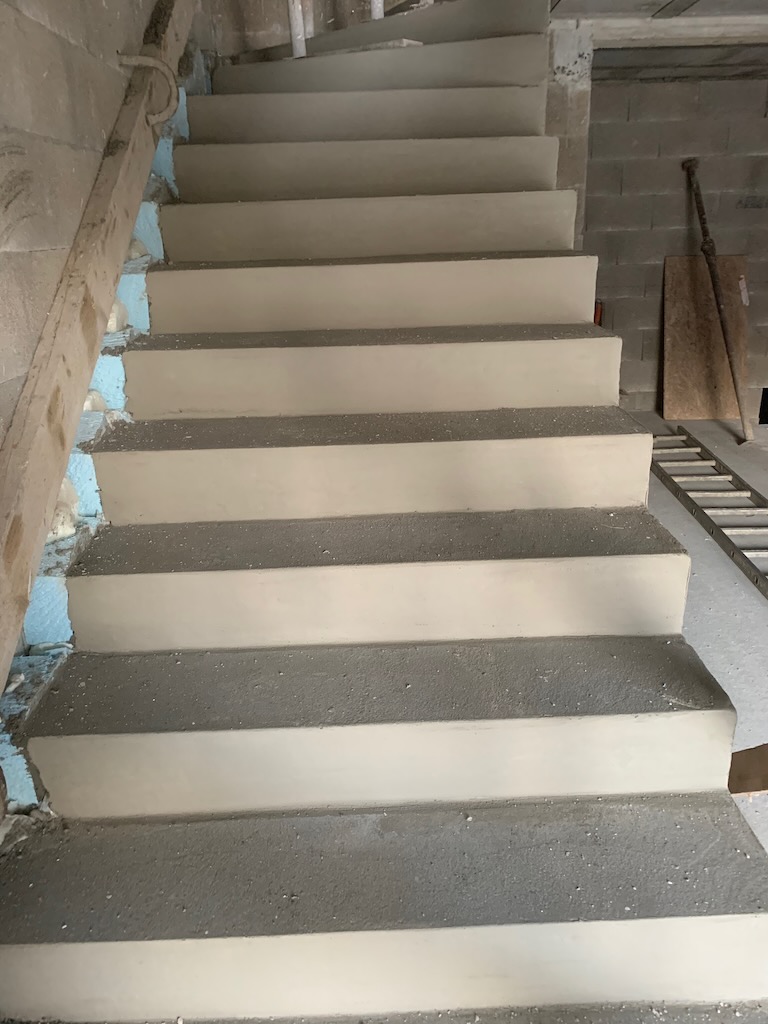

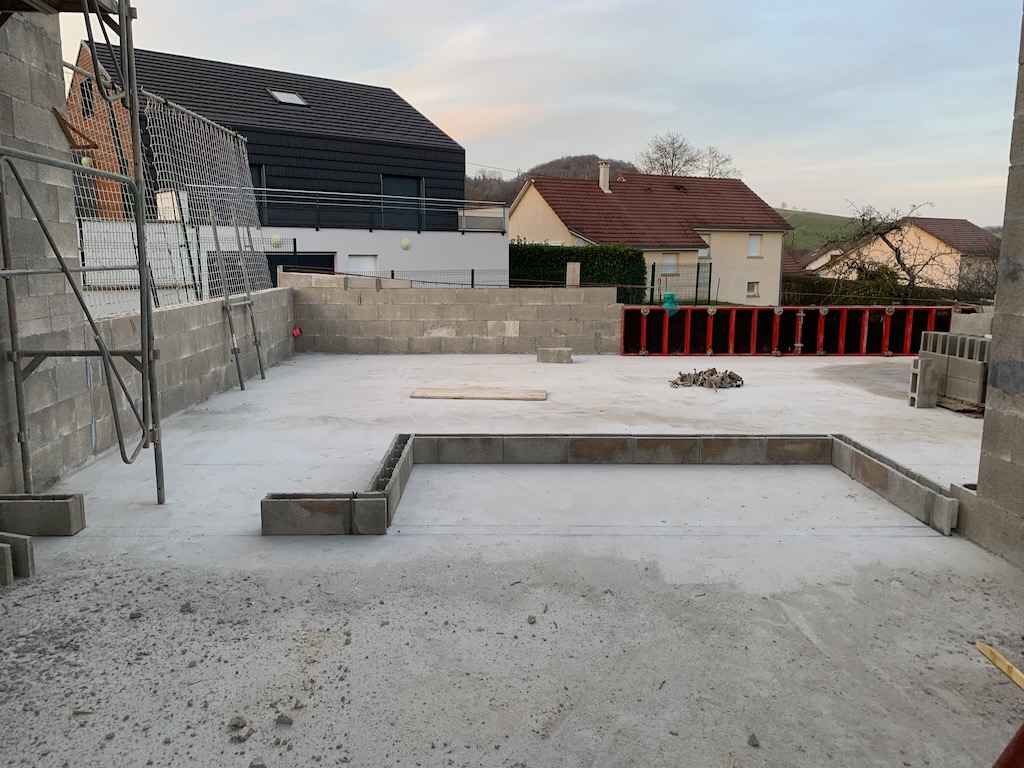

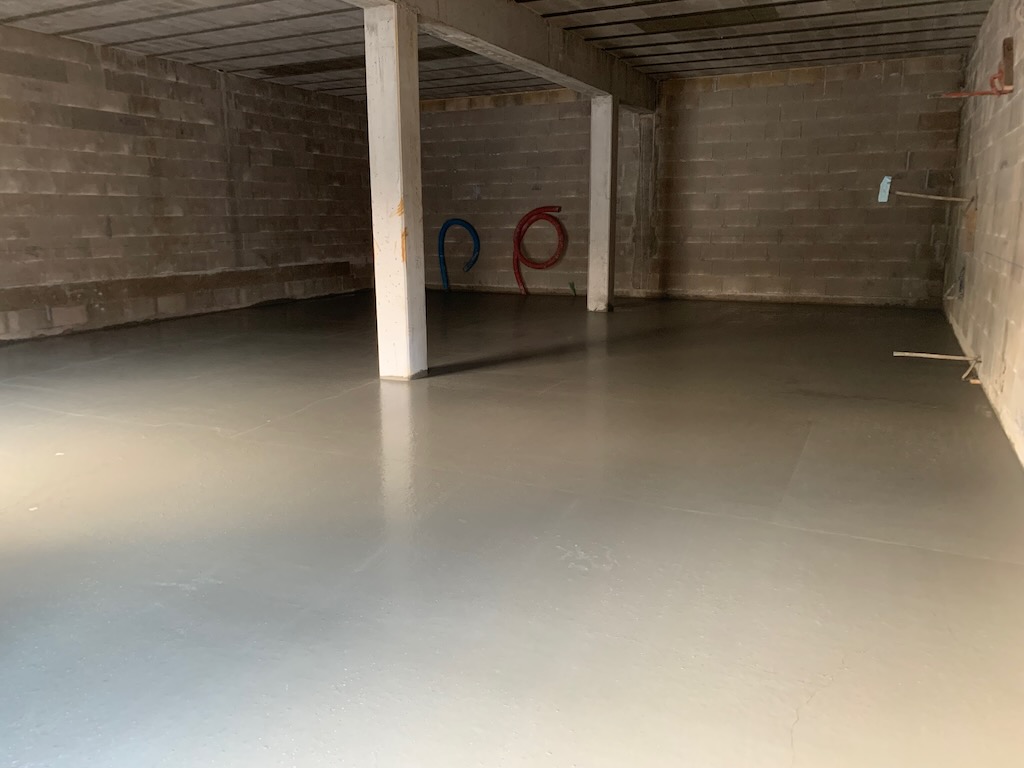

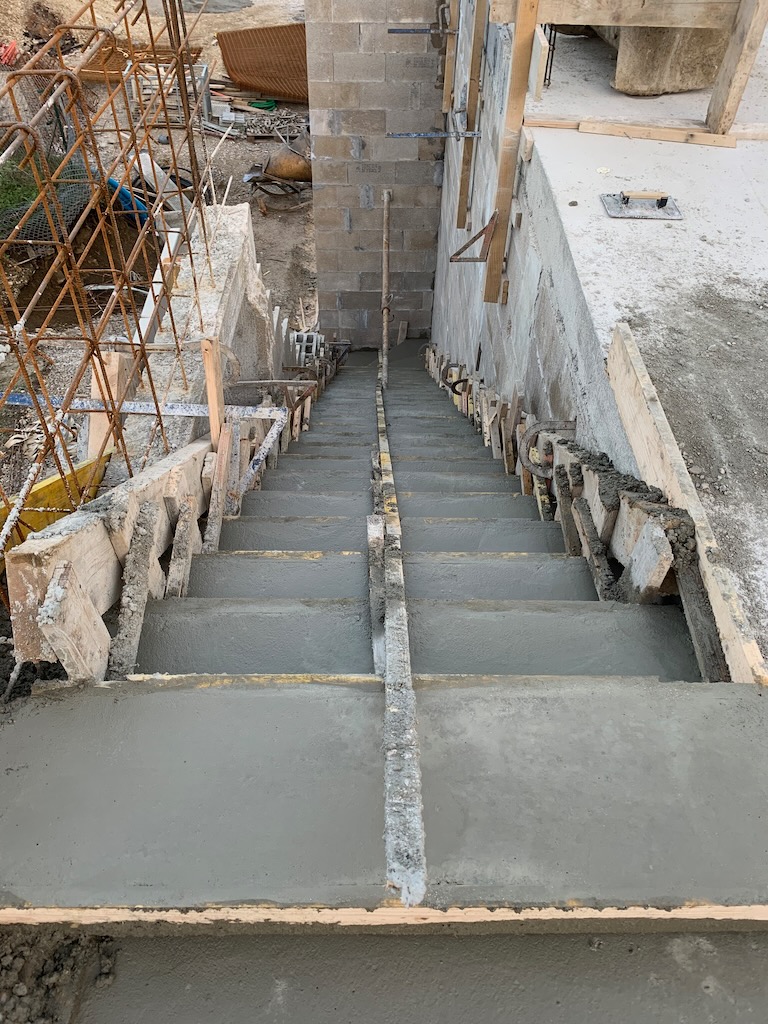

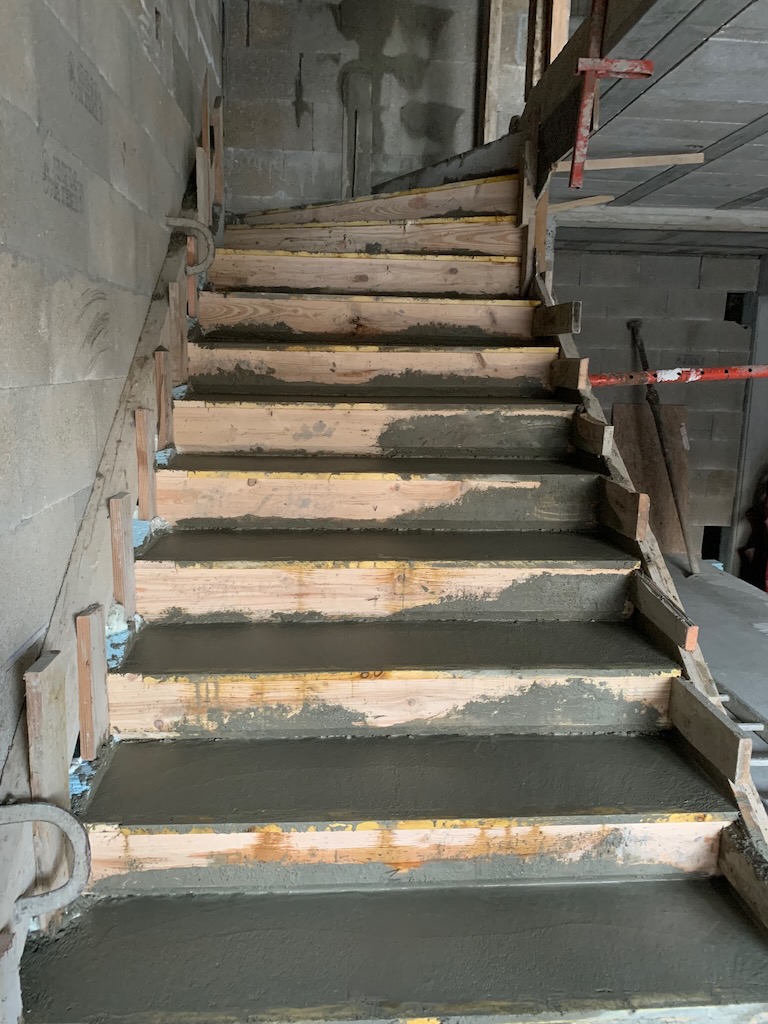

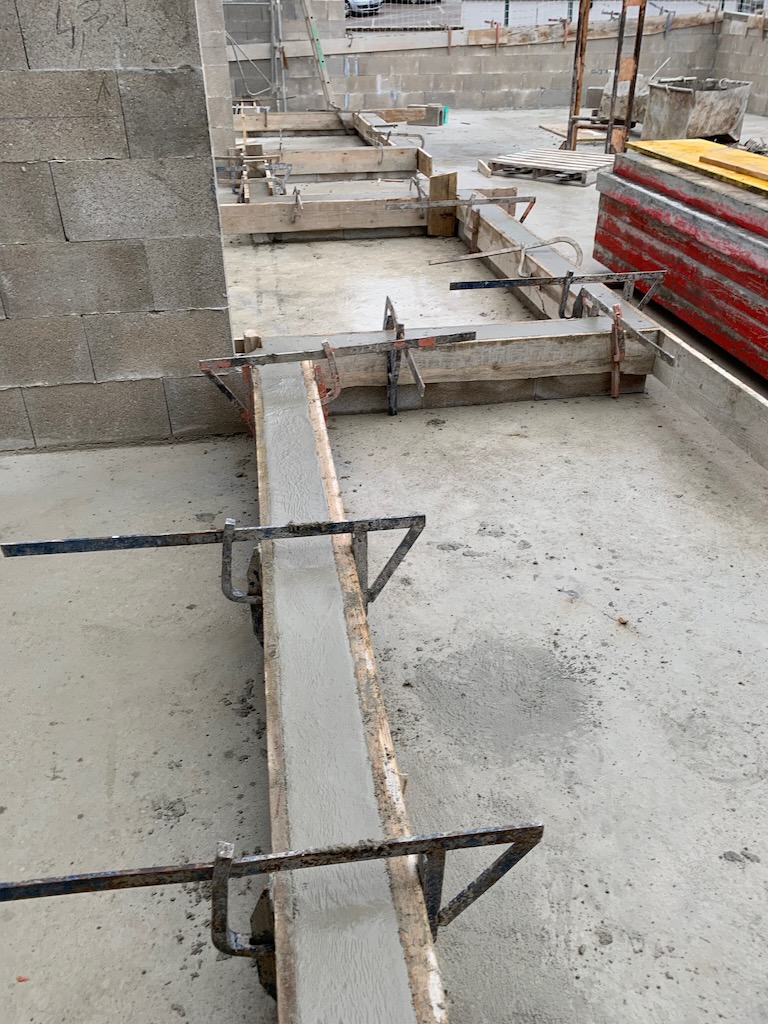

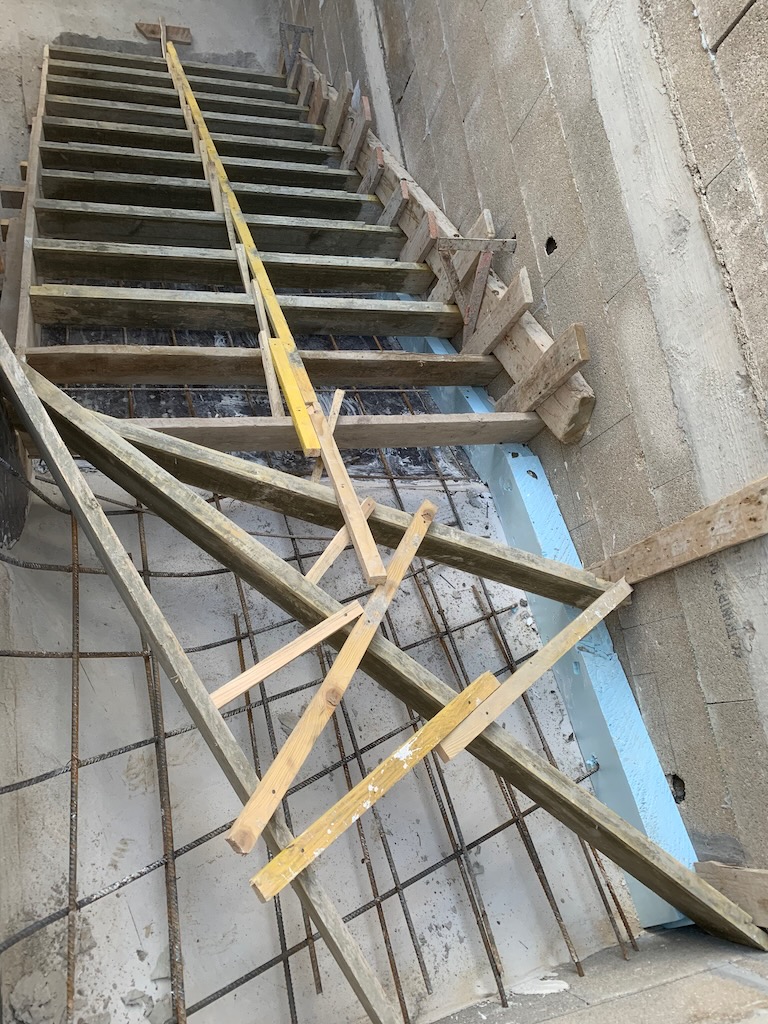

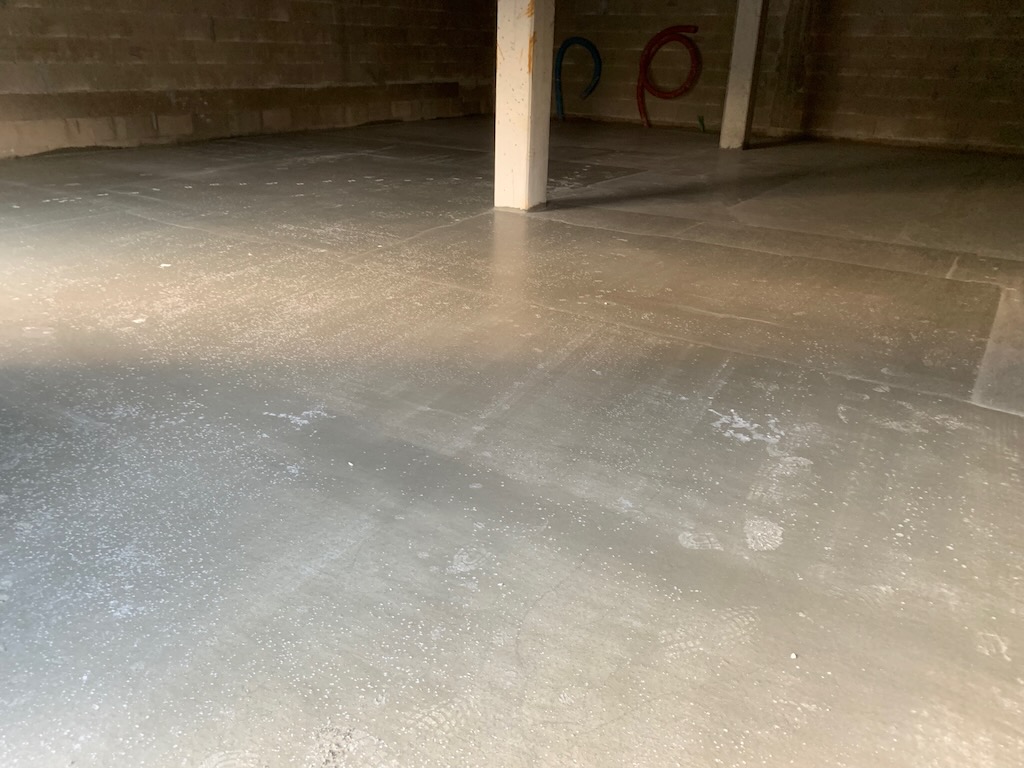

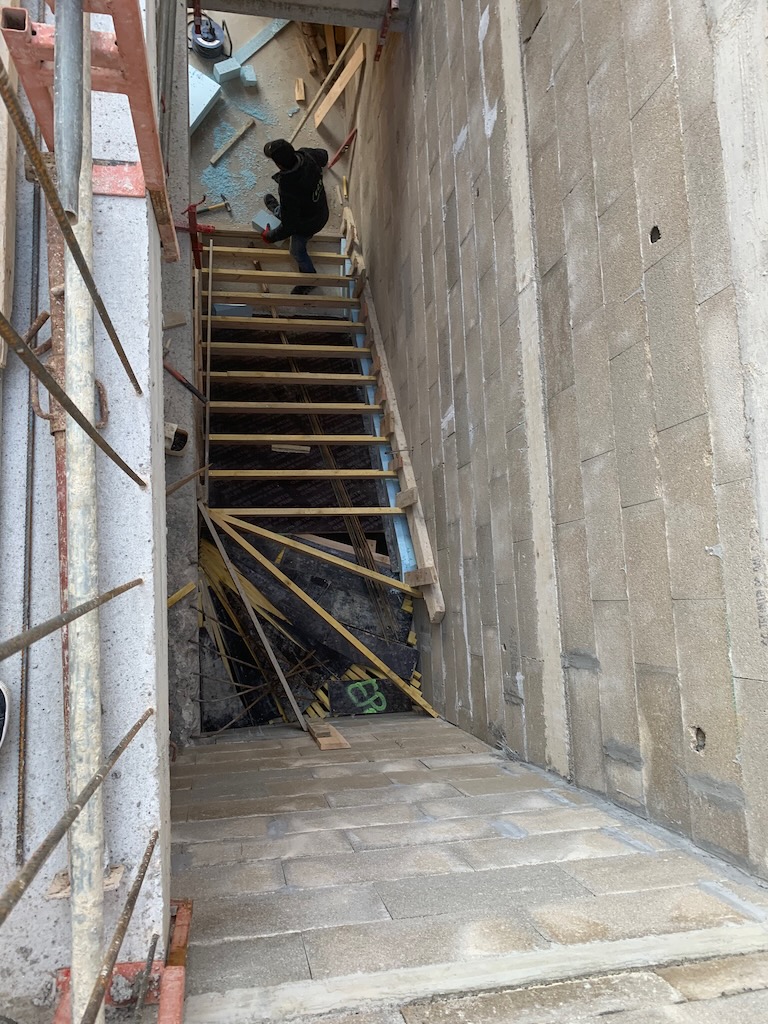

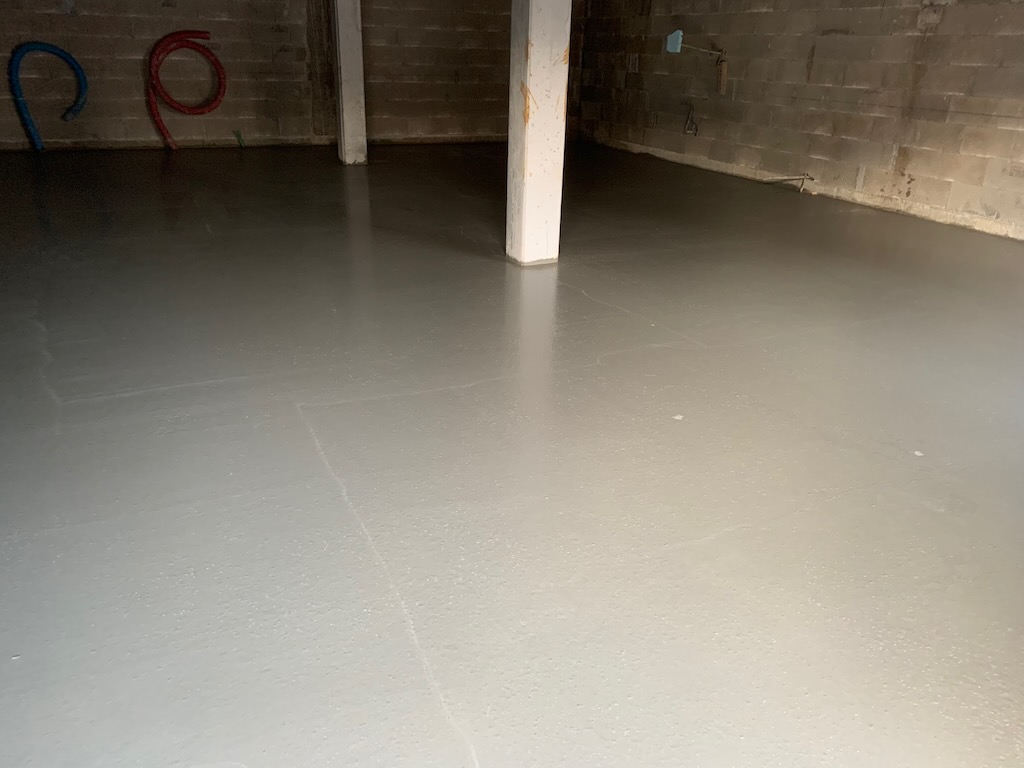

Les dalles du RDC du nouveau bâtiment ont été coulées et ainsi que les escaliers pour accéder au R+1

La toiture de l’ancien bâtiment est recouverte d’un par pluie et la couverture métallique sera posée à partir de mardi.

Pour le nouveau bâtiment il reste à terminer les pignons du sas d’entrée.
