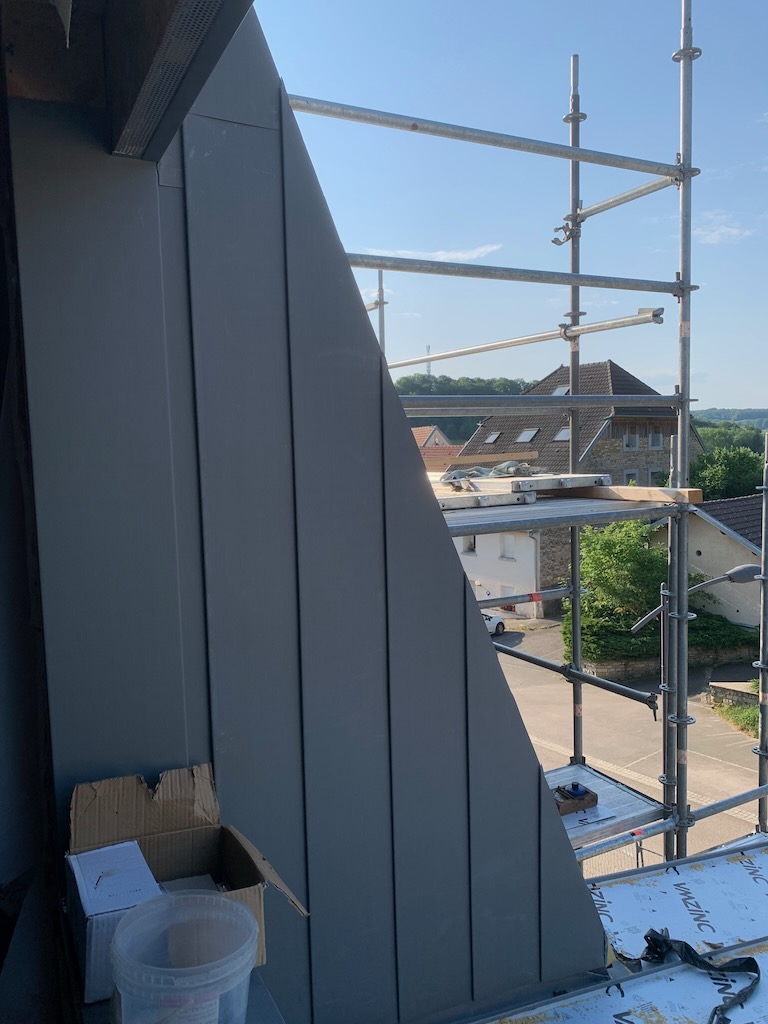

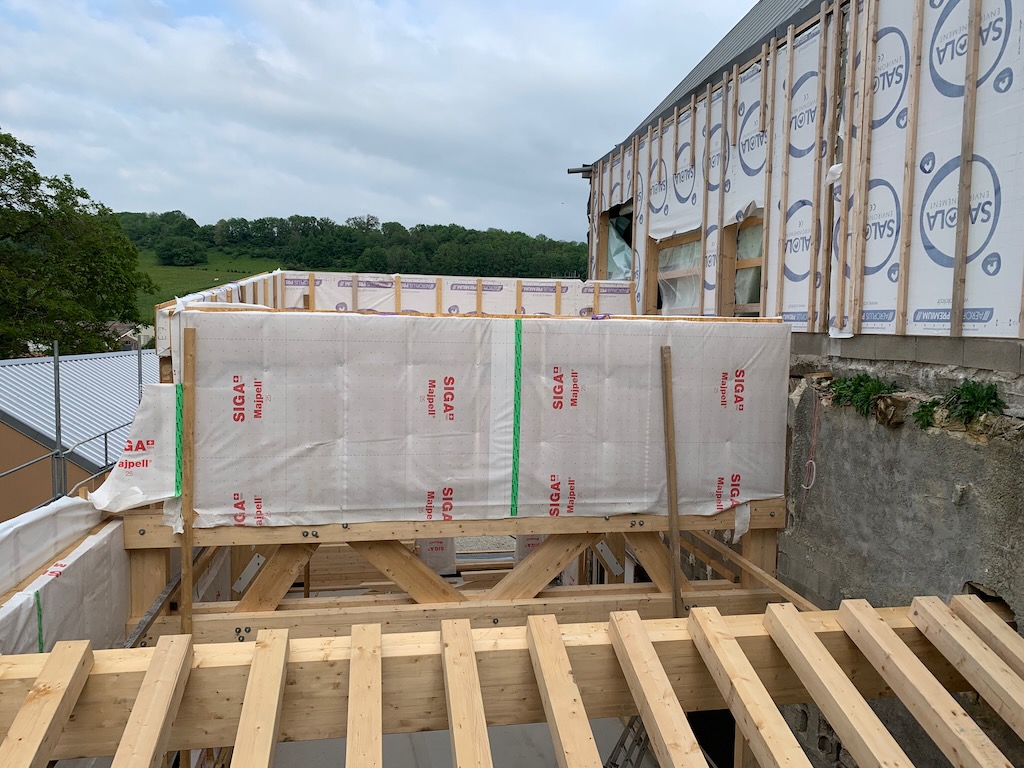

Les travaux au 8 octobre

Nombreuses évolutions sur le chantier cette semaine.

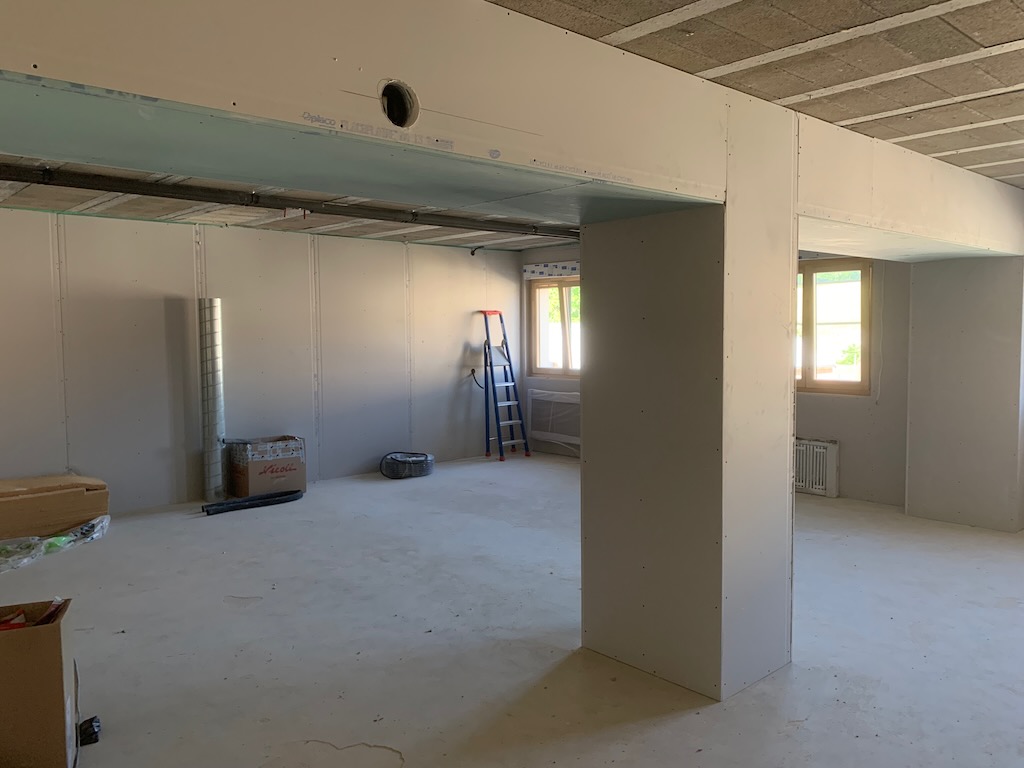

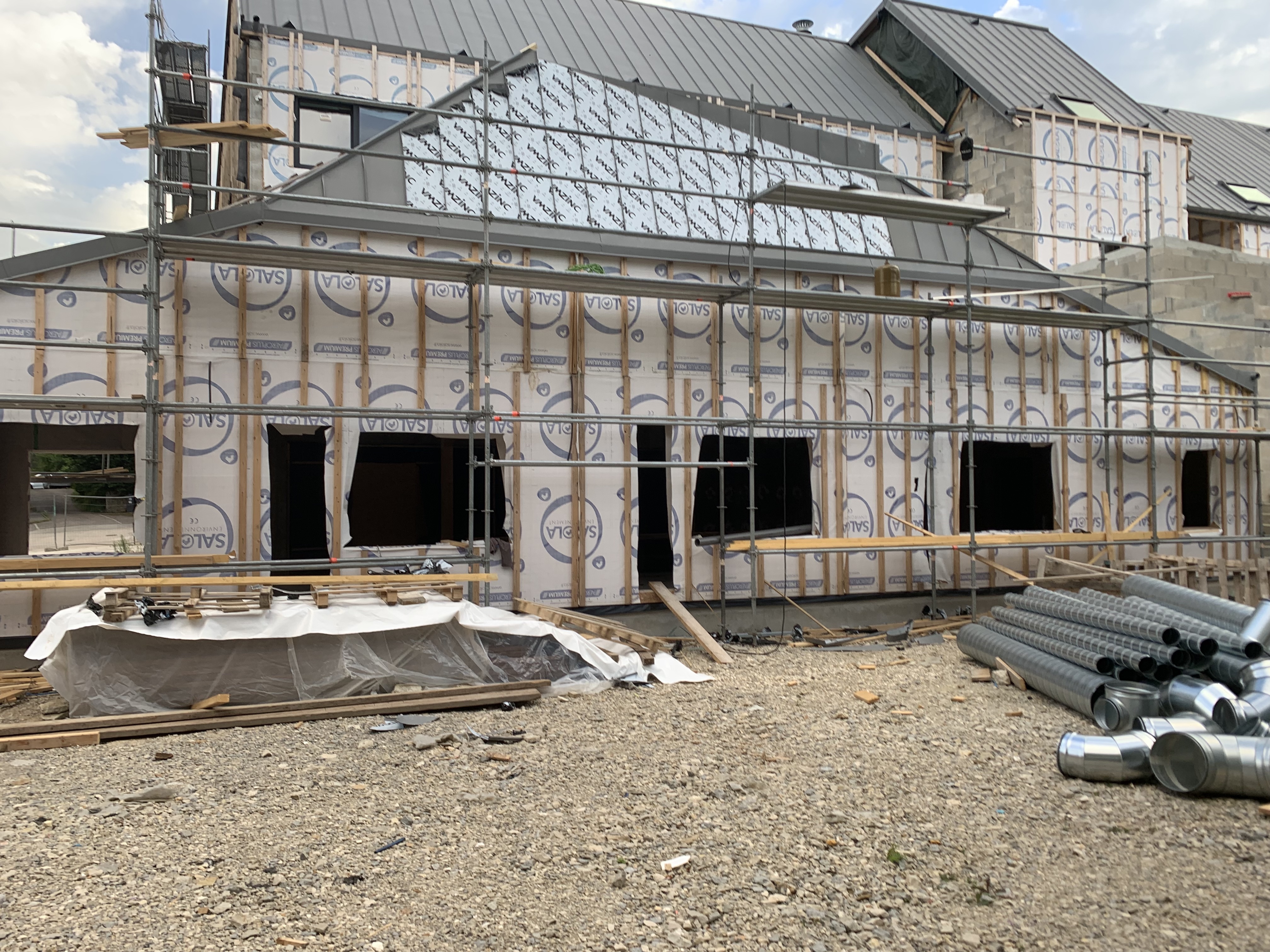

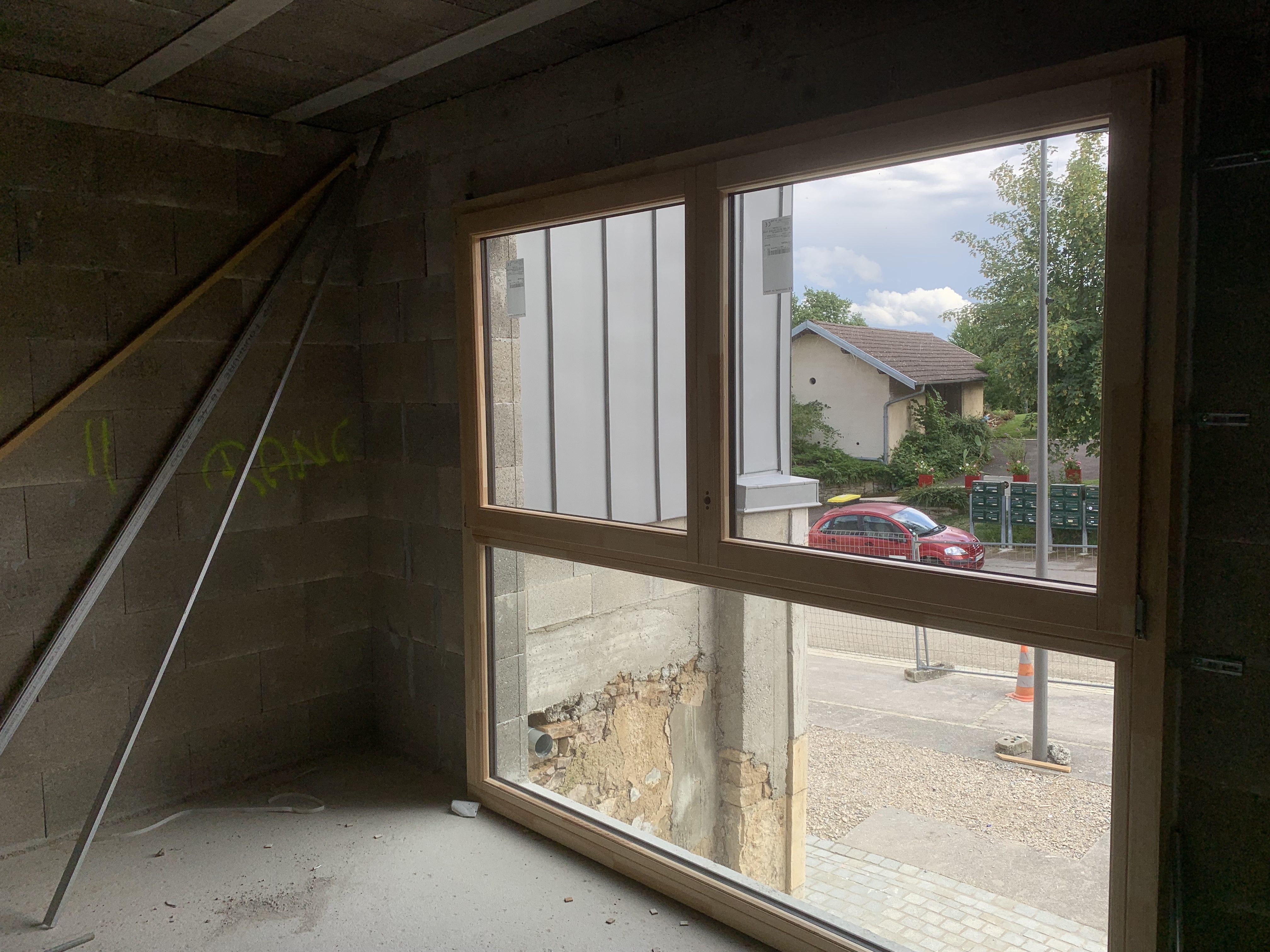

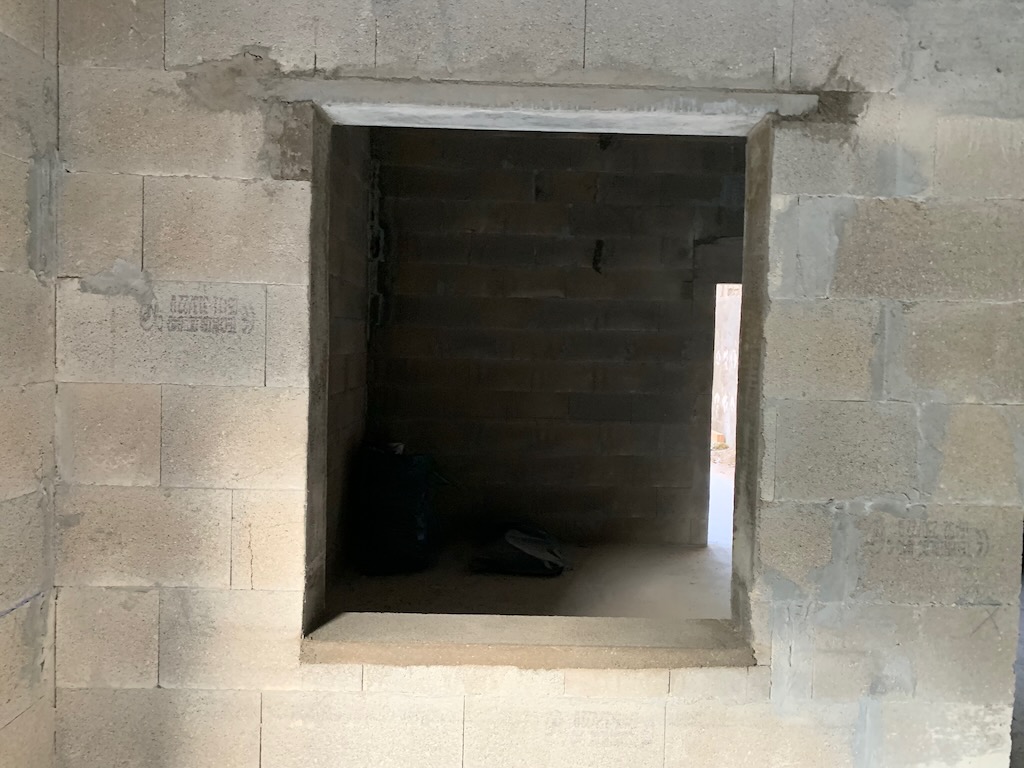

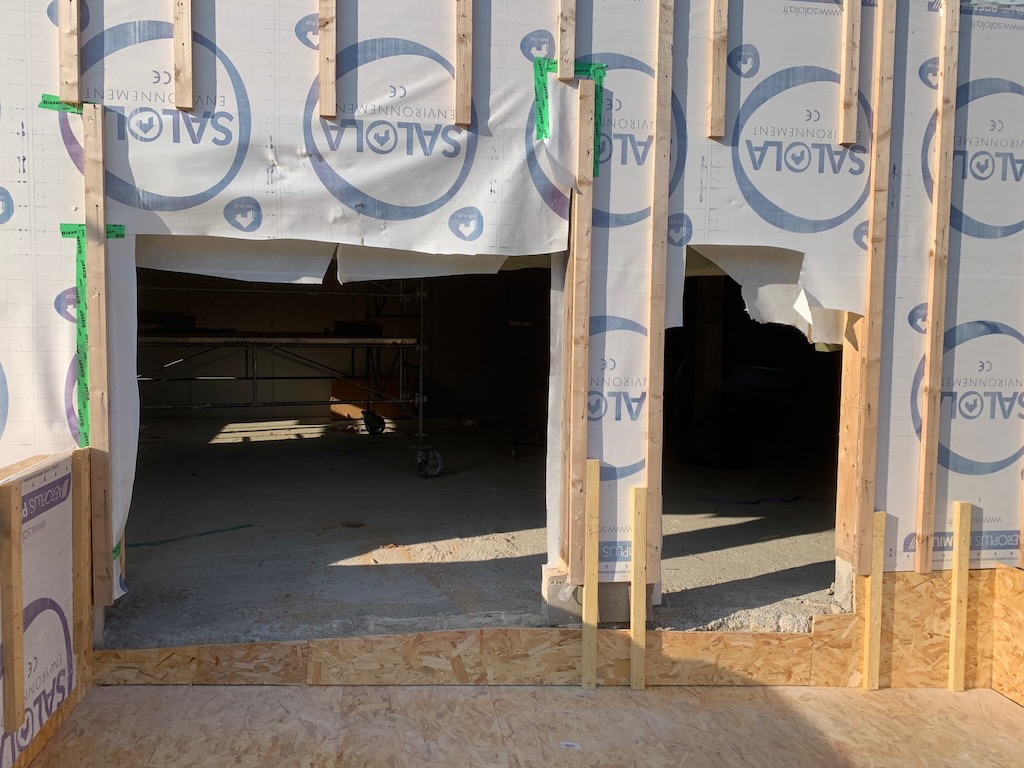

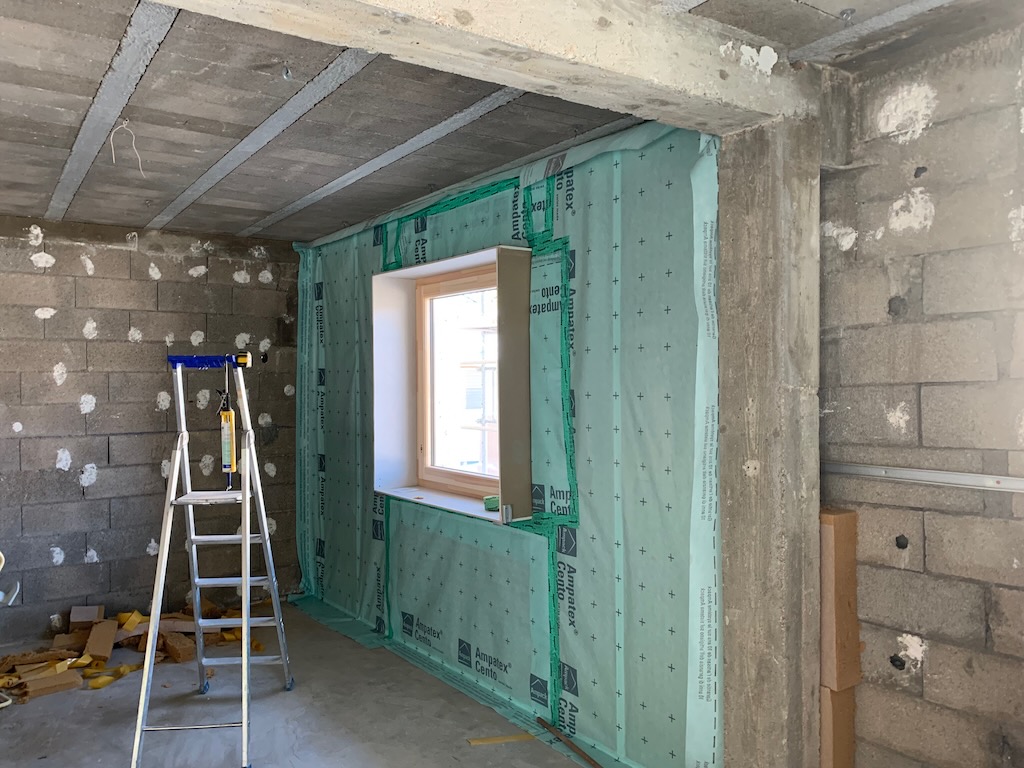

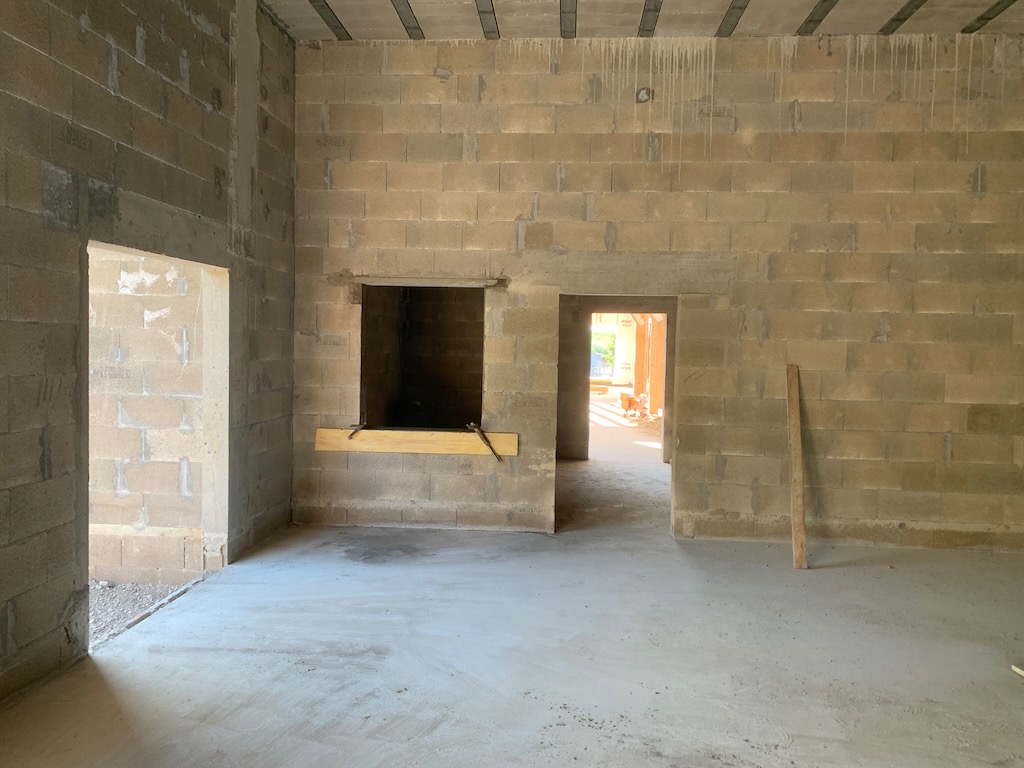

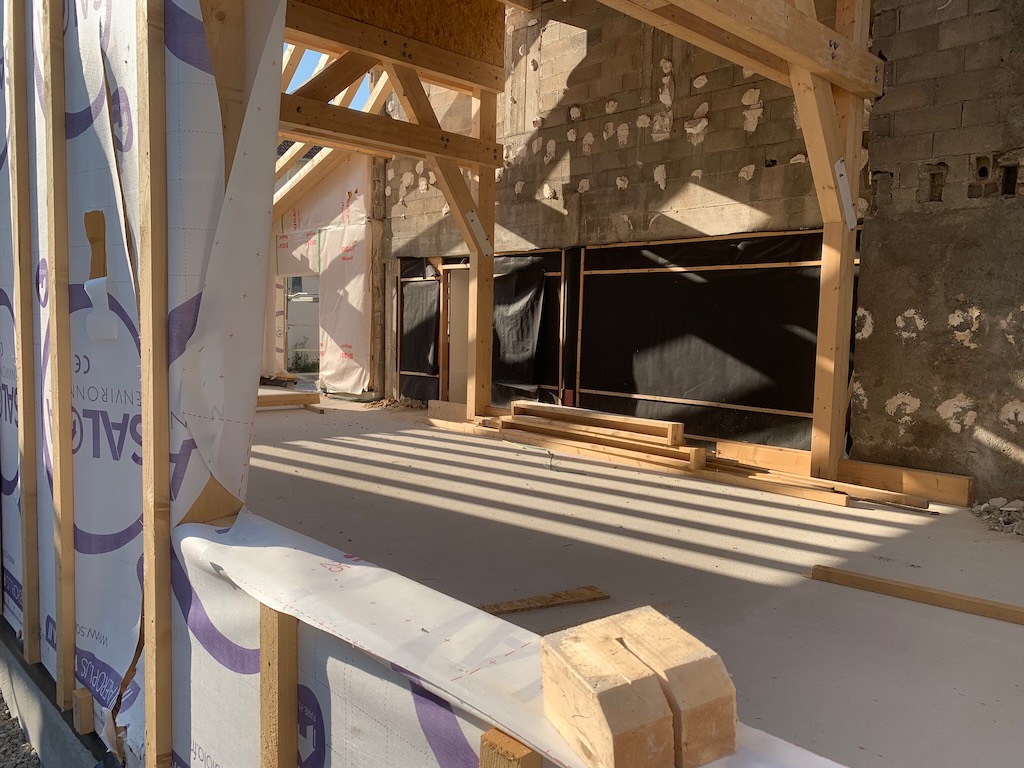

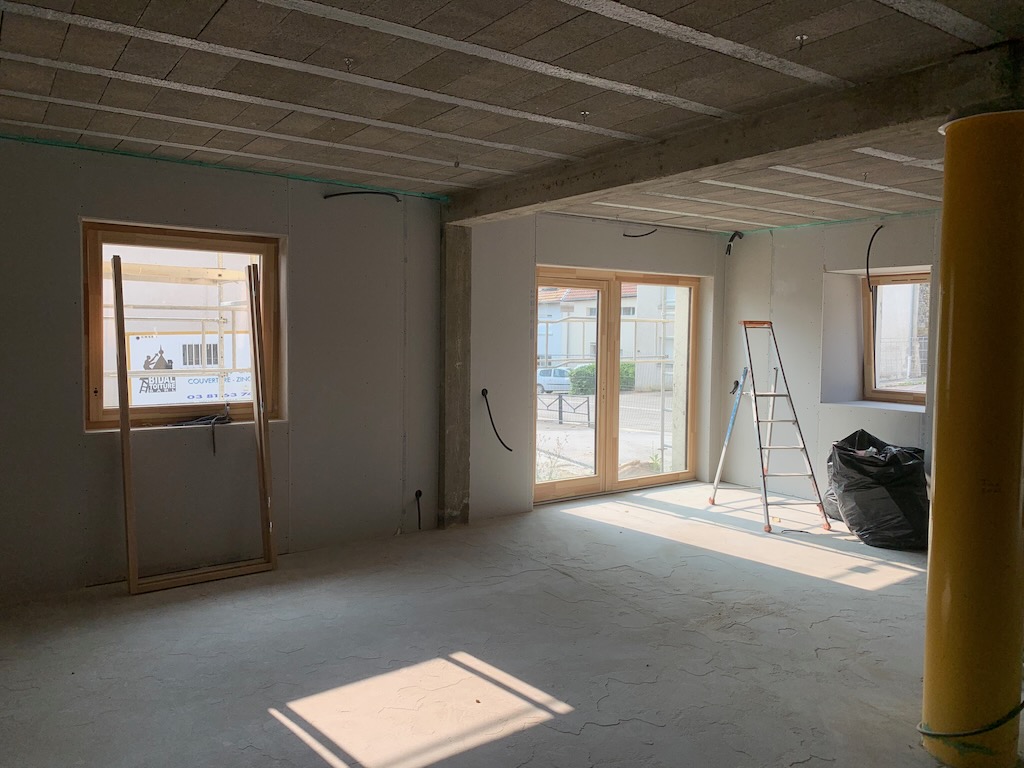

L’ensemble des huisseries est posé à l’exception de trois ouvertures spécifiques qui restent ouvertes pour les besoins des entreprises ou dans l’attente de la livraison des cadres.

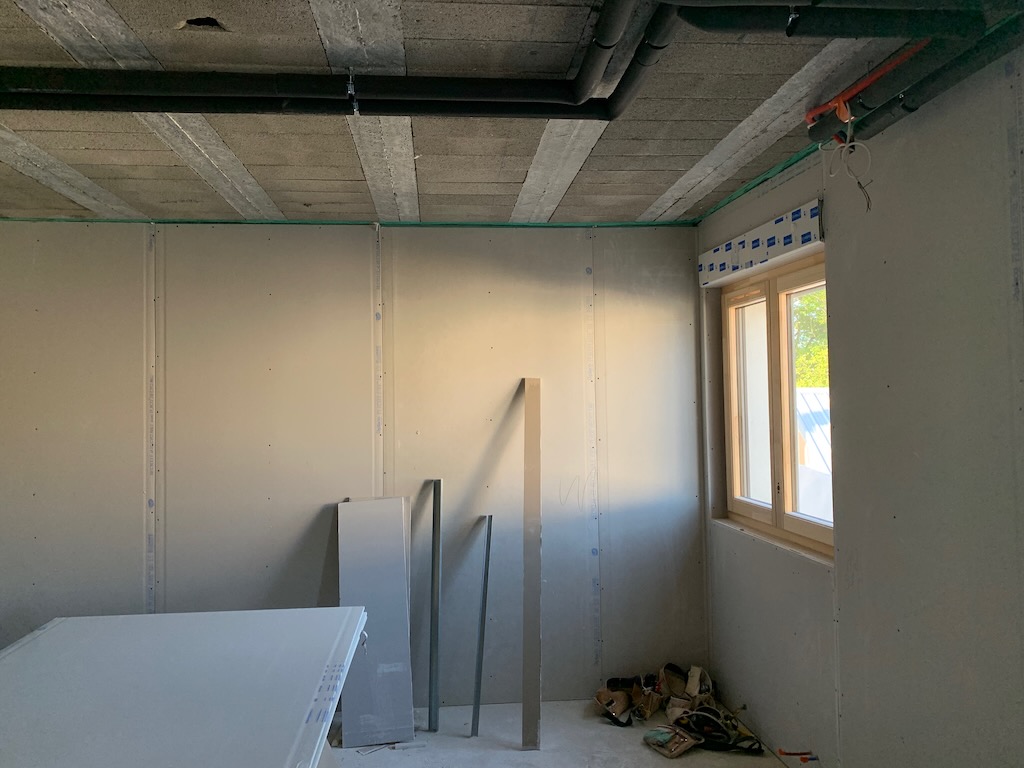

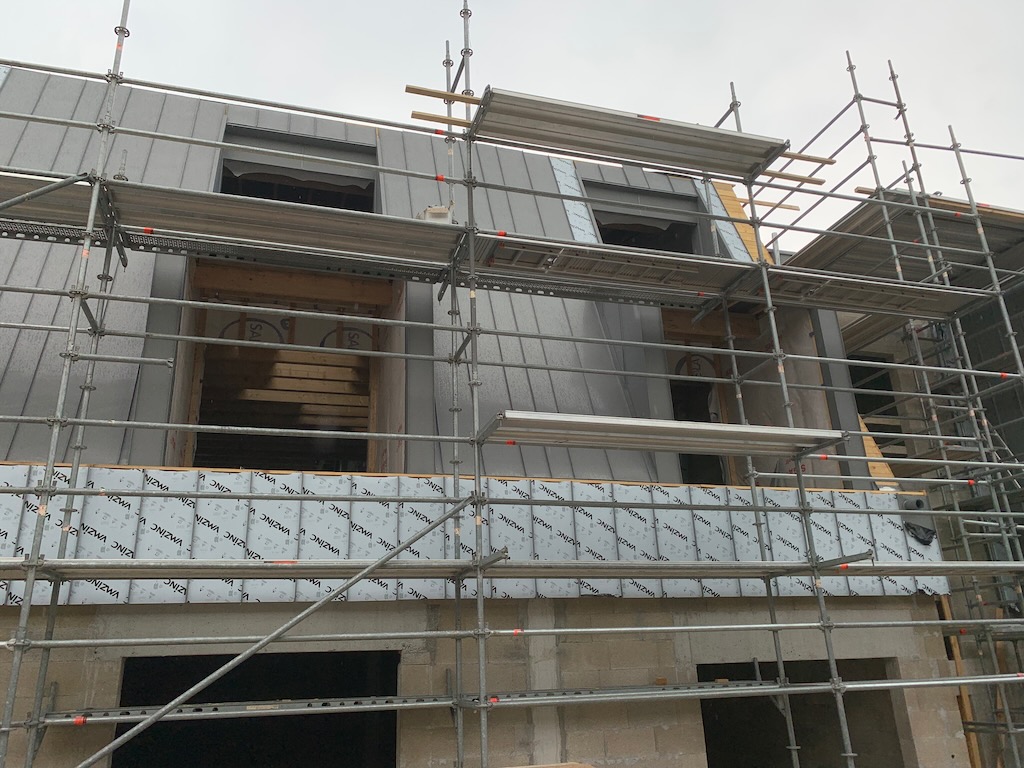

Les enduits extérieurs ont été terminés ce samedi.

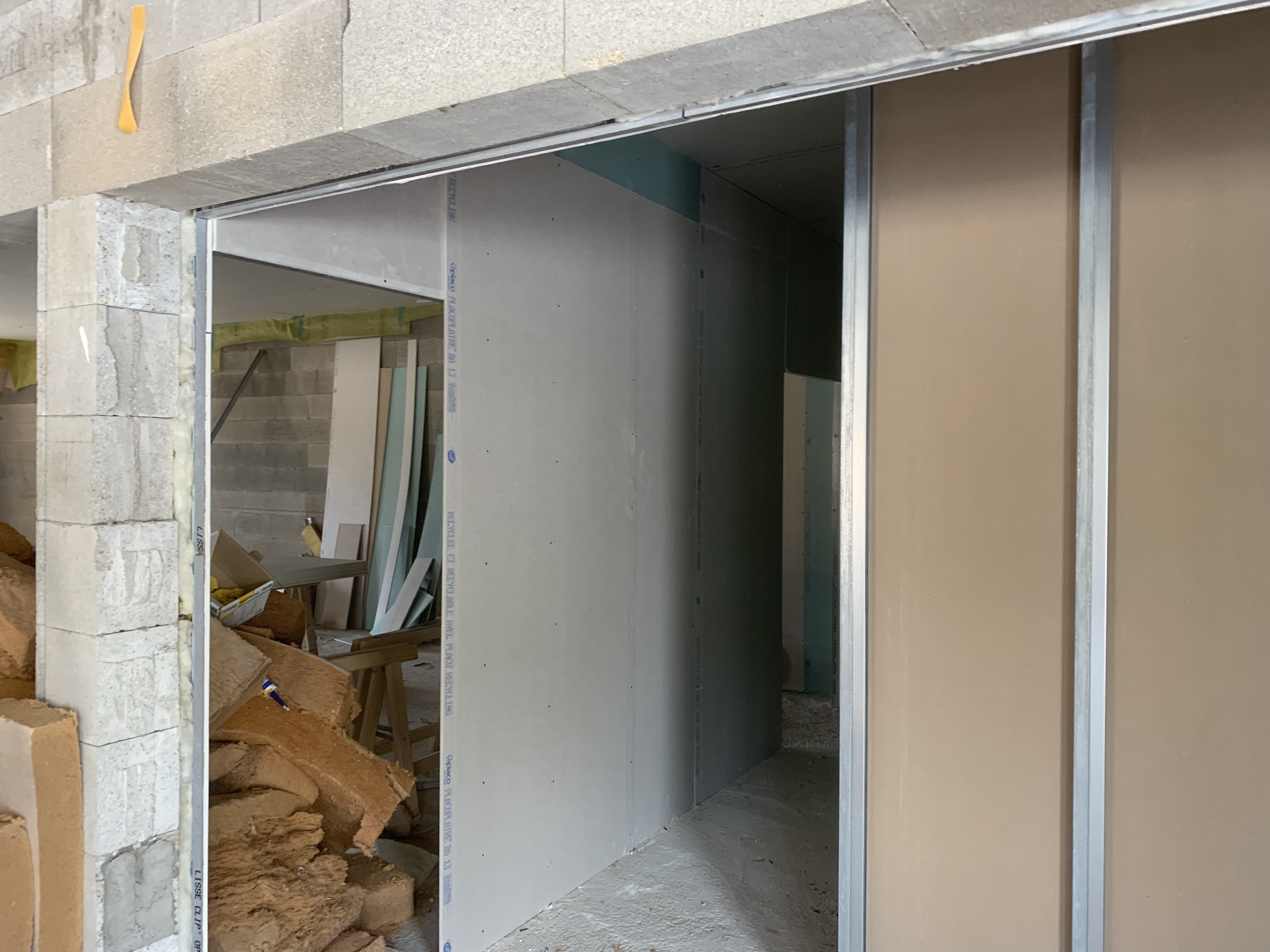

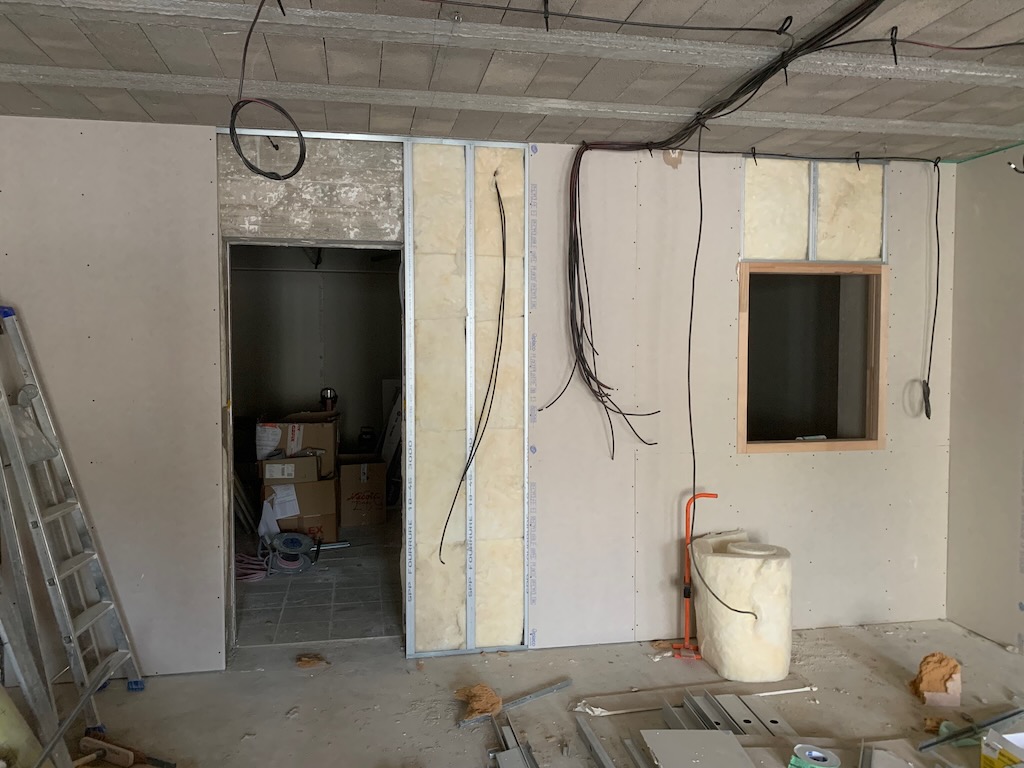

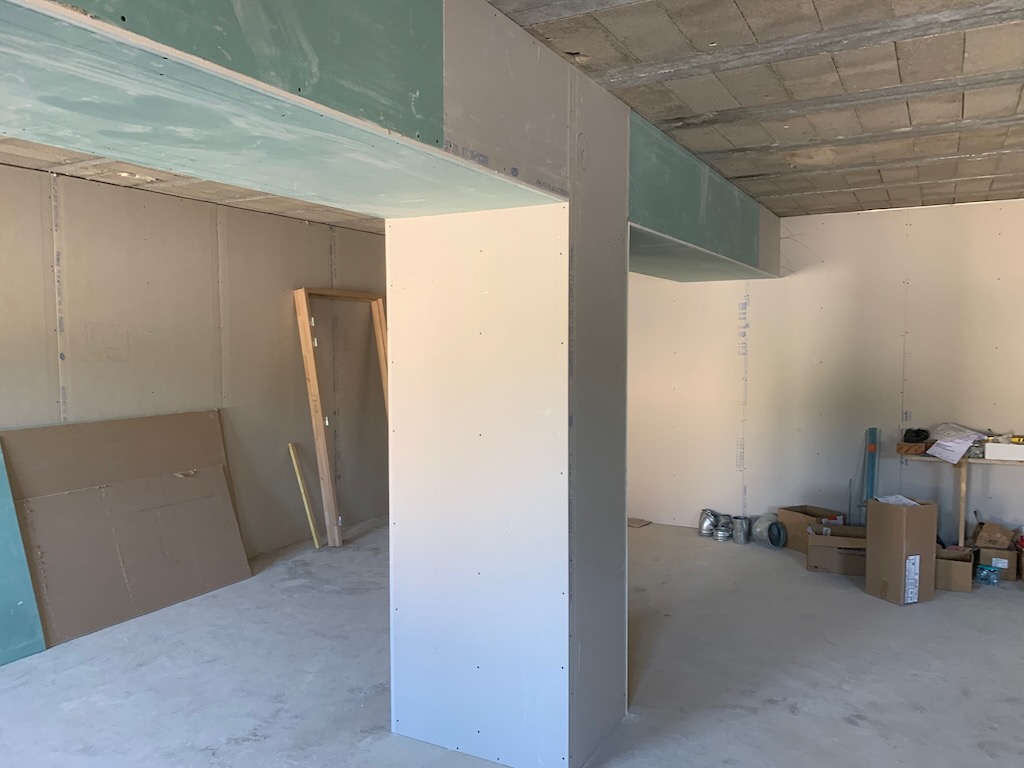

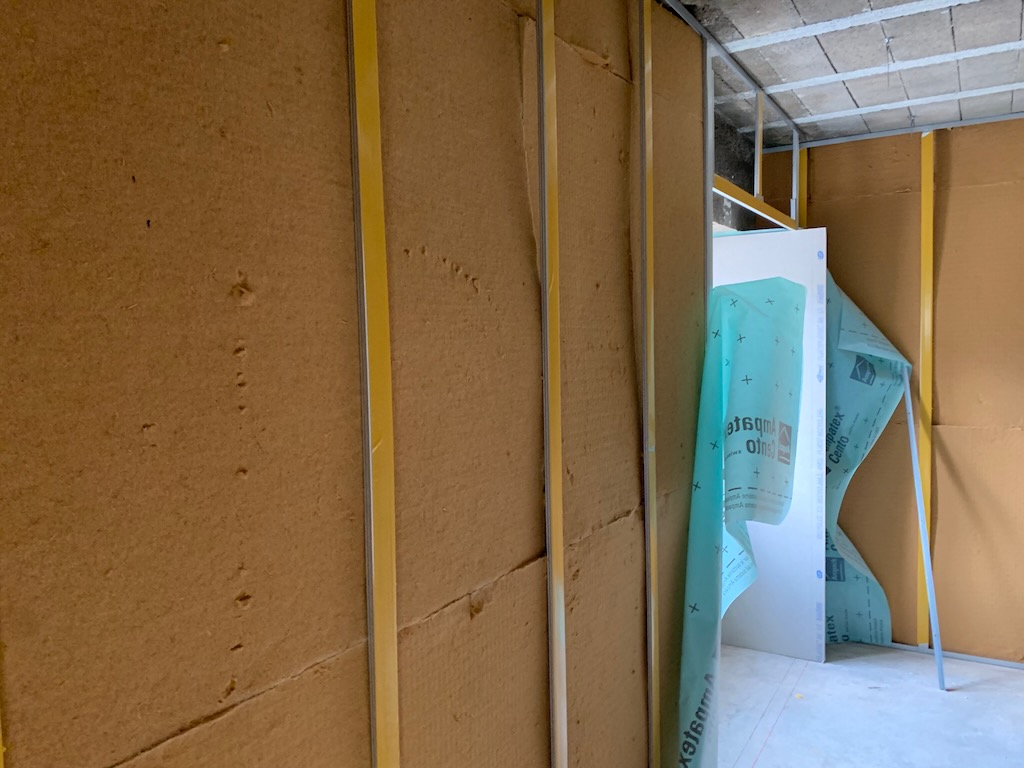

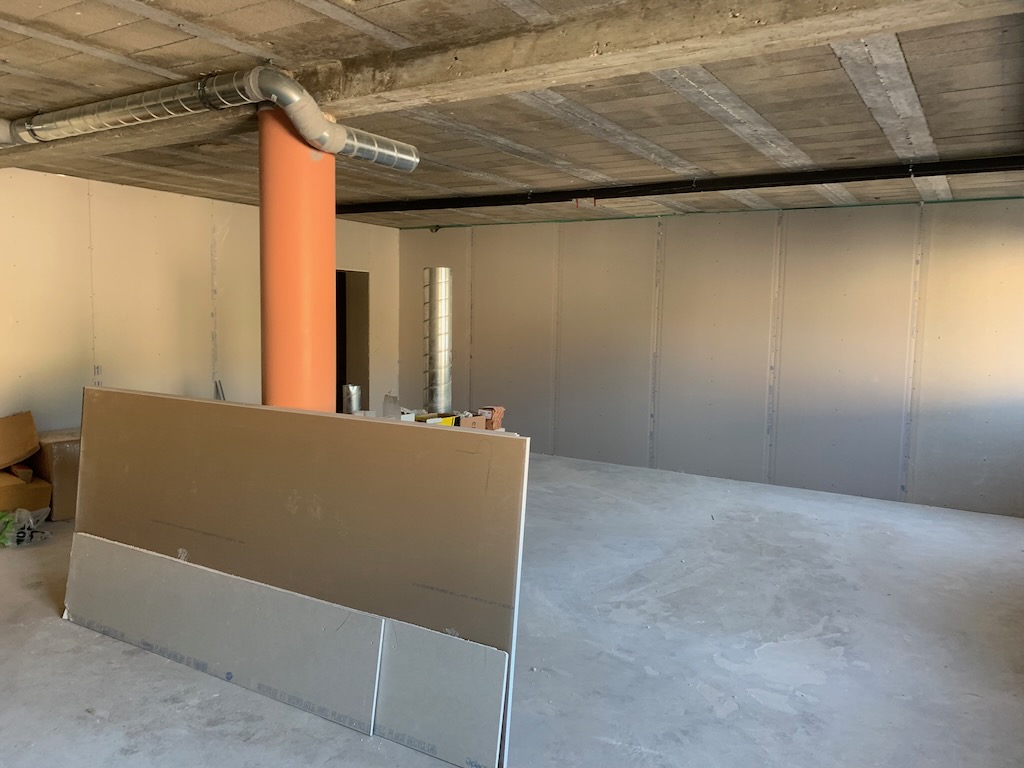

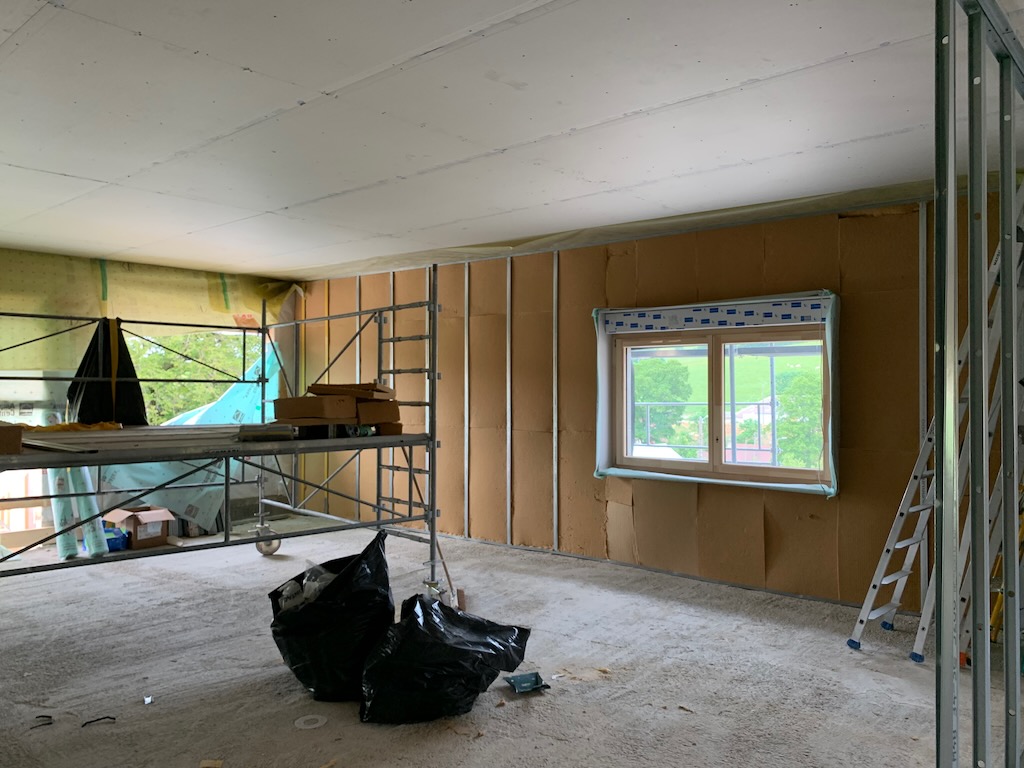

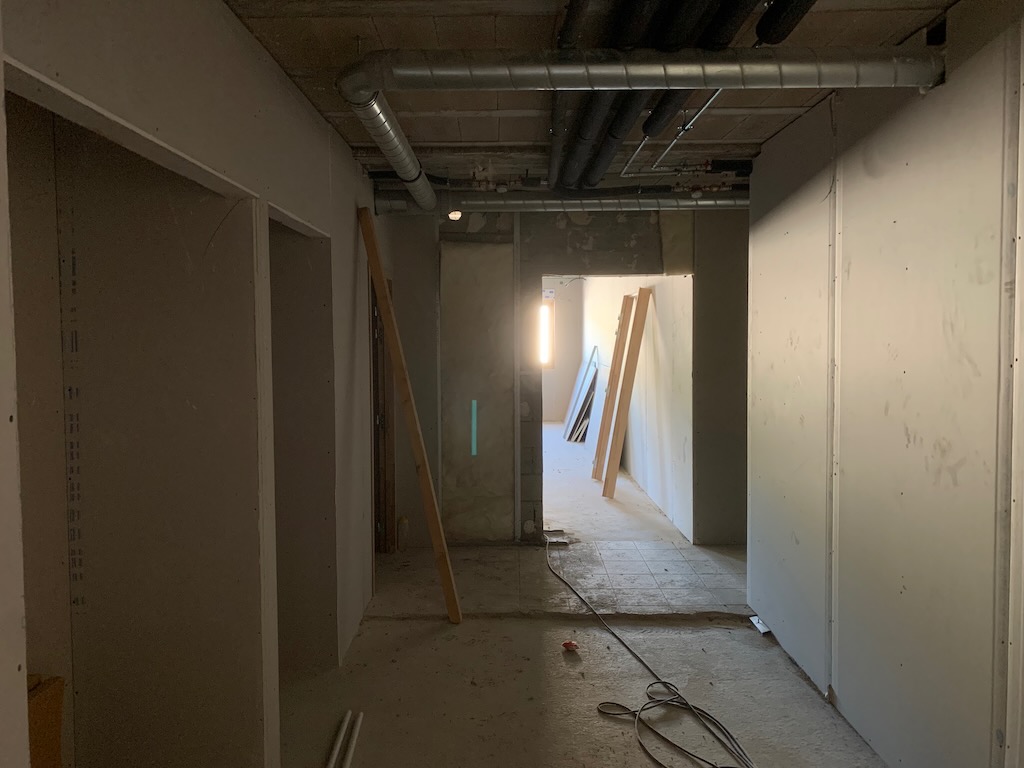

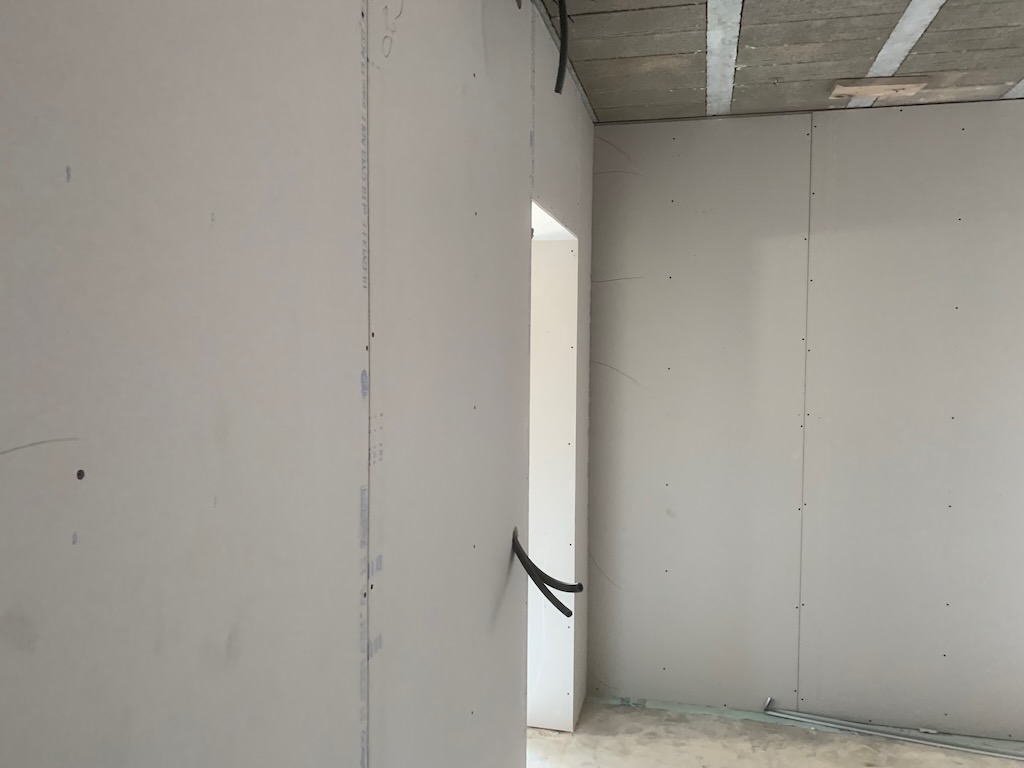

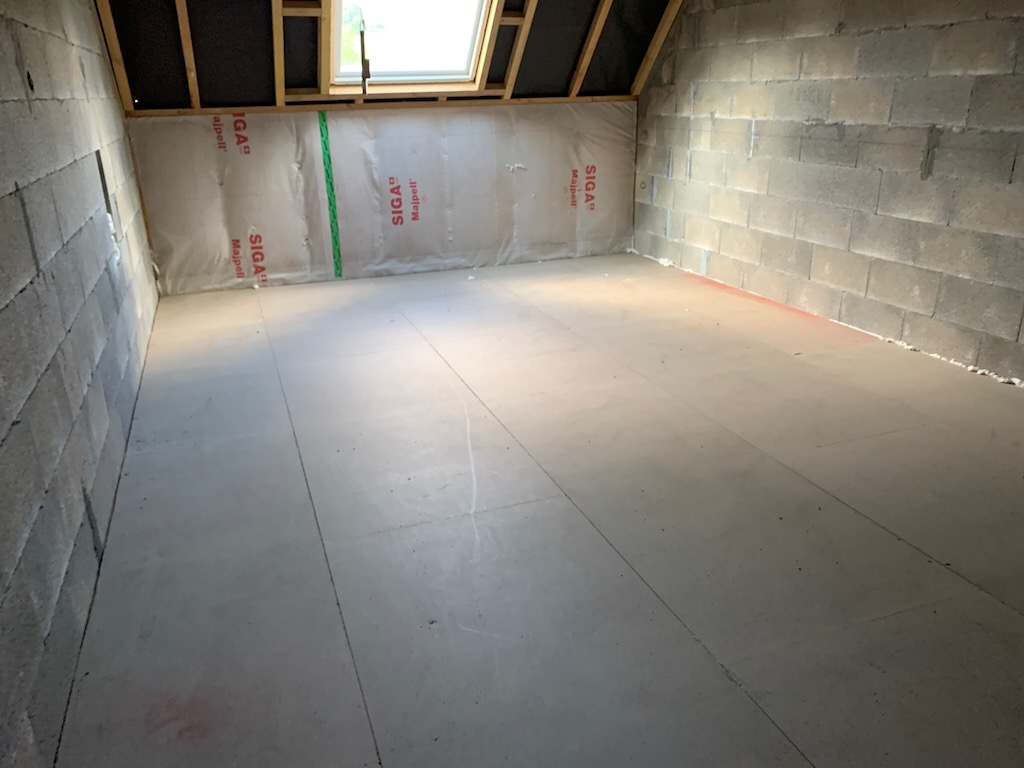

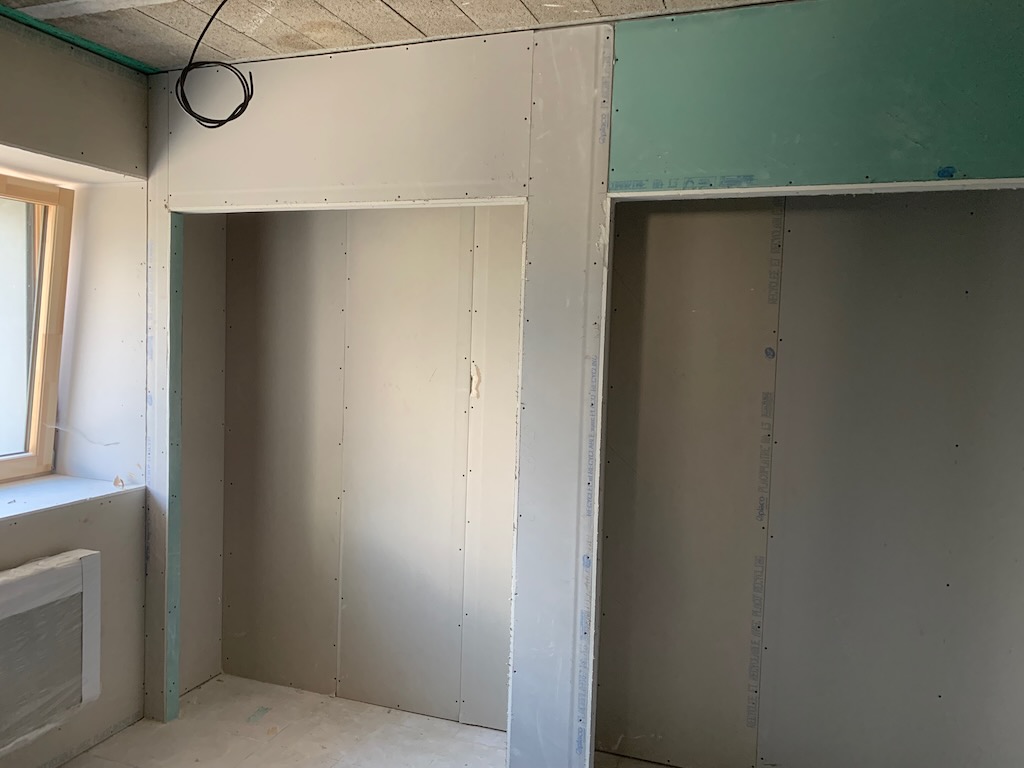

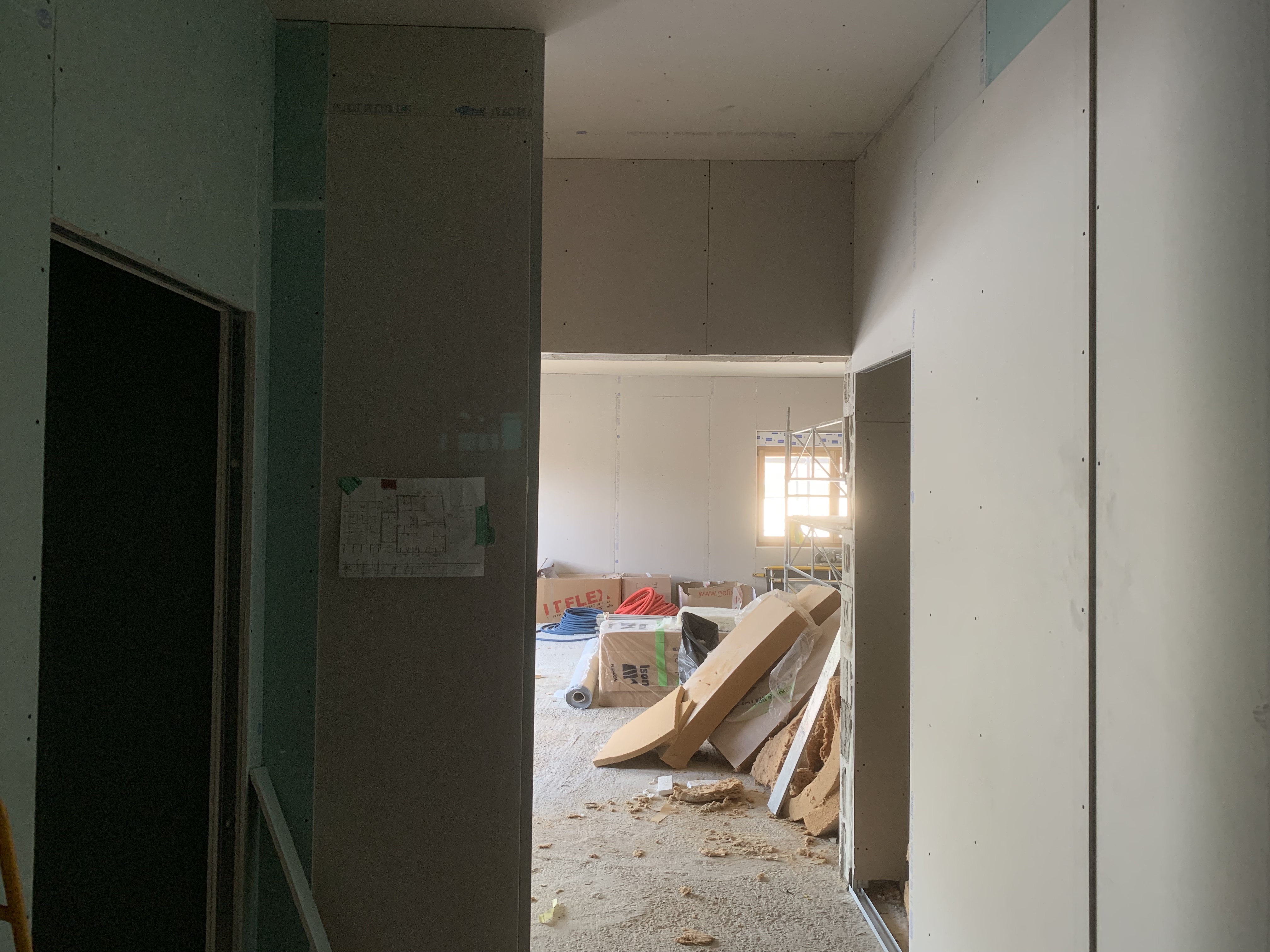

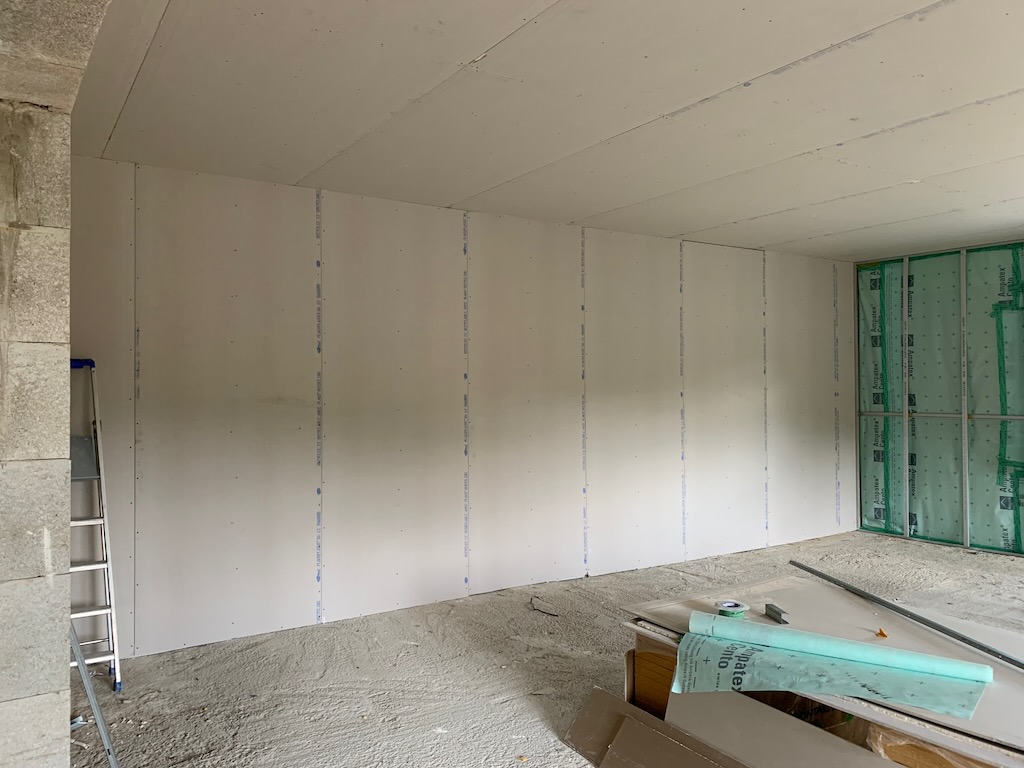

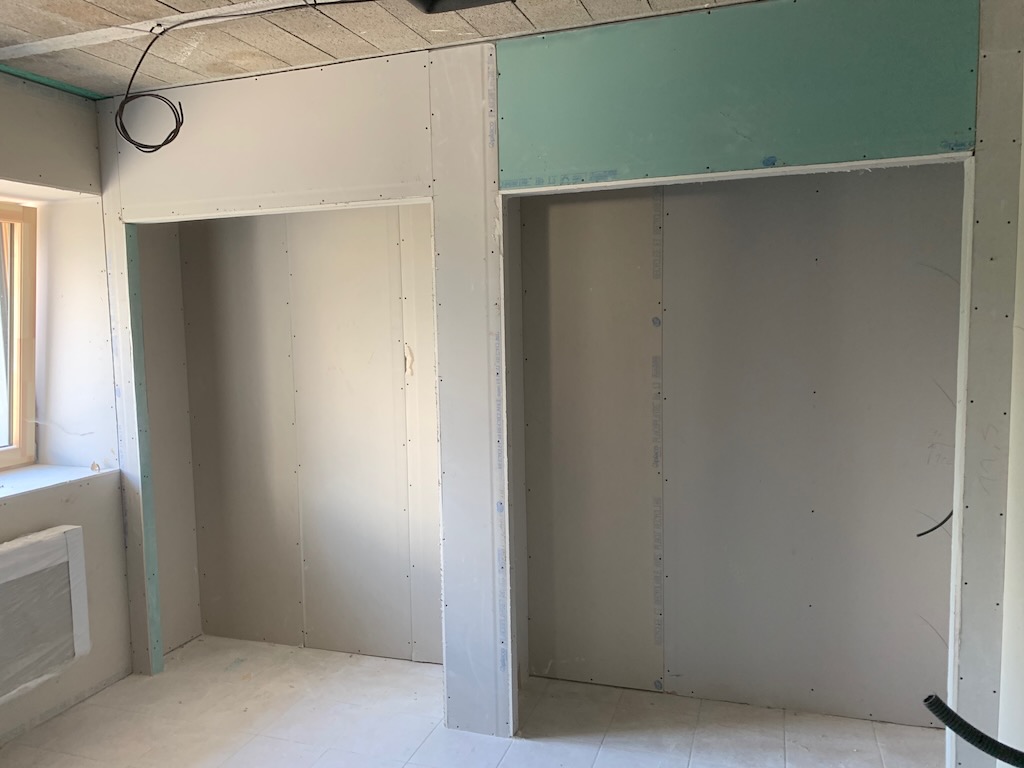

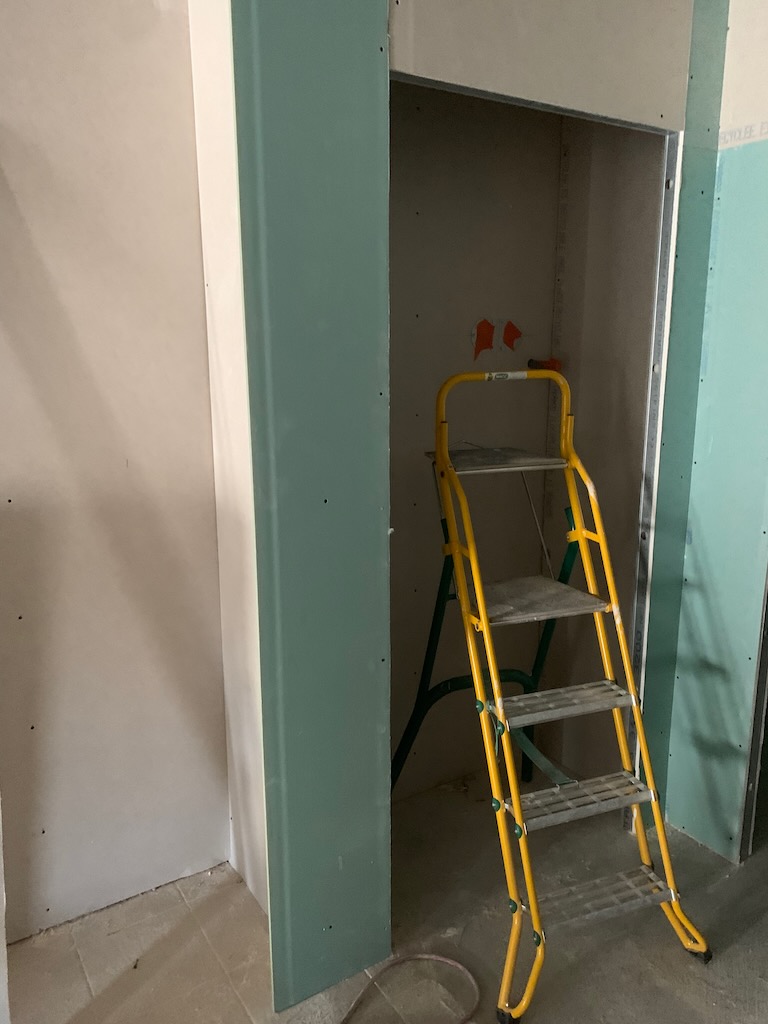

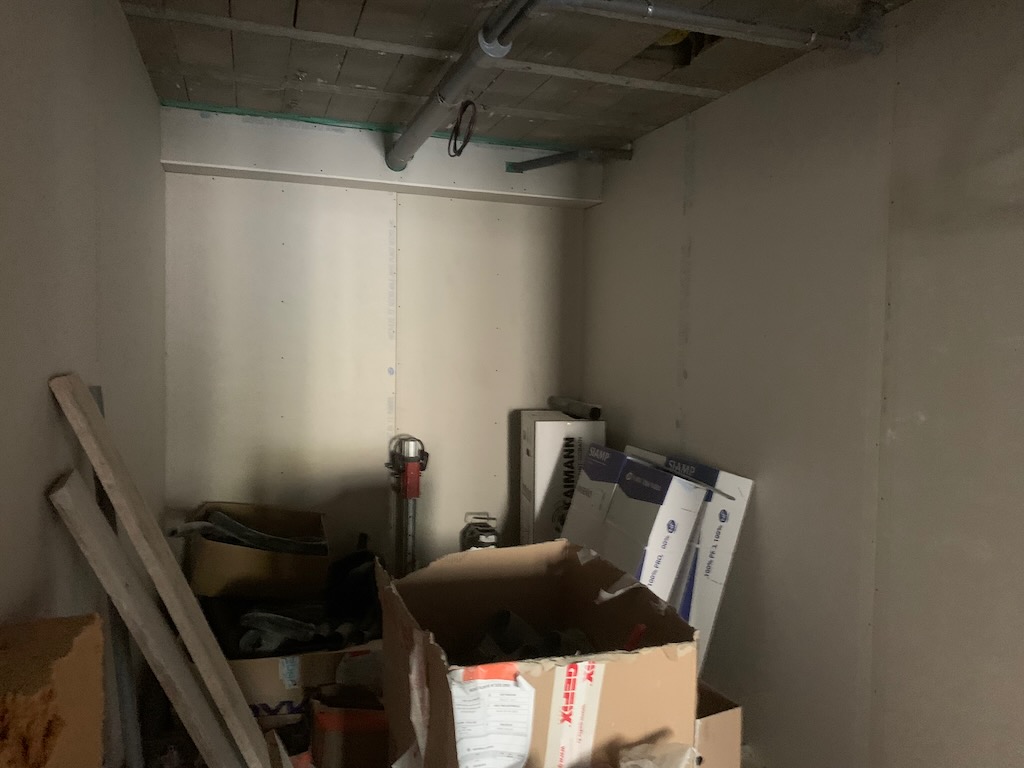

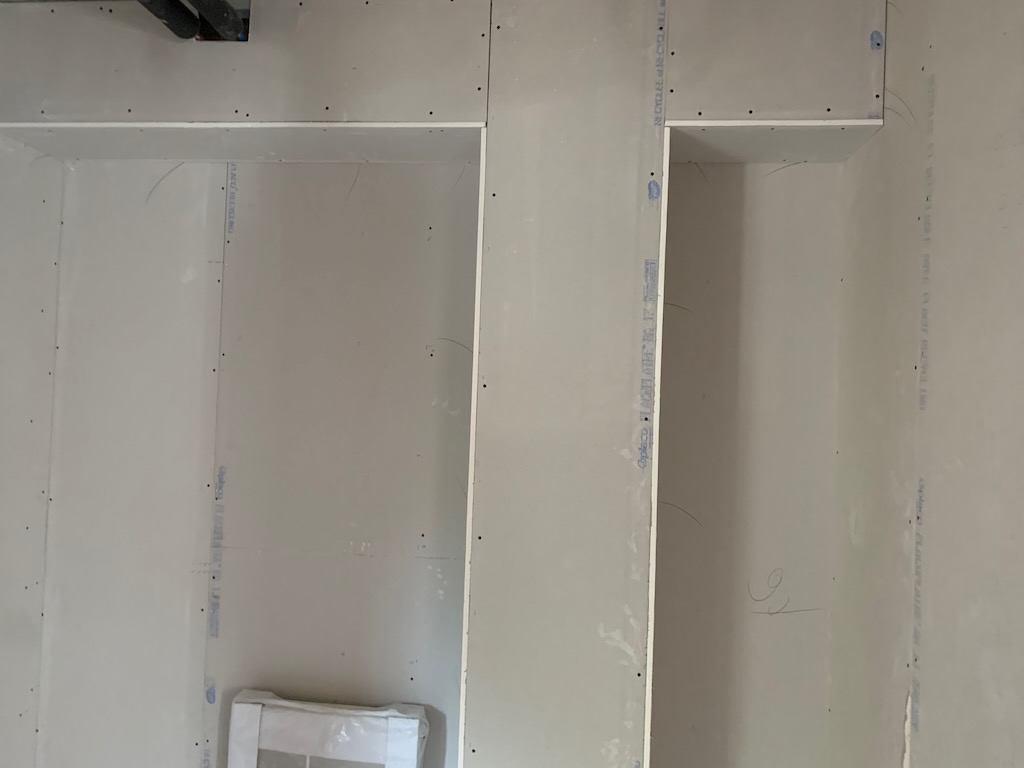

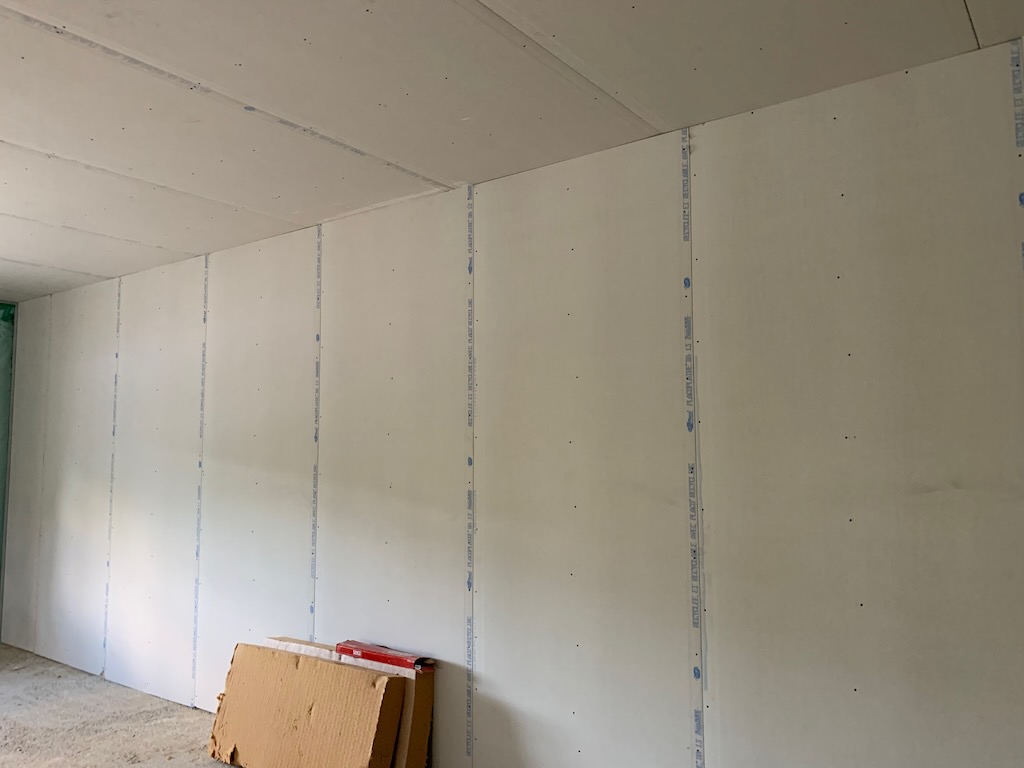

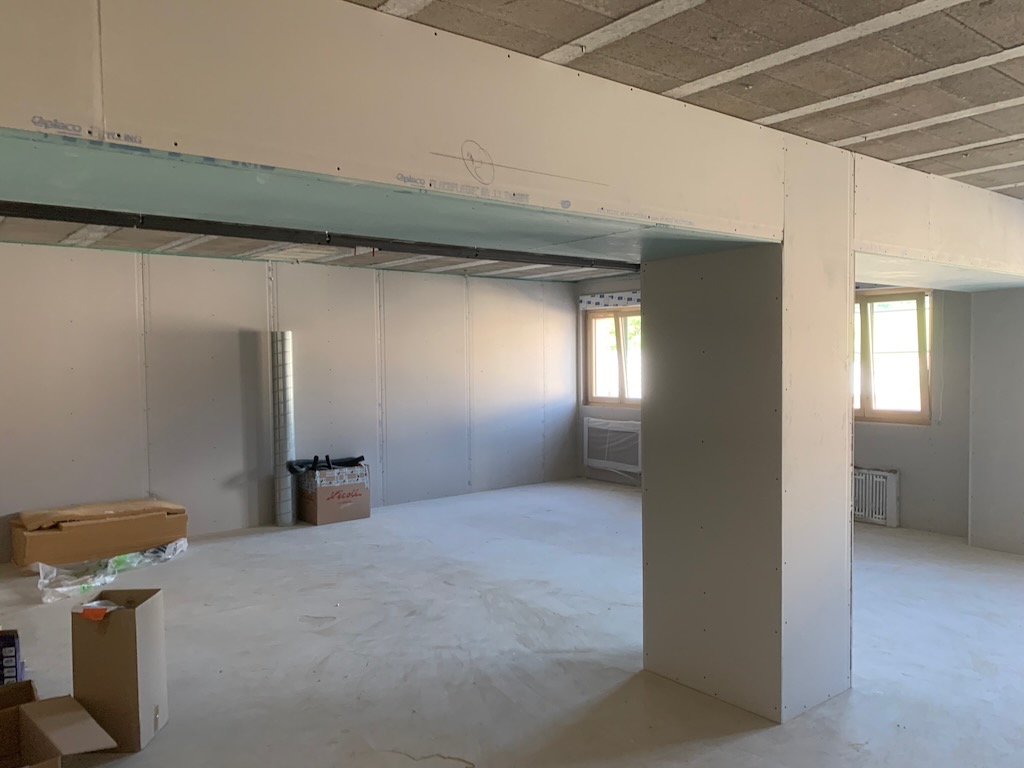

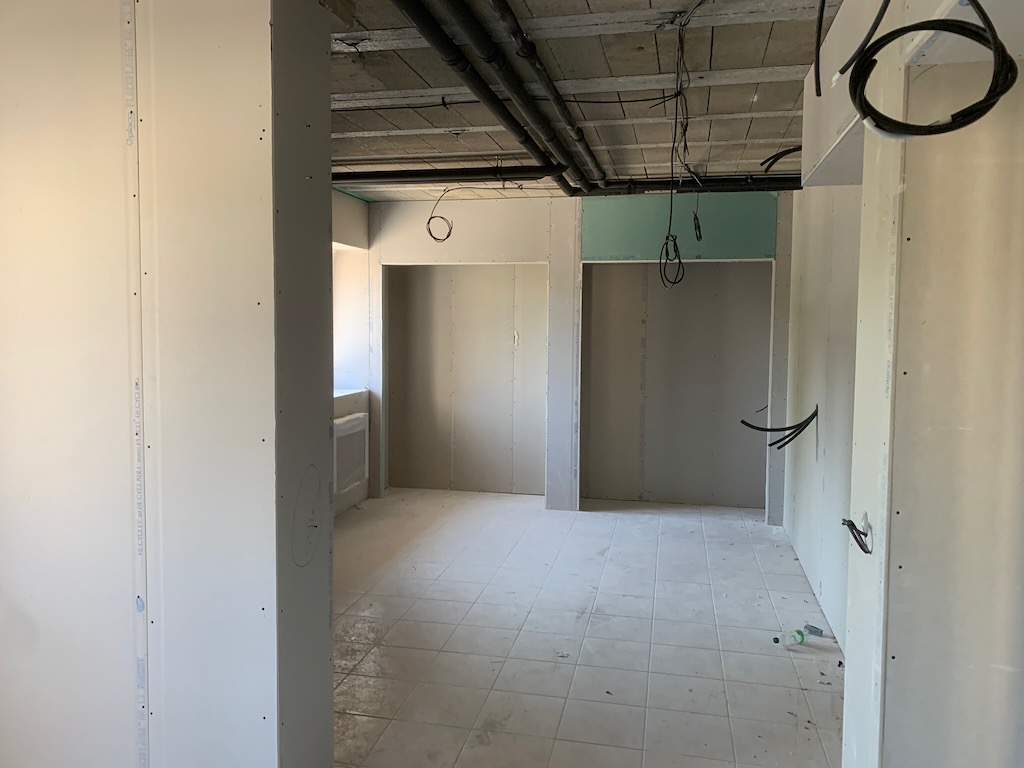

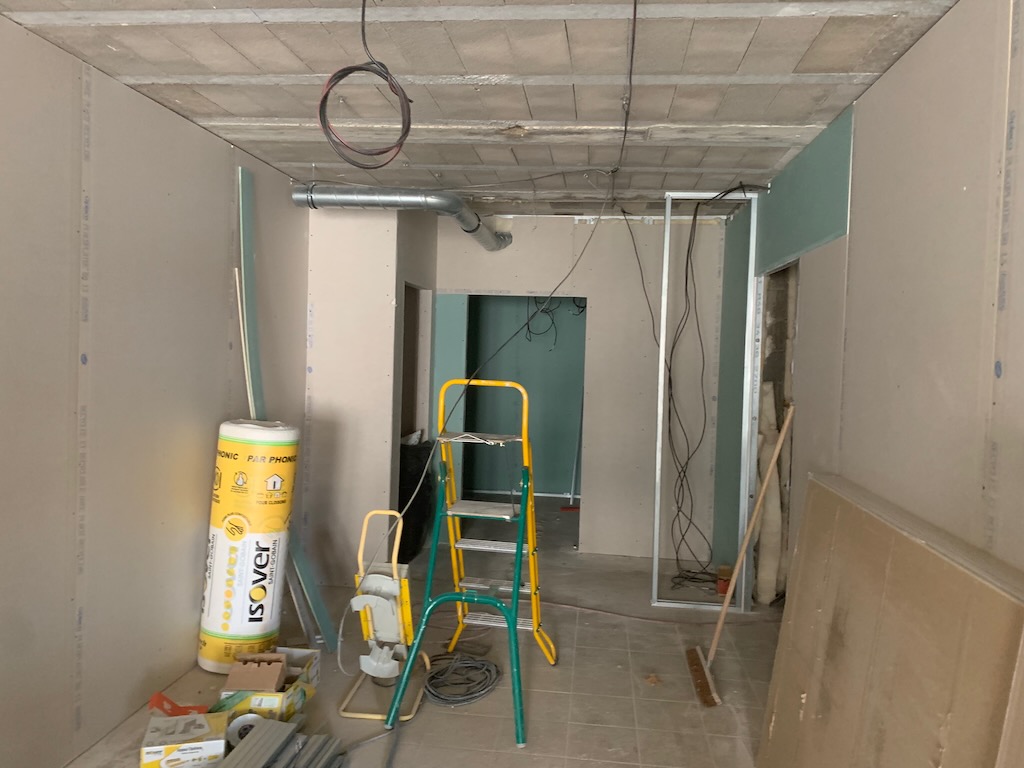

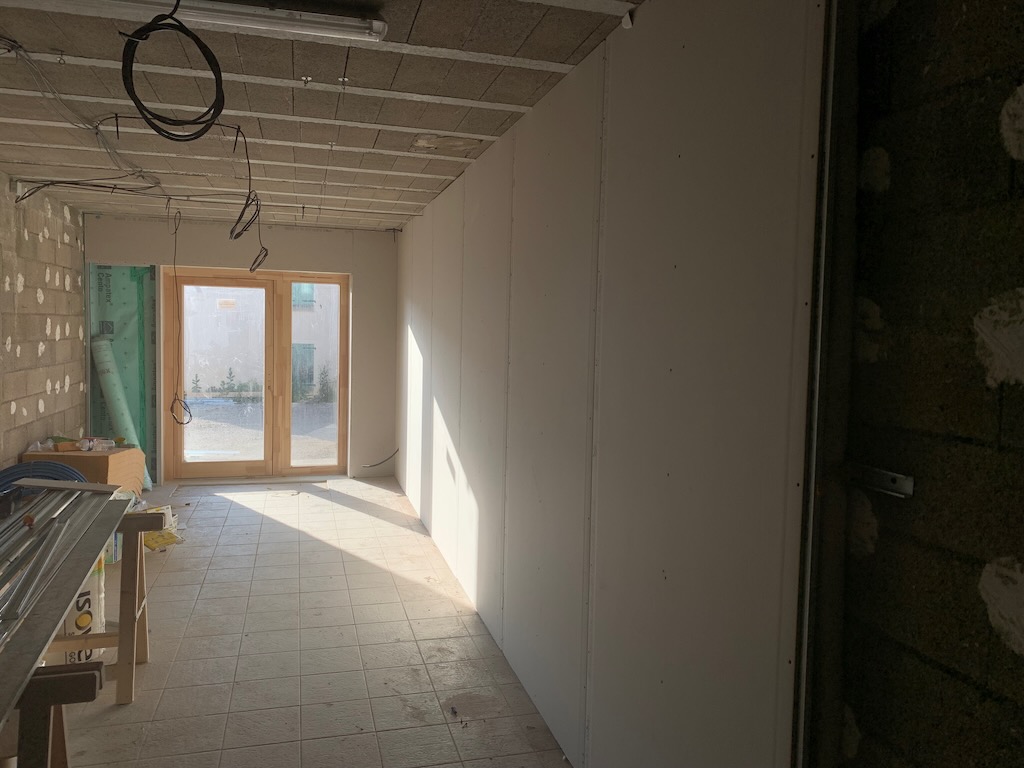

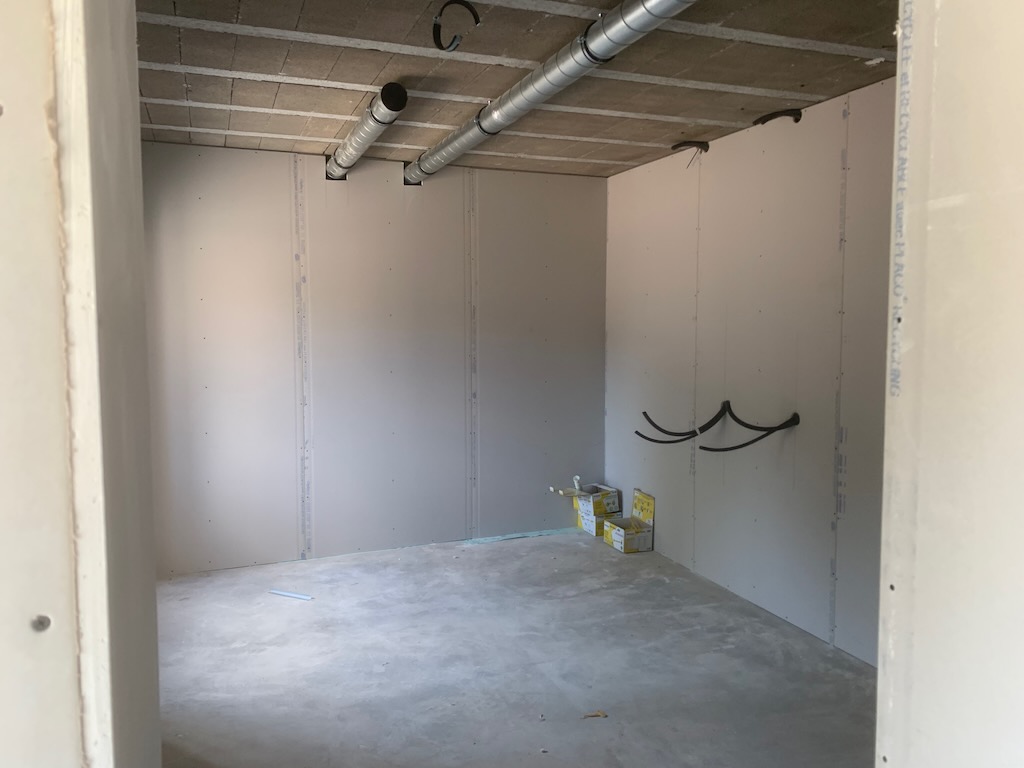

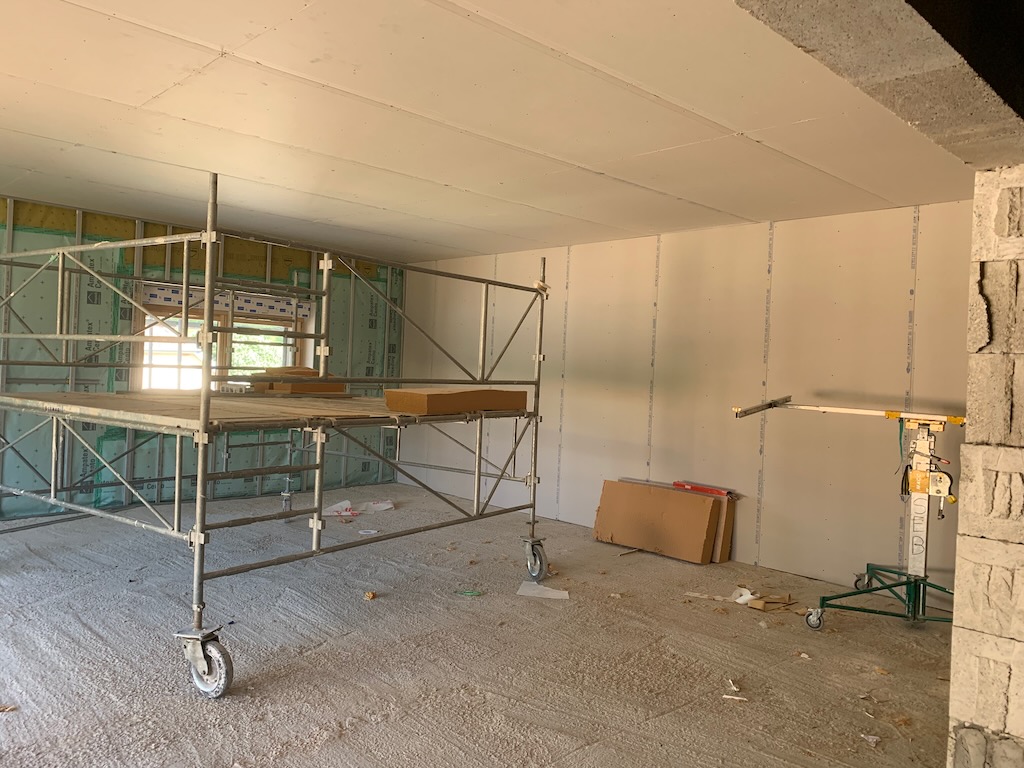

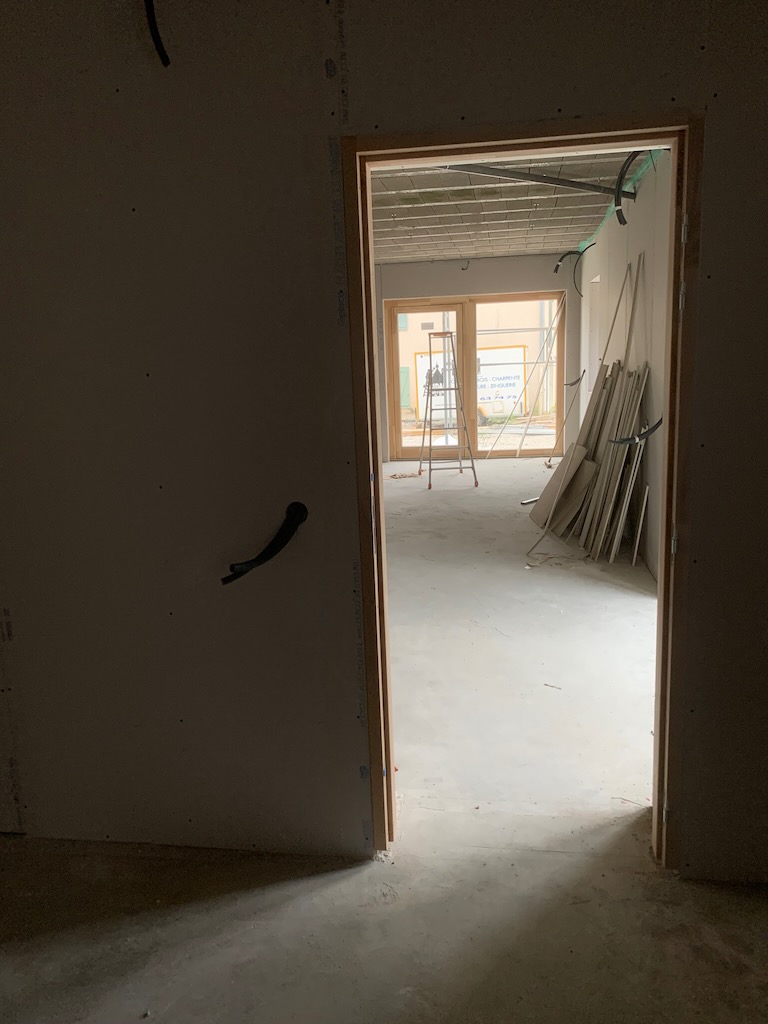

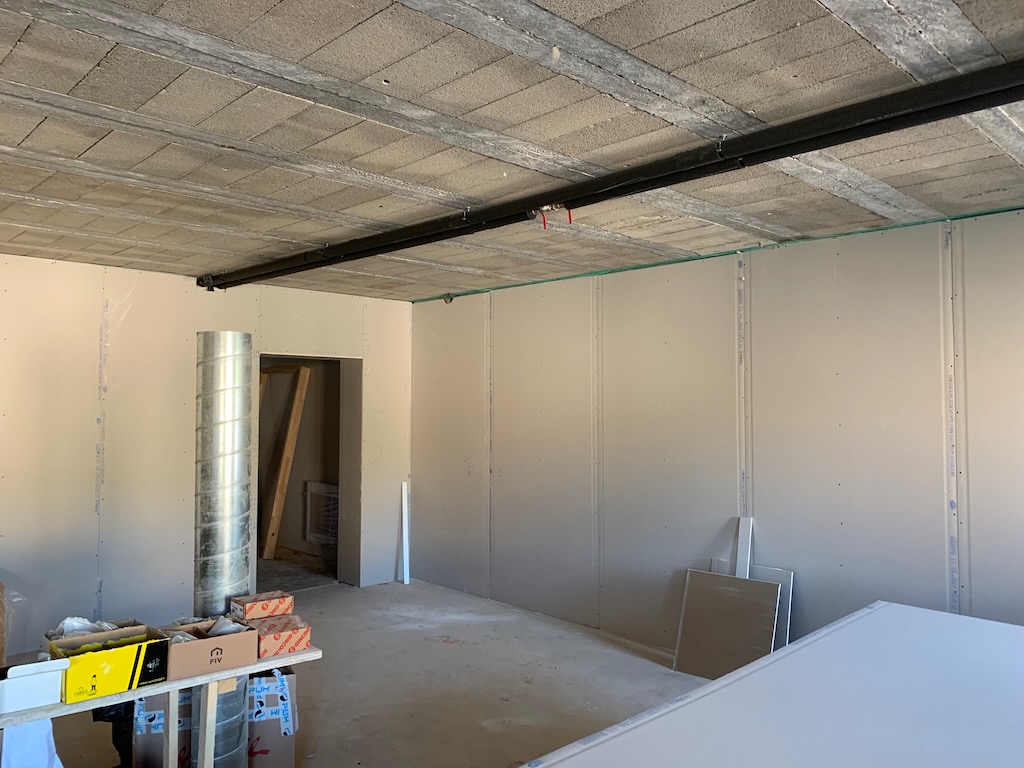

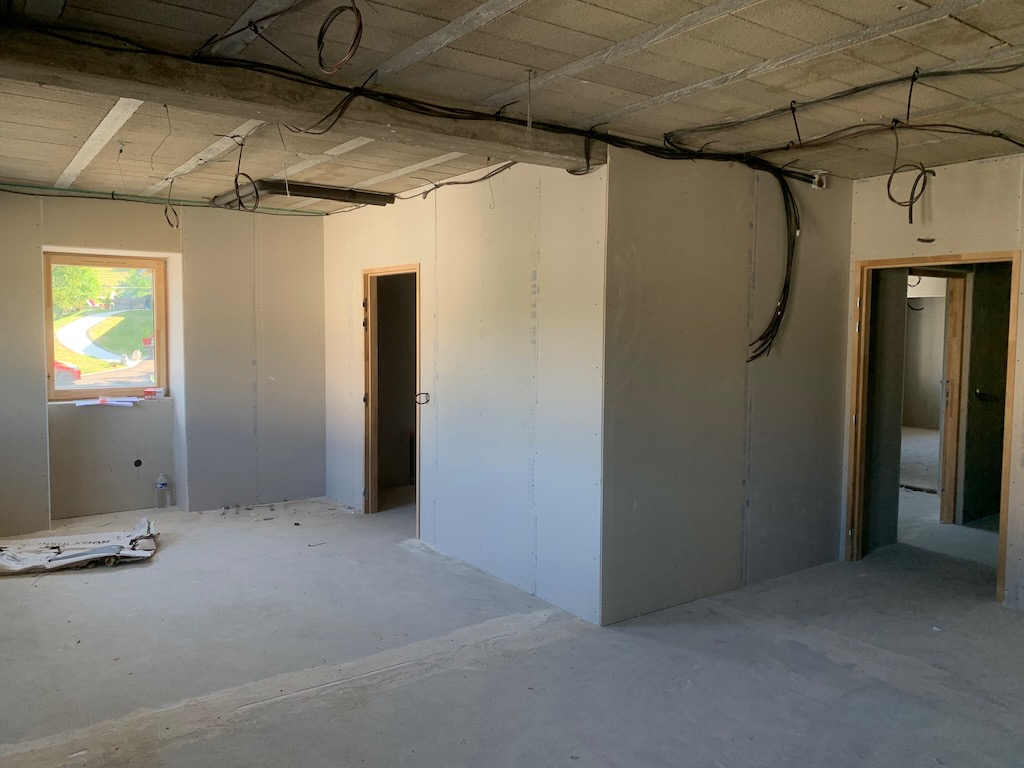

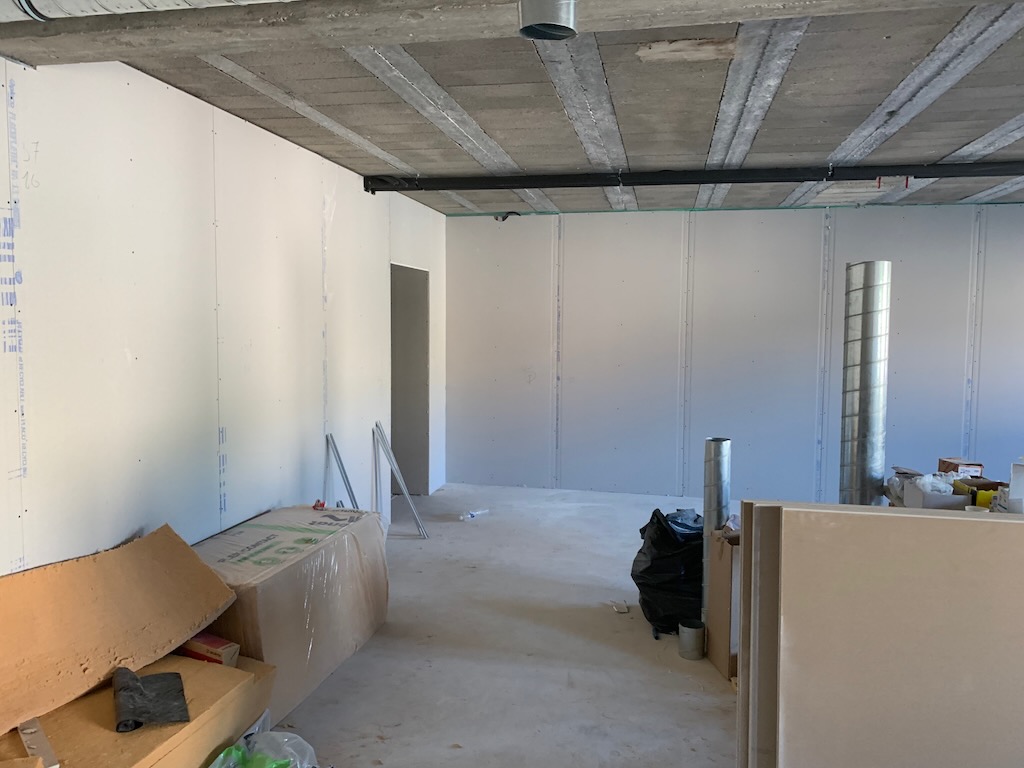

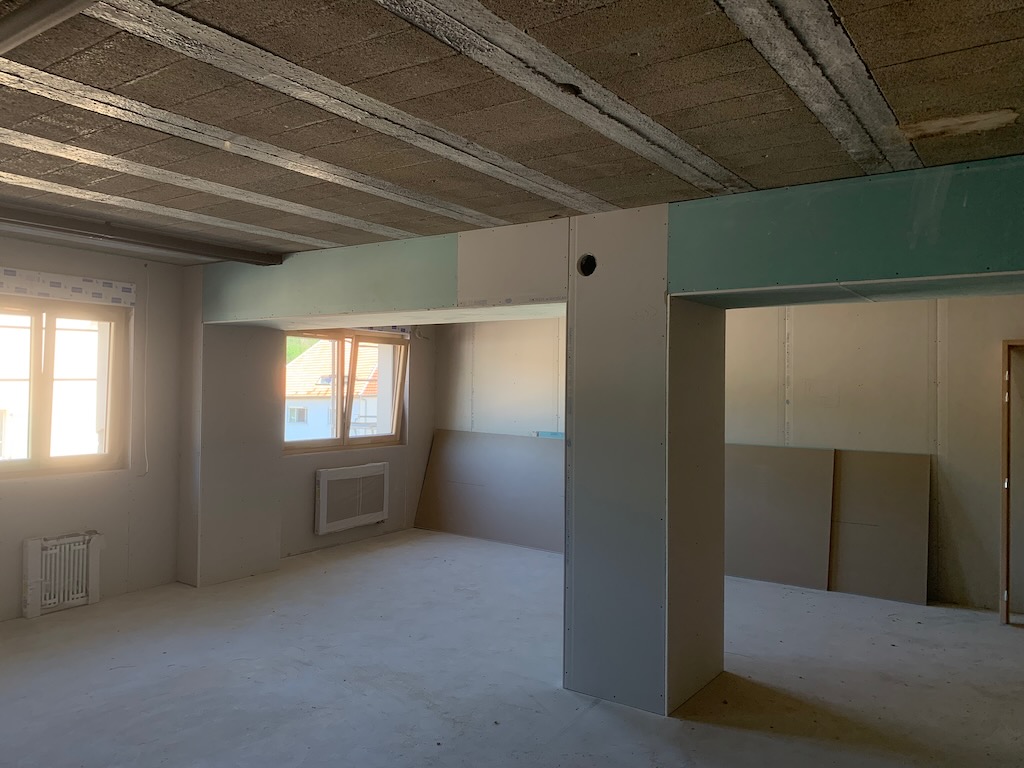

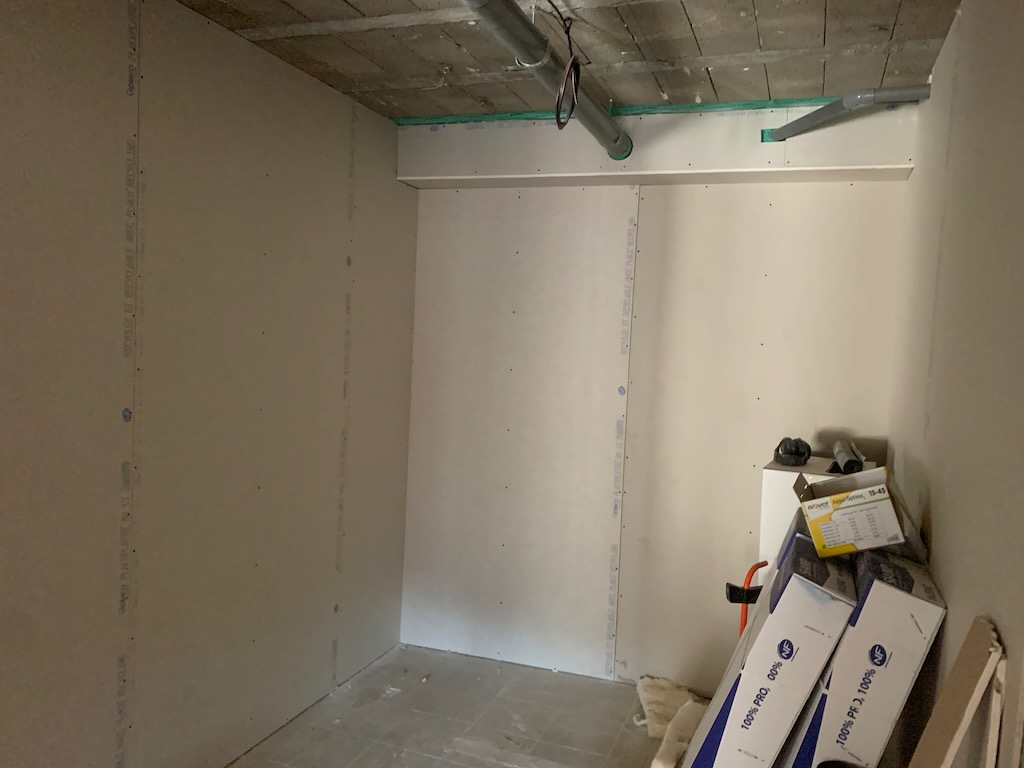

Les opérations de second oeuvre se poursuivent (placo de l’entrée, bandes, réagréages, ventilation plomberie etc …).é

Les travaux le 24 septembre

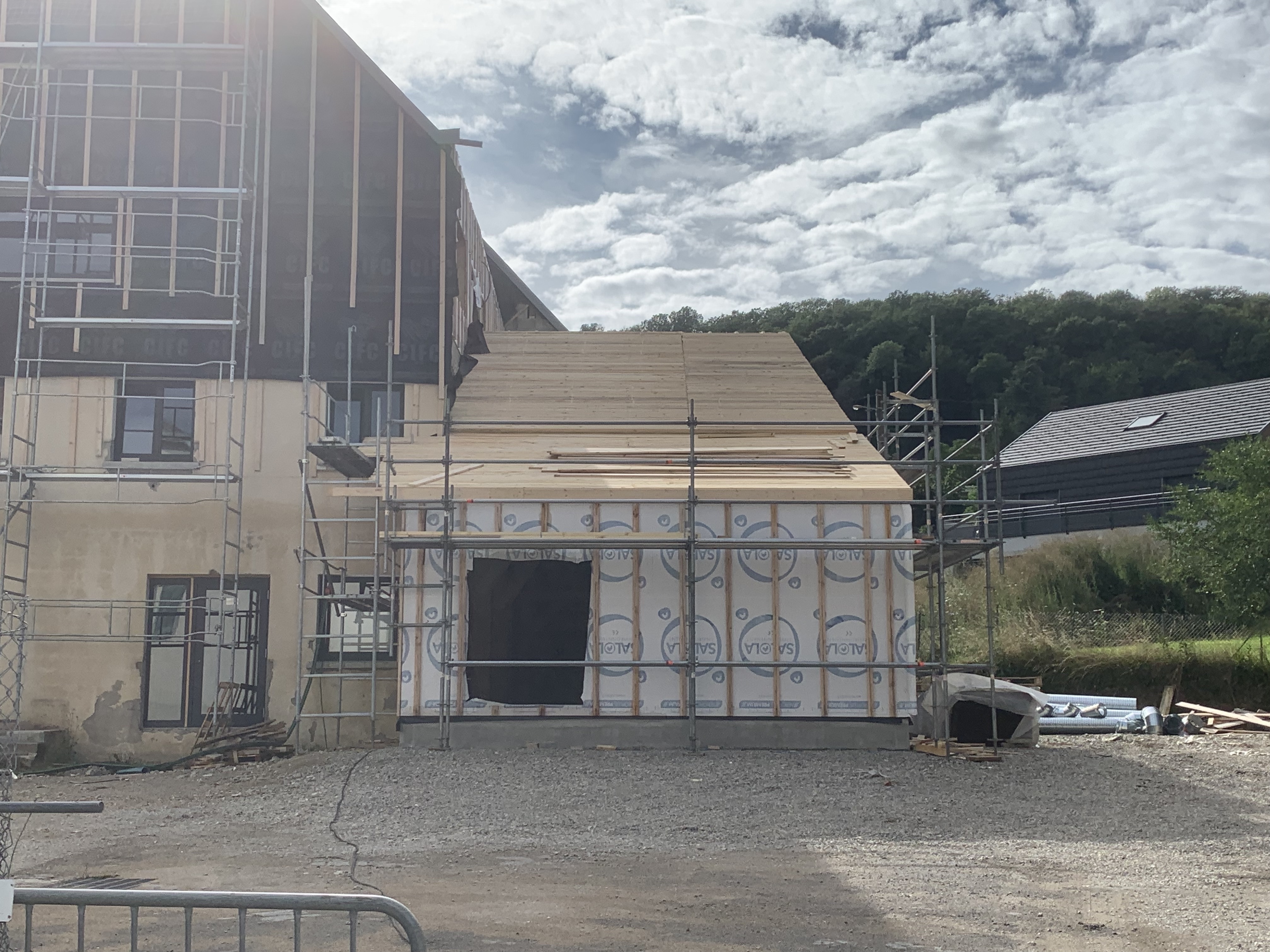

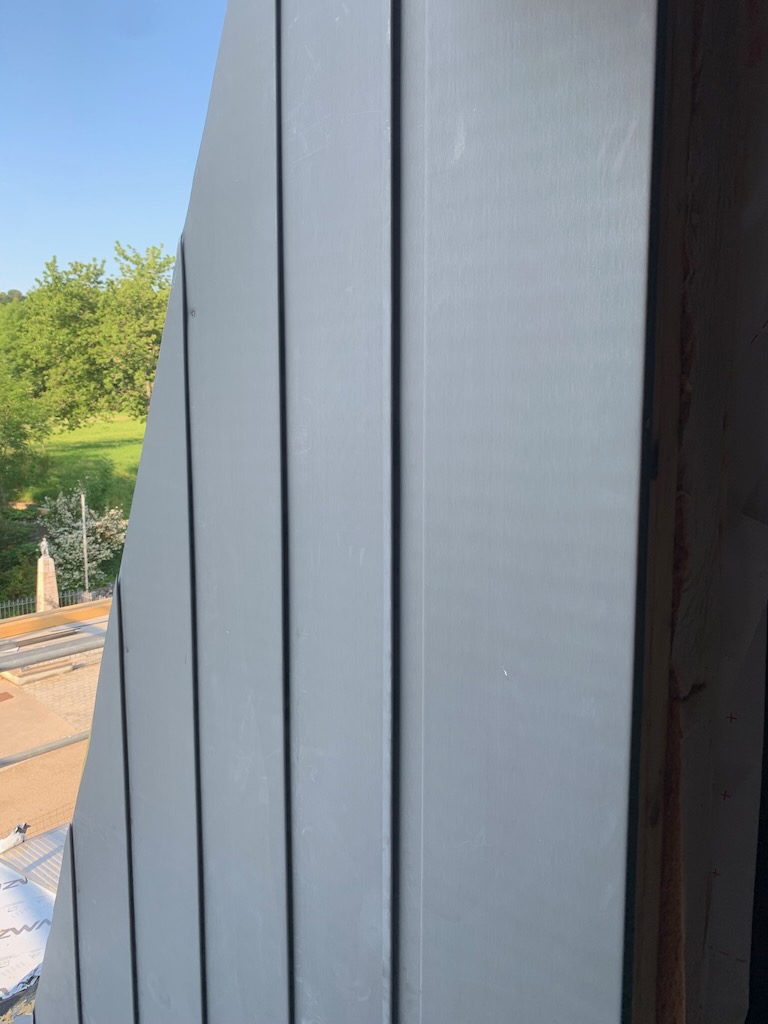

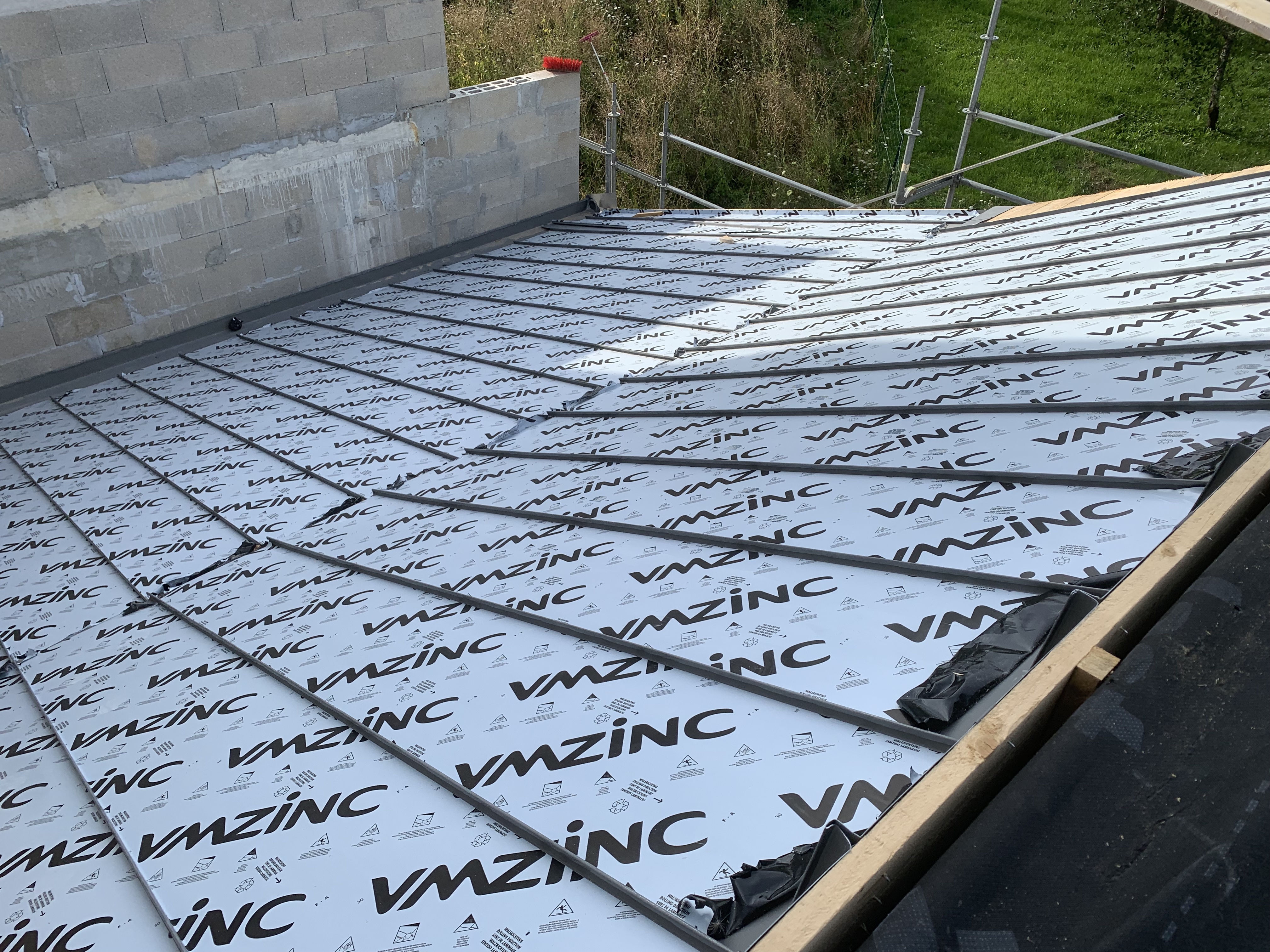

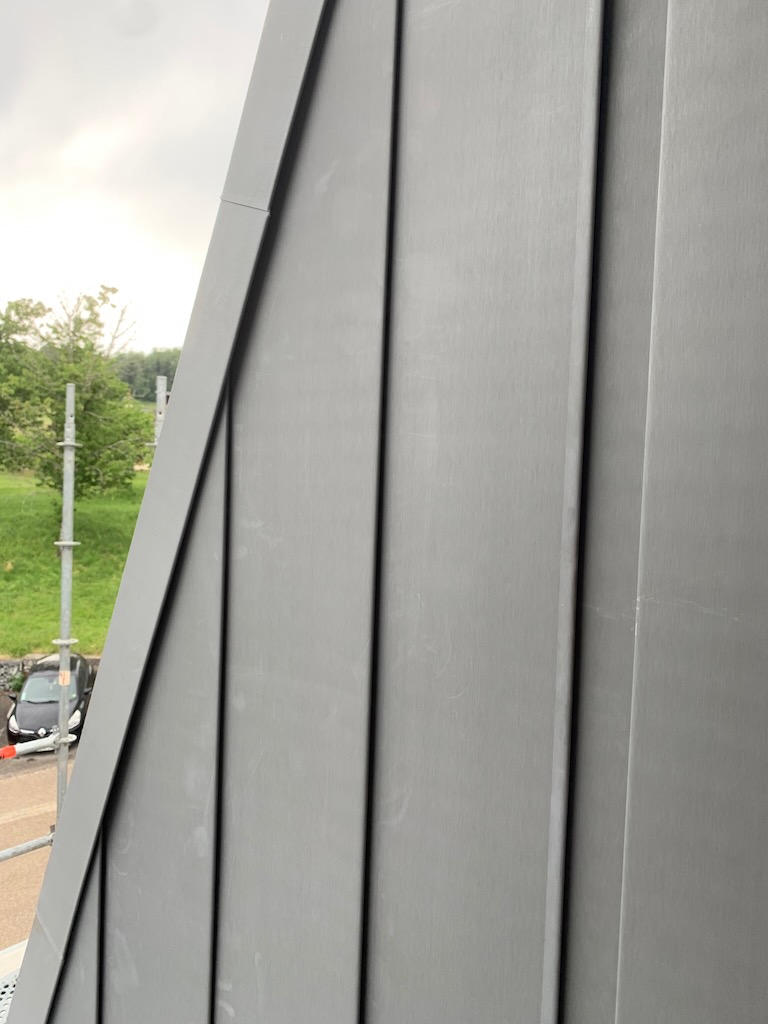

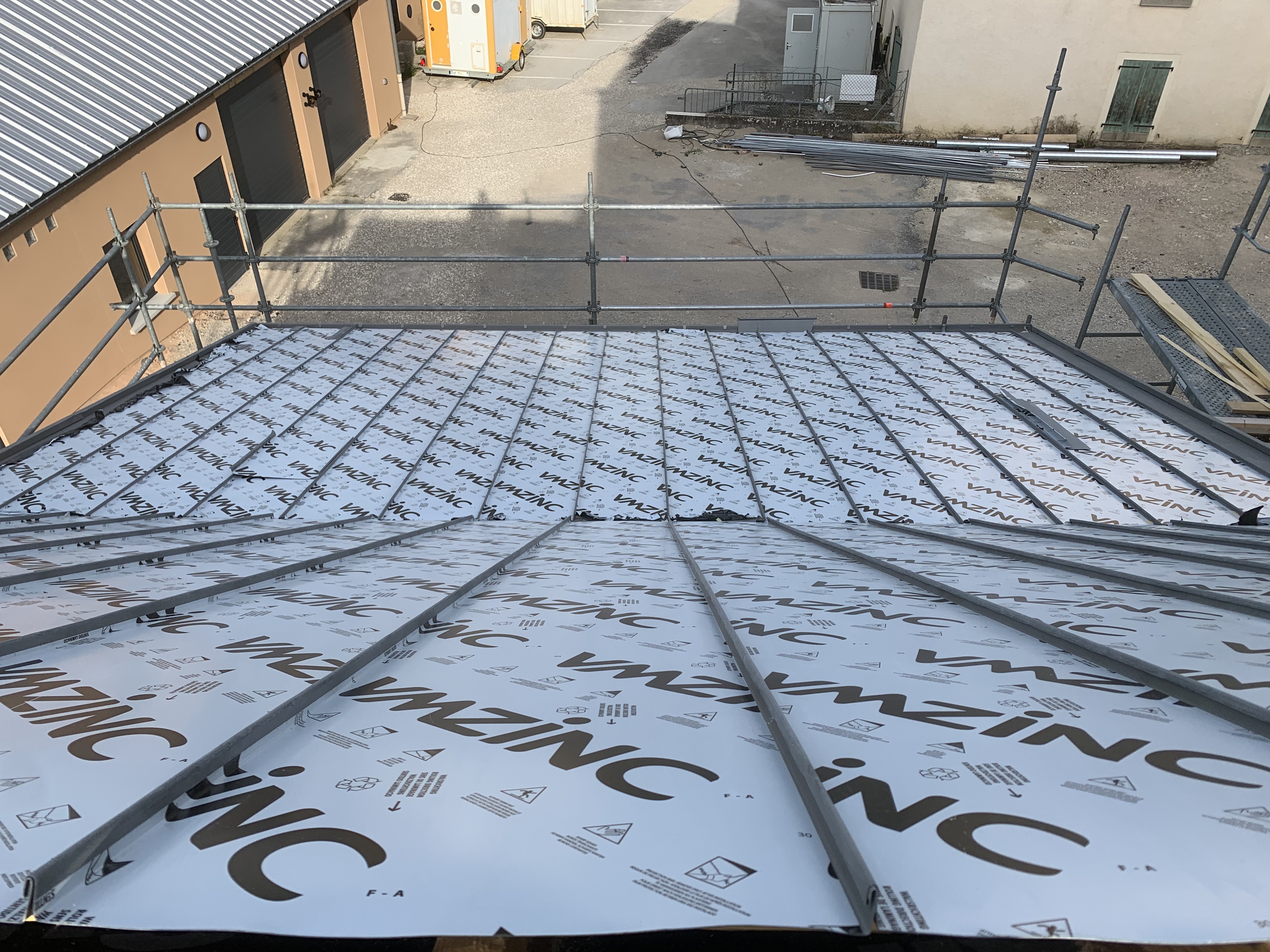

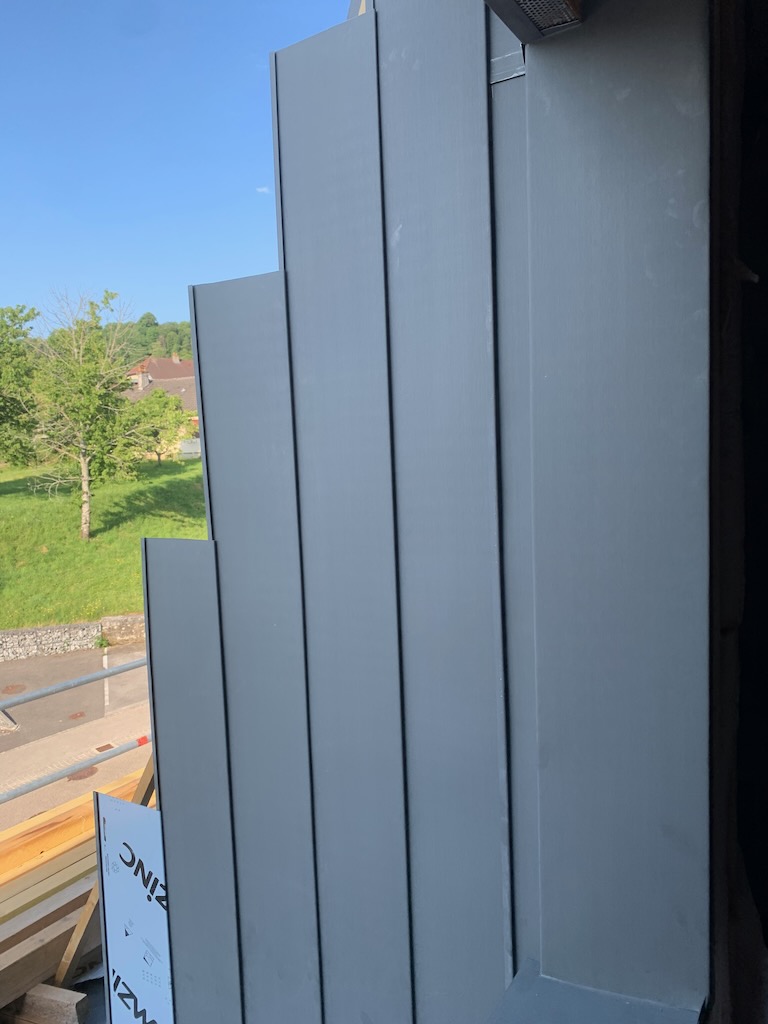

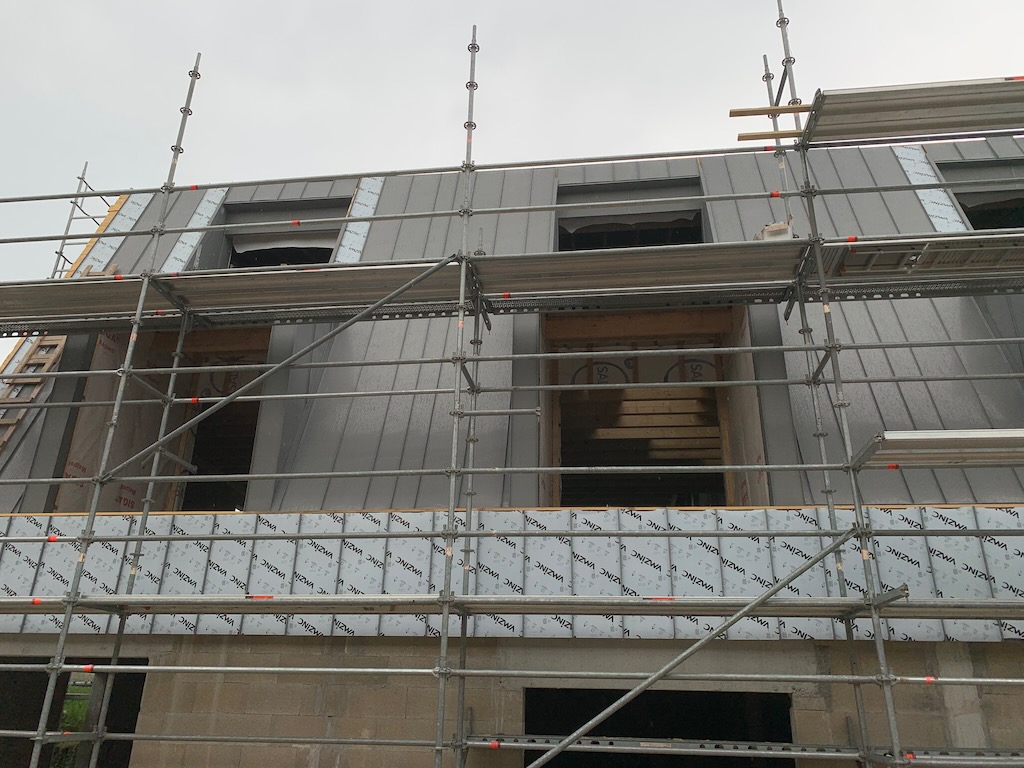

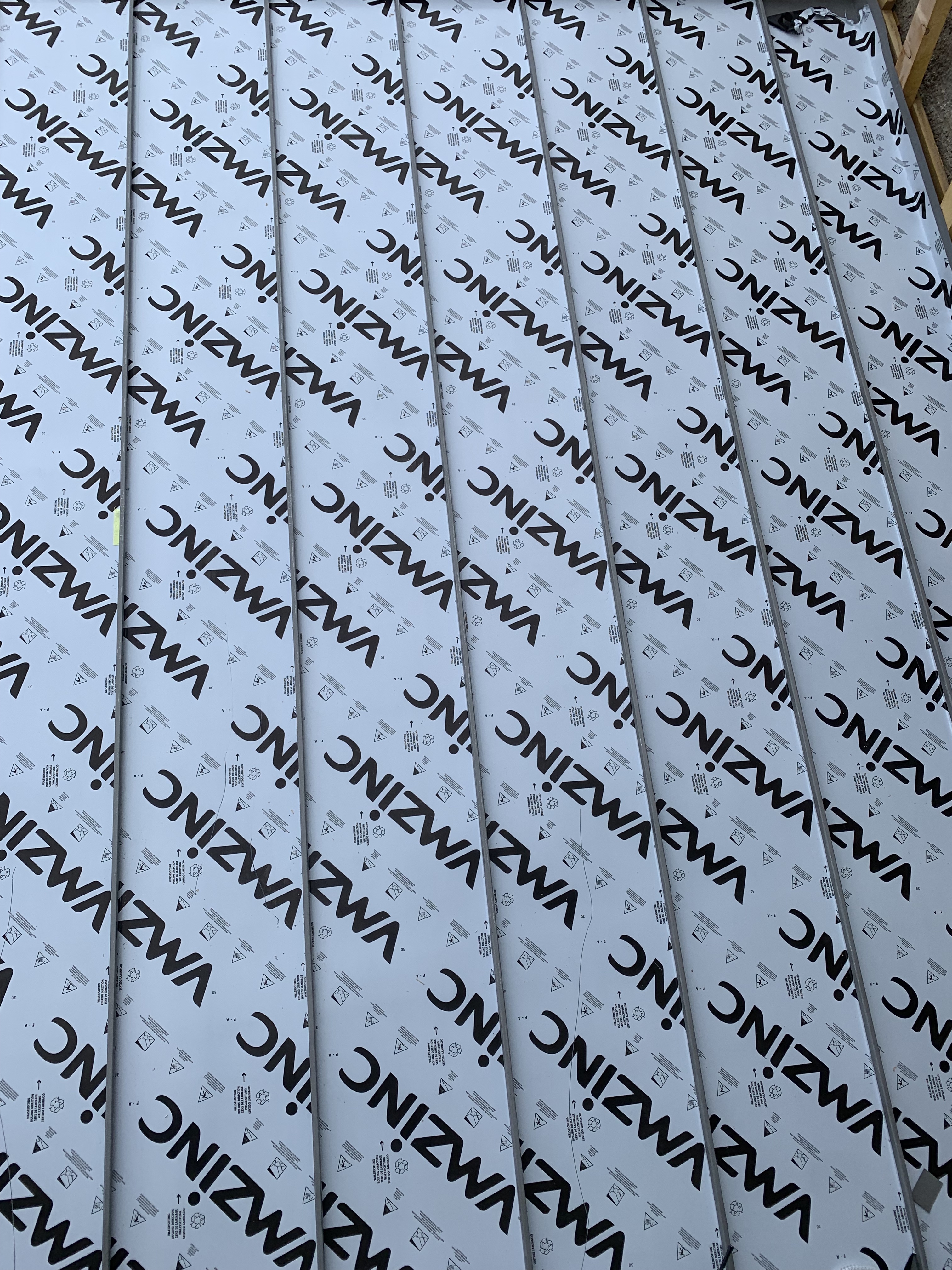

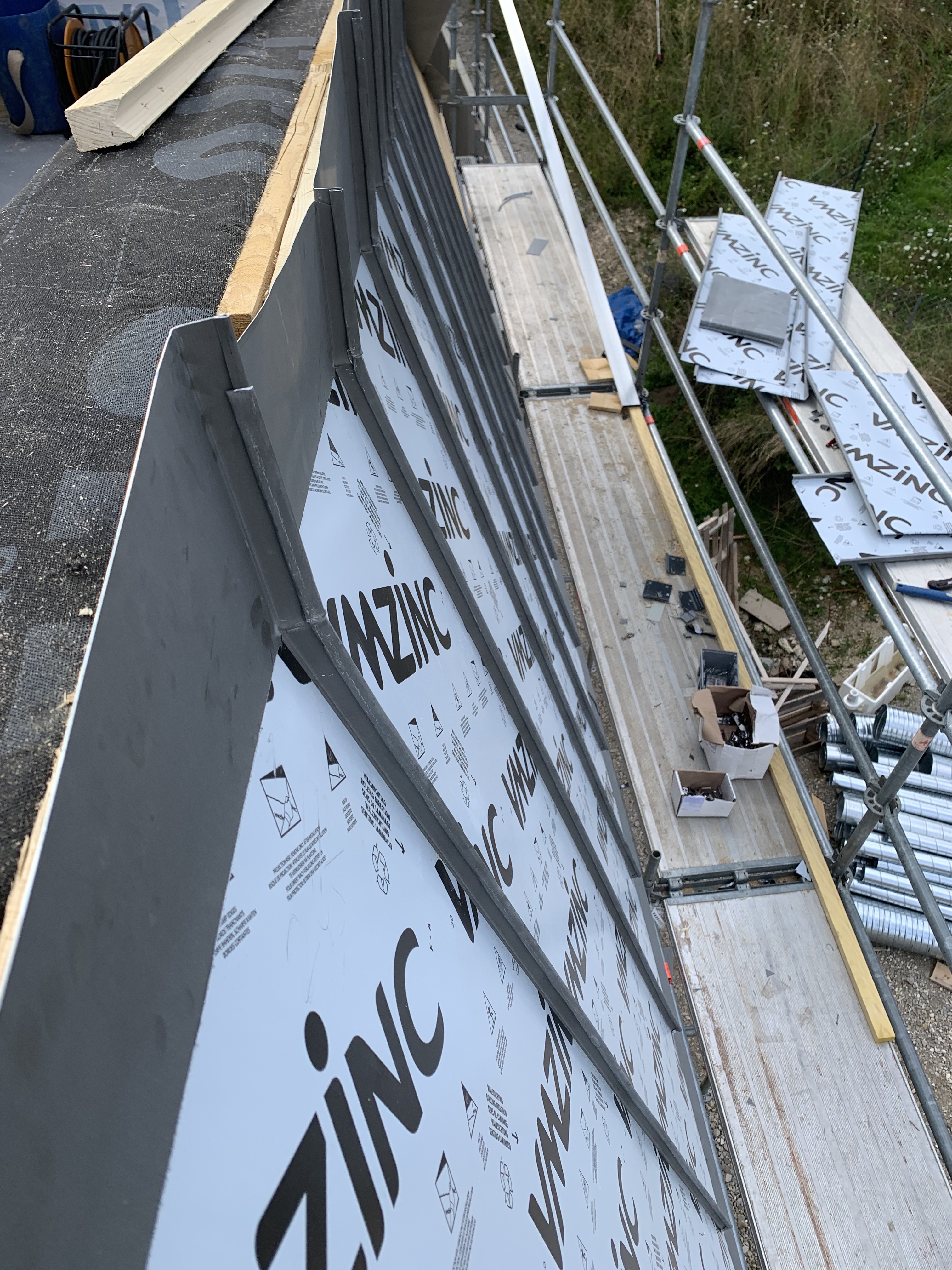

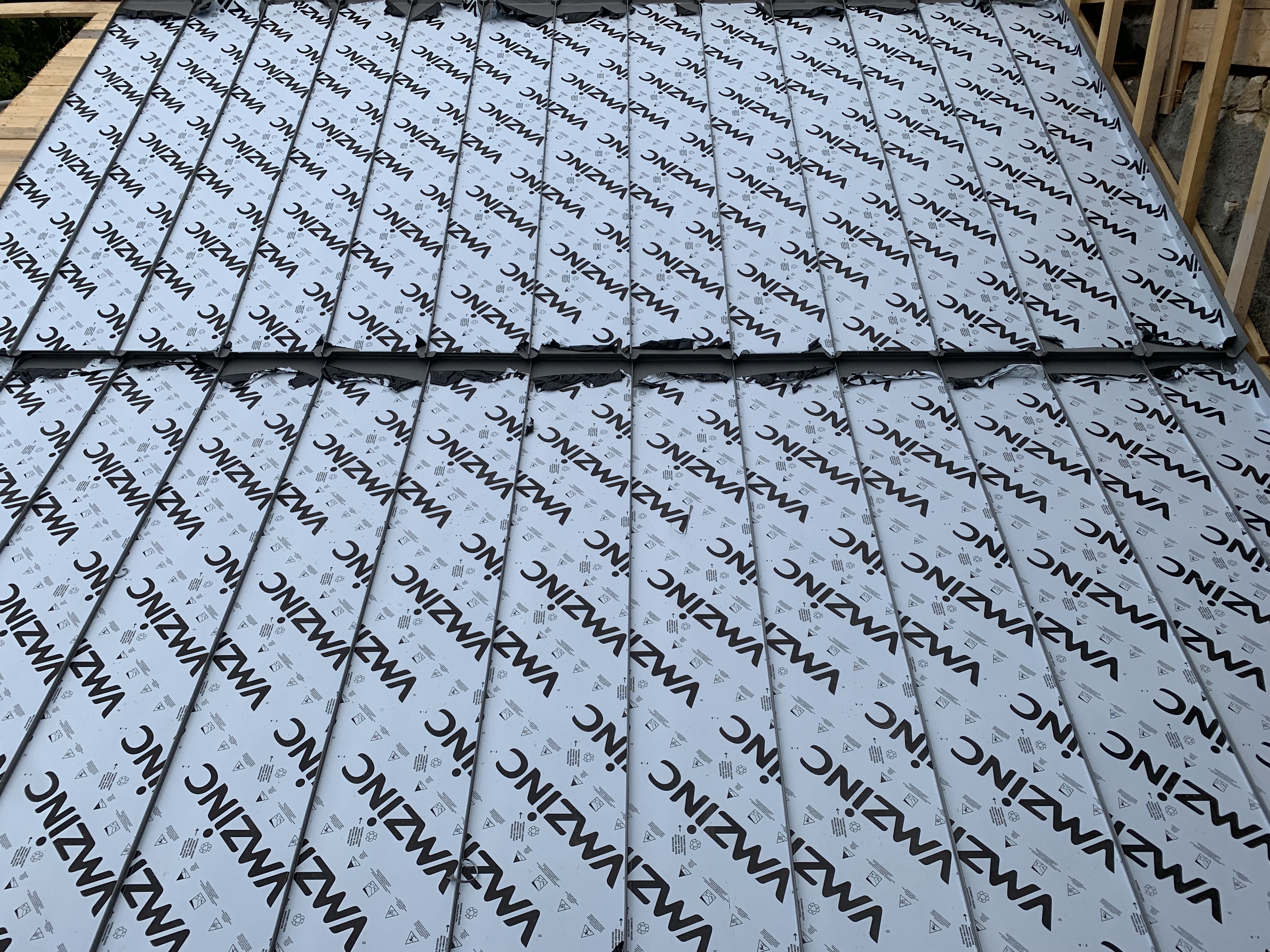

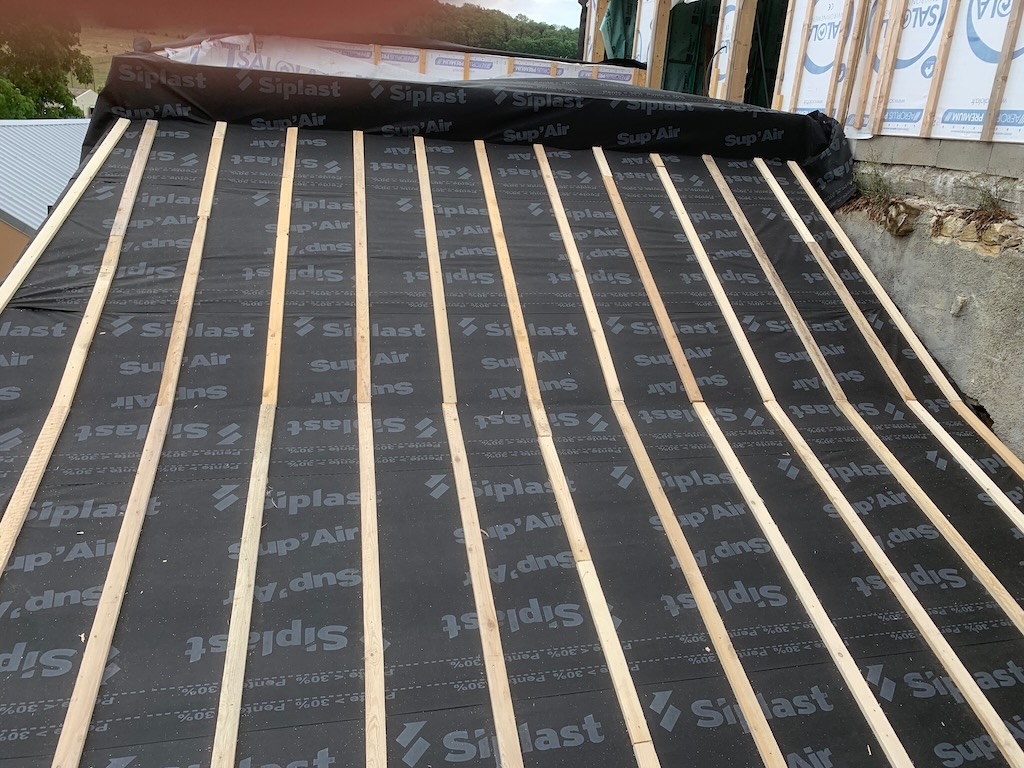

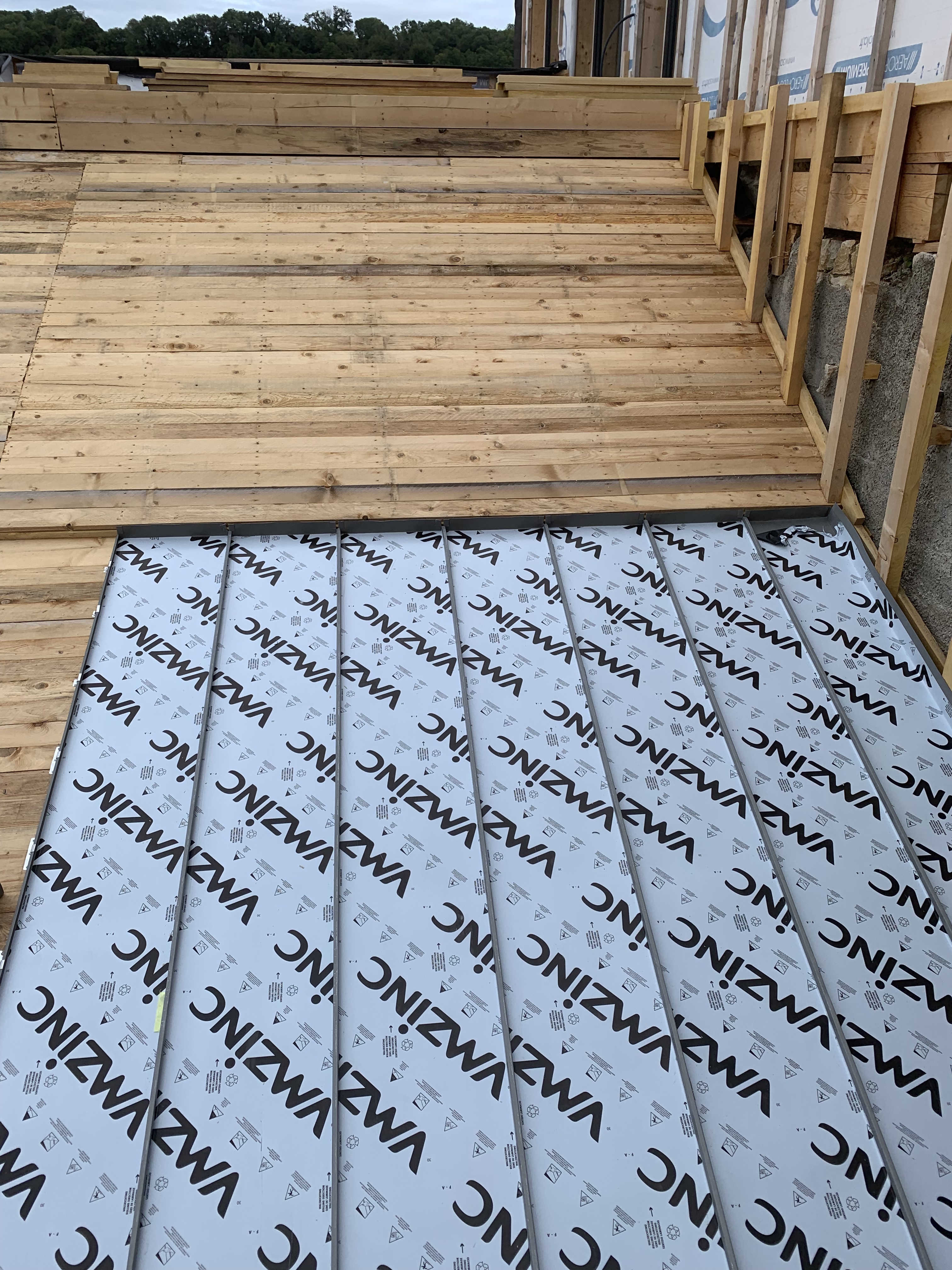

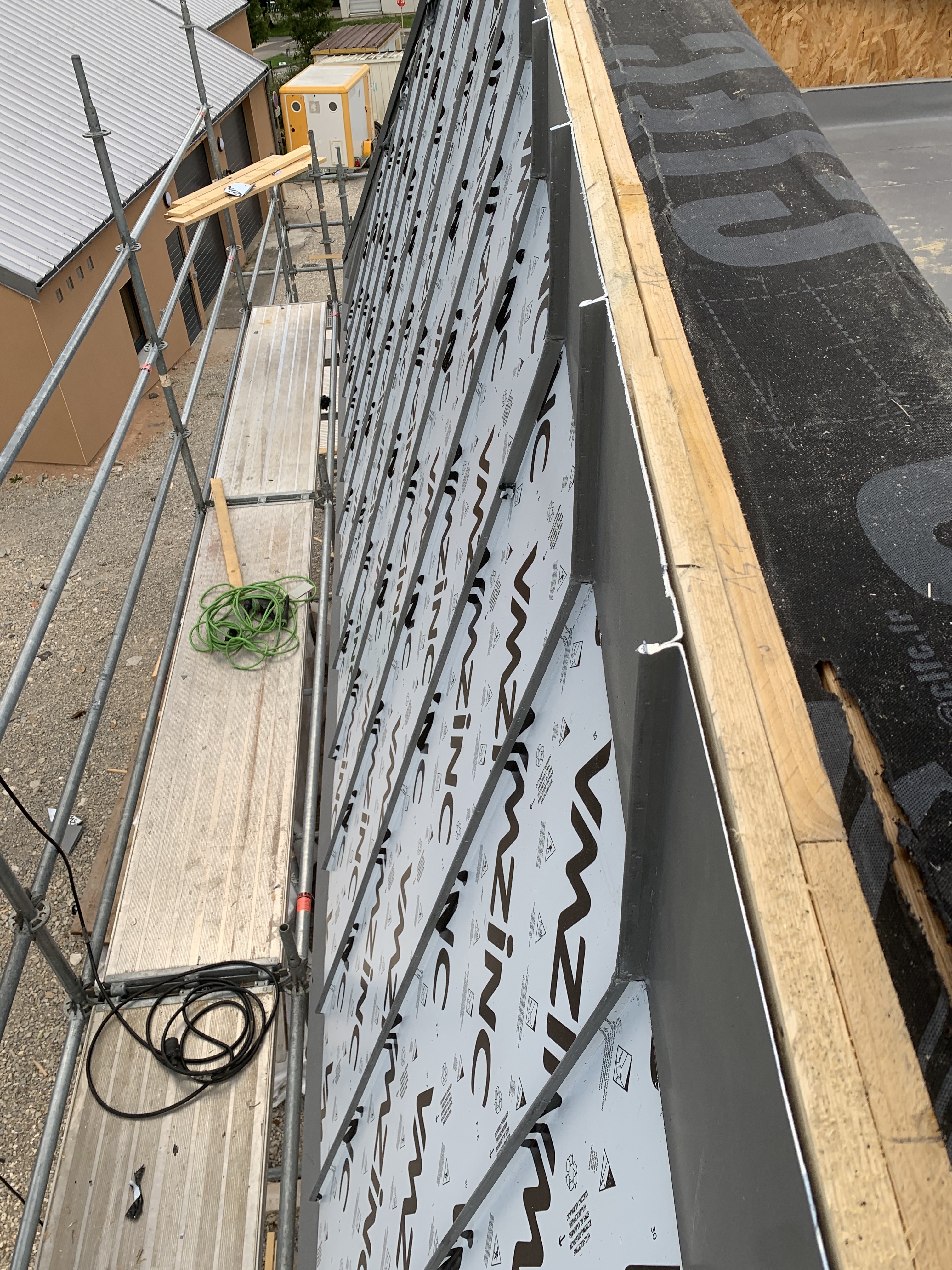

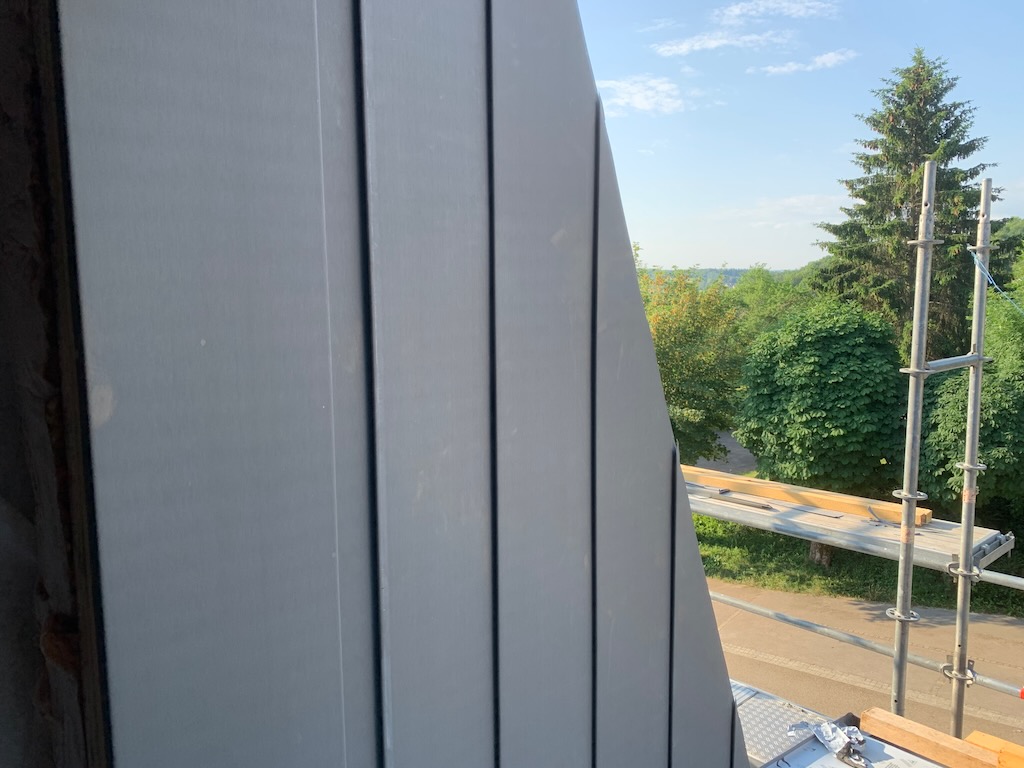

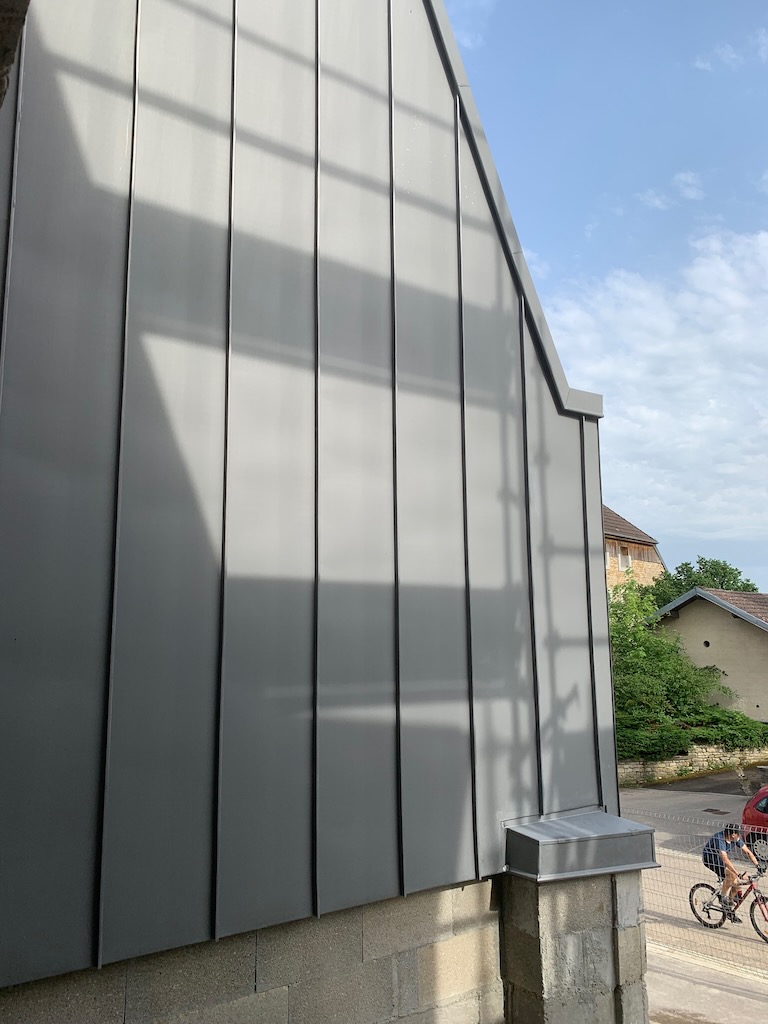

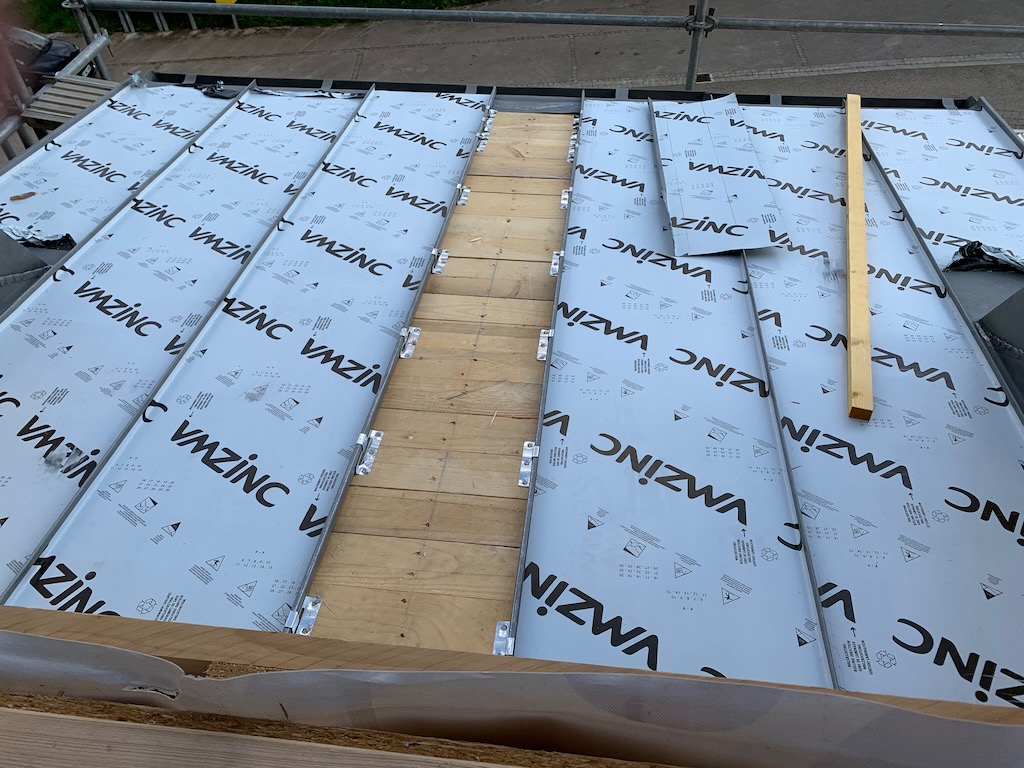

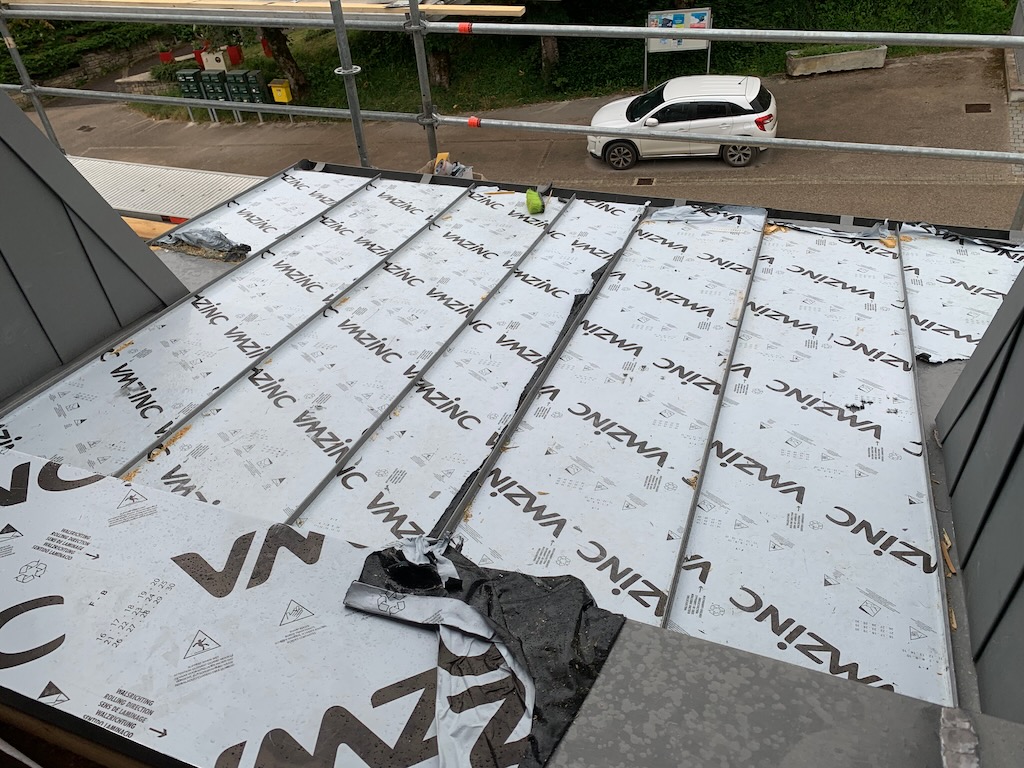

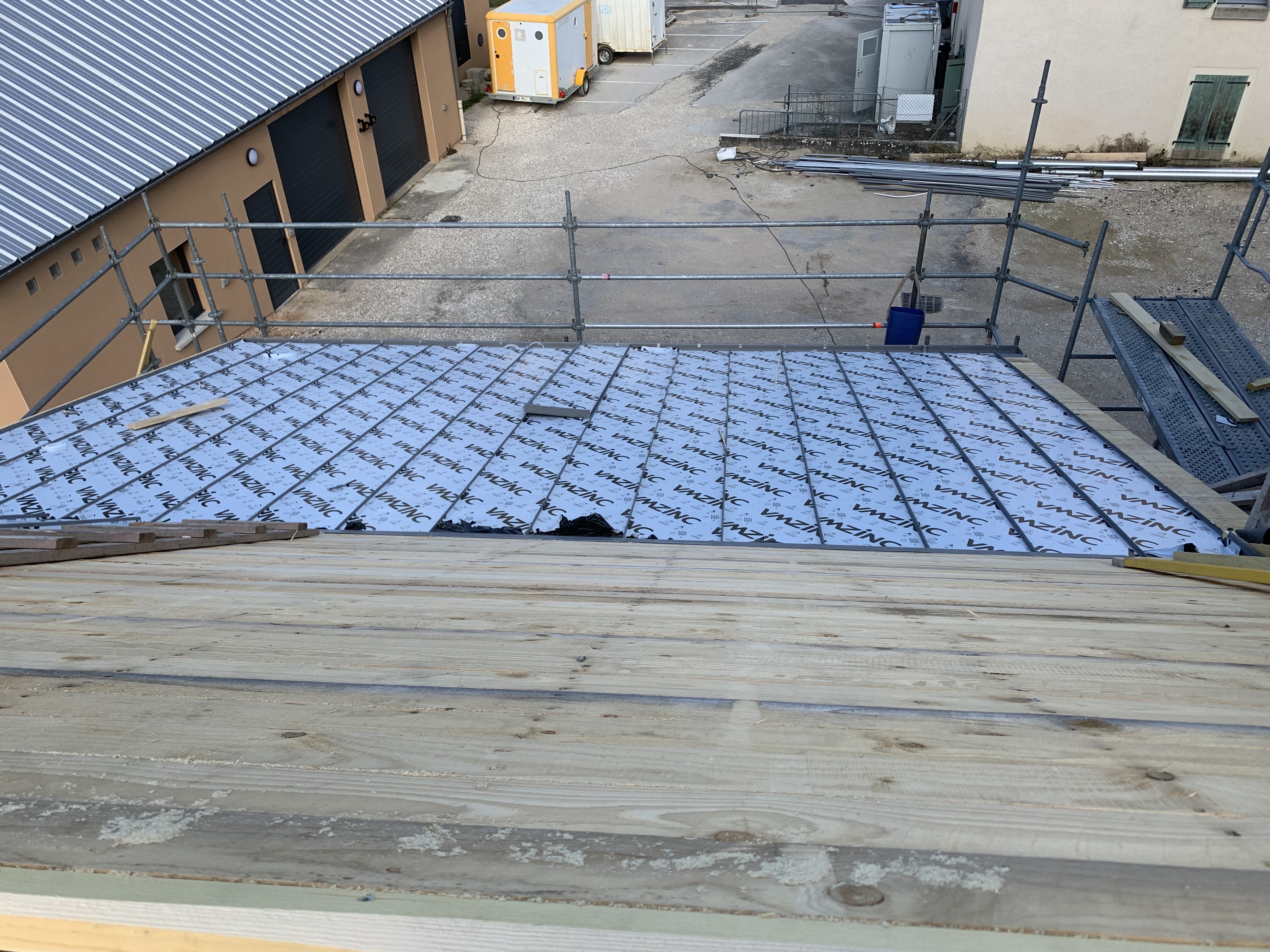

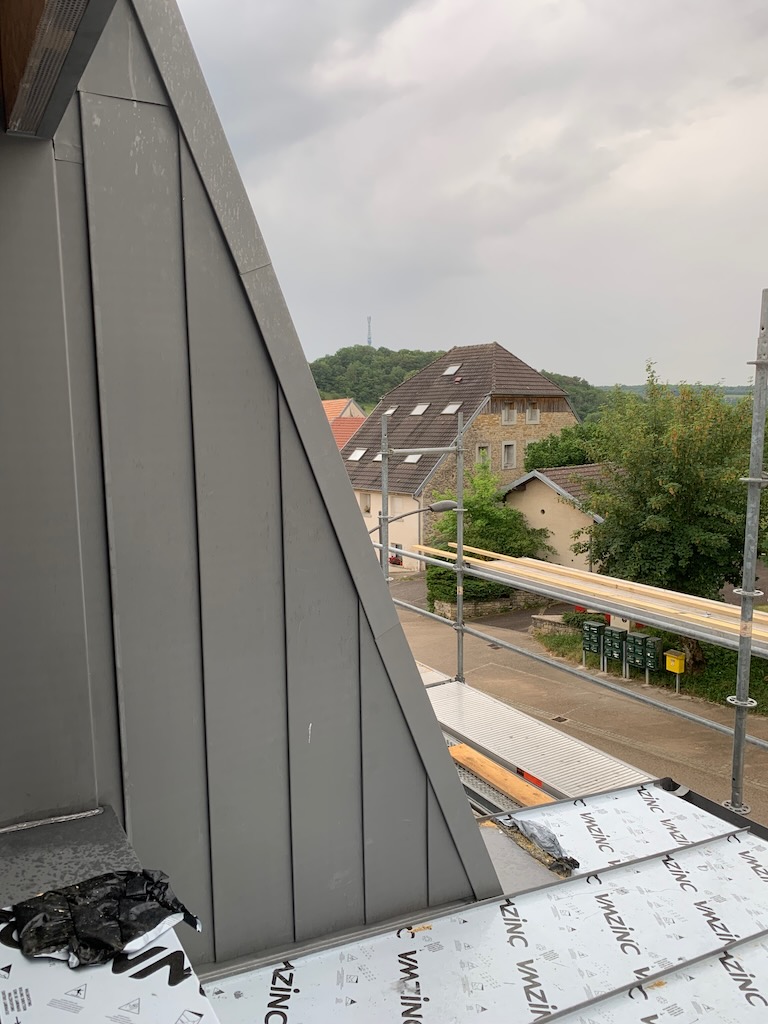

Le chantier a bien progressé en ce mois de septembre. Les bardages de la médiathèque ont été réalisés et les bardages en zinc terminé.

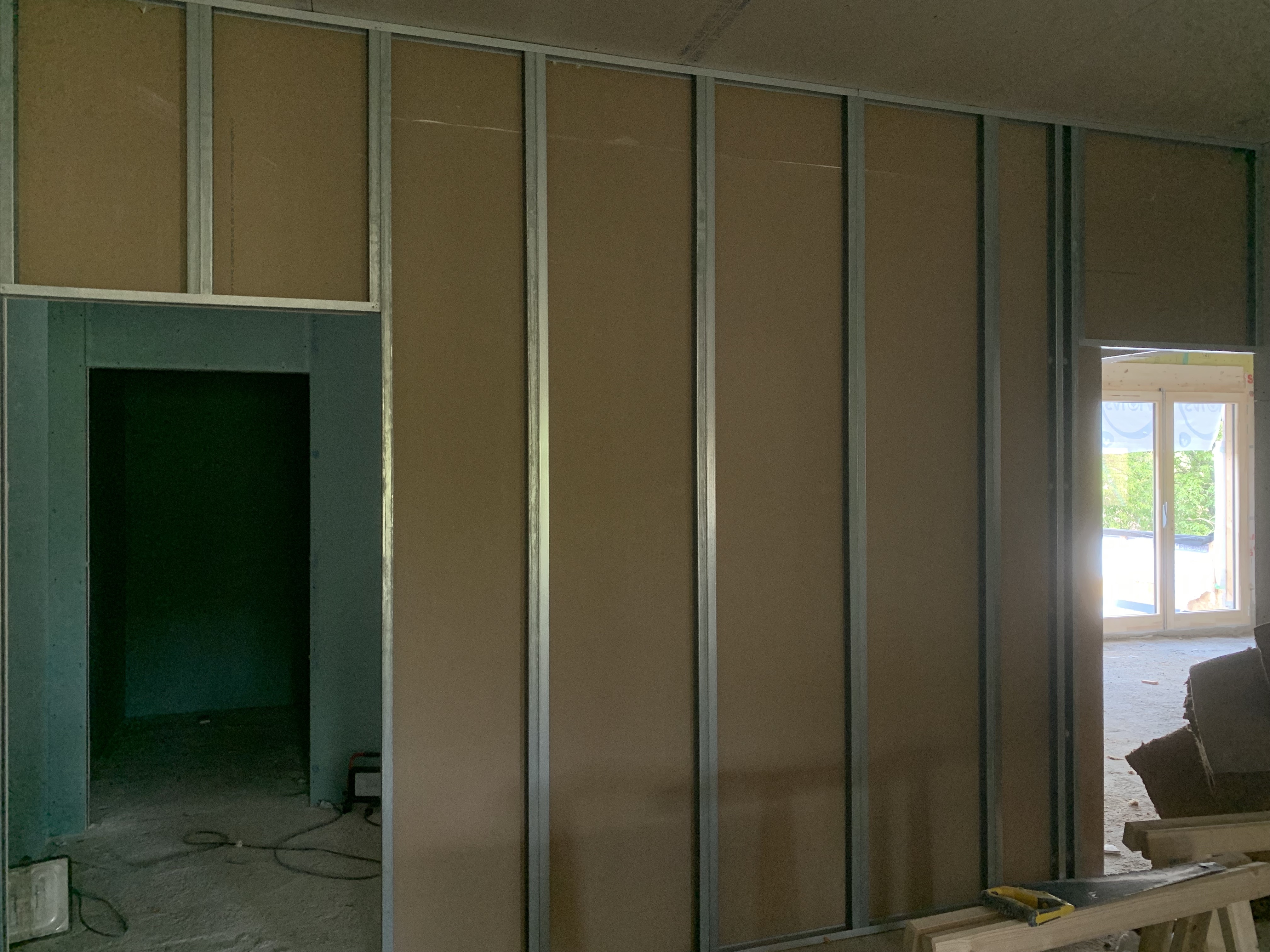

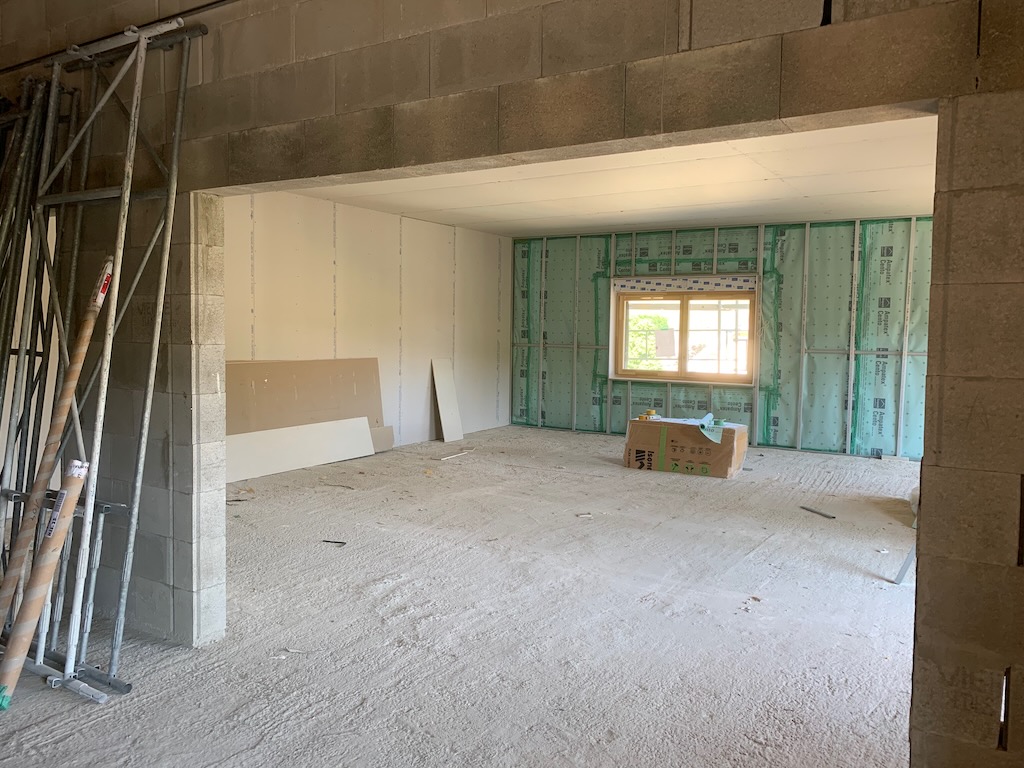

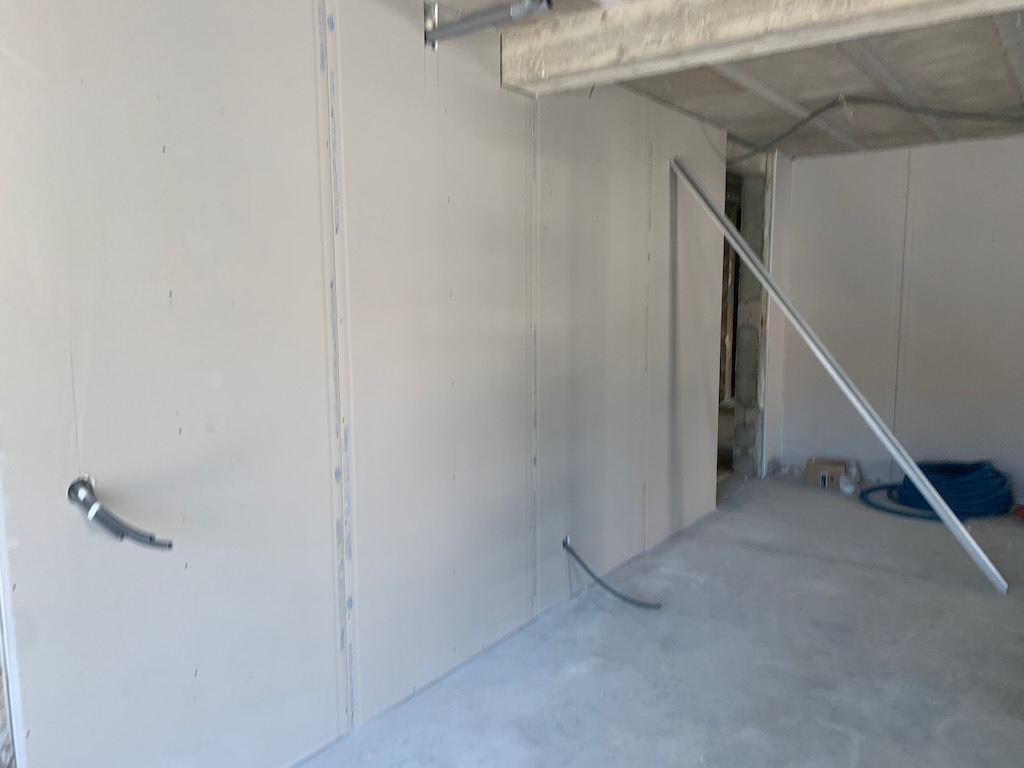

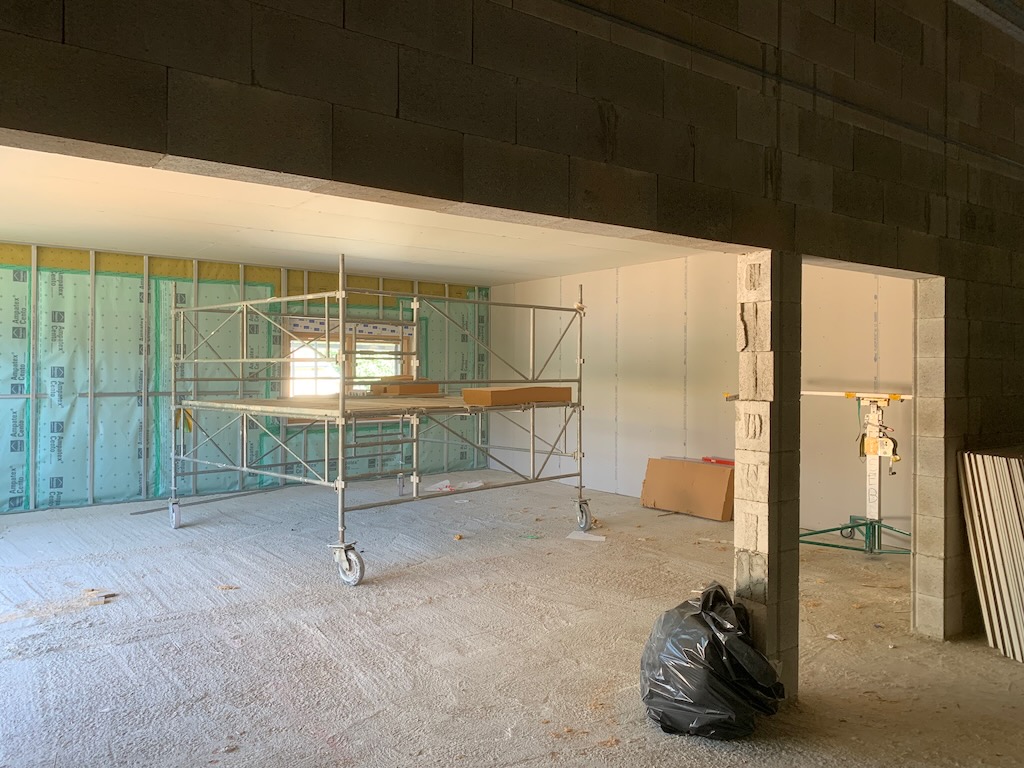

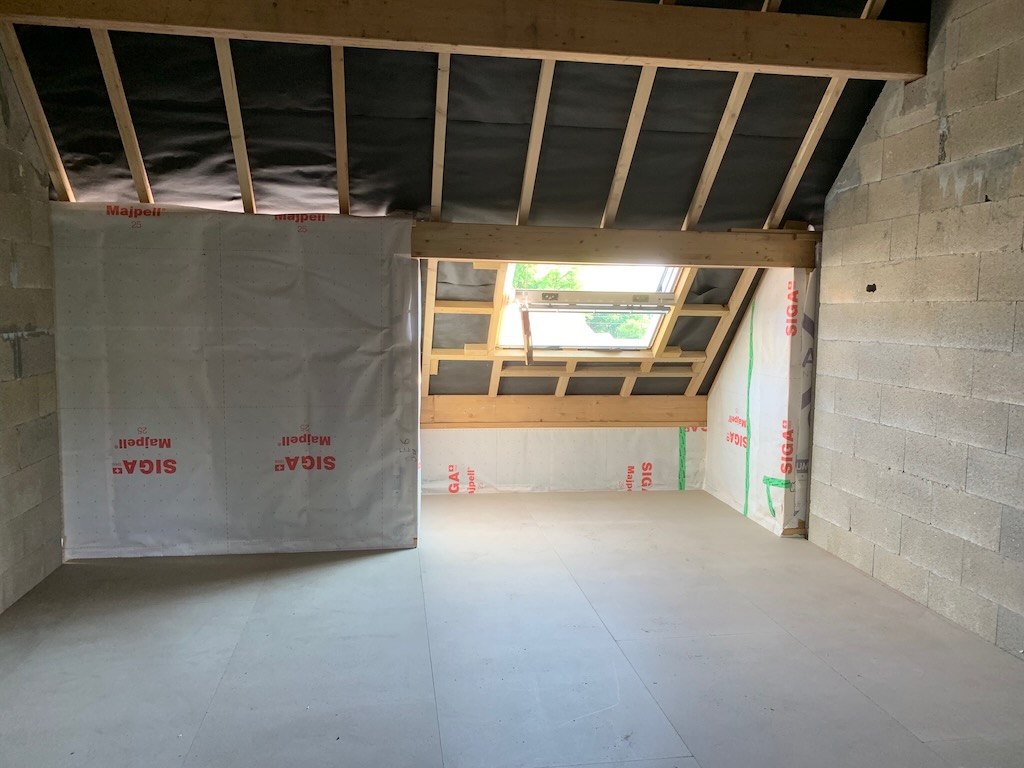

Les travaux de doublage sont terminés dans le bâtiment conservé et l’entreprise intervient désormais dans la cage d’escalier.

L’ascenseur est posé.

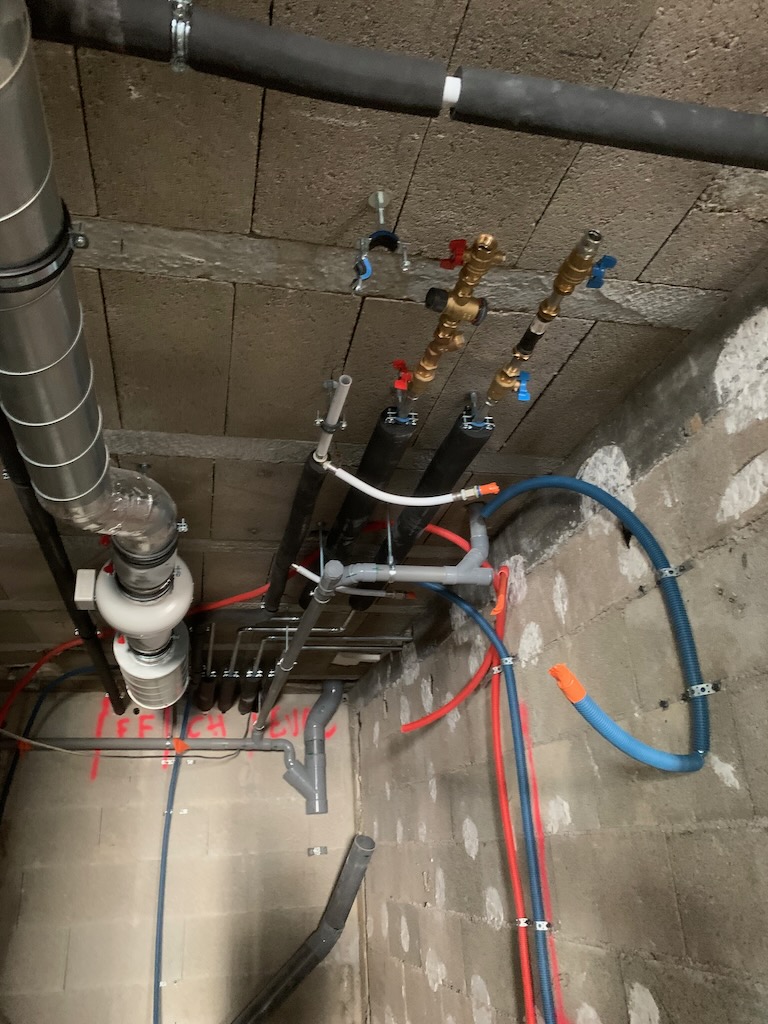

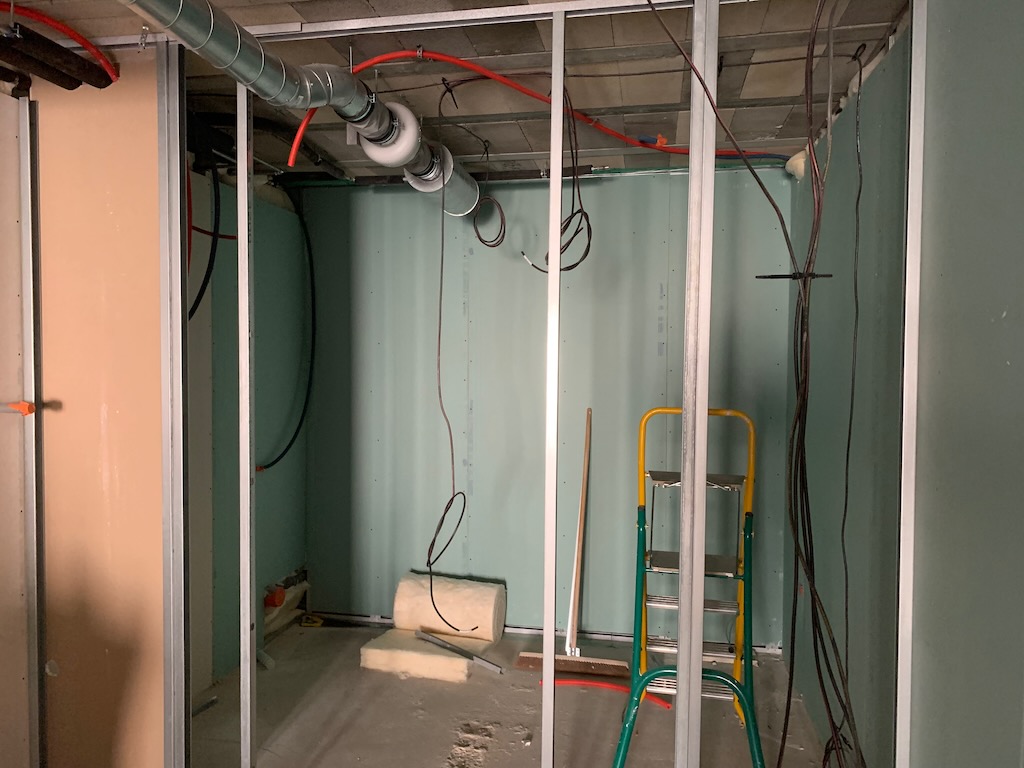

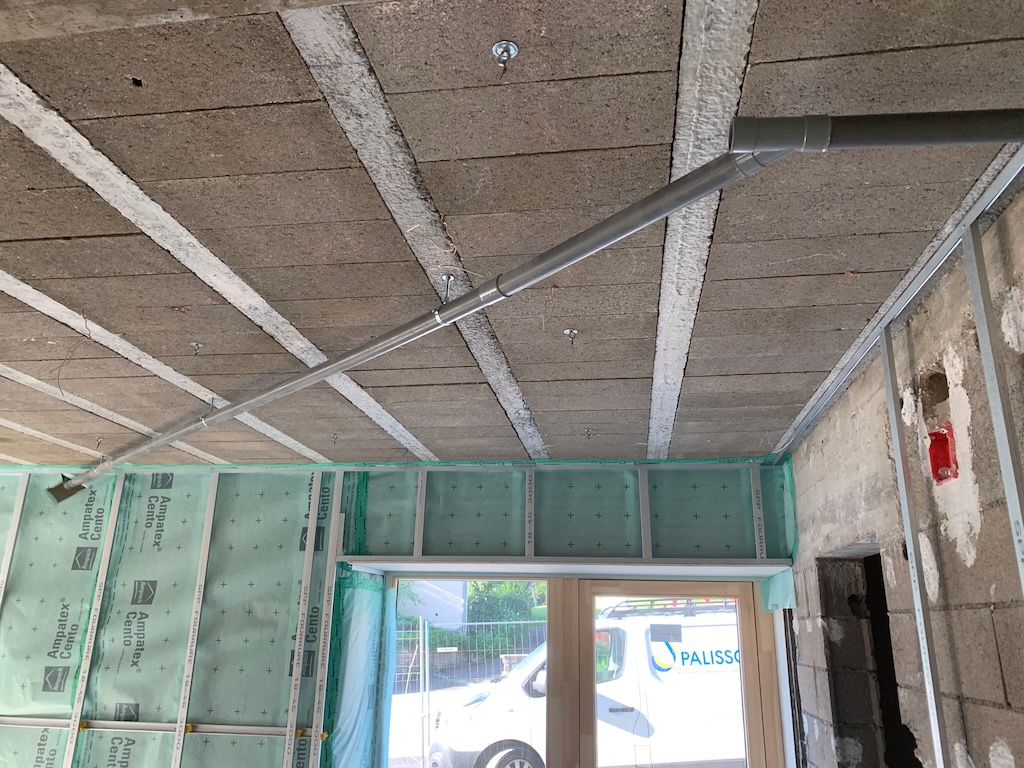

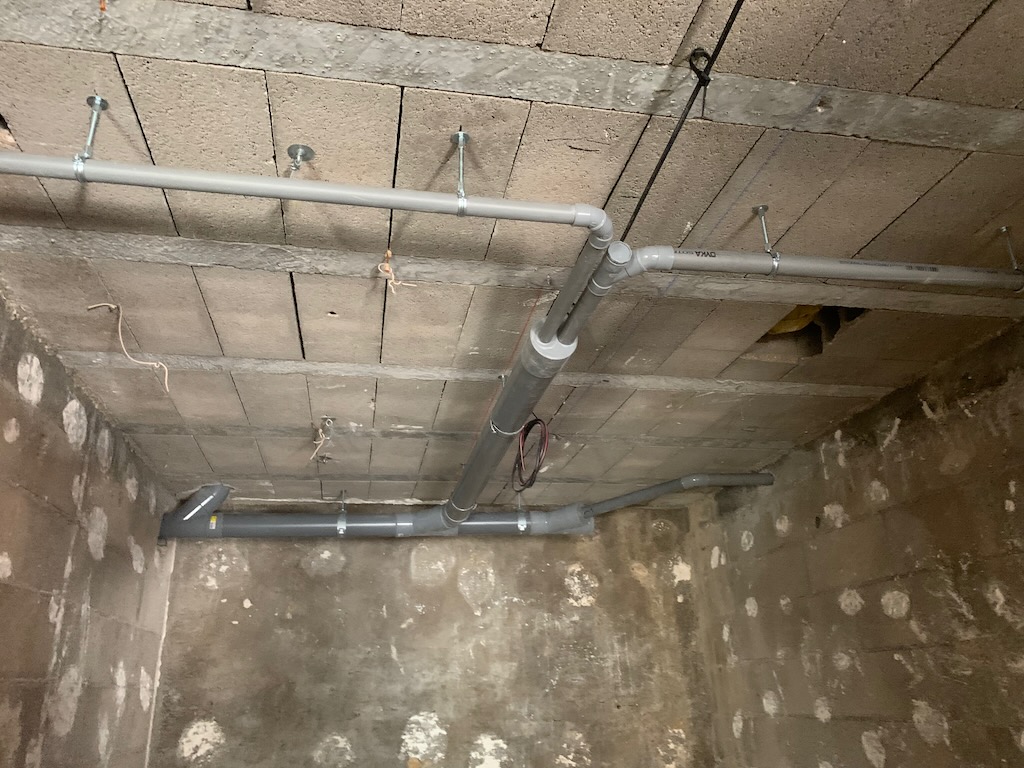

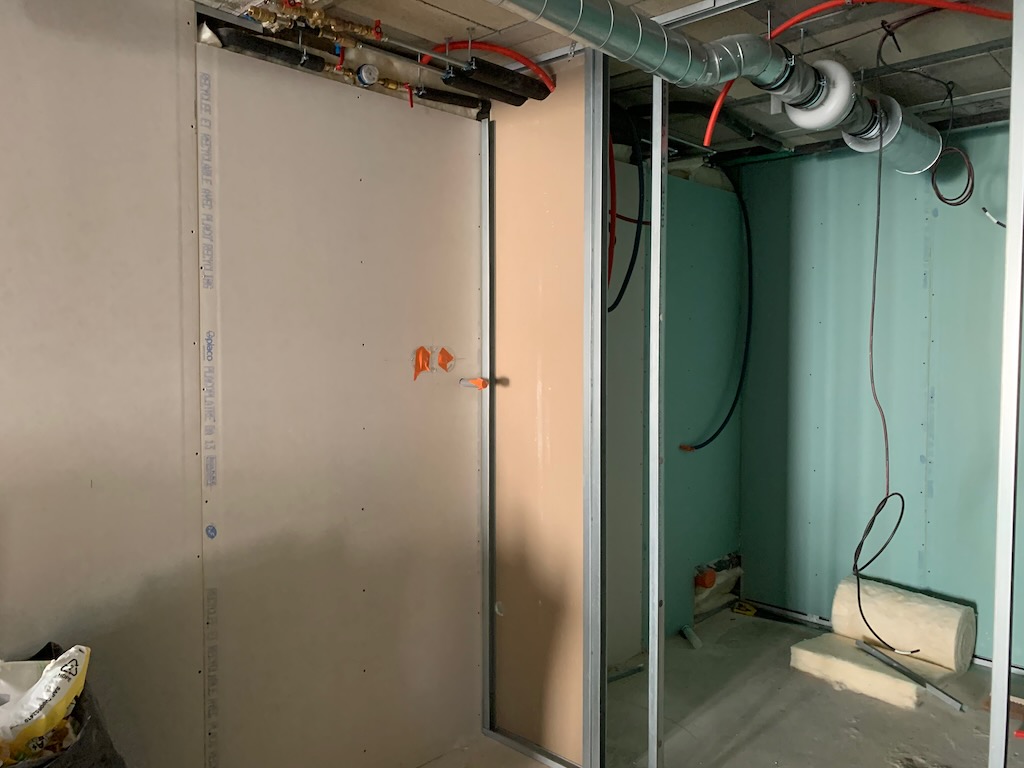

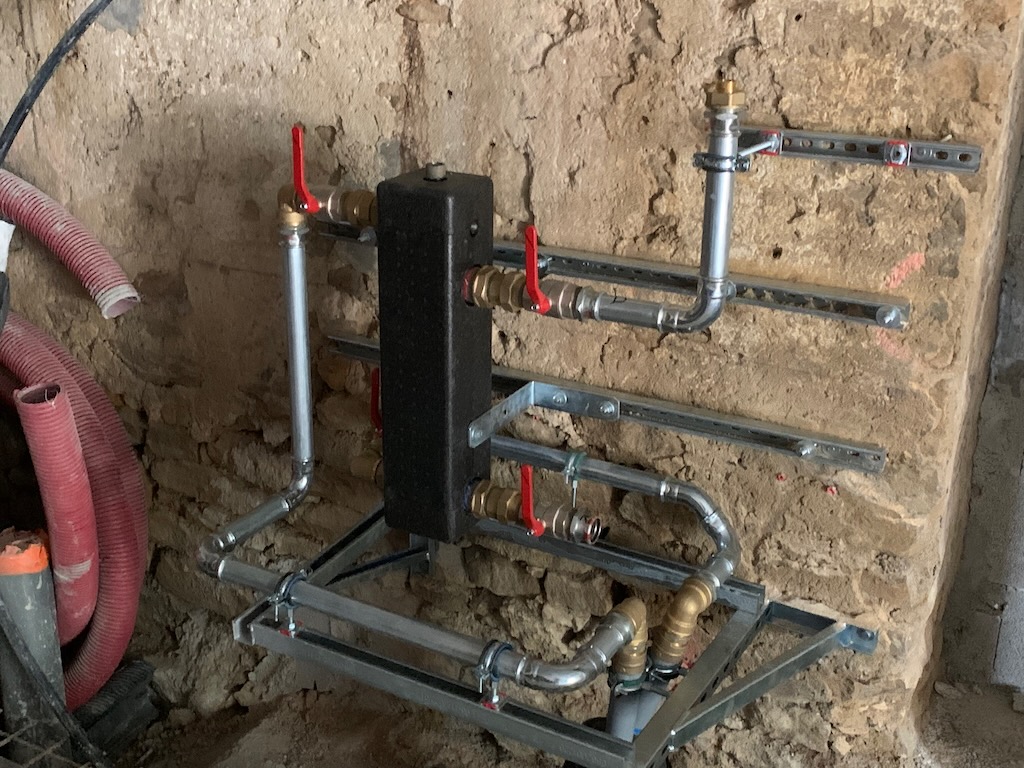

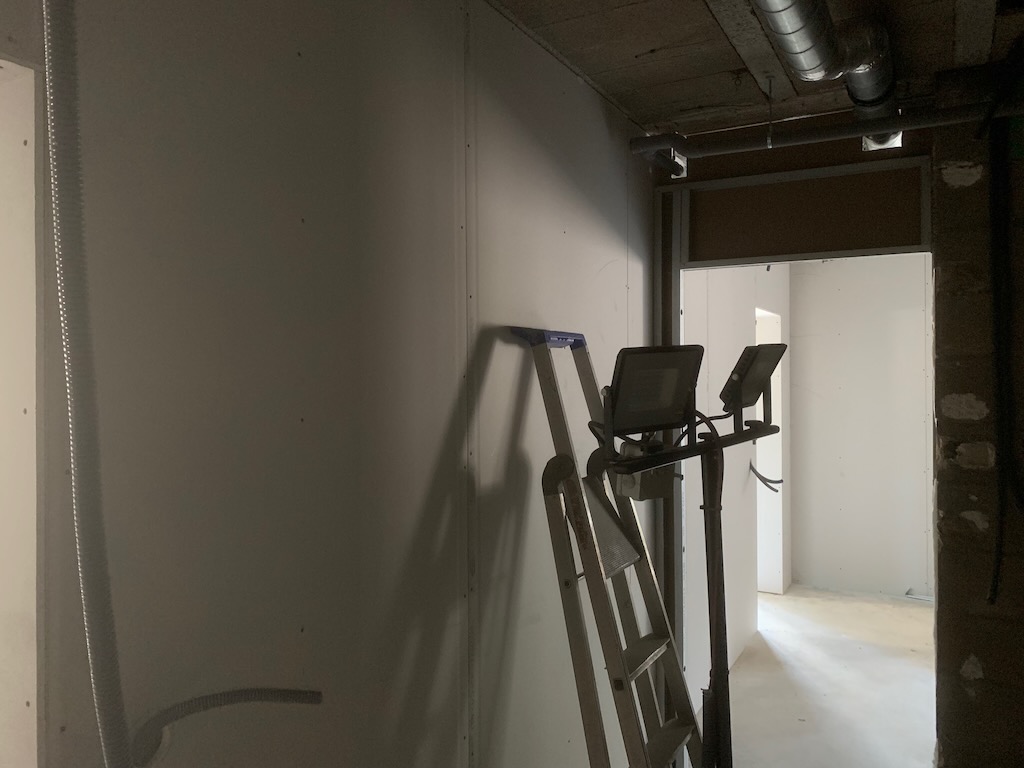

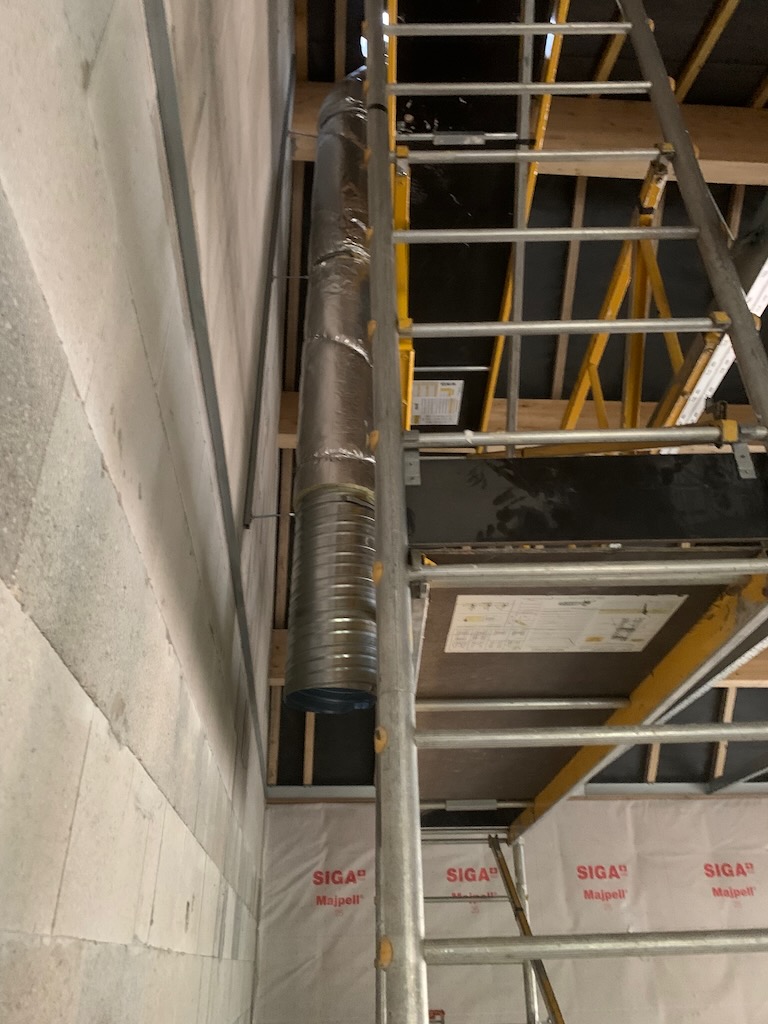

Les différents travaux de plomberie (chauffage et sanitaire) se poursuivent.

Les opérations d’étanchéité des différentes terrassent  se poursuivent.

Des finitions de maçonnerie ont été réalisées (seuils, tablettes de fenêtre, couvertines).

Les panneaux solaires ont été posés.

Les travaux au 3 septembre

Avec la rentrée les entreprises reviennent sur le chantier. Les bardages en zinc sont en cours de finition, les travaux de plomberie se poursuivent et les opérations de doublage et d’isolation ont repris. Cette semaine l’ascenseur a aussi été installé.

Courant septembre les dernières opérations de gros oeuvre devraient se terminer et les fenêtre devraient être posées.

Les travaux le 19 août

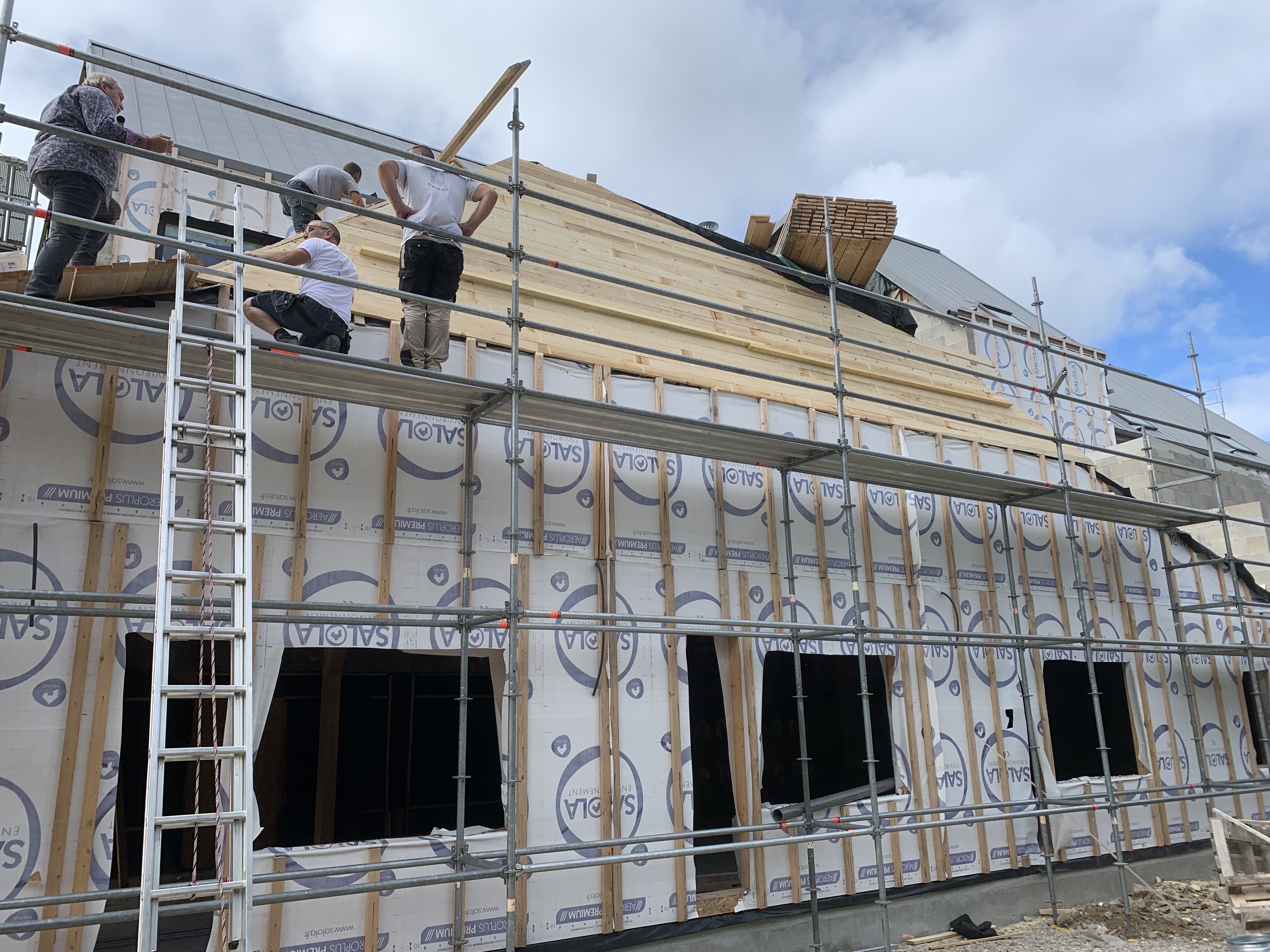

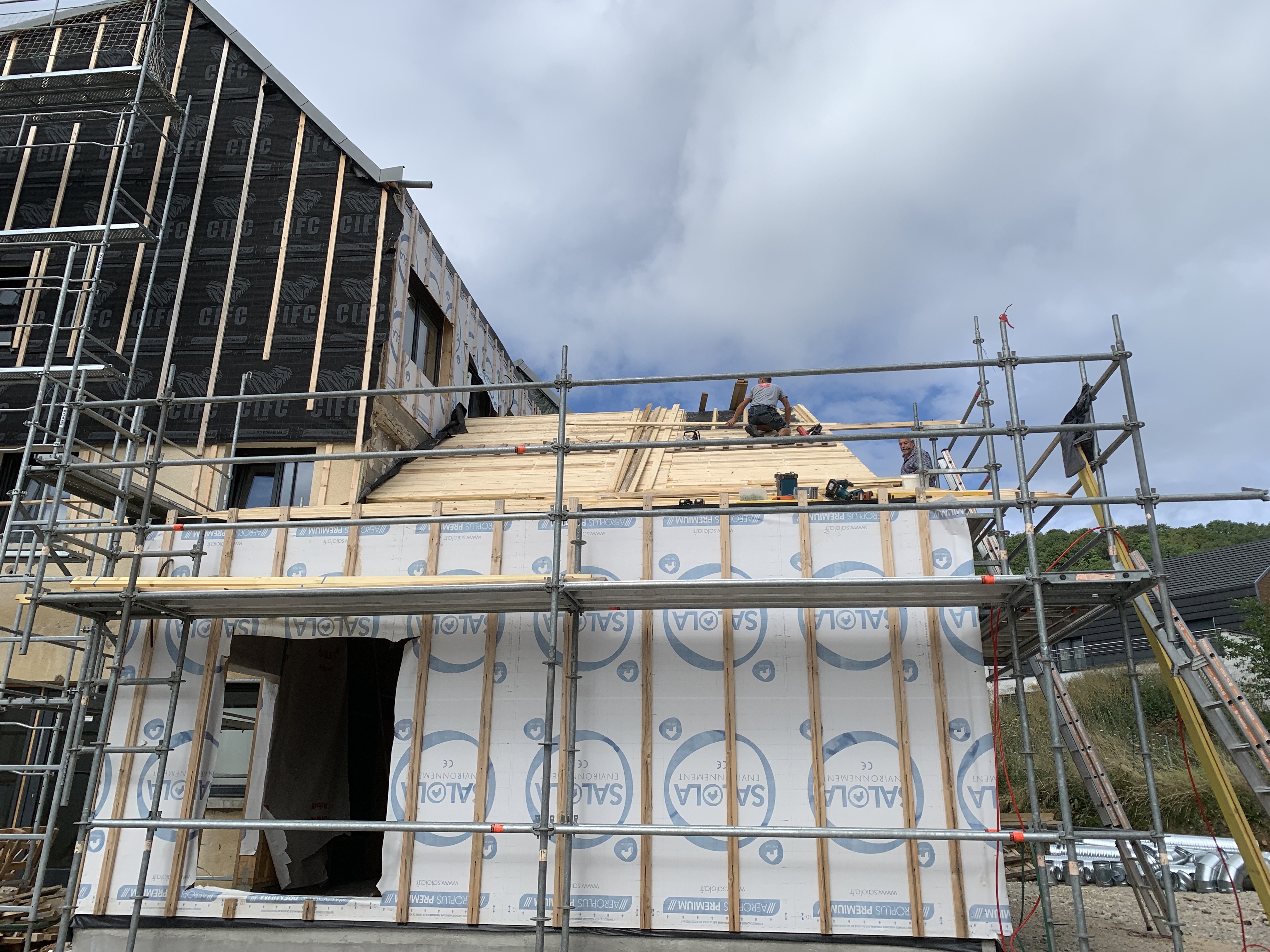

Malgré les vacances un certain nombre d’entreprises sont intervenues sur le chantier en juillet et en août. Les travaux les plus spectaculaires ont concernés la couverture de la médiathèque par l’entreprise Bidal. D’autres parties du chantier ont aussi avancé (travaux de cloisons et doublage, d’étanchéité et de plomberie).

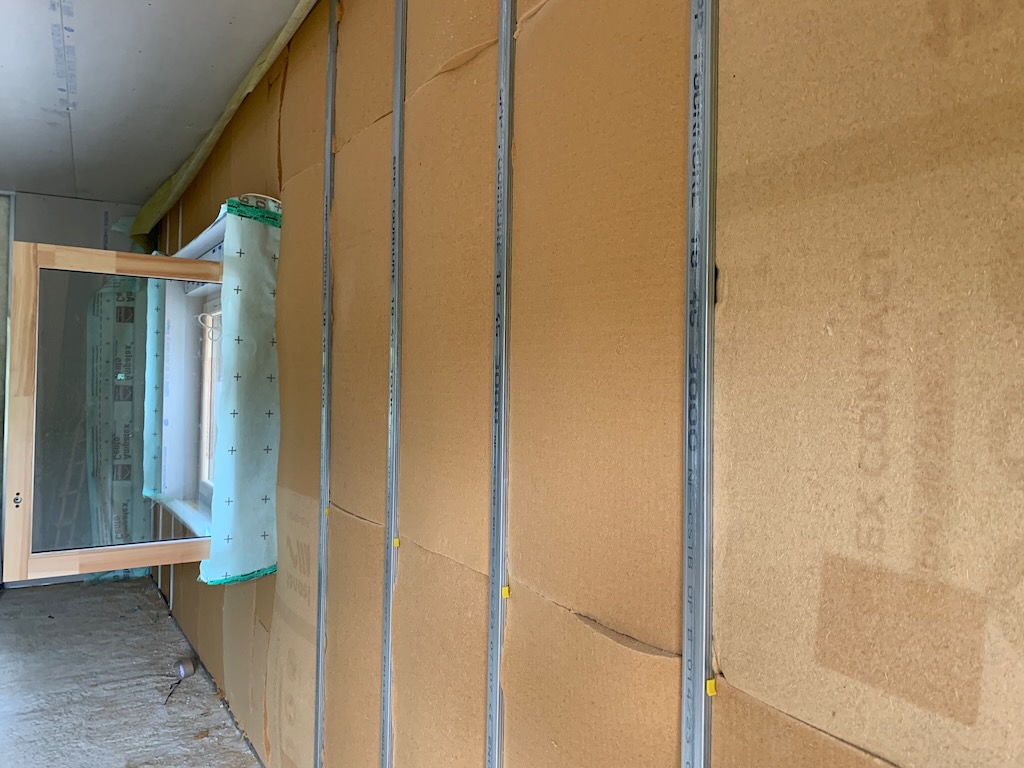

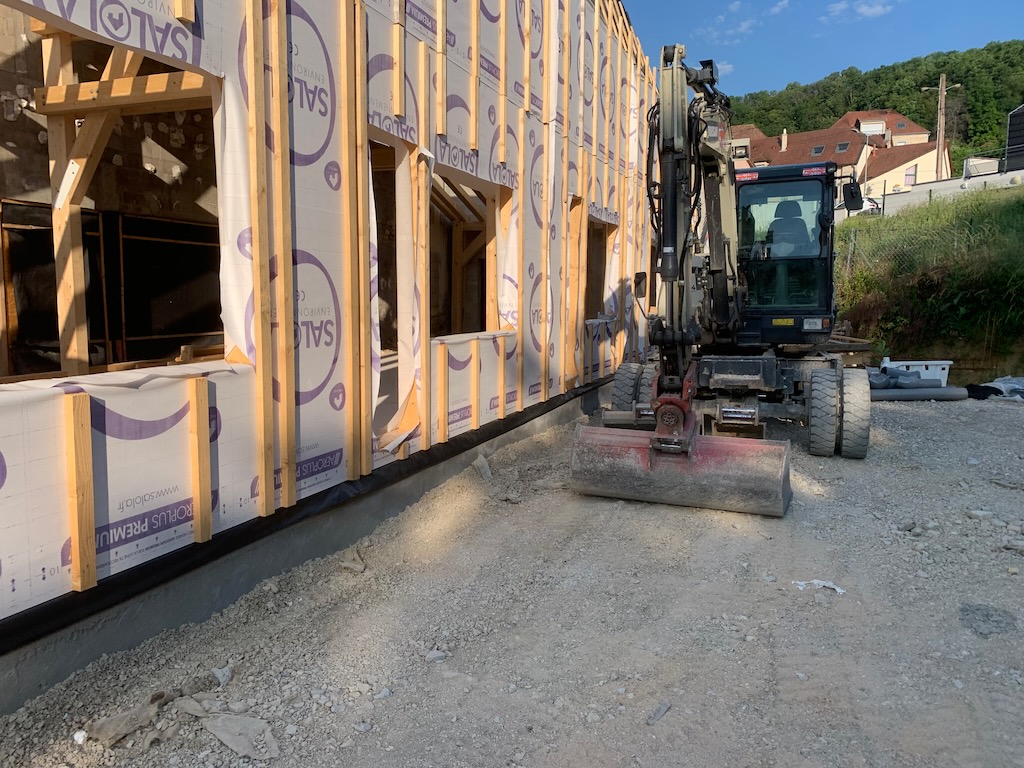

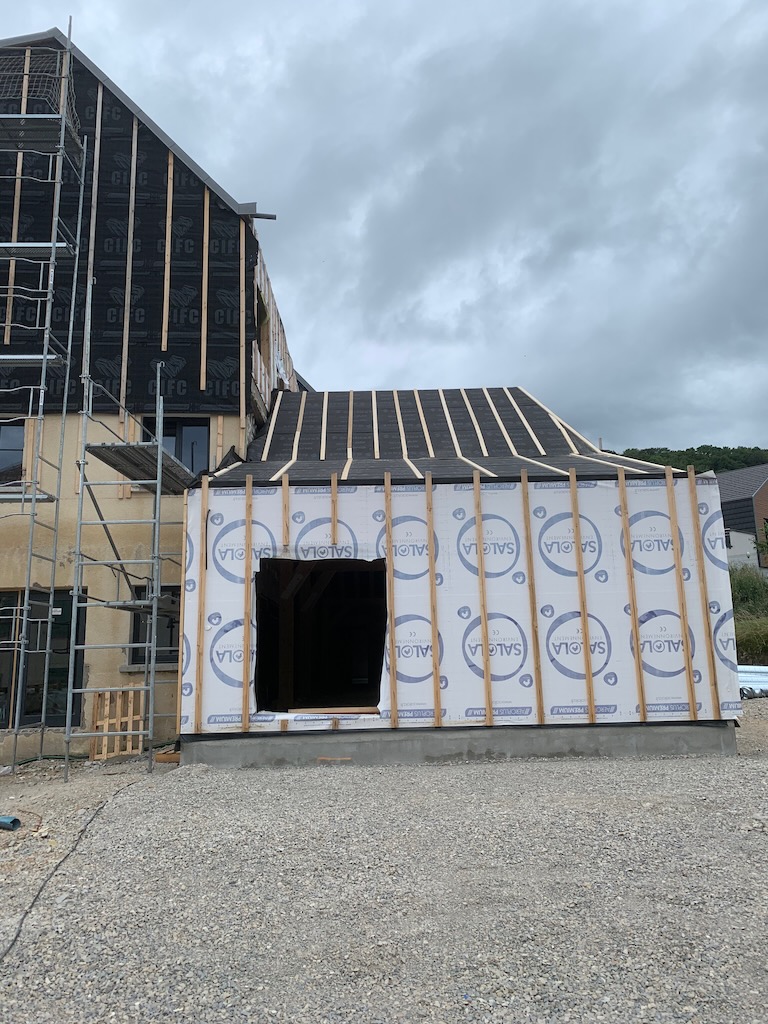

La fin août verra la fin des opérations de bardages et de zingueries, les dernières opérations de maçonnerie et la pose des huisseries.

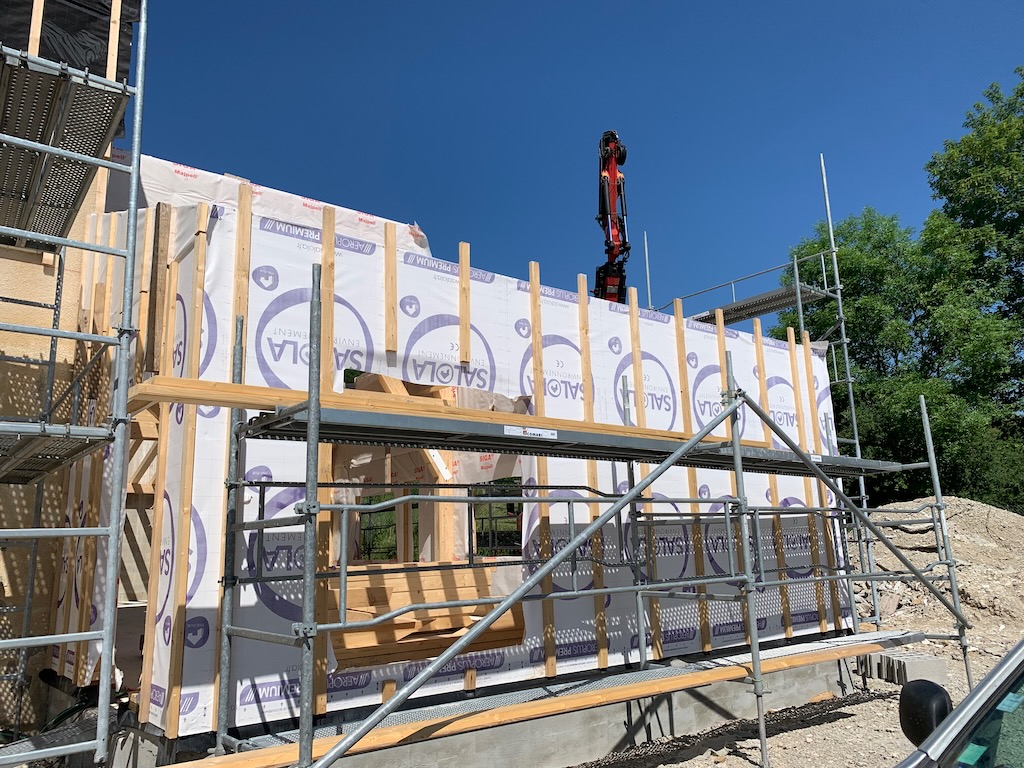

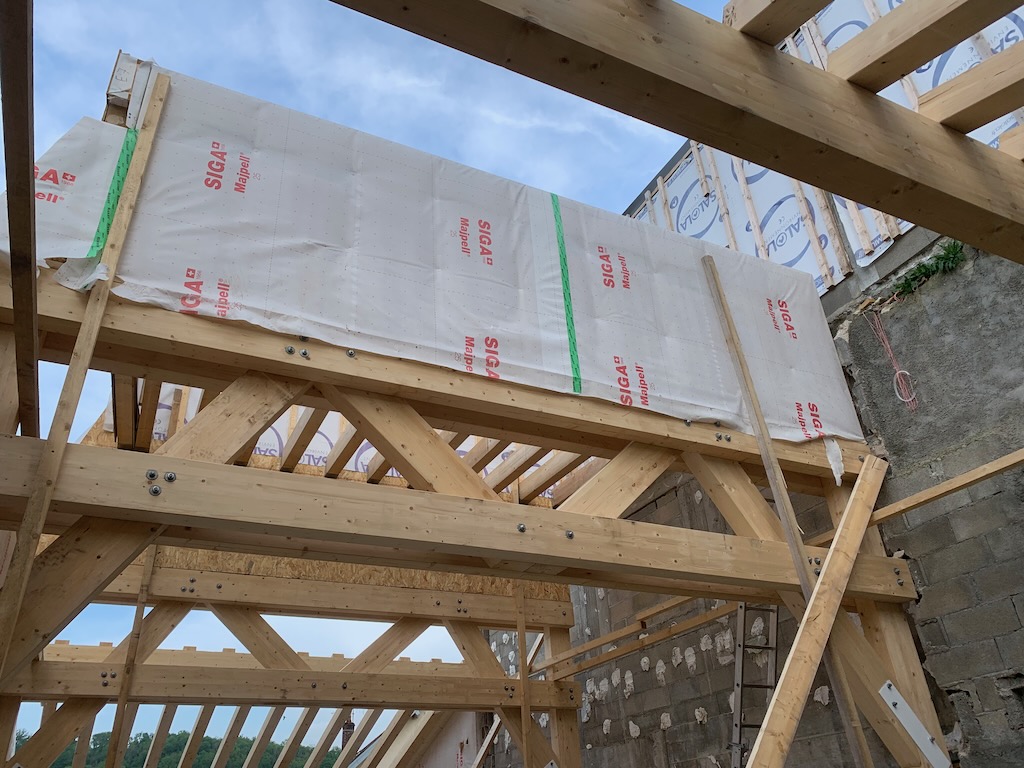

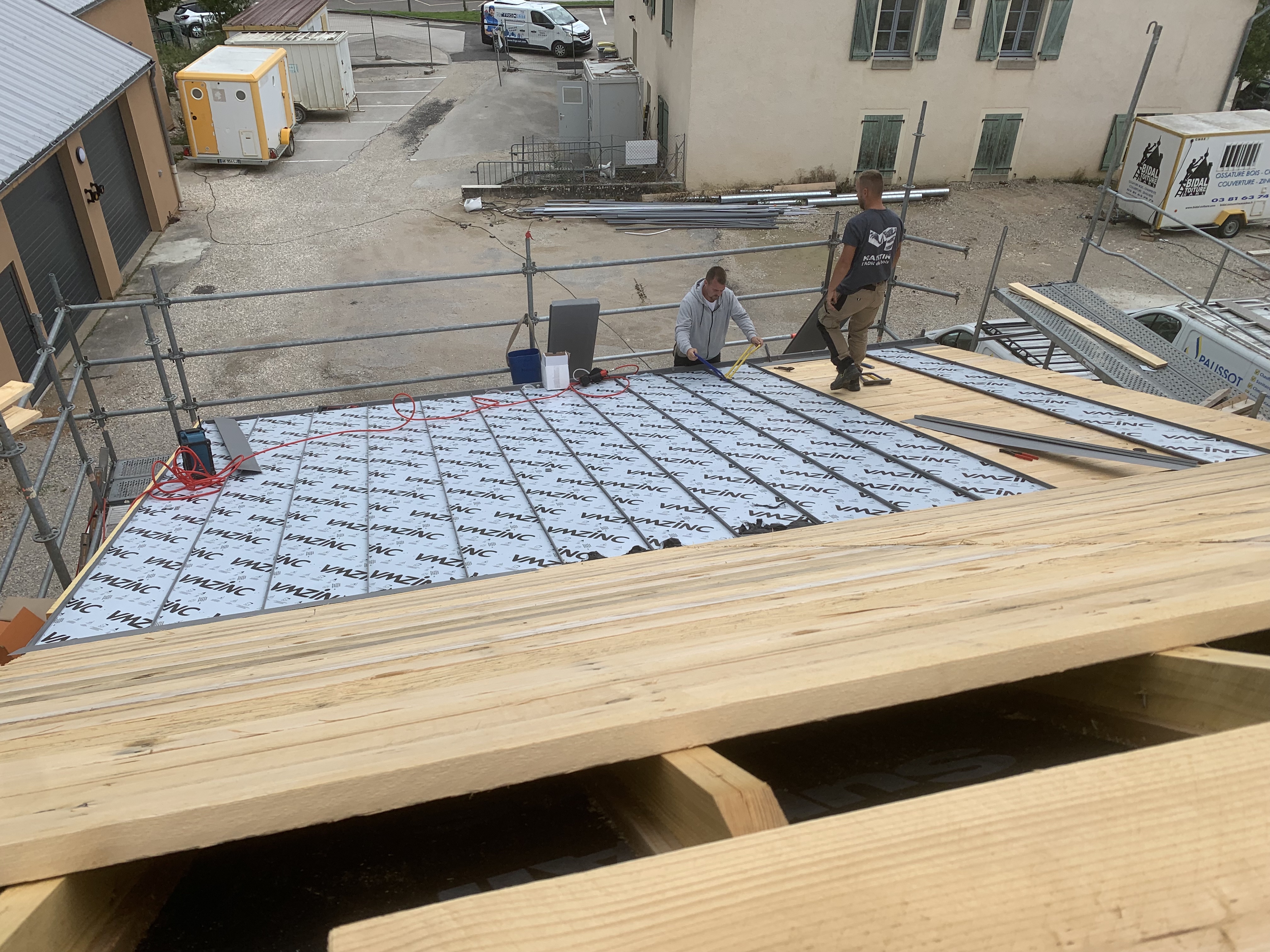

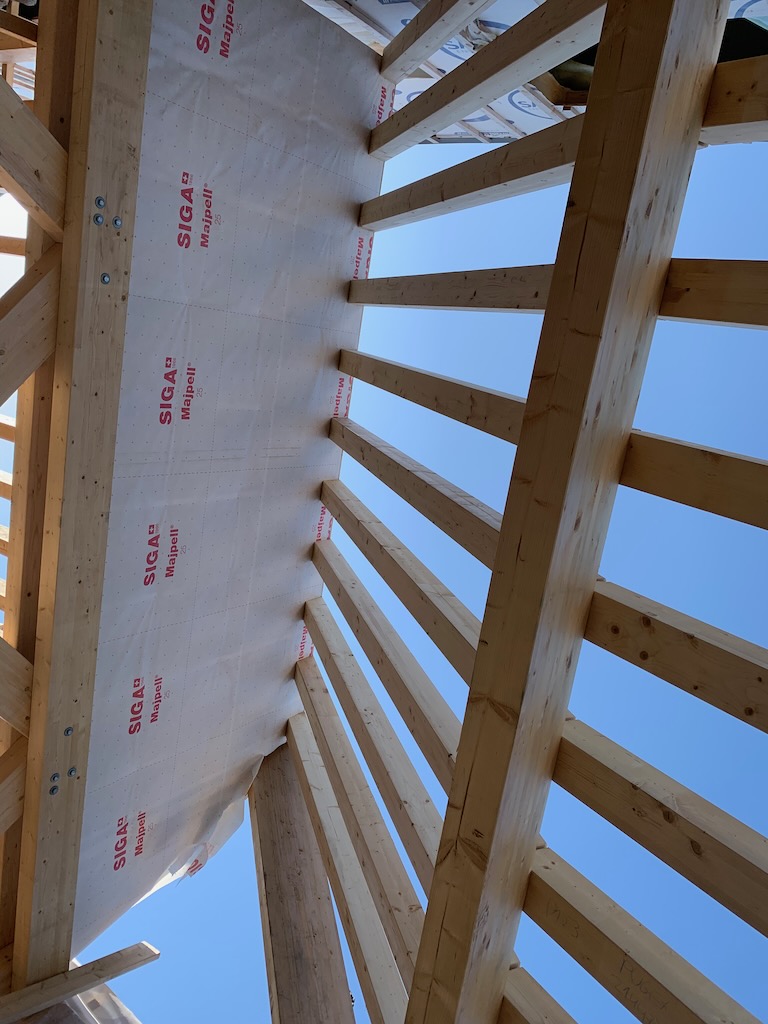

Les travaux au 25 juin

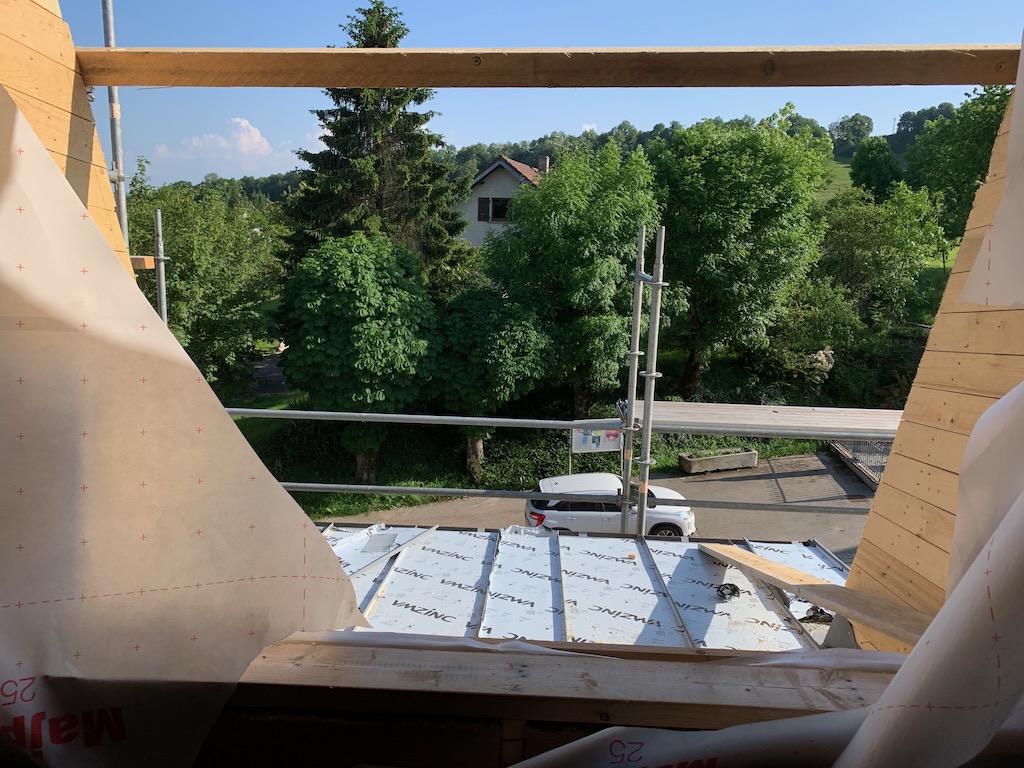

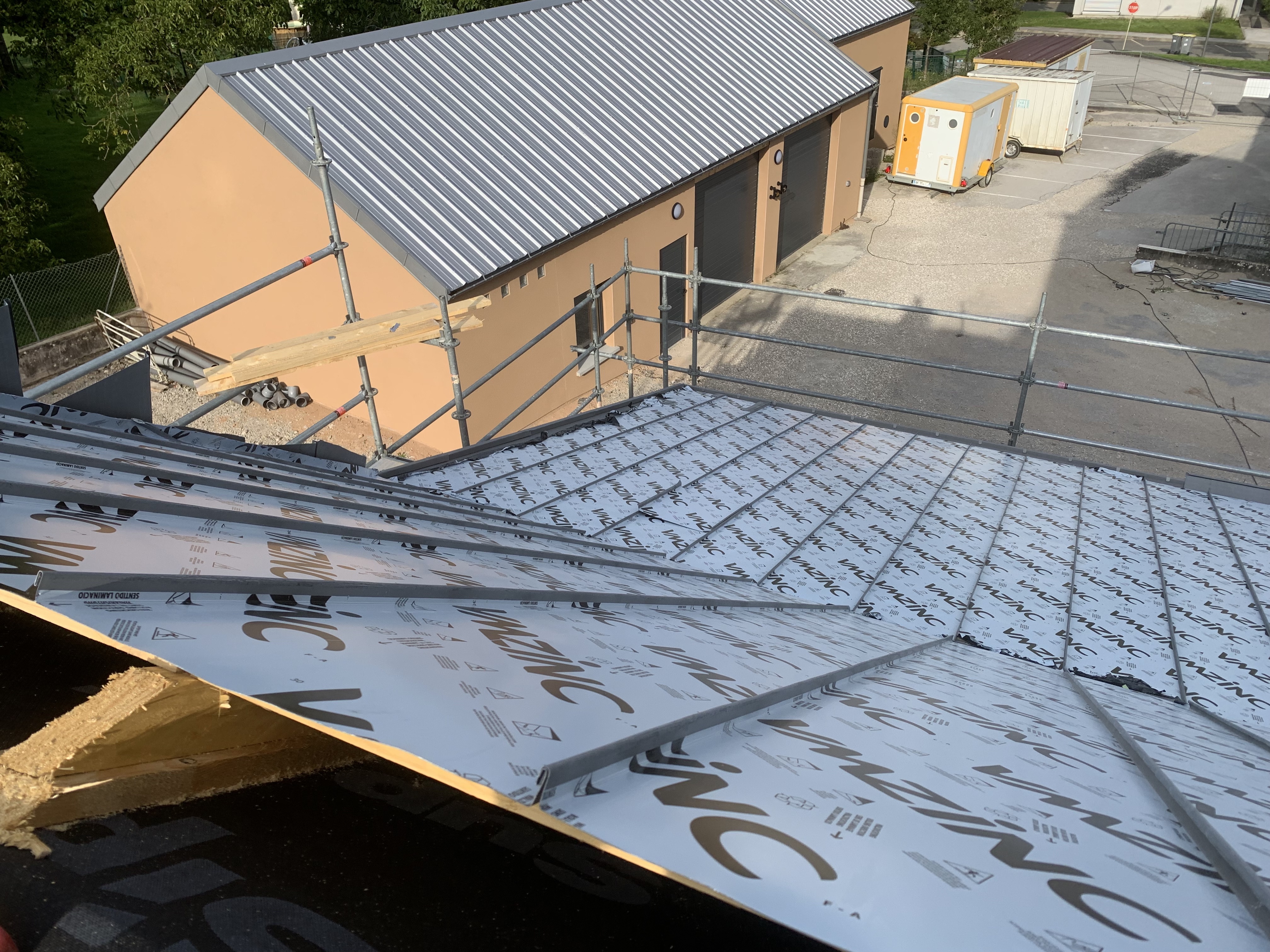

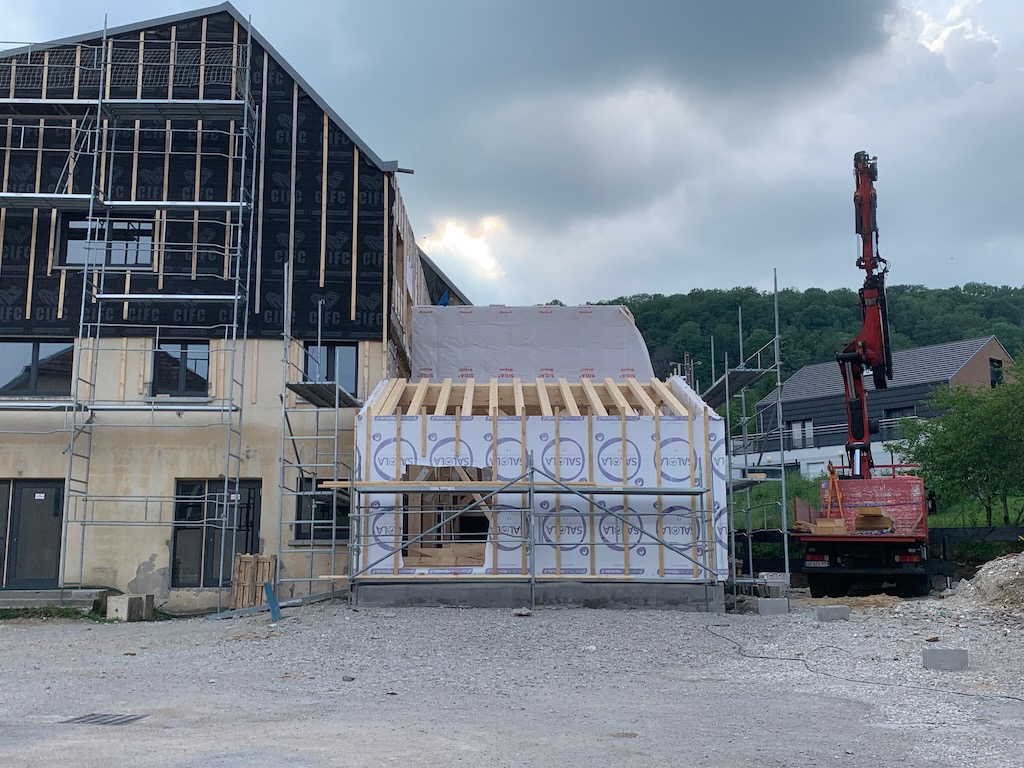

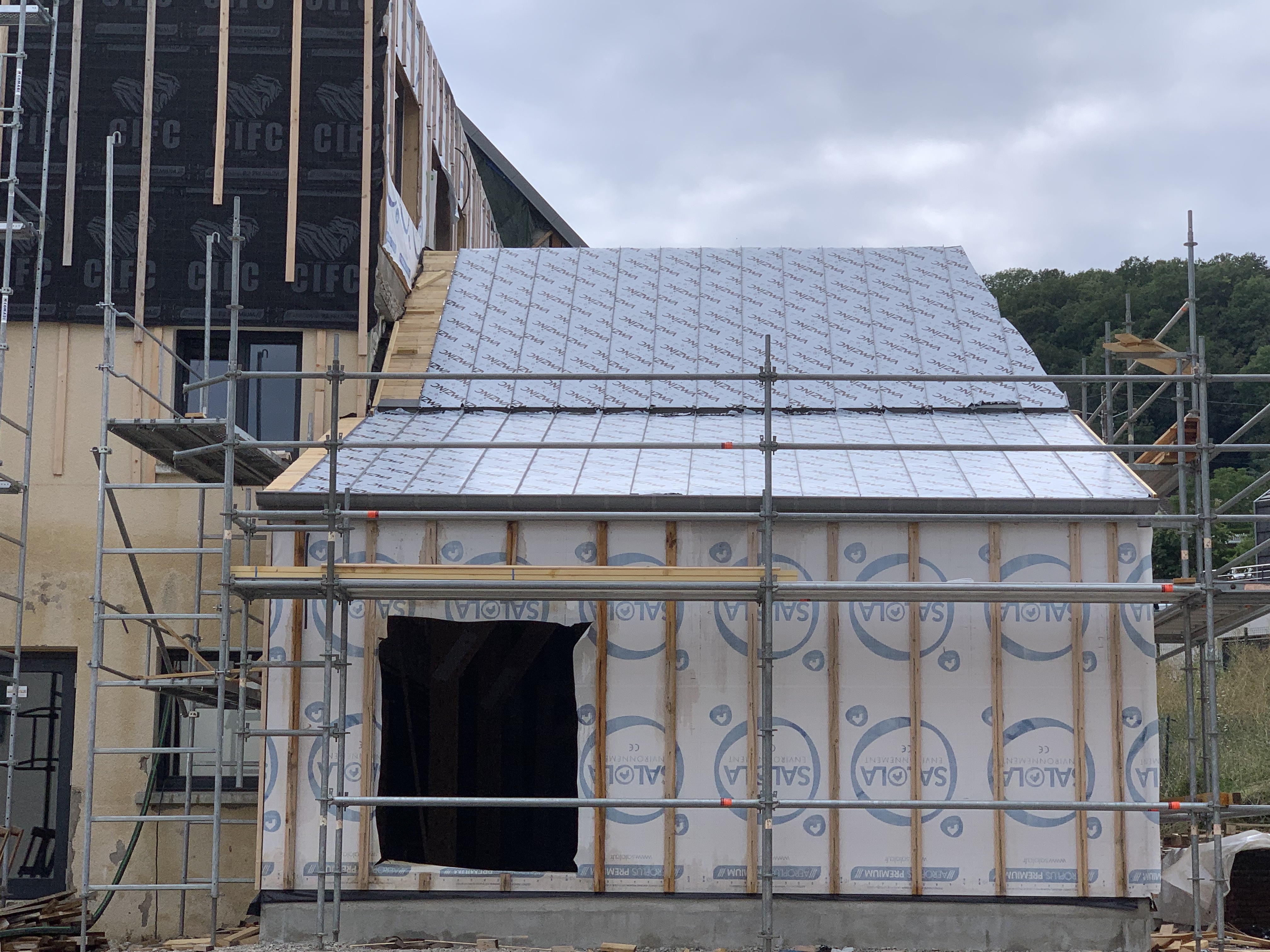

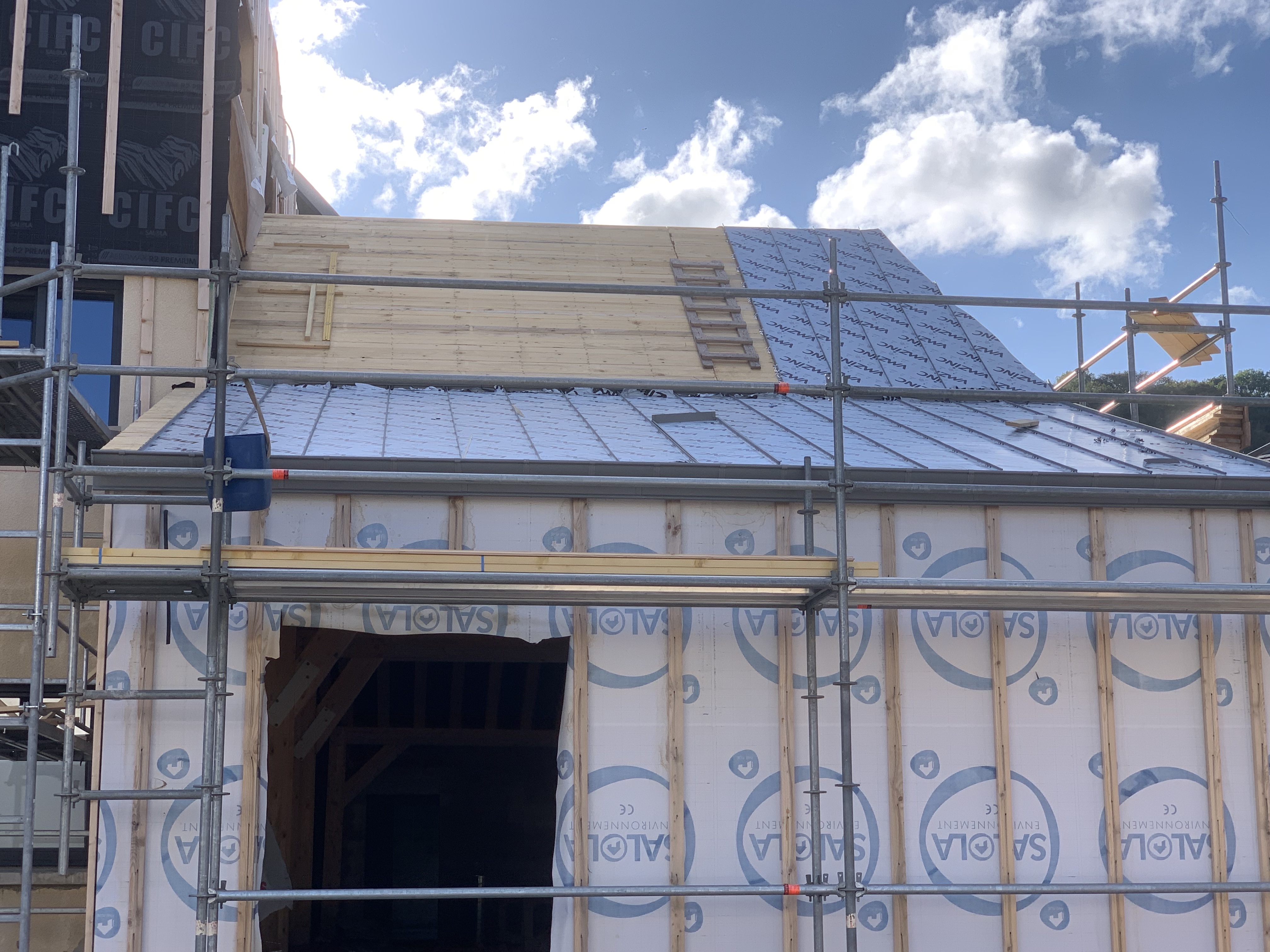

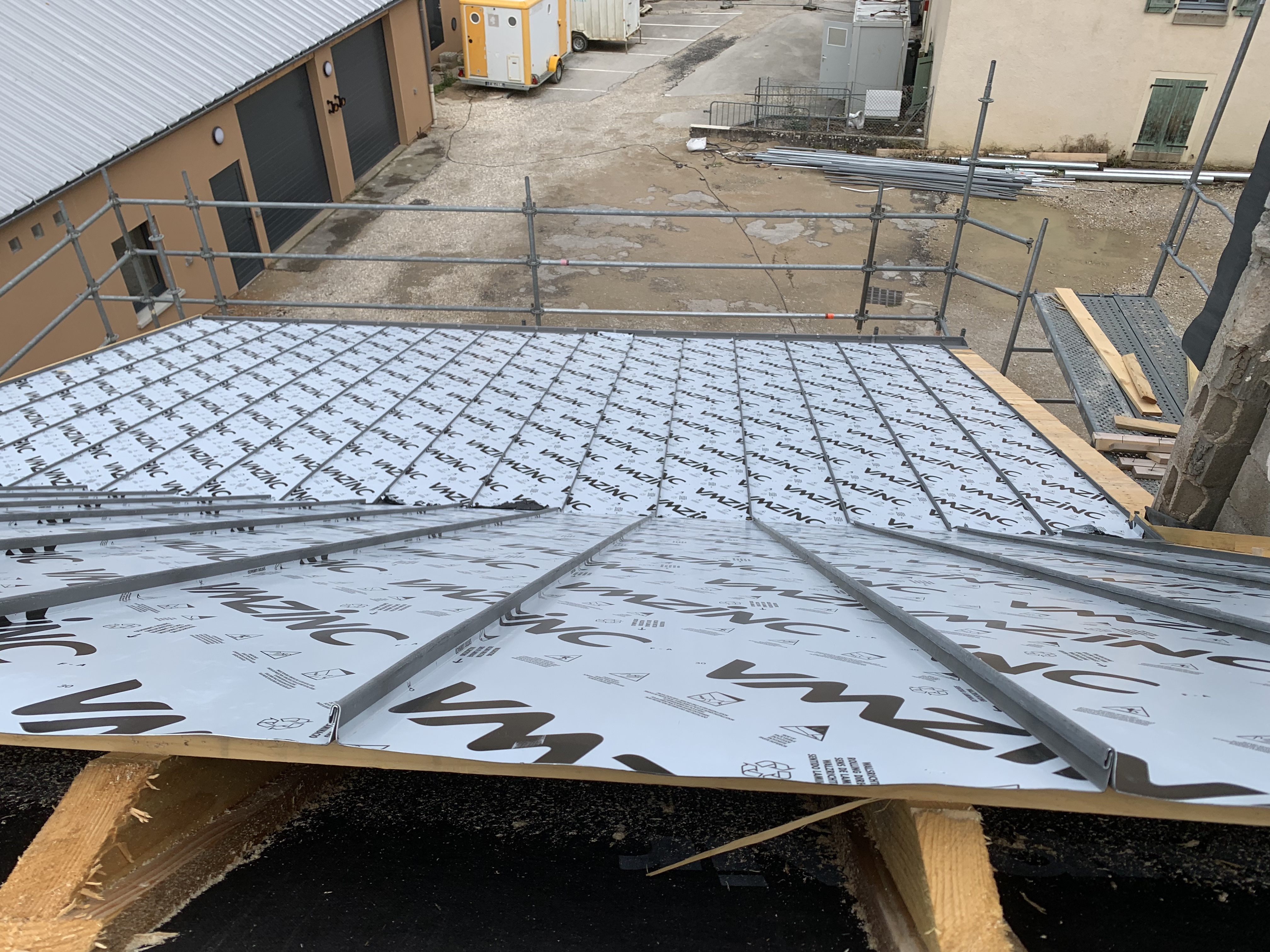

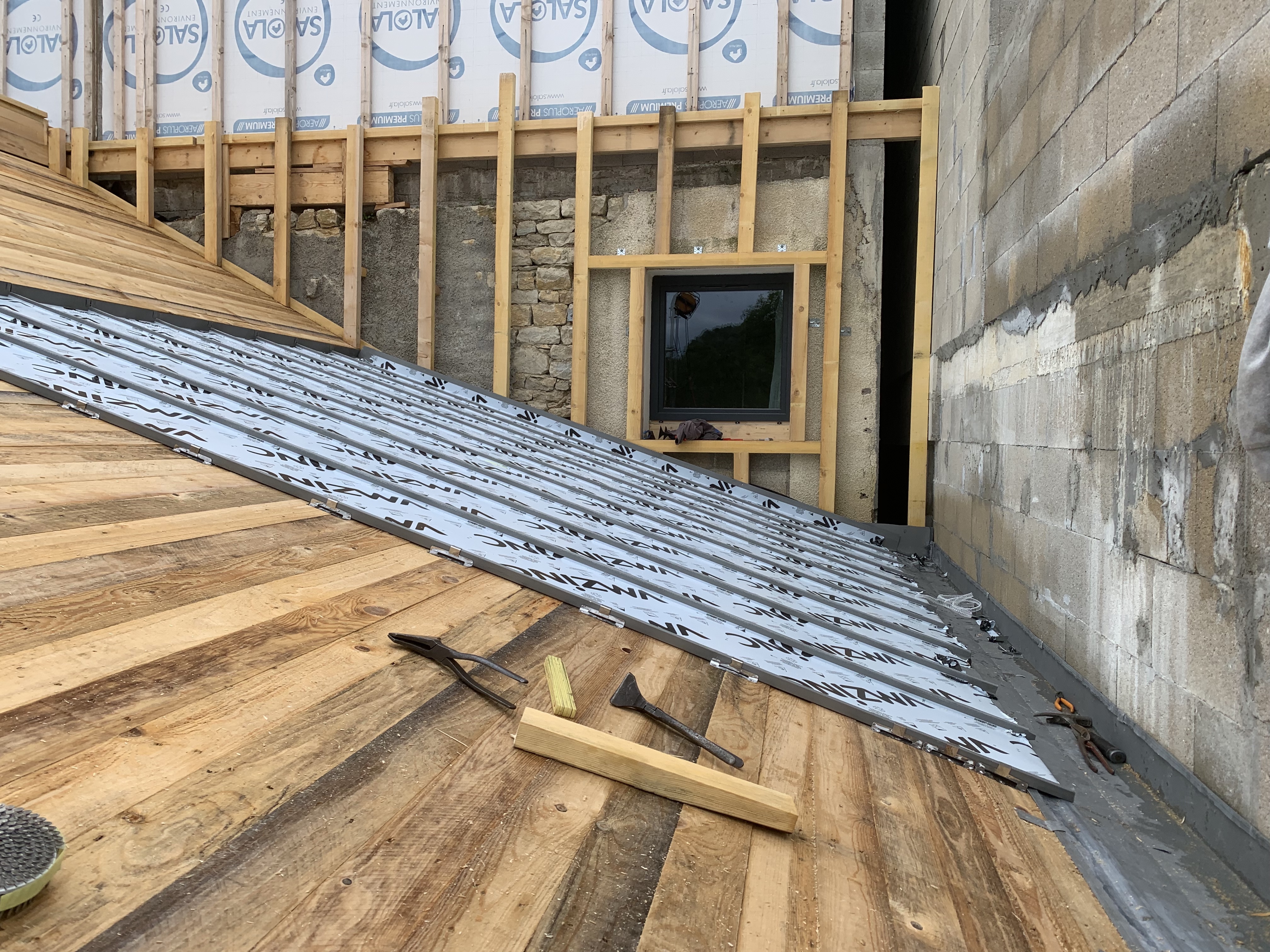

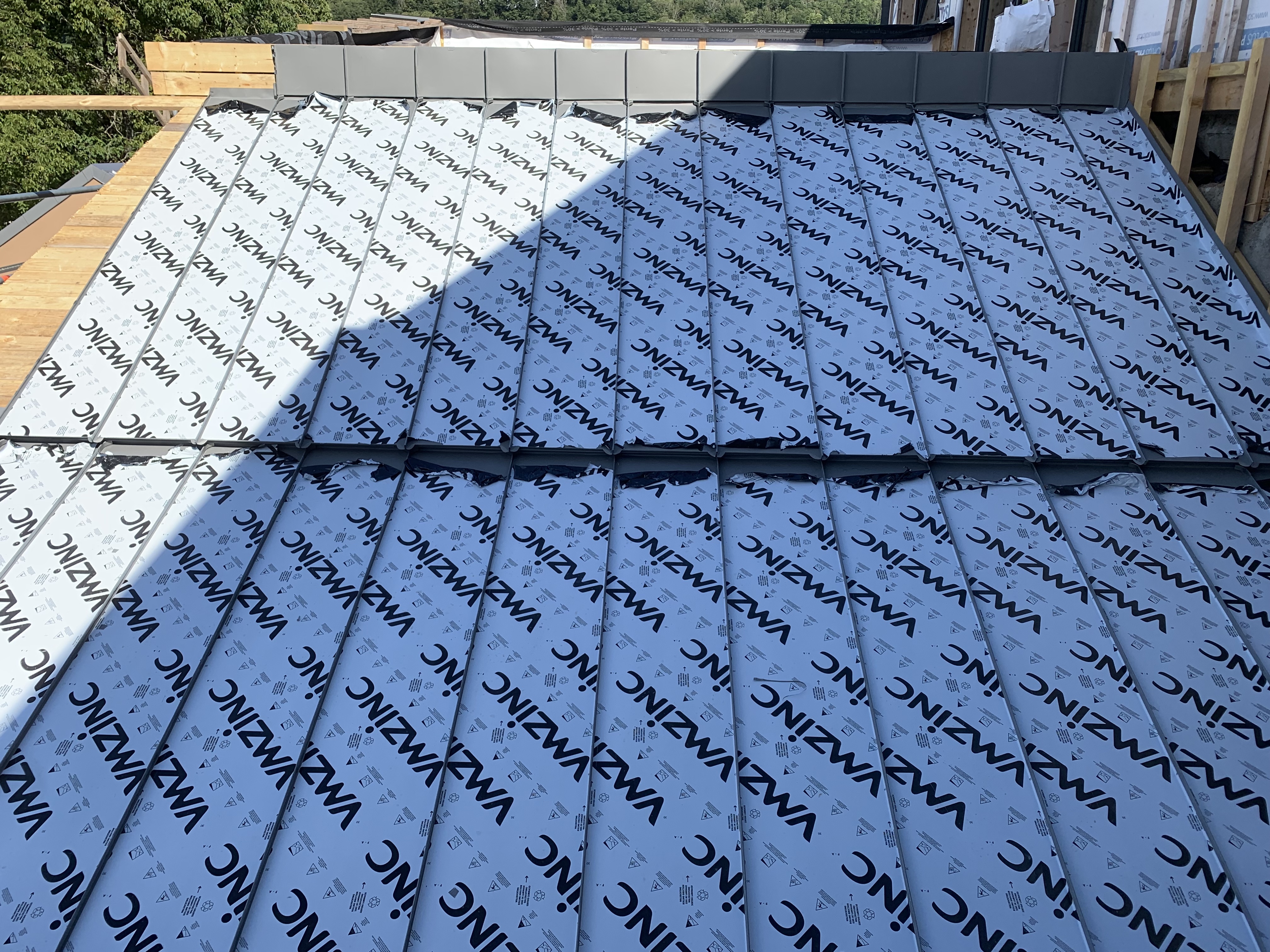

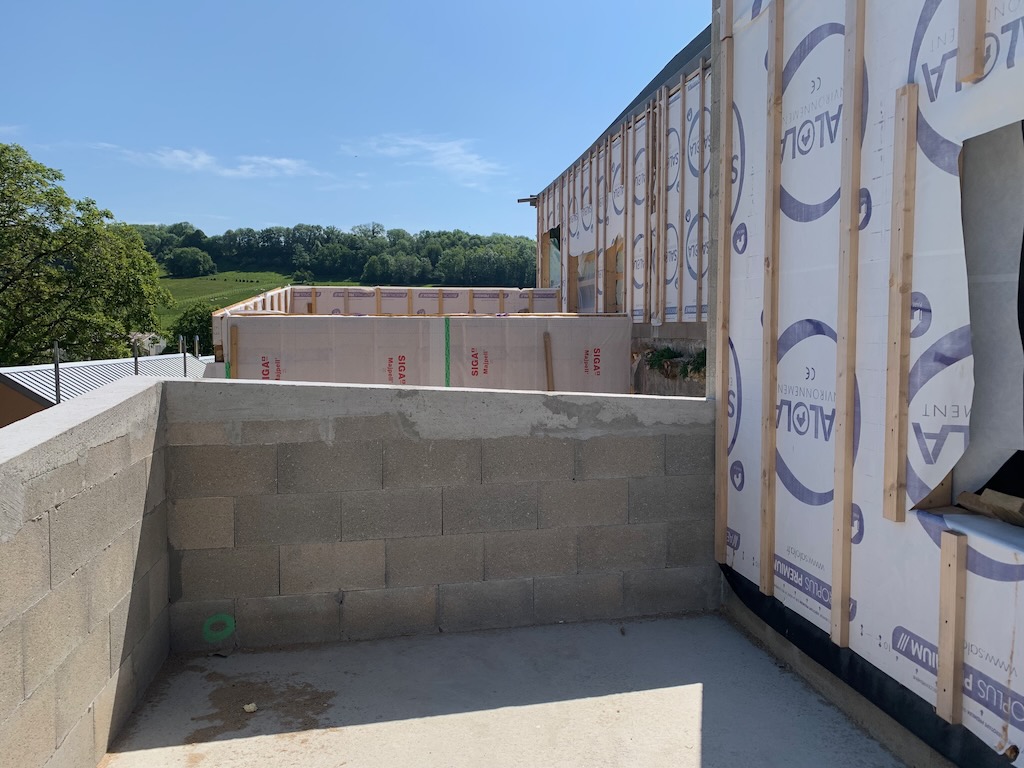

L’ensemble des bâtiments est désormais hors d’air avec la pose des bacs acier sur la toiture du nouveau bâtiment.

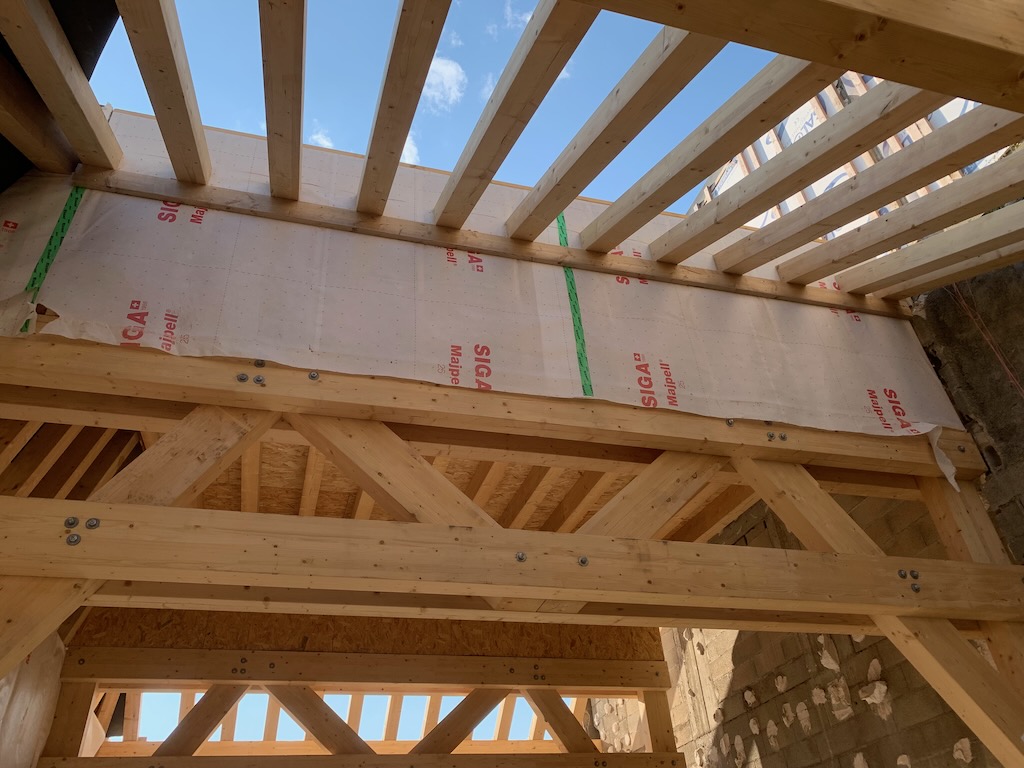

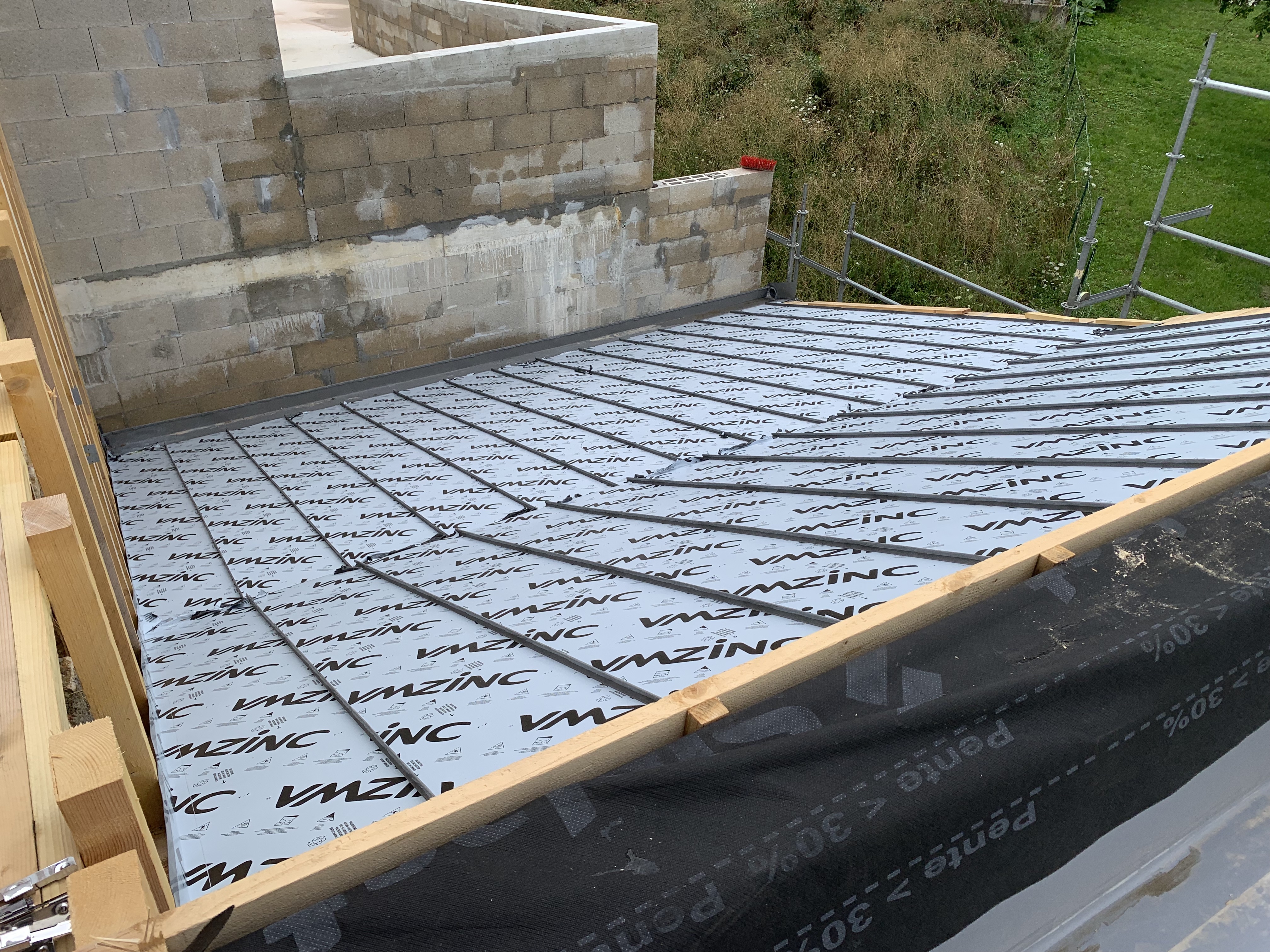

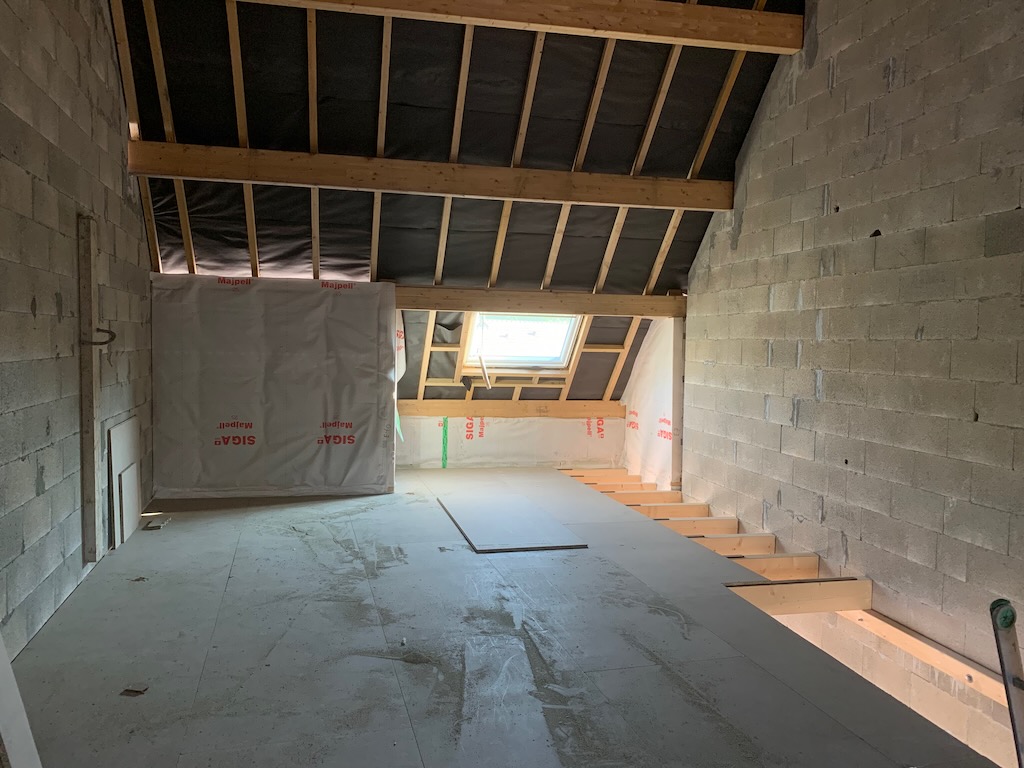

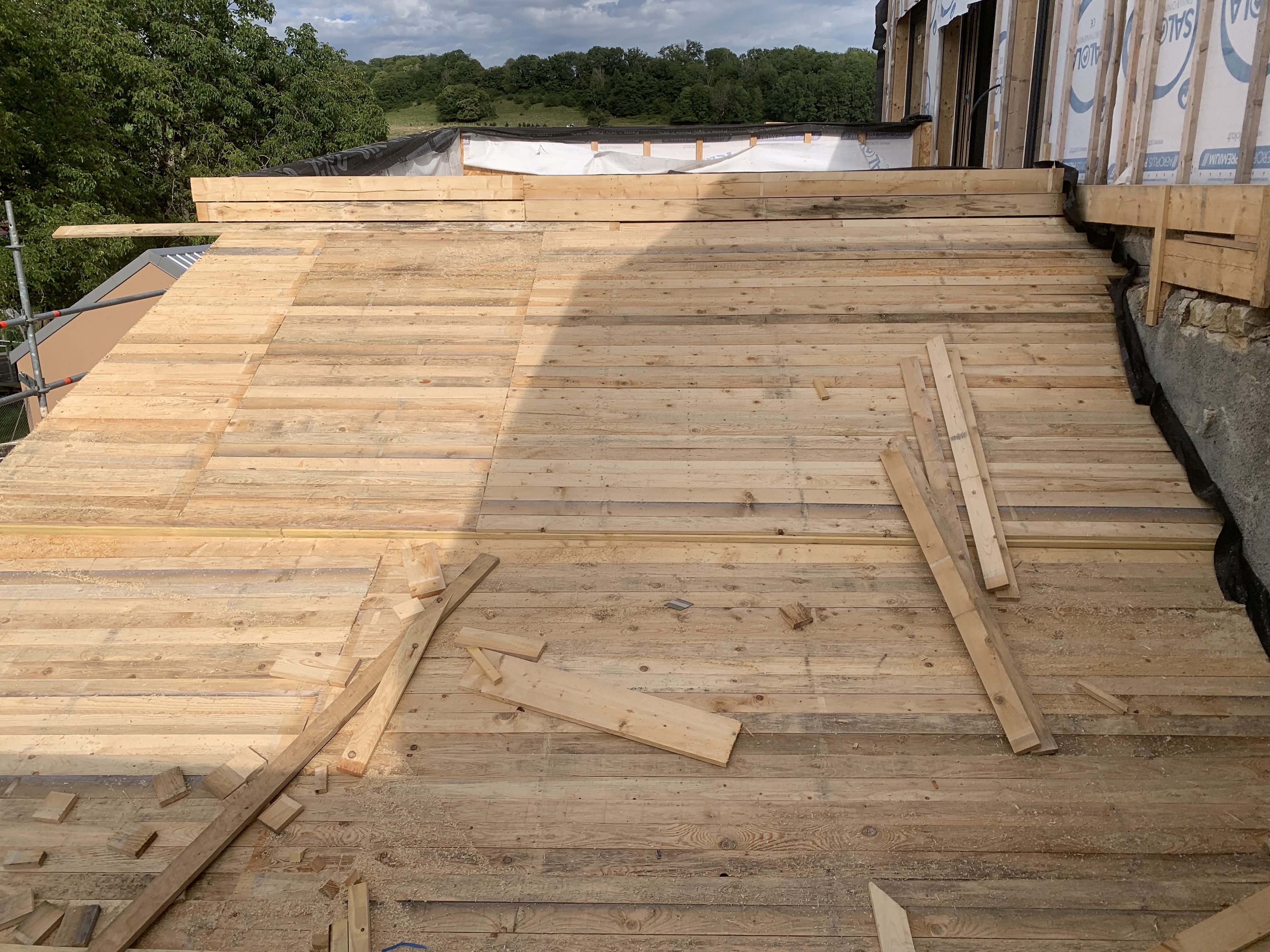

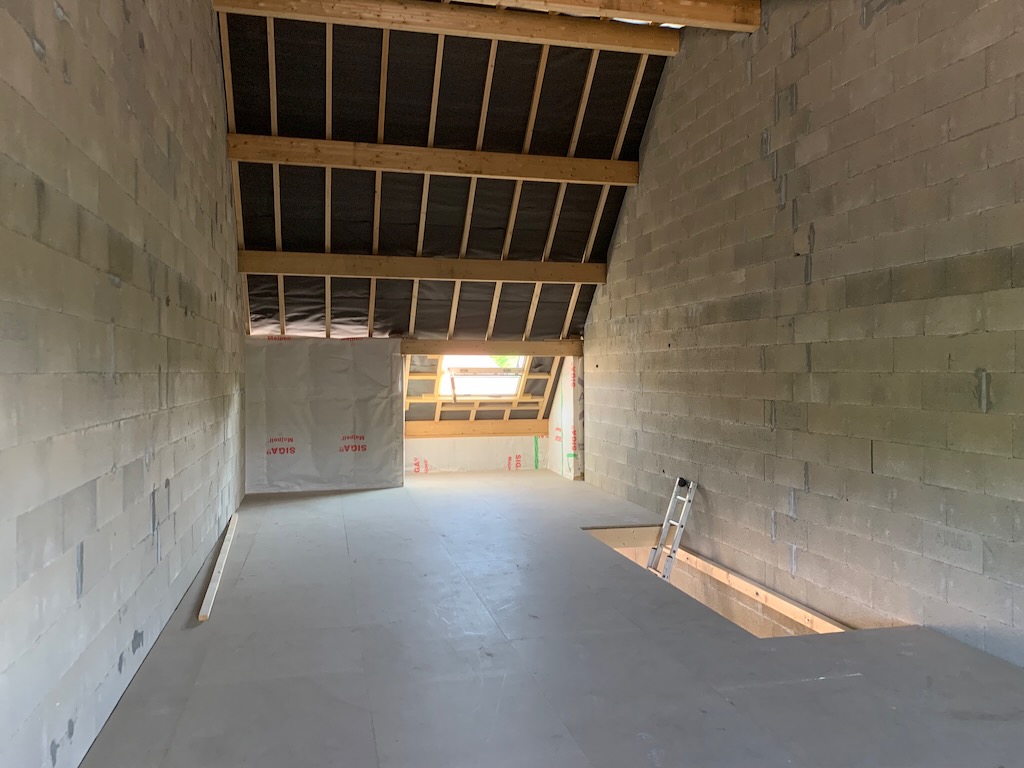

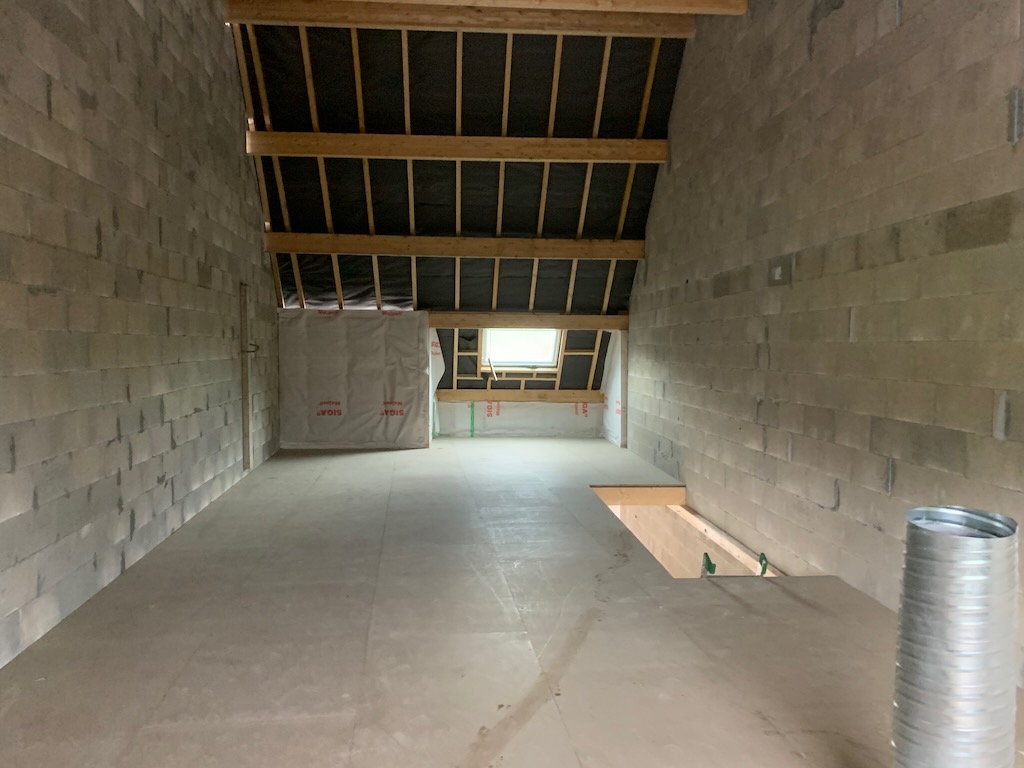

La sous-toiture a été posée sur la médiathèque.

Les panneaux solaires sont en cours de pose.

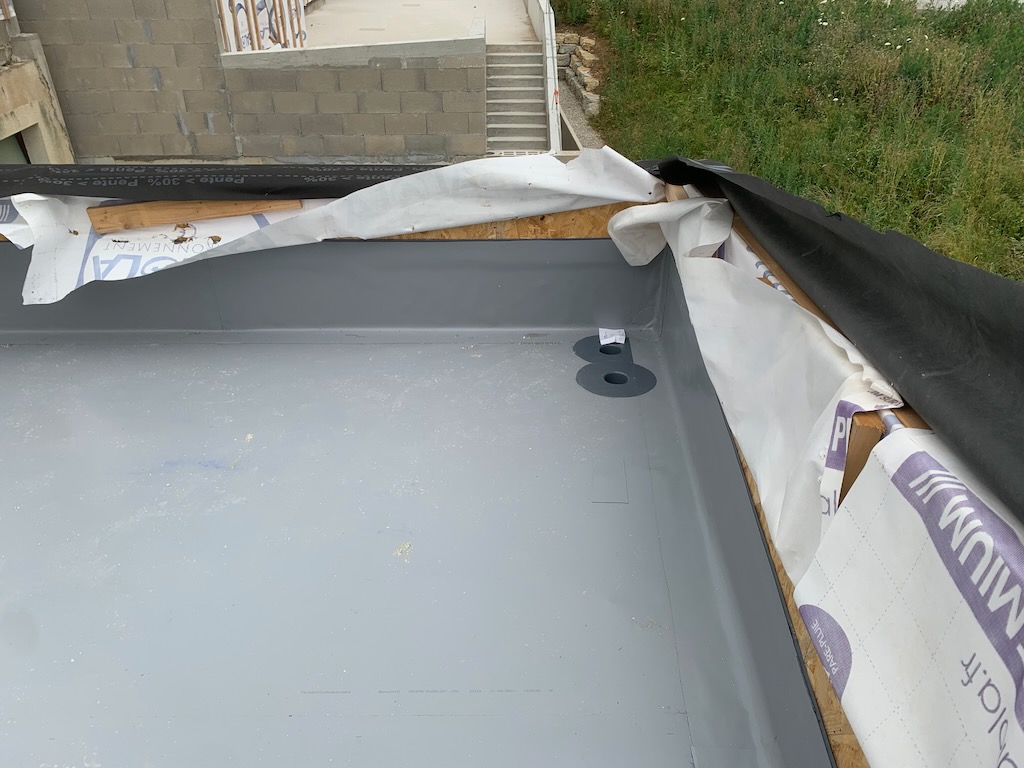

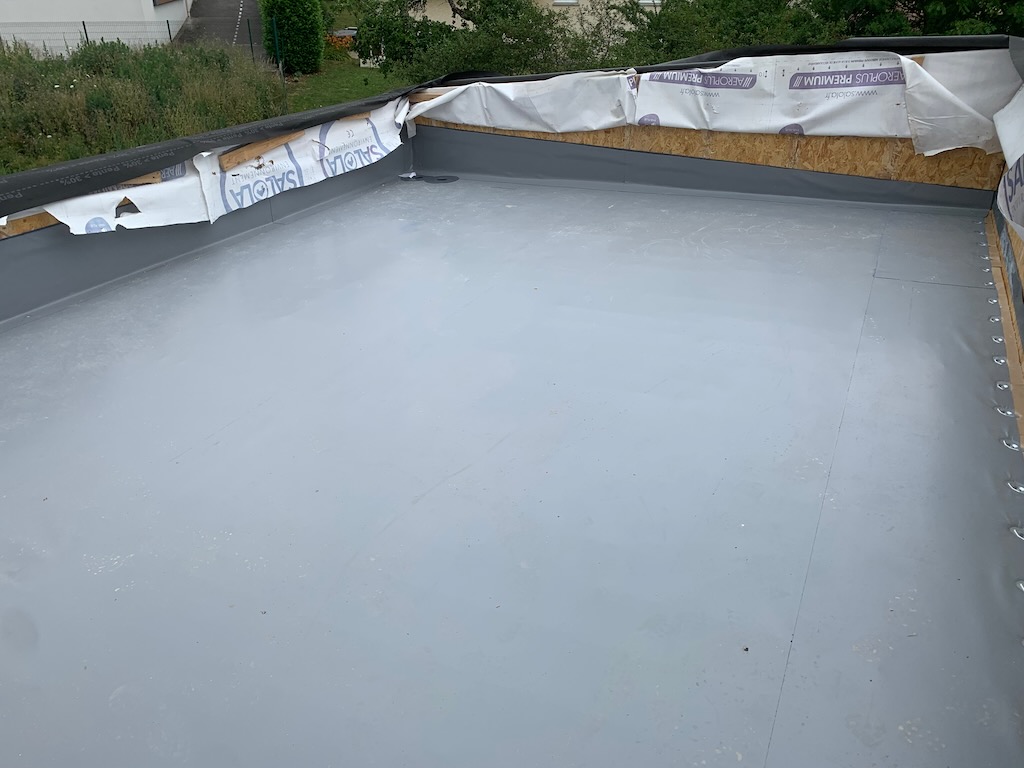

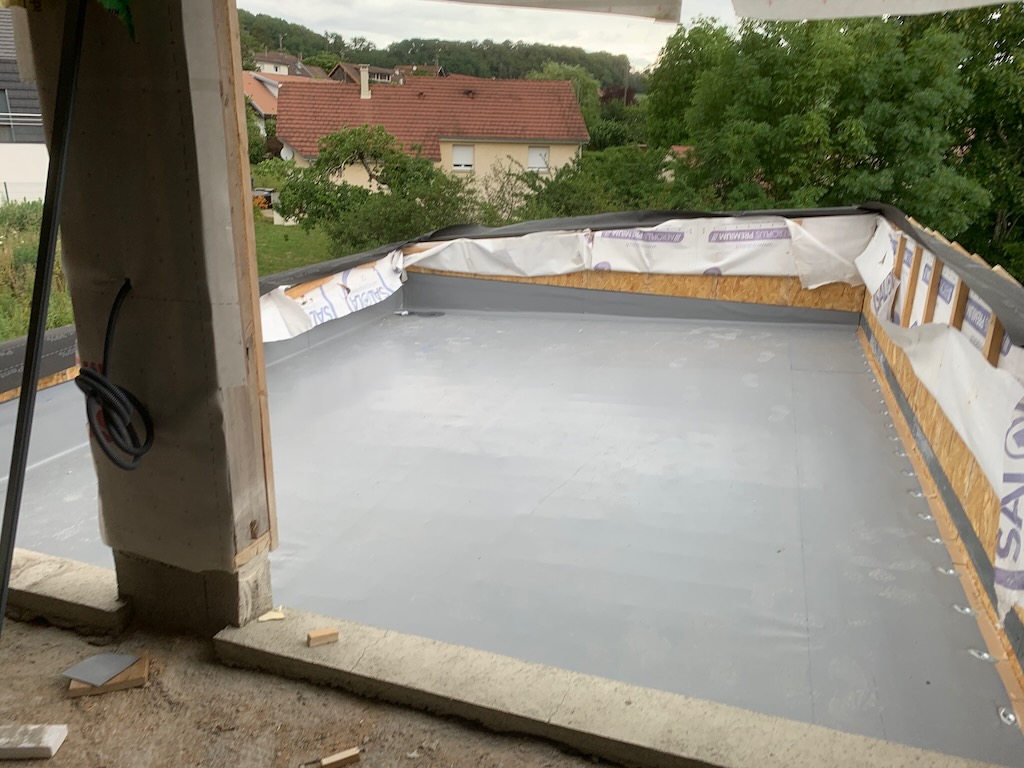

L’entreprise qui assure l’étanchéité a commencé à intervenir cette semaine et a réalisé l’étanchéité de la terrasse du R+2.

Les travaux d’isolation, de plomberie et d’isolation se poursuivent dans le bâtiment conservé.

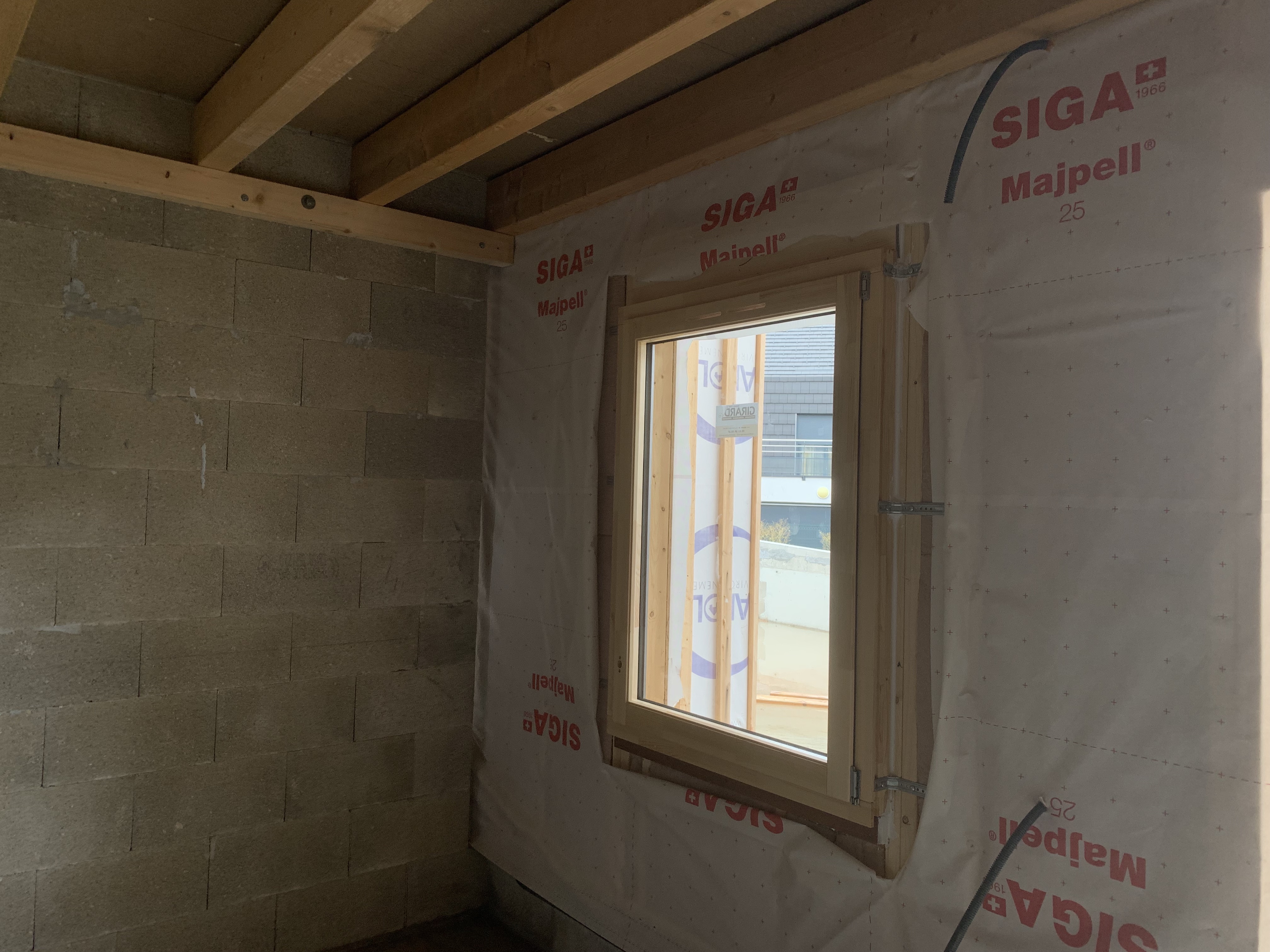

Cette semaine les fenêtre devraient être posées au R+2 du bâtiment conservé.

Les travaux au 11 juin

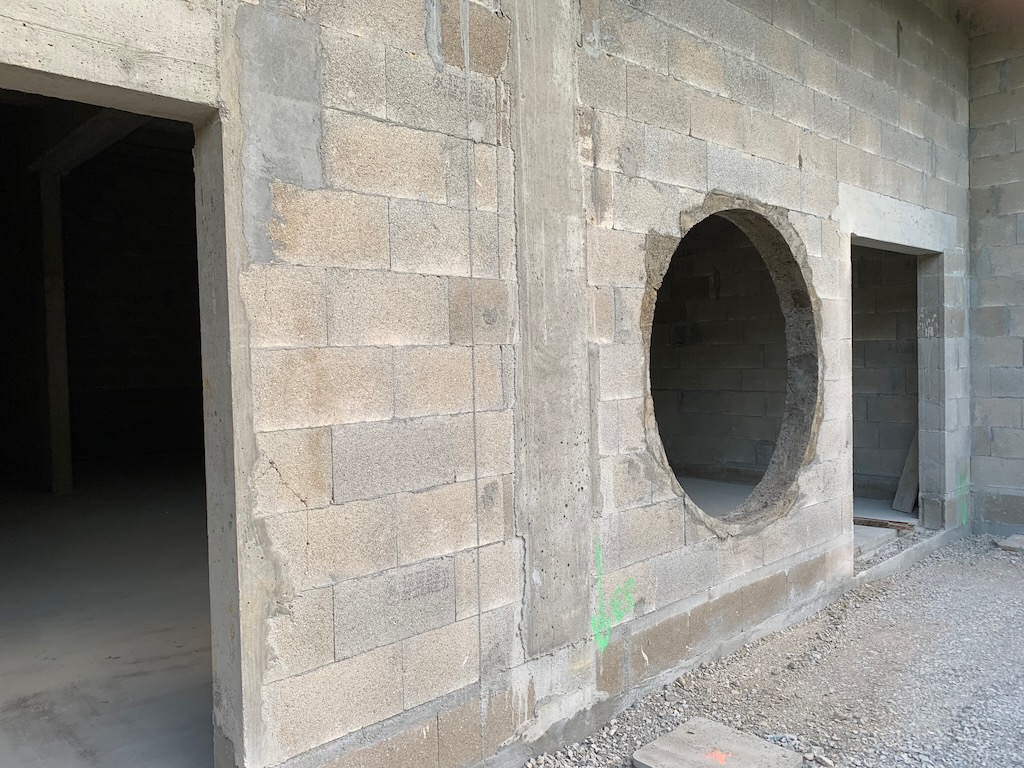

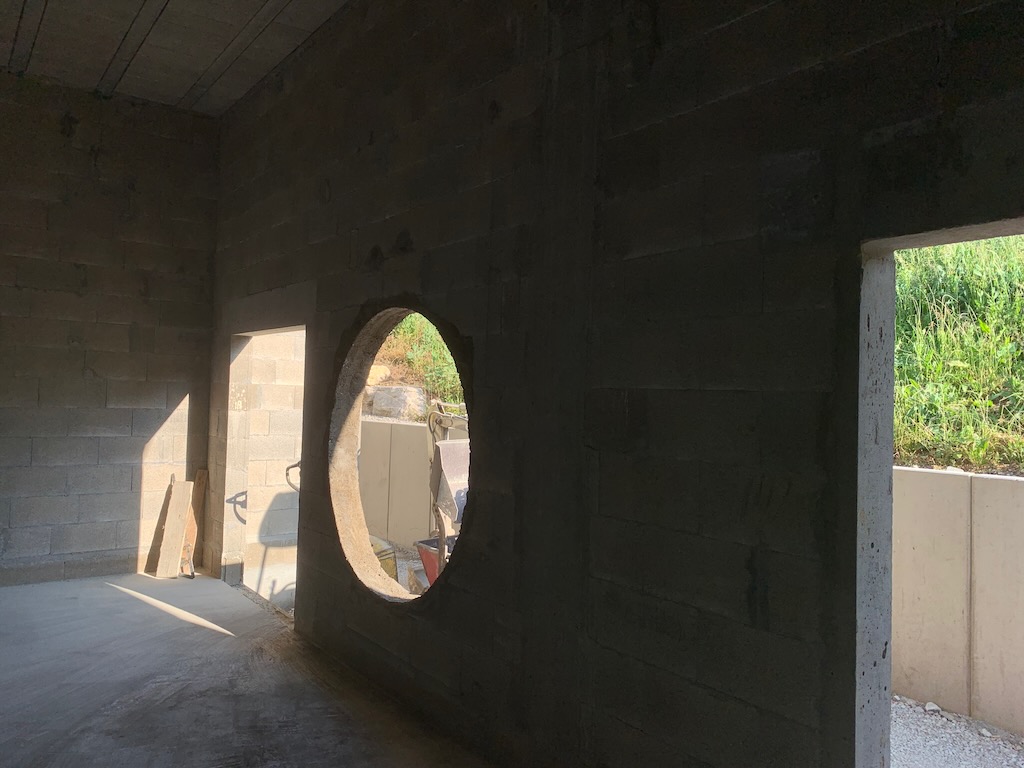

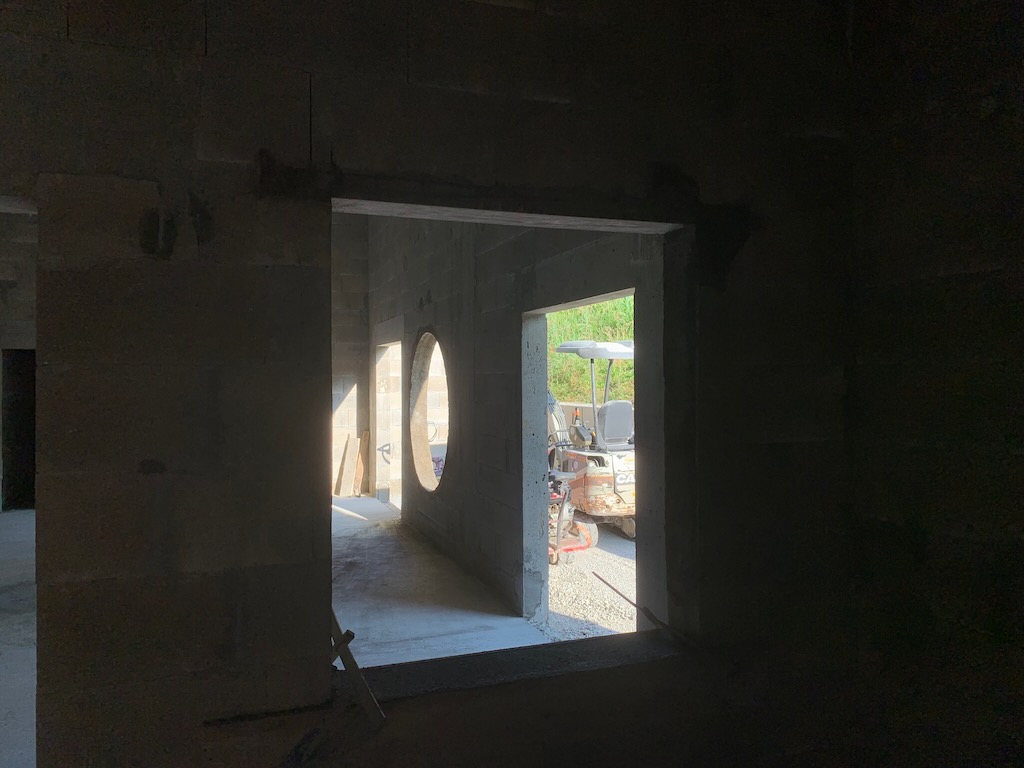

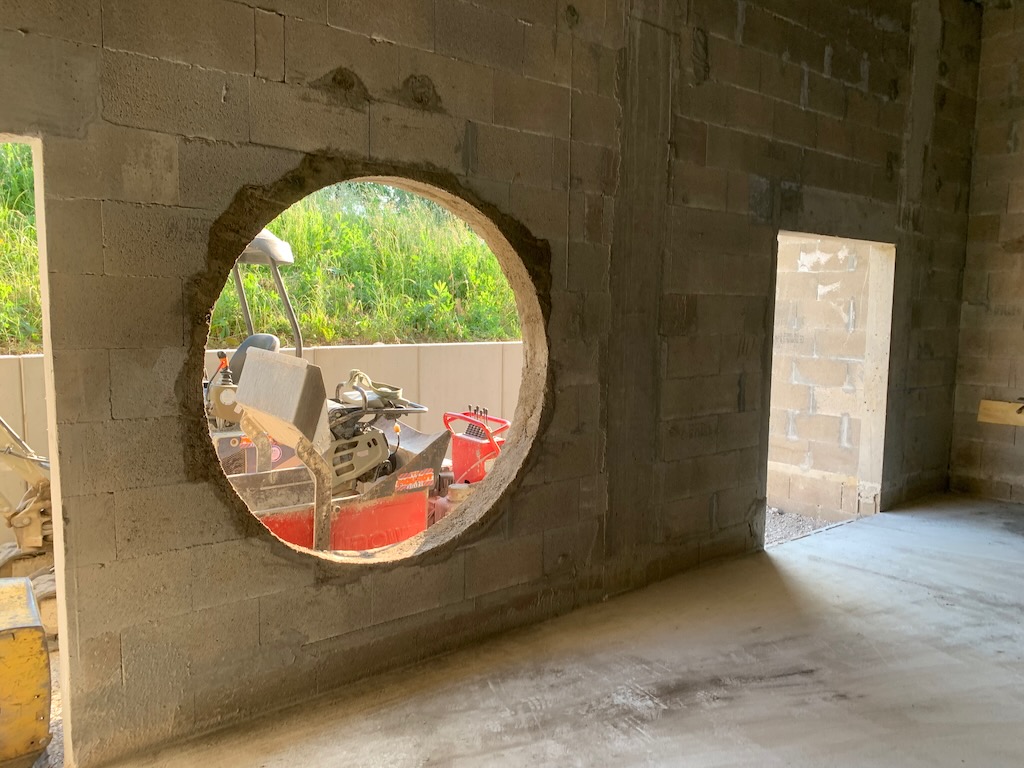

Cette semaine des travaux de maçonnerie complémentaires ont été réalisés. Une ouverture supplémentaire a été créée pour augmenter la luminosité de la salle associative. Le passe plat entre cette salle et l’office a été ouvert.

La façade sur rue du nouveau bâtiment est presque terminé. On attend désormais la couverture en bac acier de la toiture sur rue.

Les travaux de plomberie et de ventilation continue à l’intérieur du bâtiment conservé.

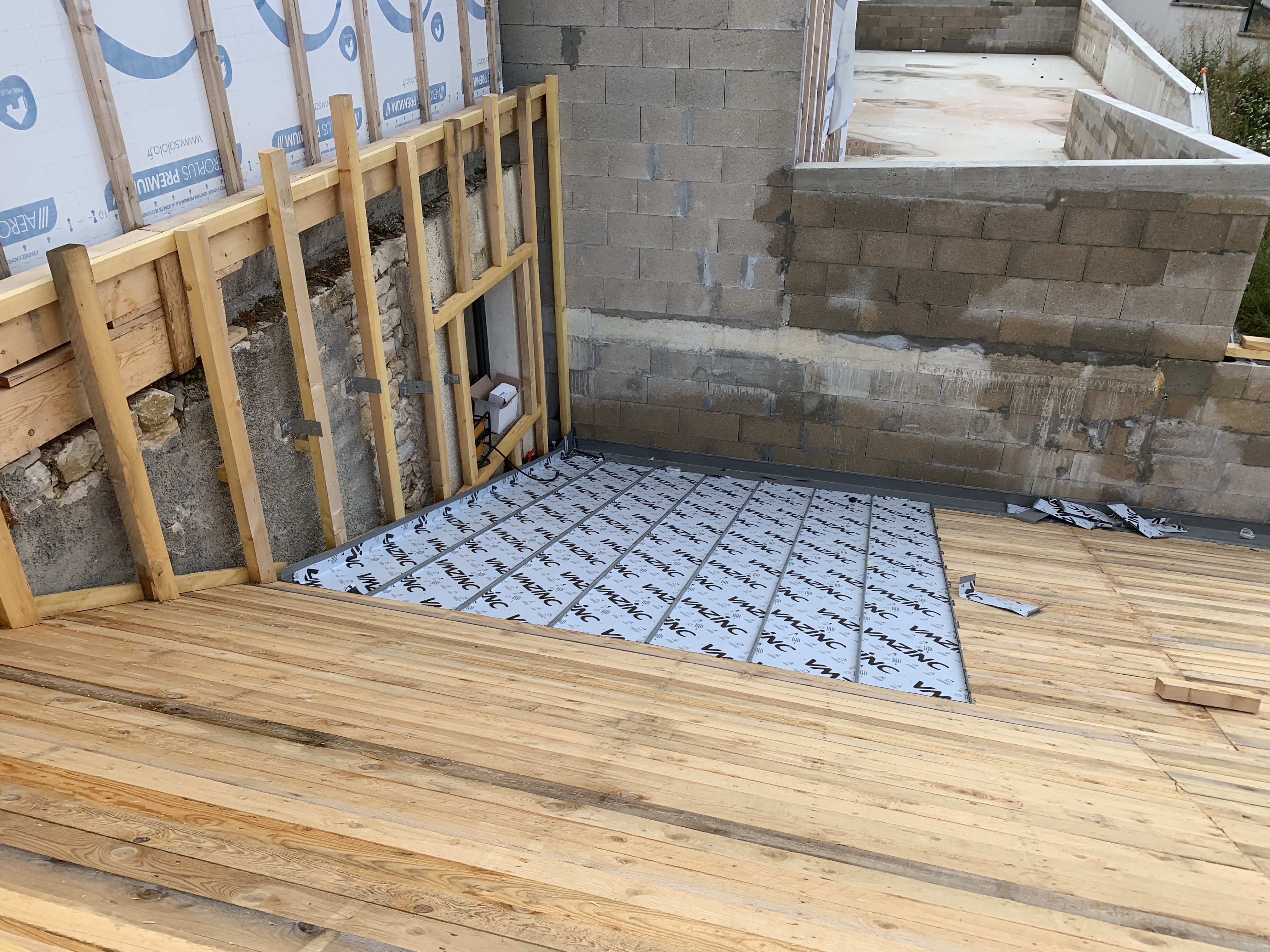

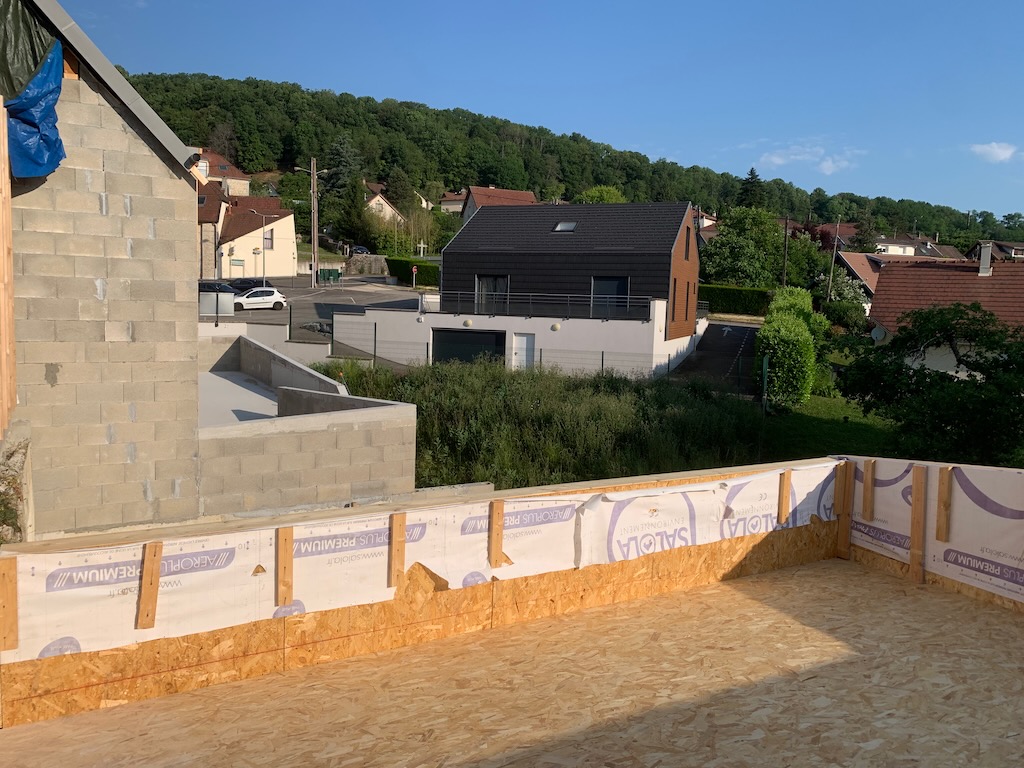

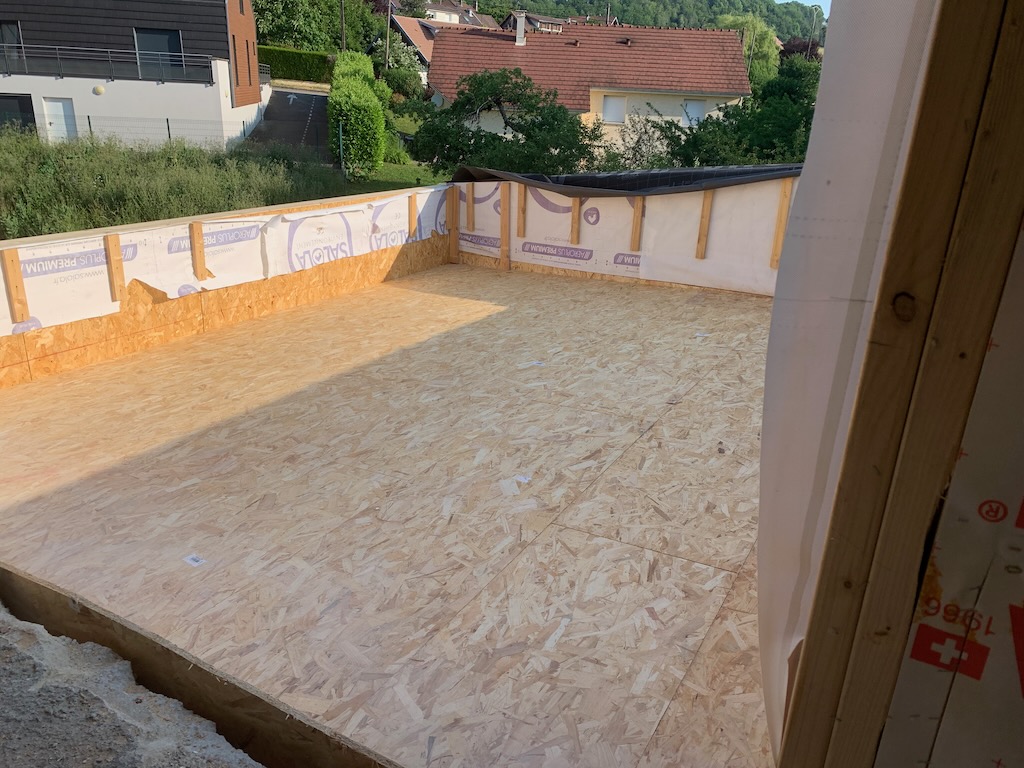

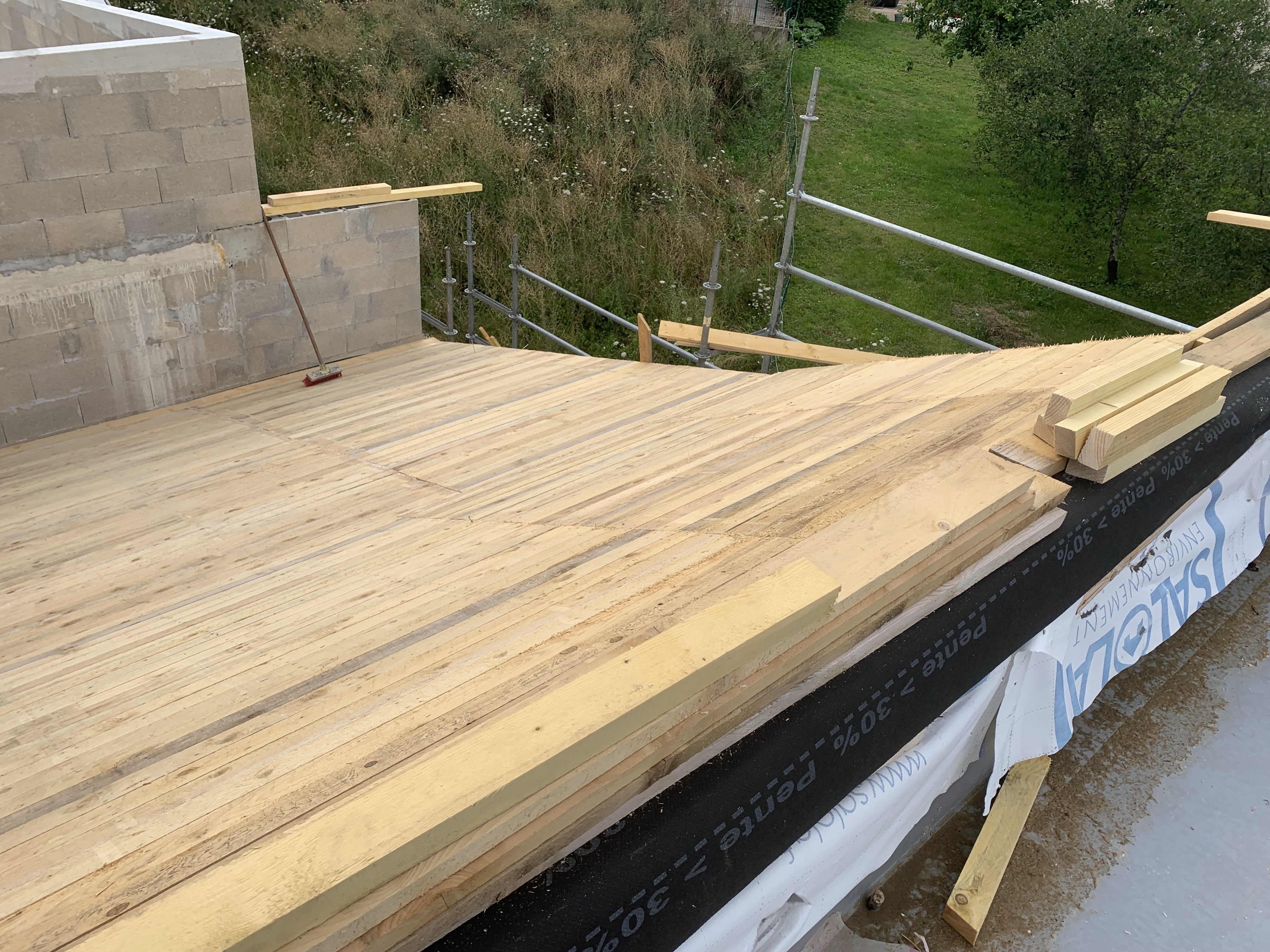

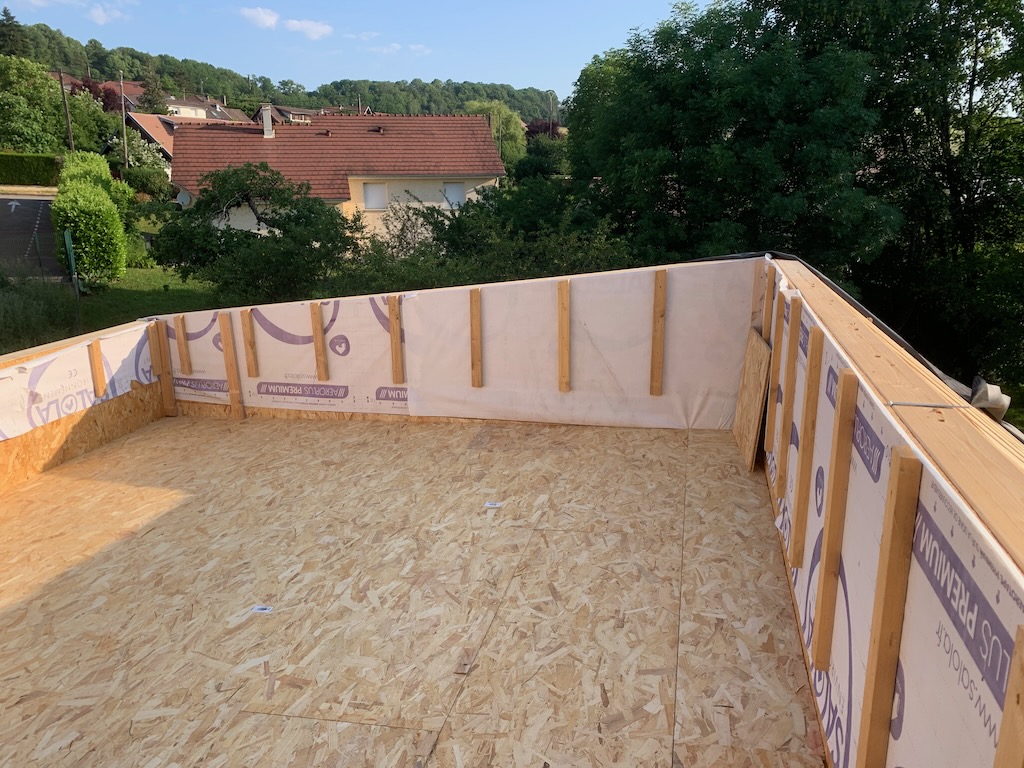

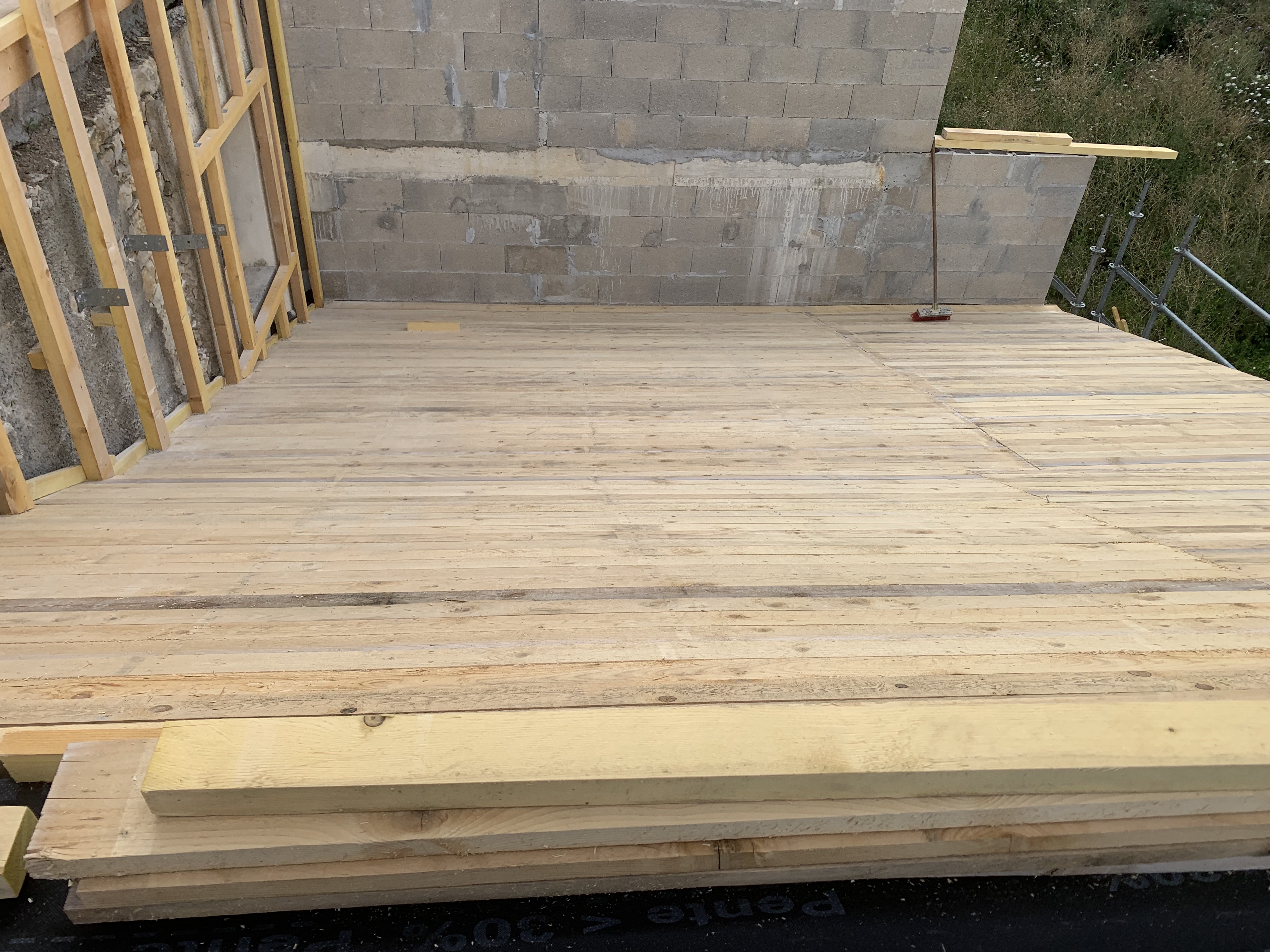

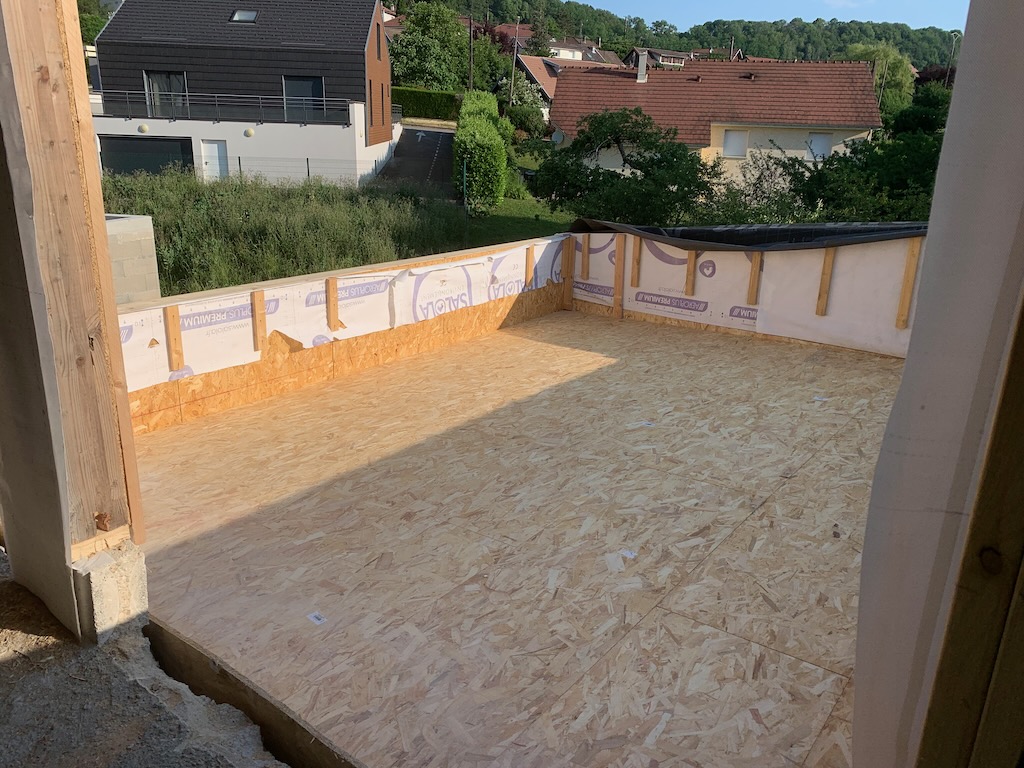

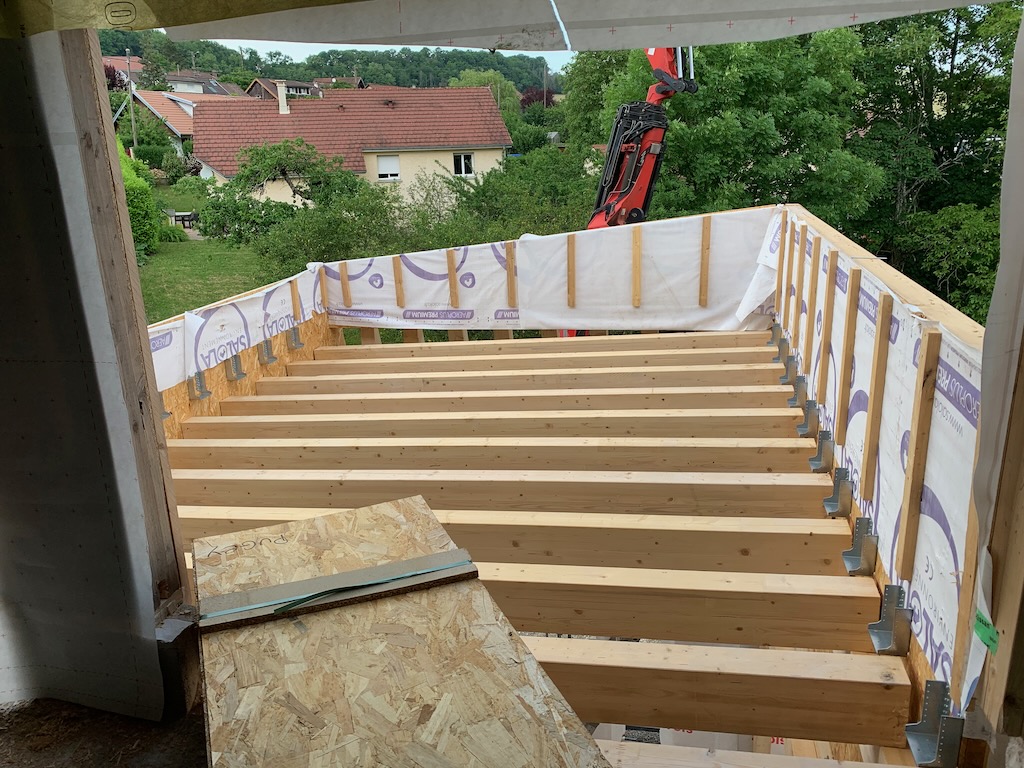

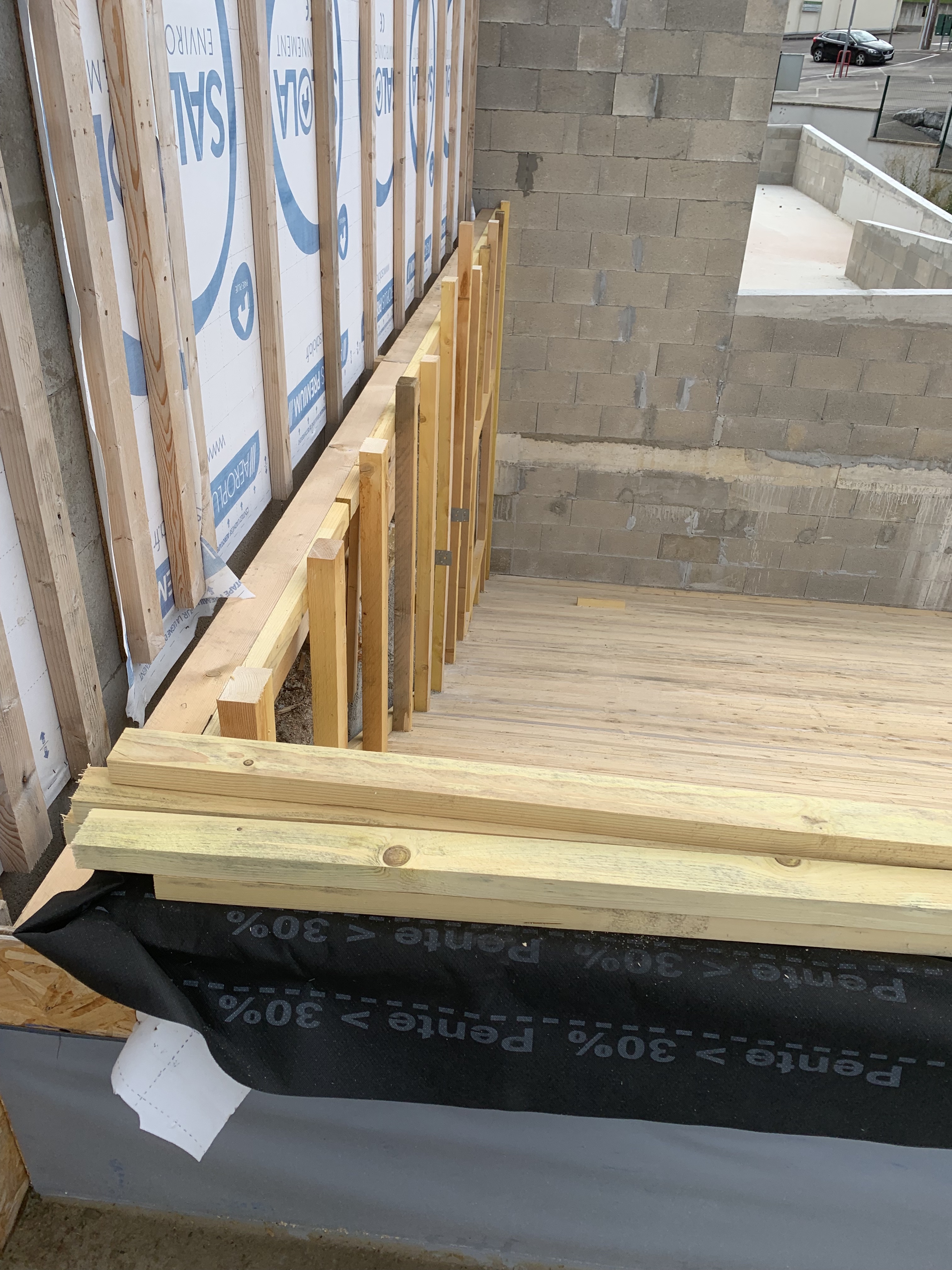

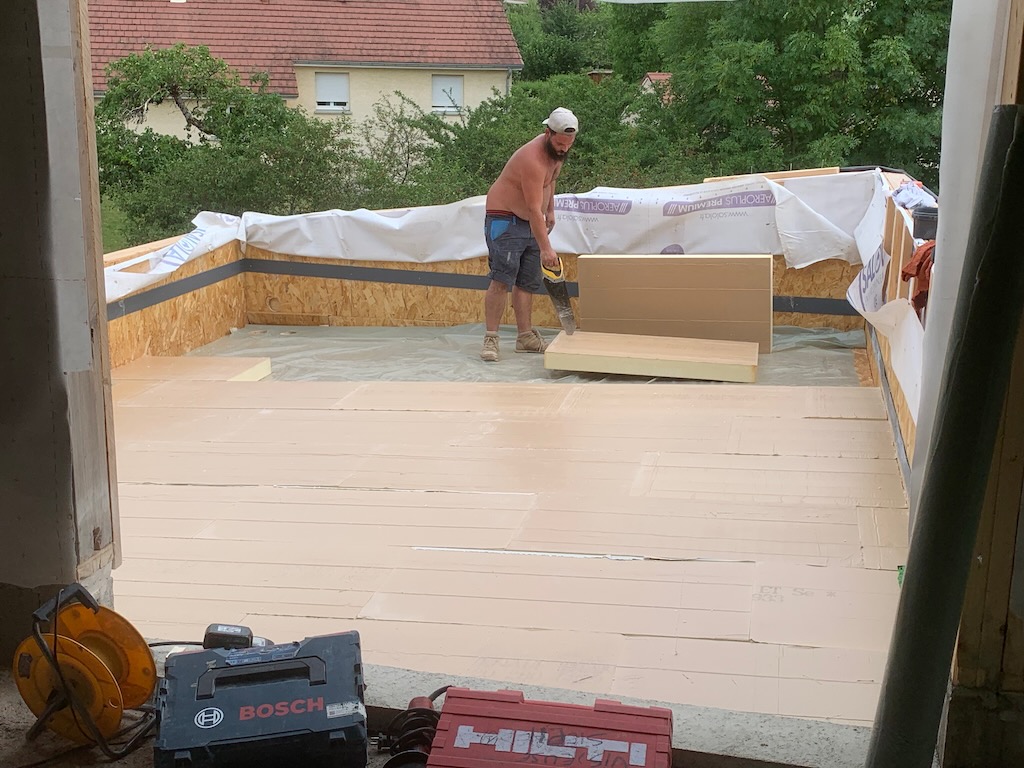

Le plancher de la terrasse du R+2 a été posé ainsi que l’ensemble des plancher des appartements.

Les travaux le 4 juin

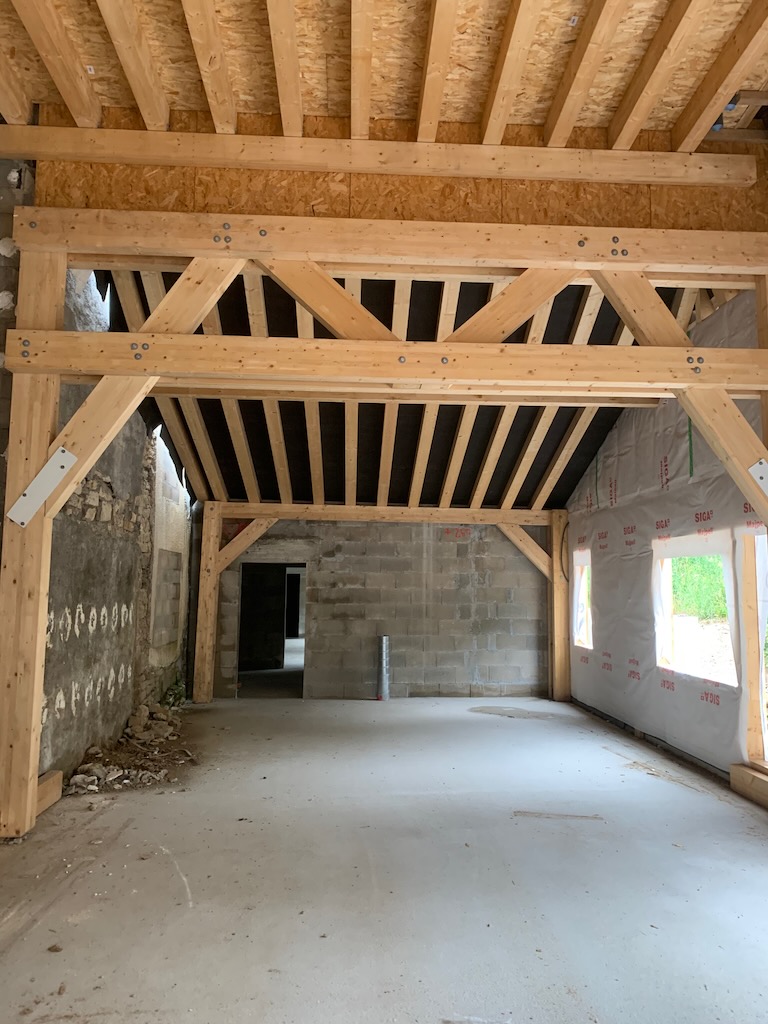

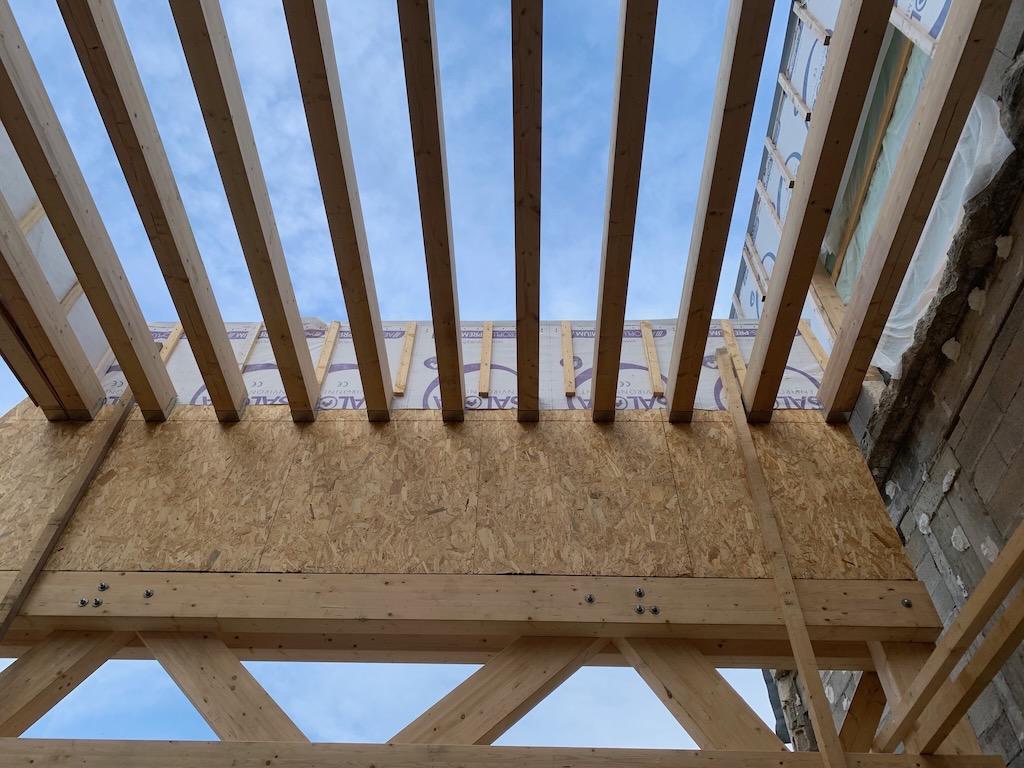

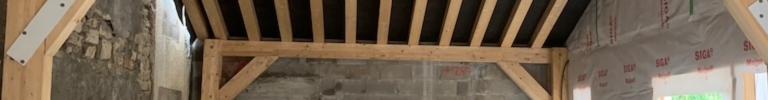

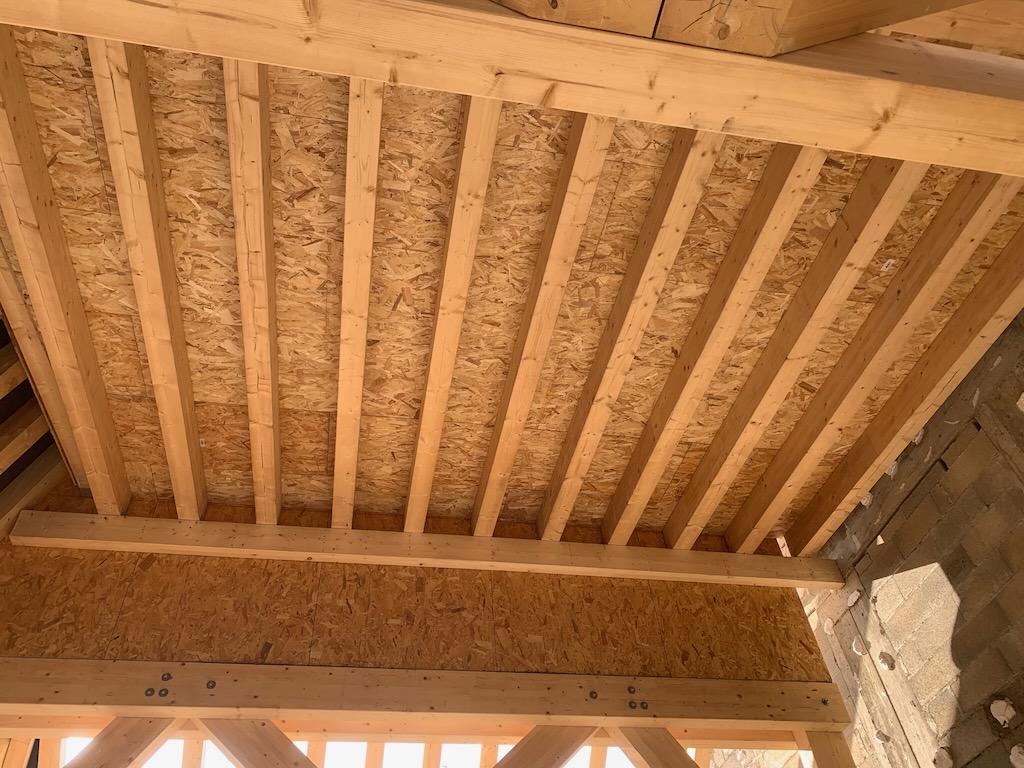

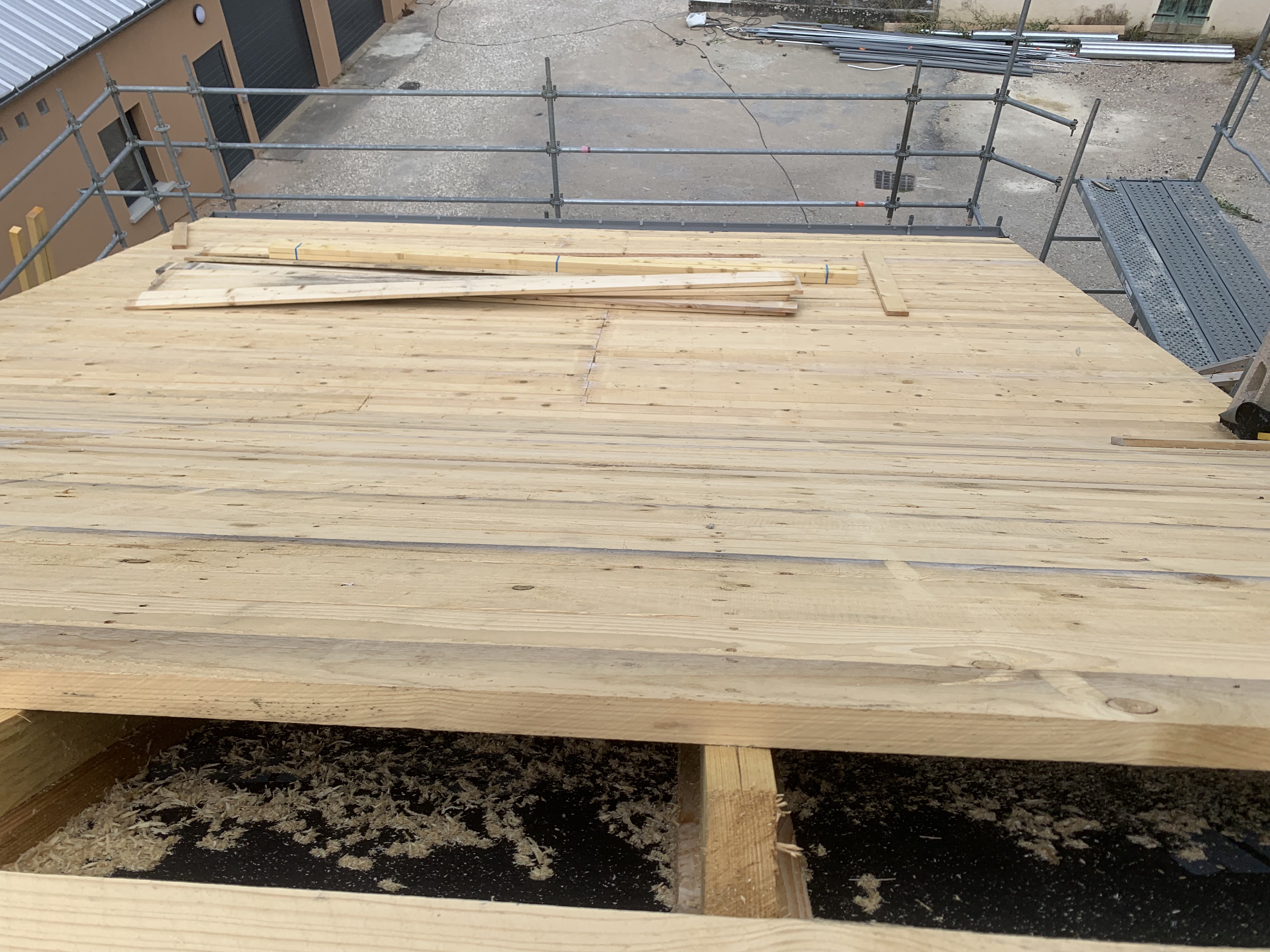

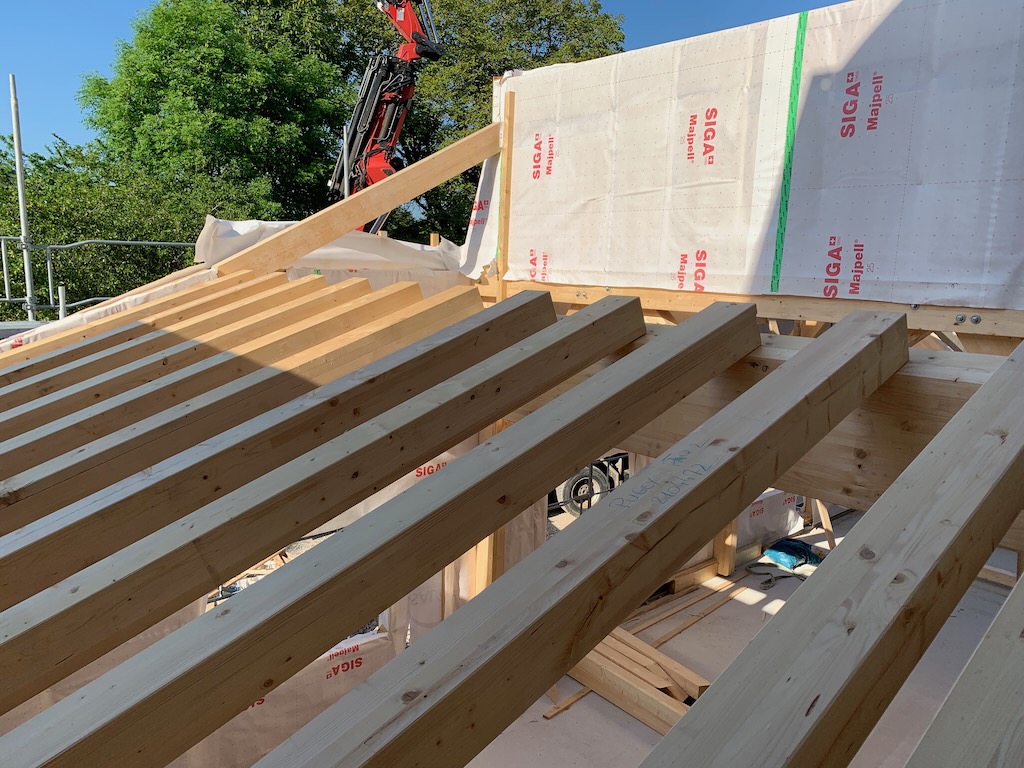

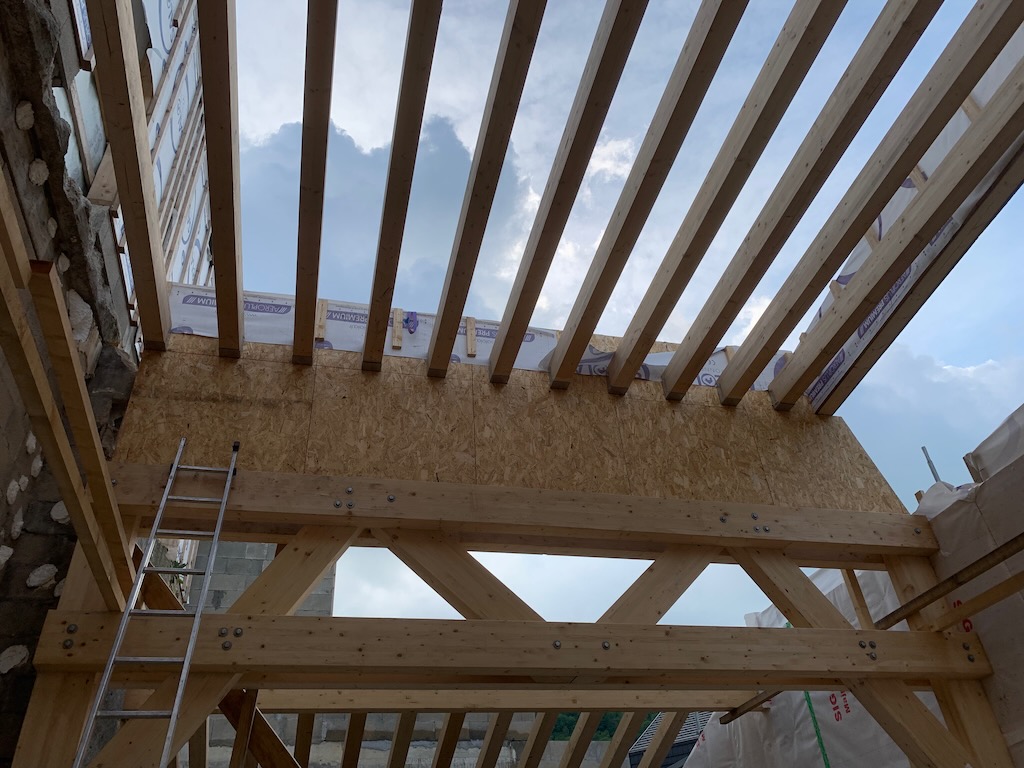

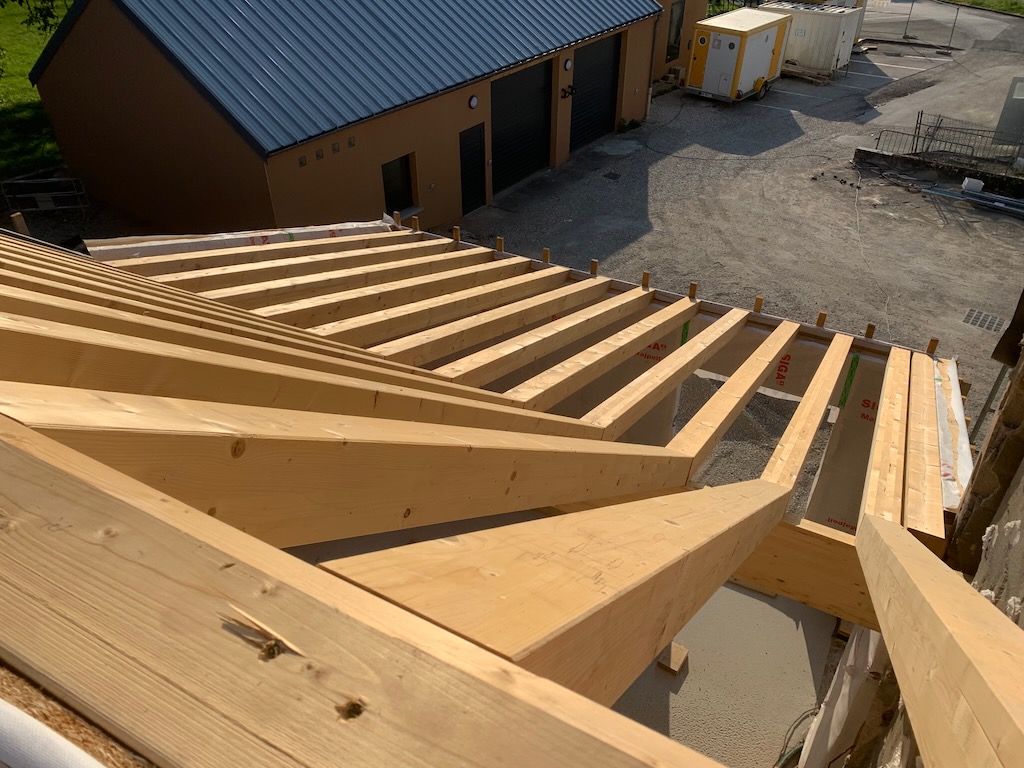

Les travaux de couvertures se poursuivent alors que la charpente de la médiathèque est désormais terminée ainsi que la majeure partie des planchers des appartements.

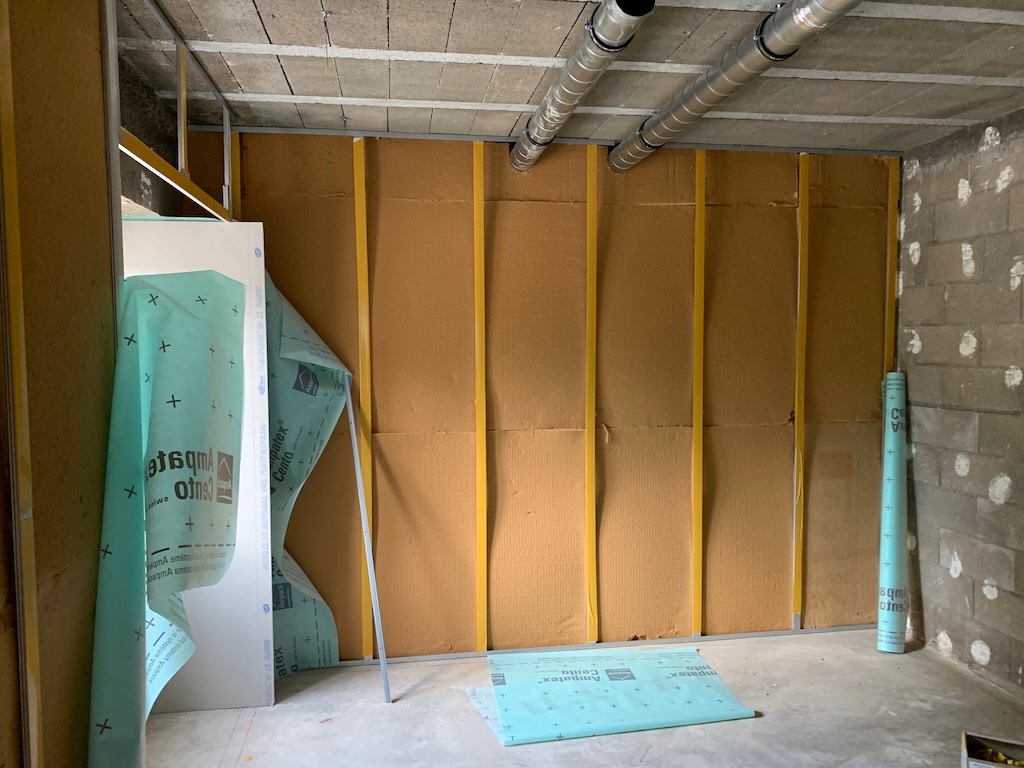

Les second oeuvre progresse aussi rapidement avec les travaux d’isolation et de doublage dans le bâtiment conservé. Il sont presque terminés au R+1 et débutent au RDC.

Les travaux de plomberie et de ventilation sont aussi bien avancés dans ces secteurs.

Des nombreux élus visitent actuellement le chantier notamment sa chaufferie et nous avons accueilli dernièrement Nicolas Bodin, deuxième vice président de GBM chargé de l’économie, l’emploi, l’insertion, la relance, l’innovation et la transition, le commerce et l’artisanat. Nous avons ainsi échangé autour de notre projet d’installation de services et de commerce au centre village.
