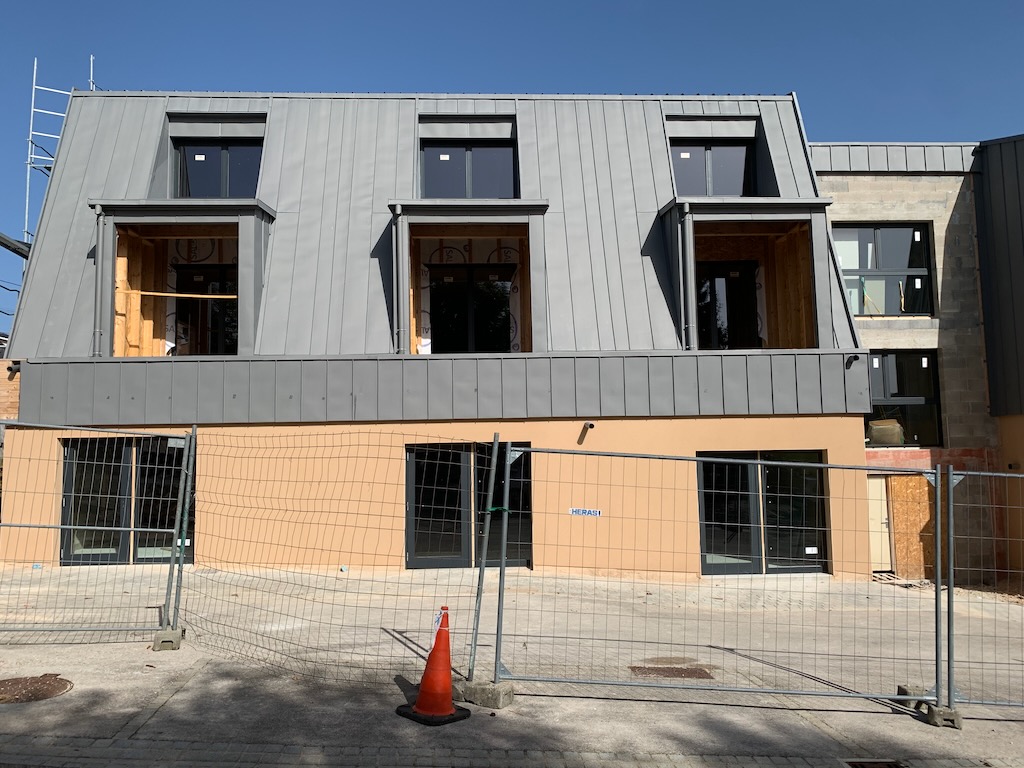

Les travaux le 10 février

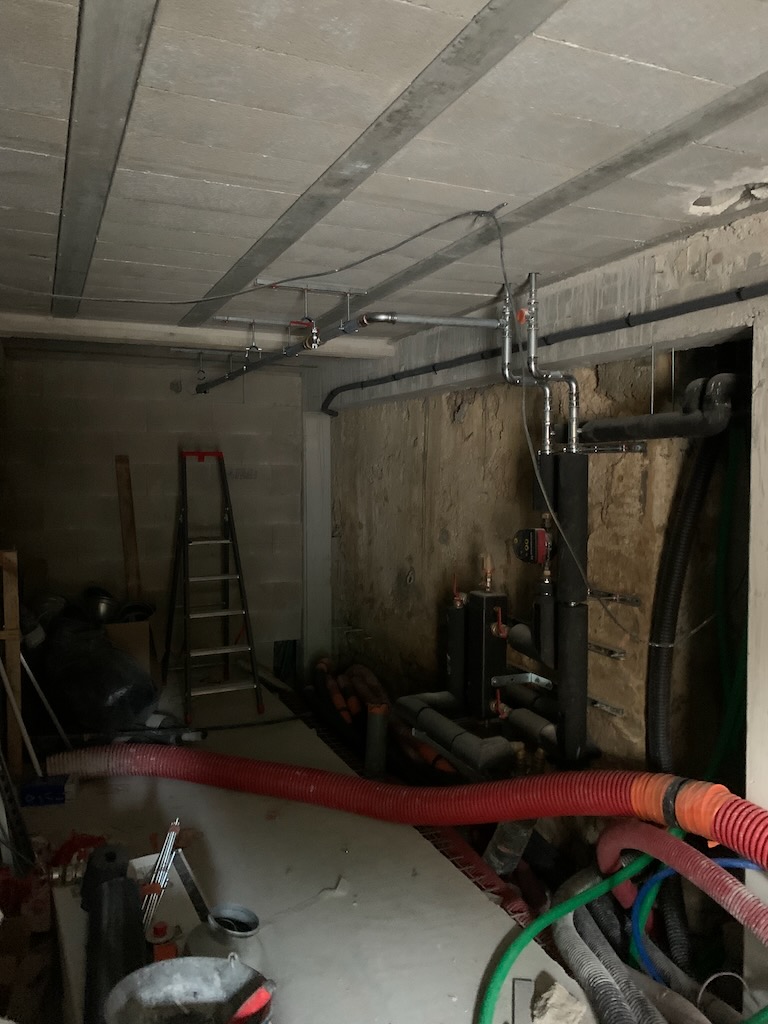

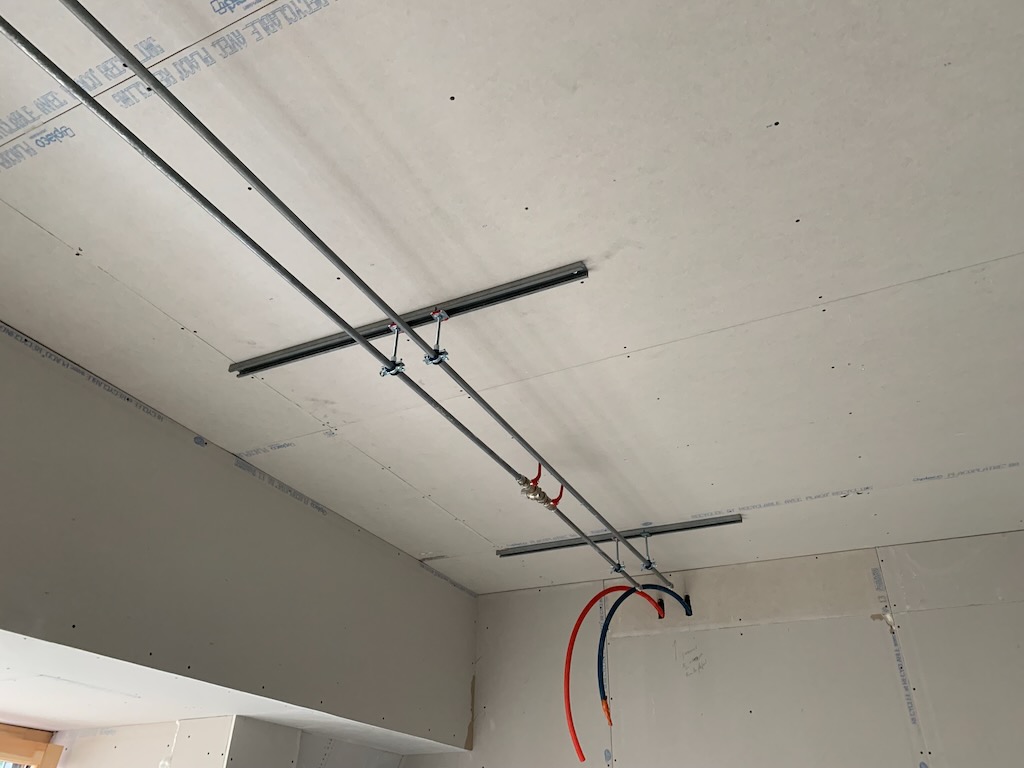

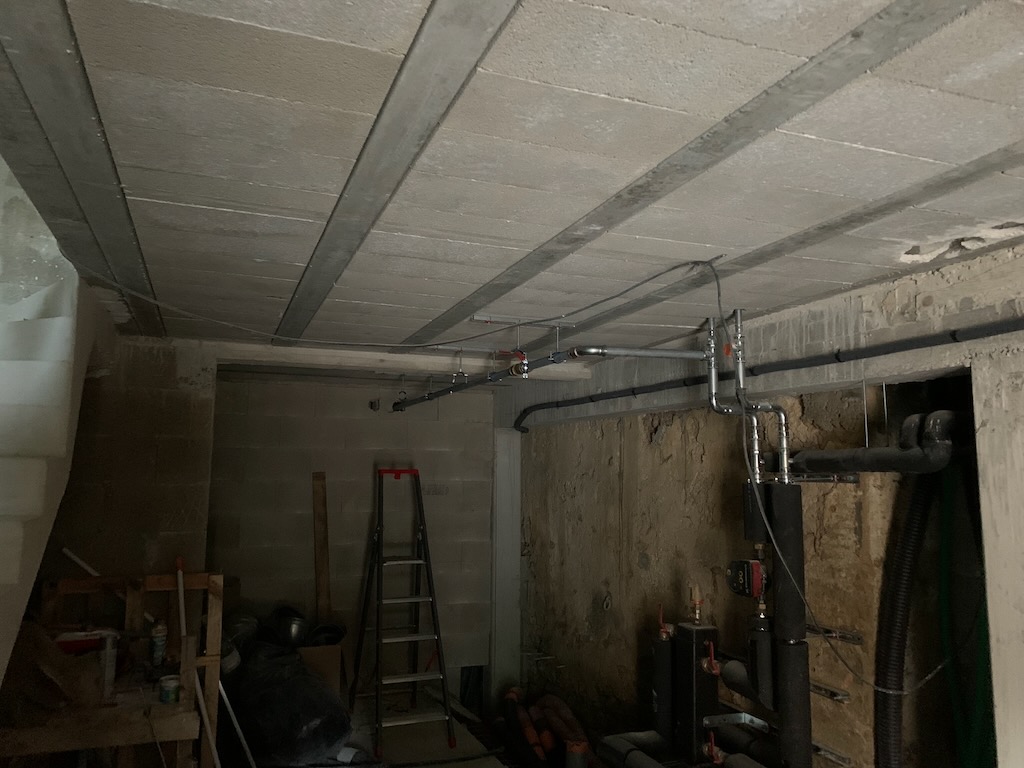

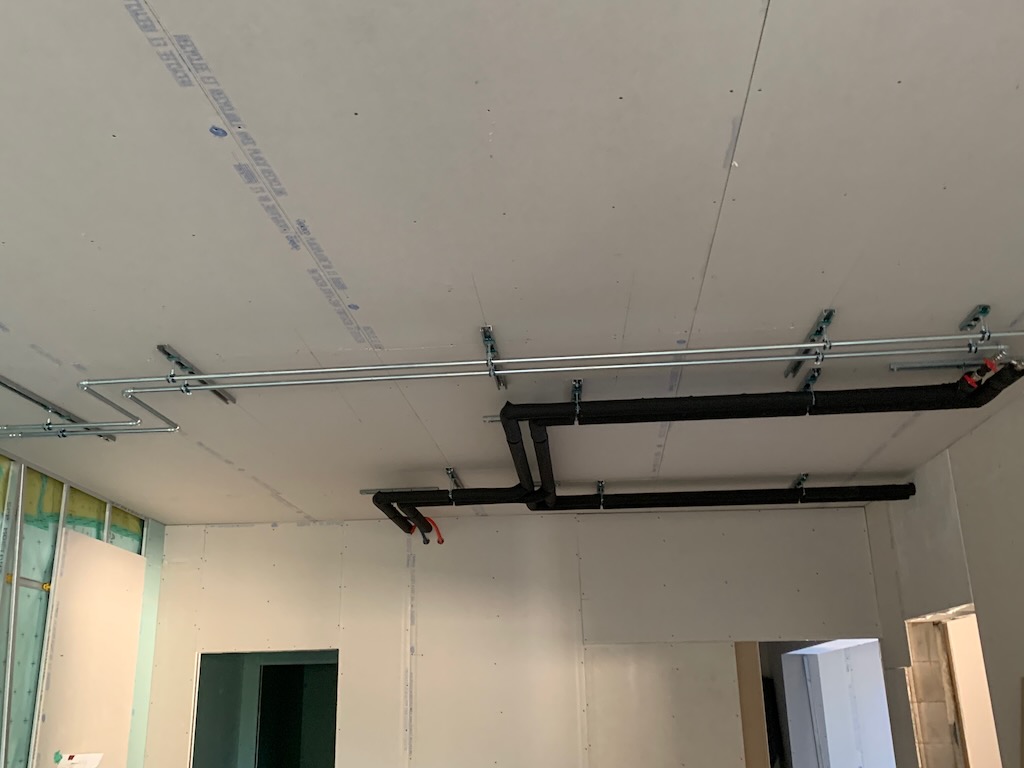

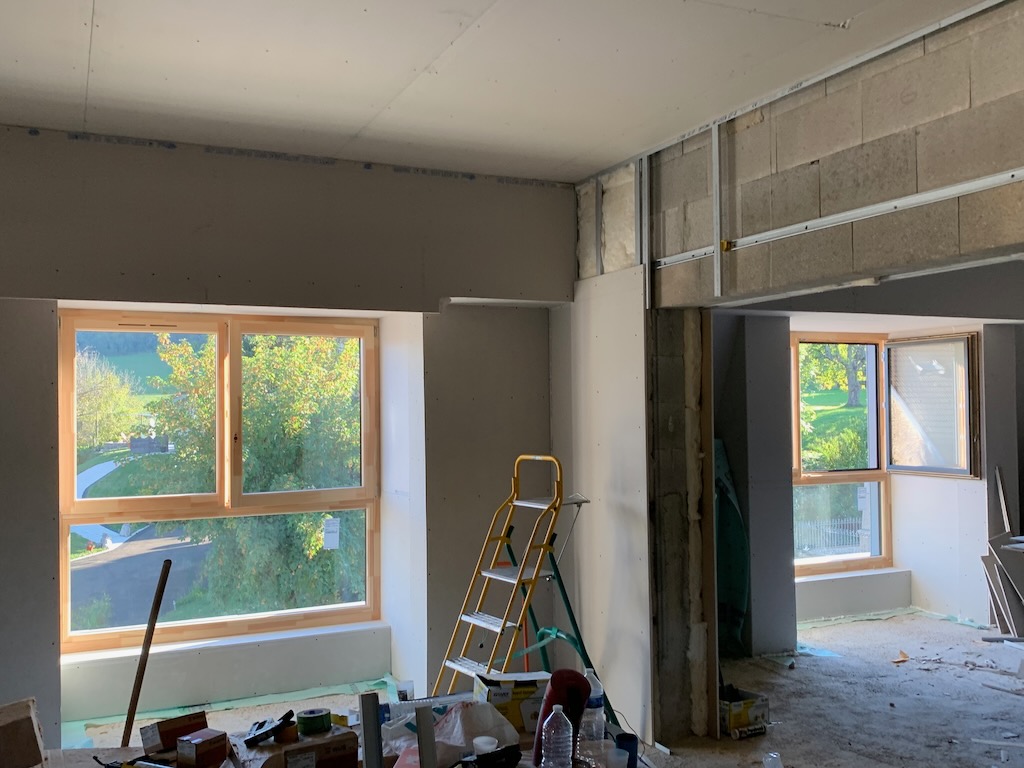

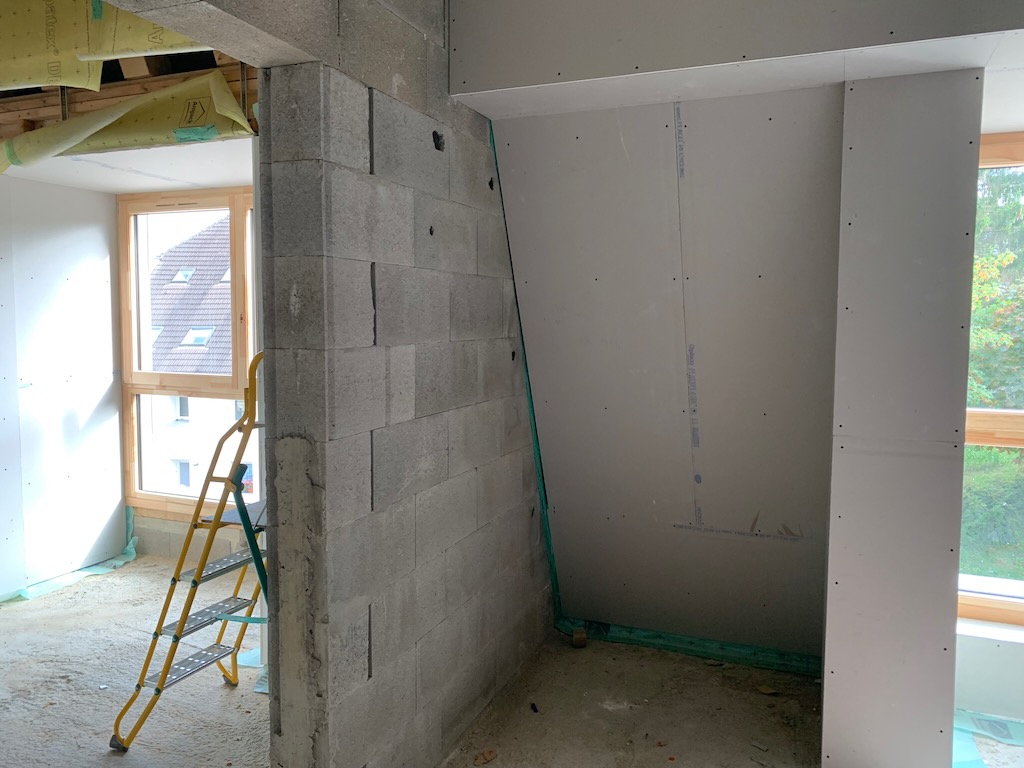

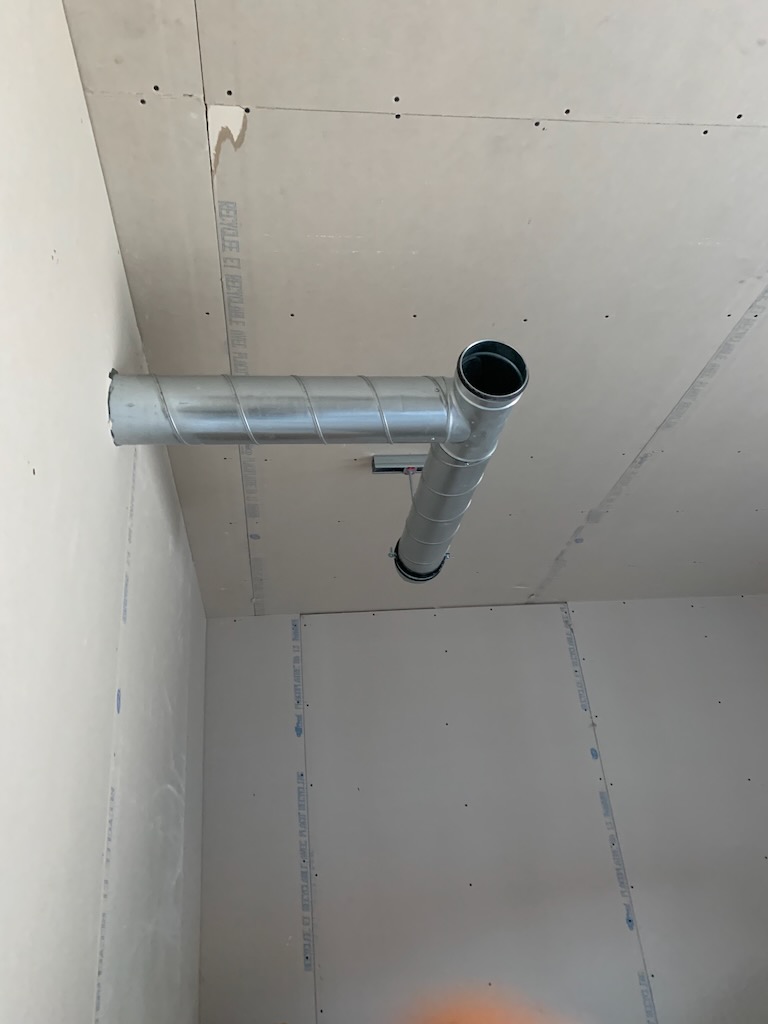

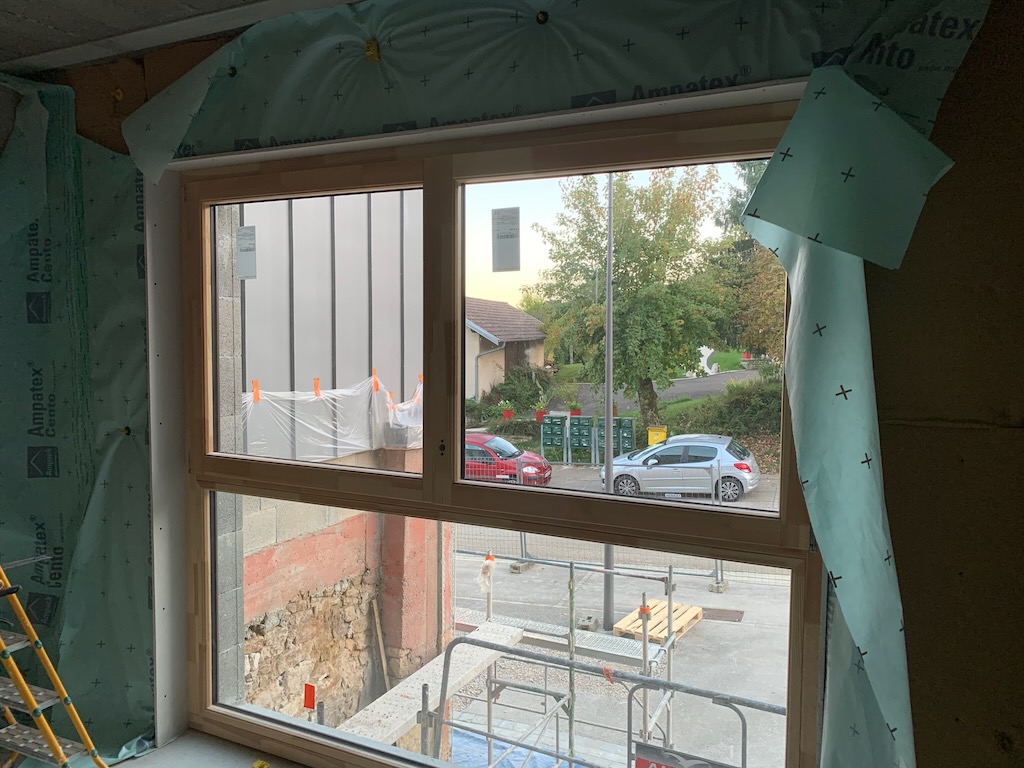

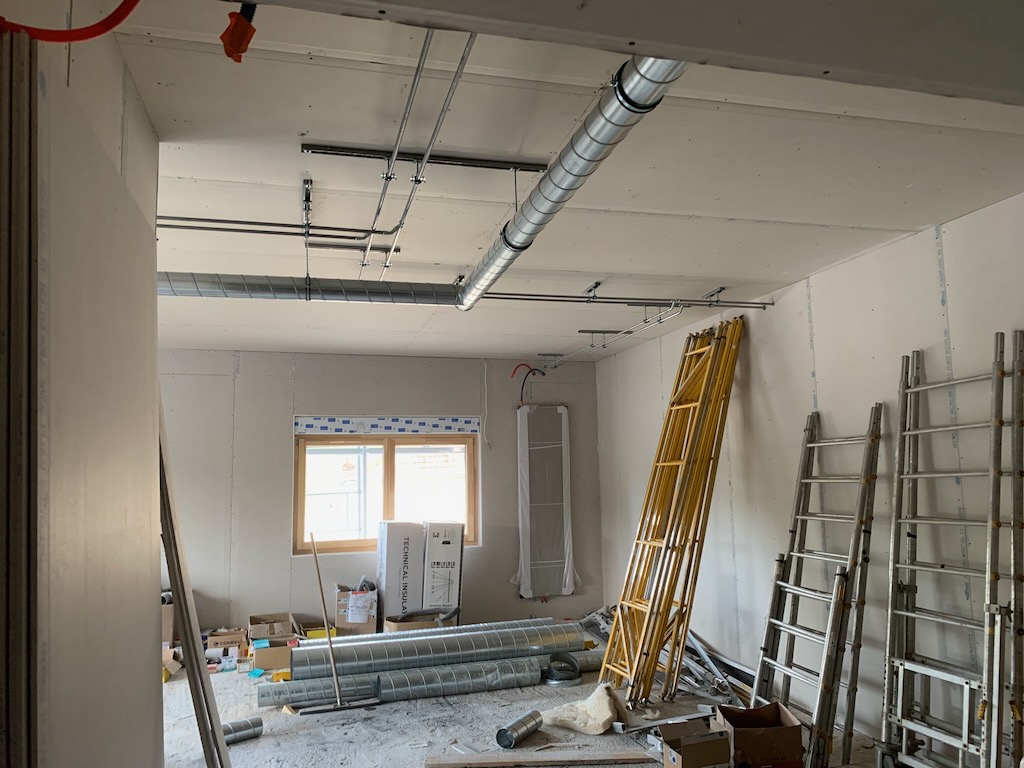

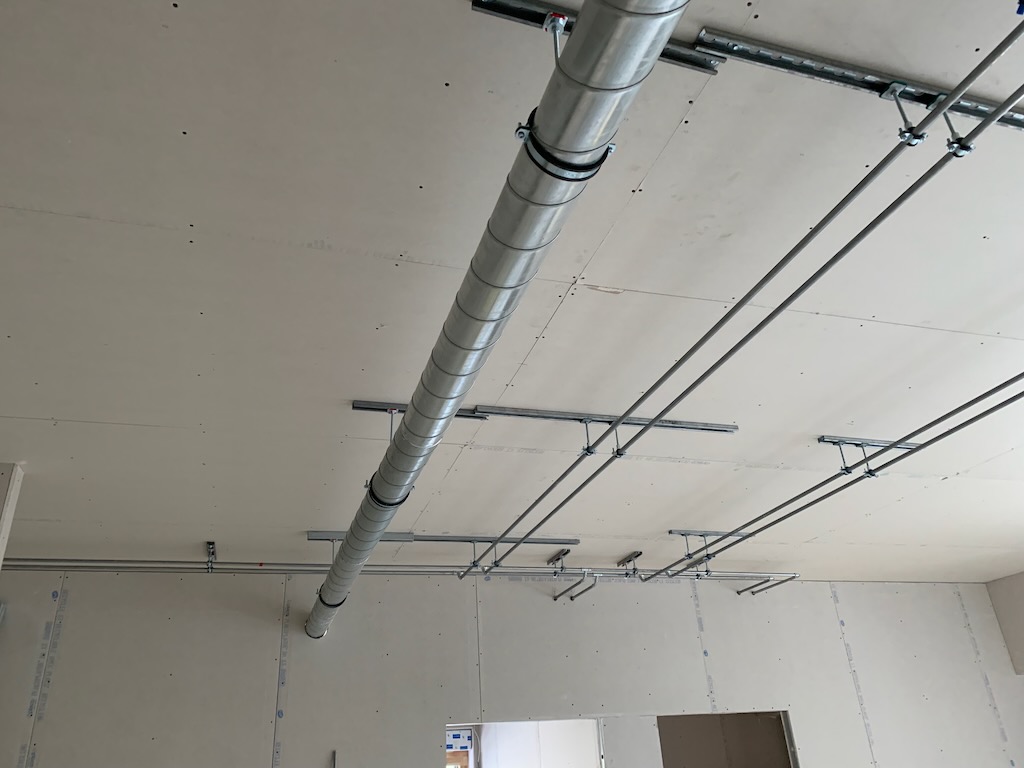

Les travaux ont encore bien avancé cette semaine. L’atelier est presque terminé les derniers travaux de peinture seront réalisés la semaine prochaine. Les chaudières sont en fonctionnement et alimentent désormais le RDC du bâtiment de la mairie après une semaine de réglage.

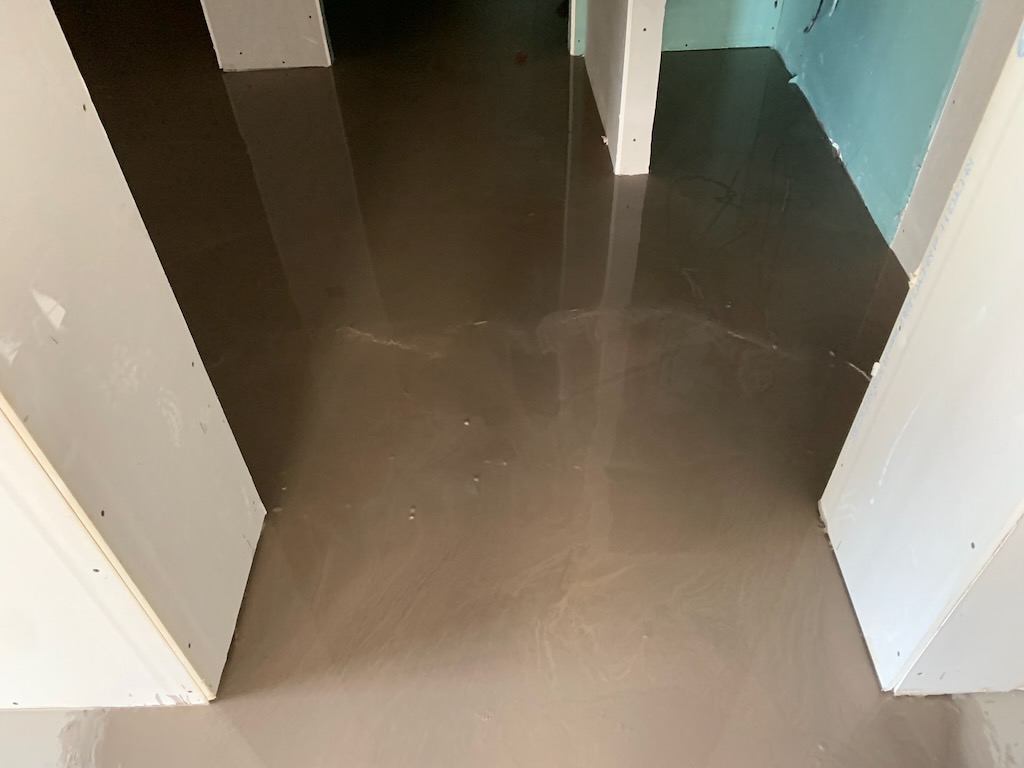

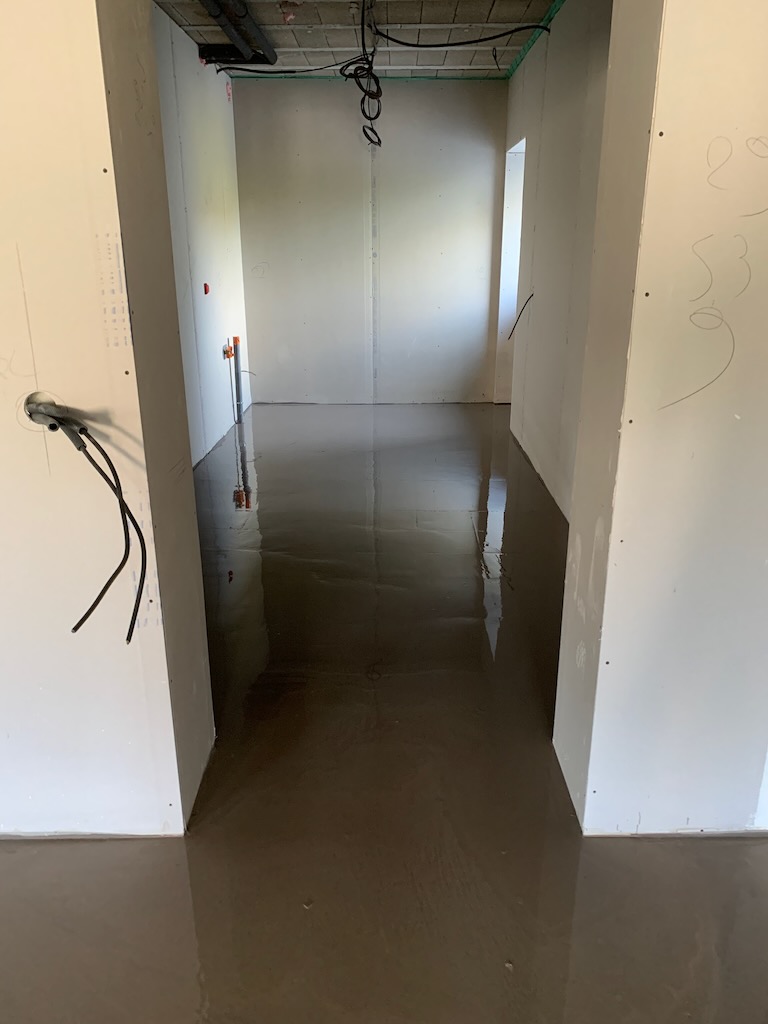

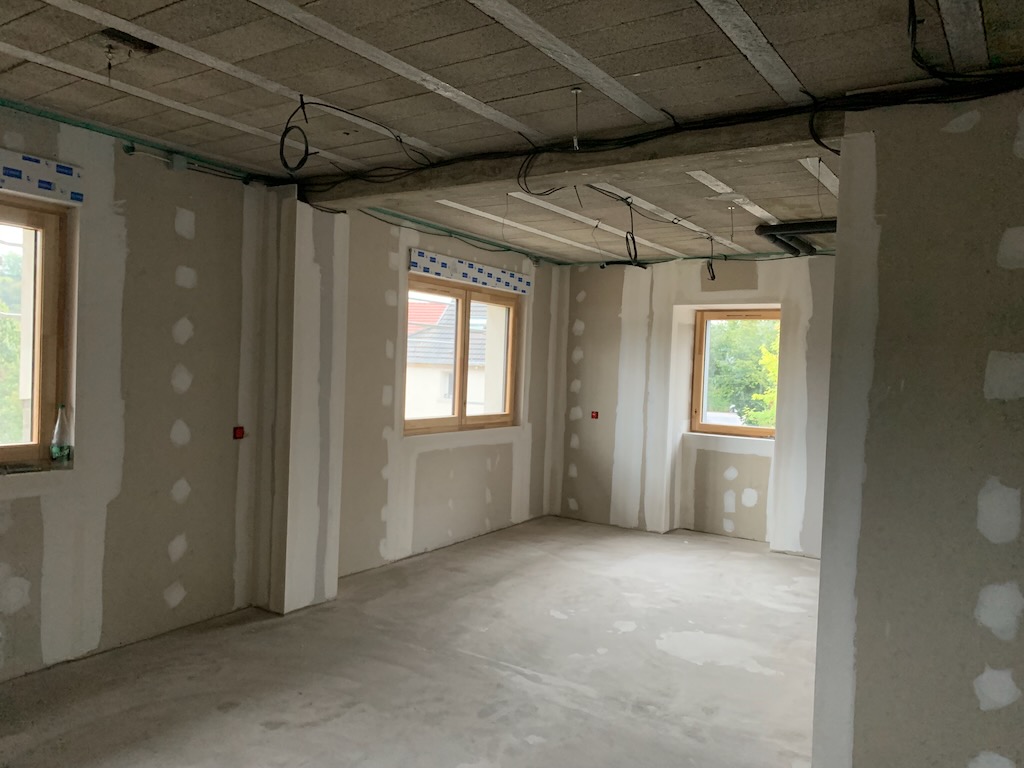

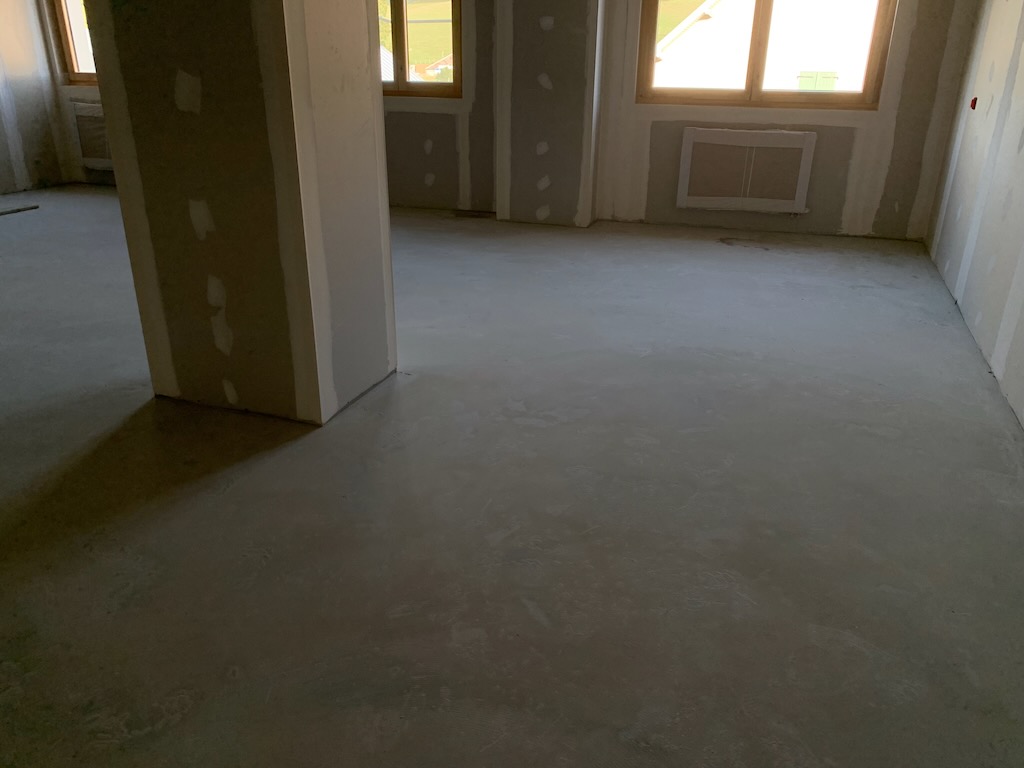

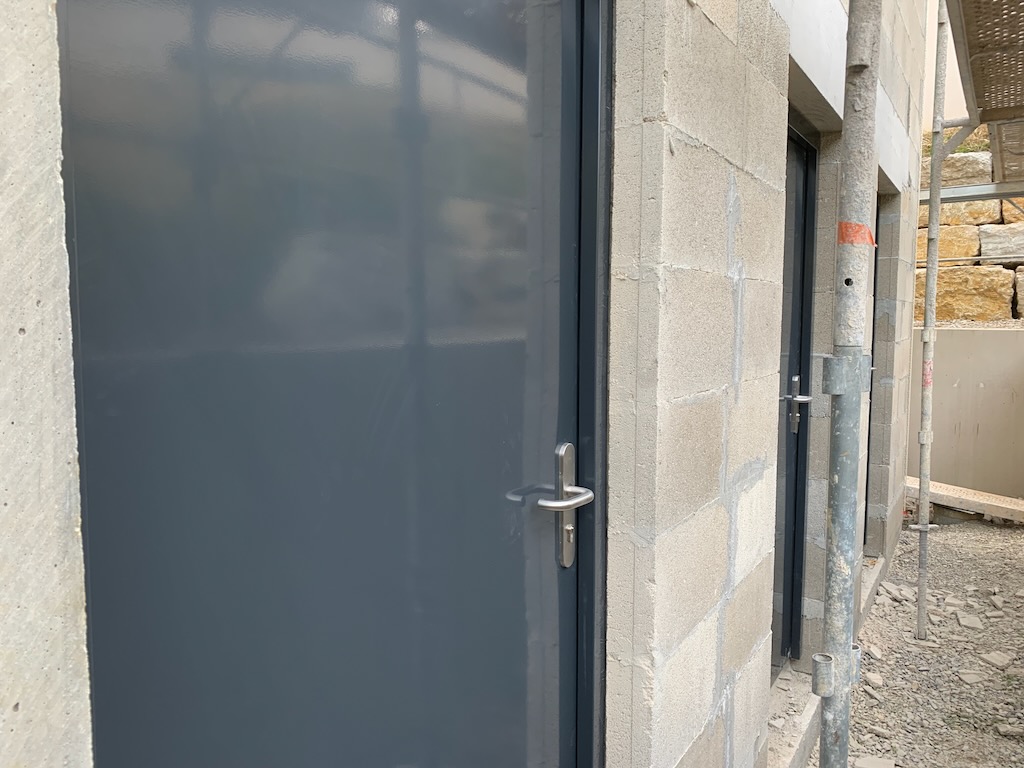

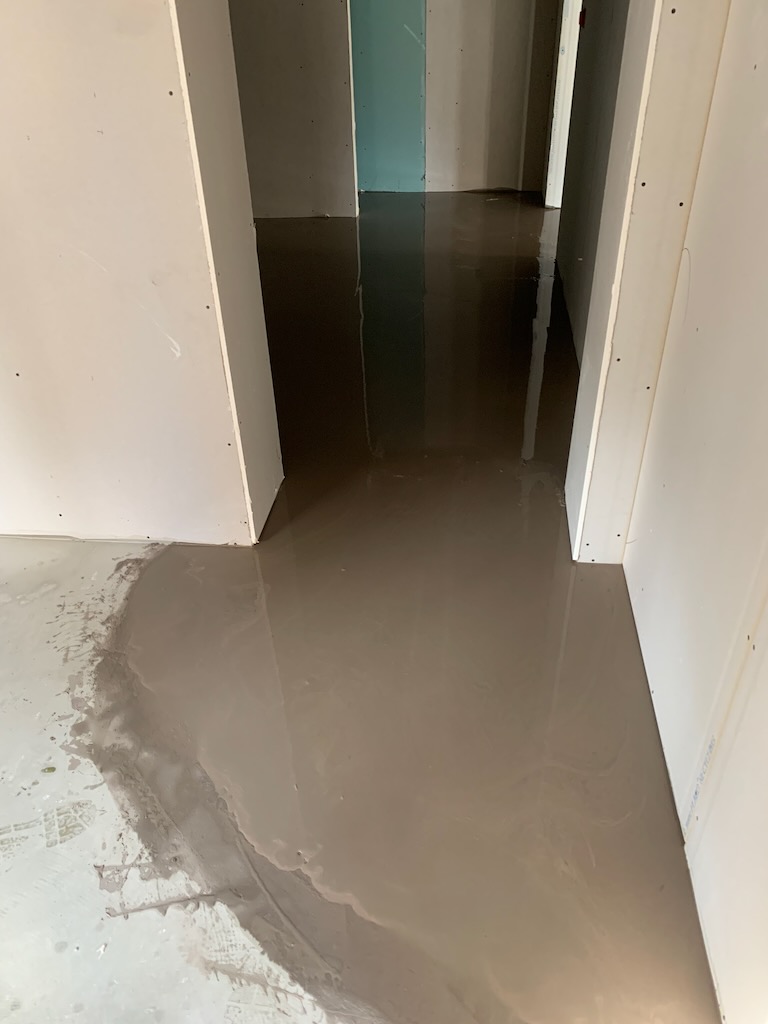

Les dalles du RDC du nouveau bâtiment ont été coulées et ainsi que les escaliers pour accéder au R+1

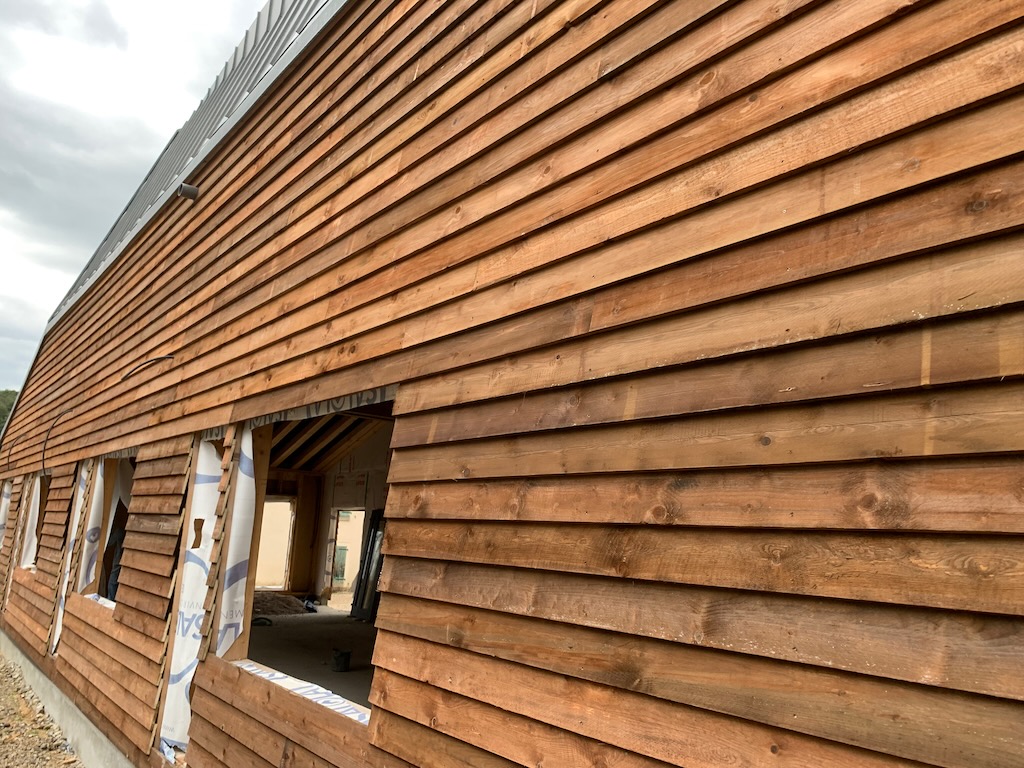

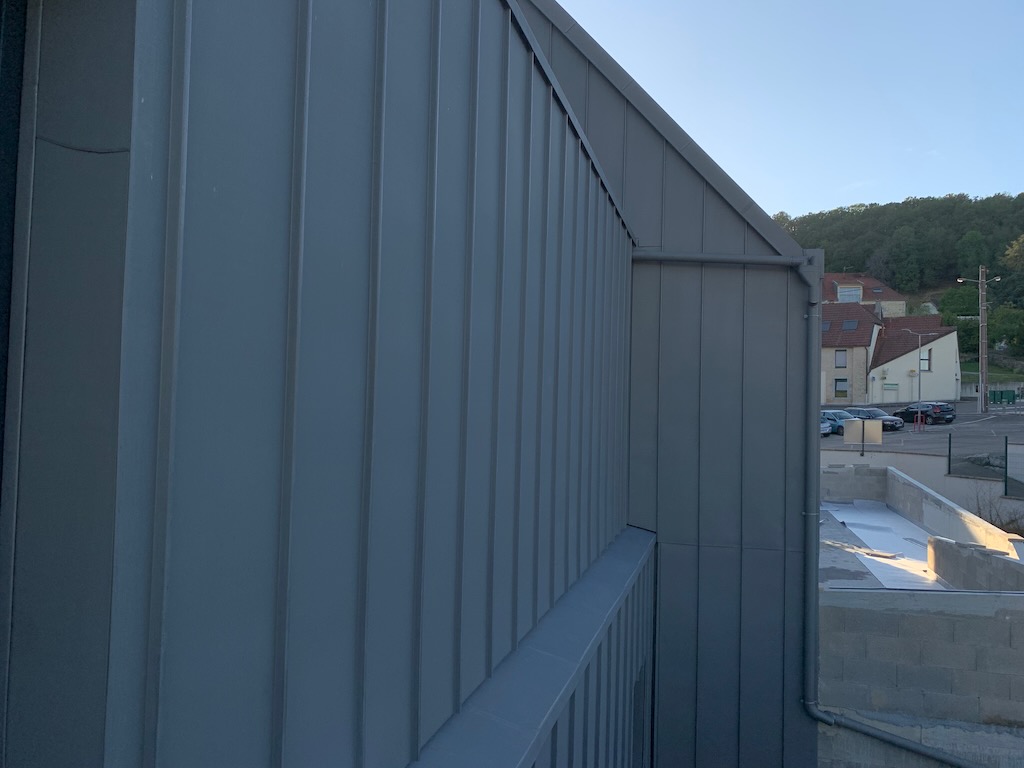

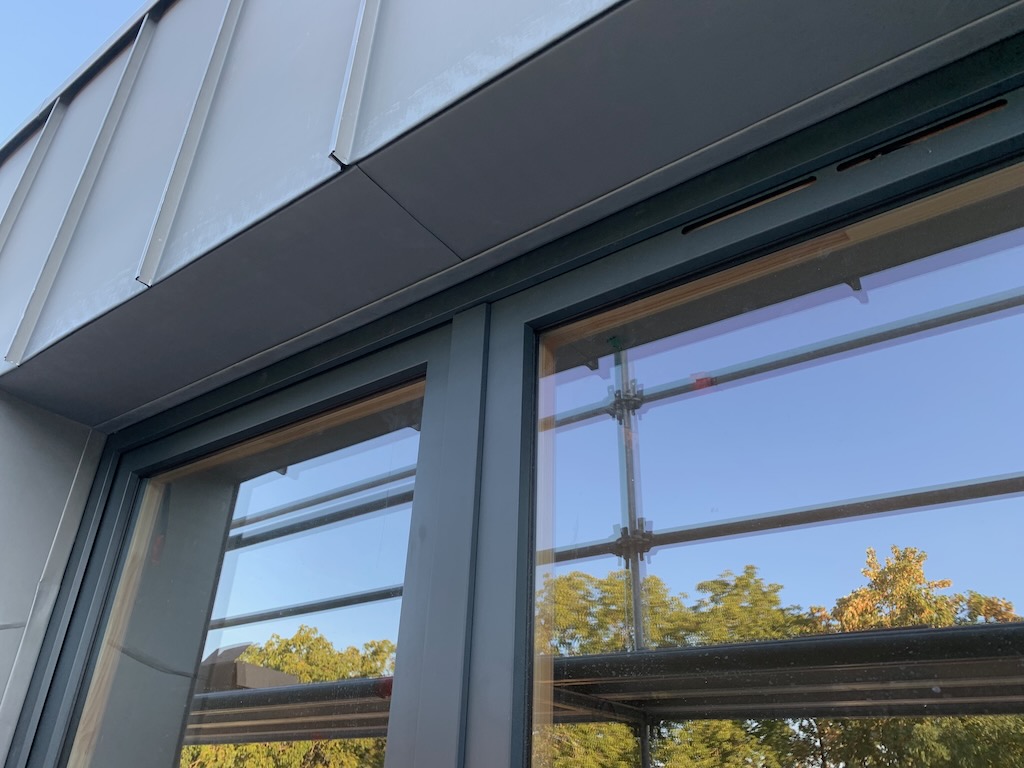

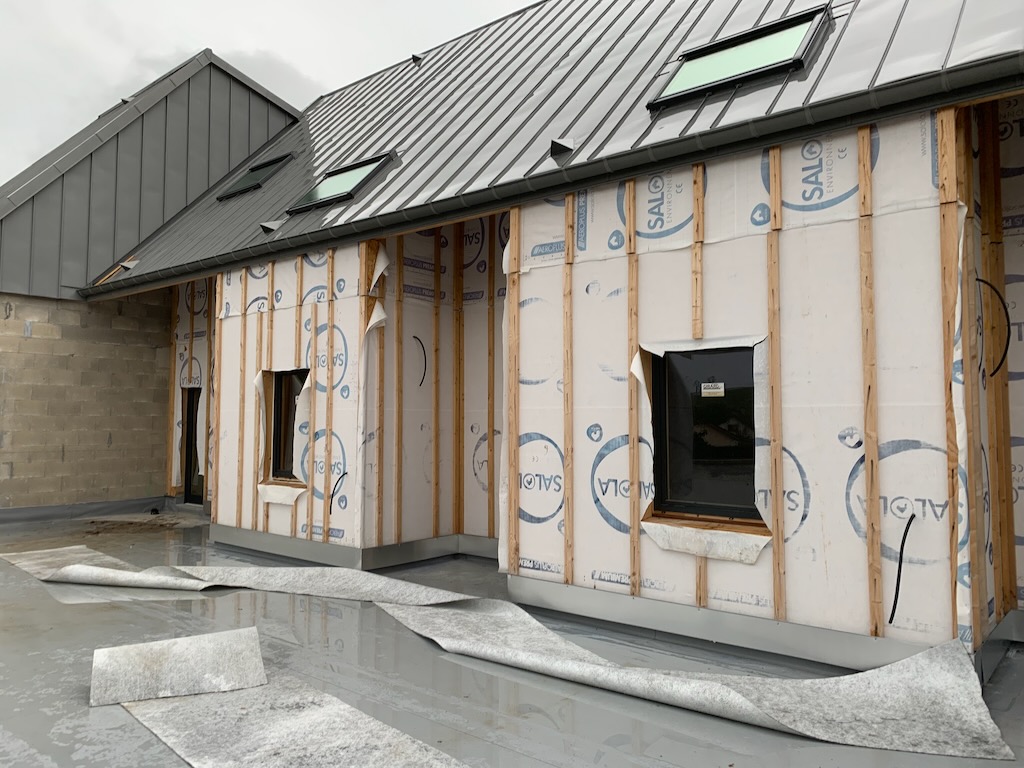

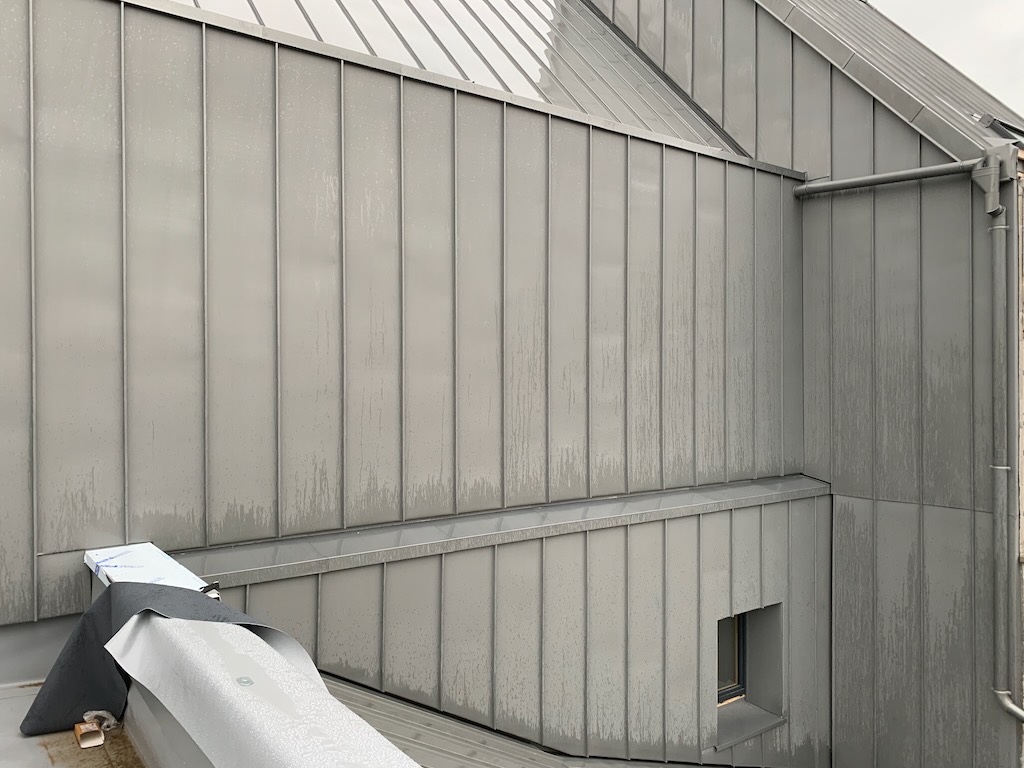

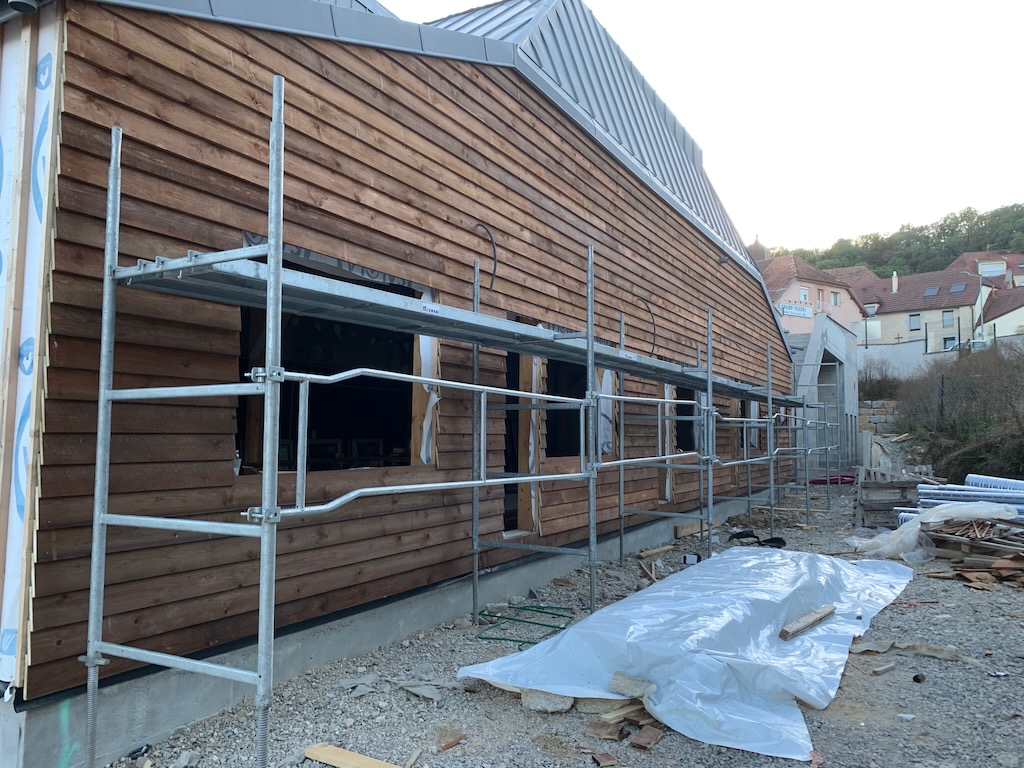

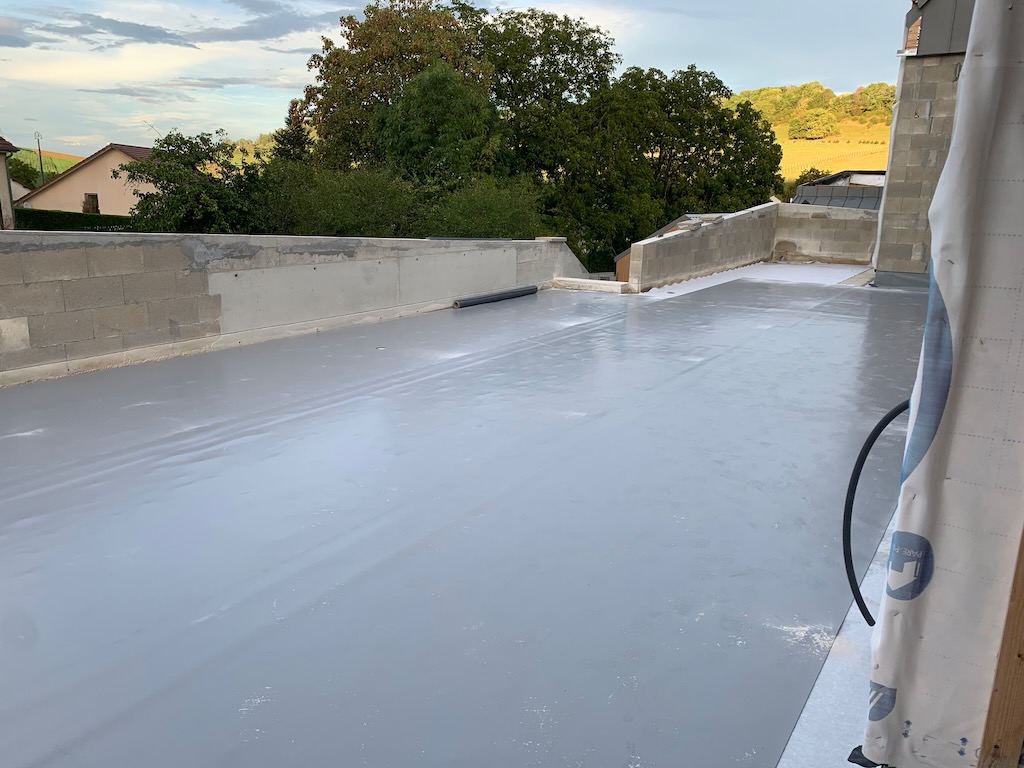

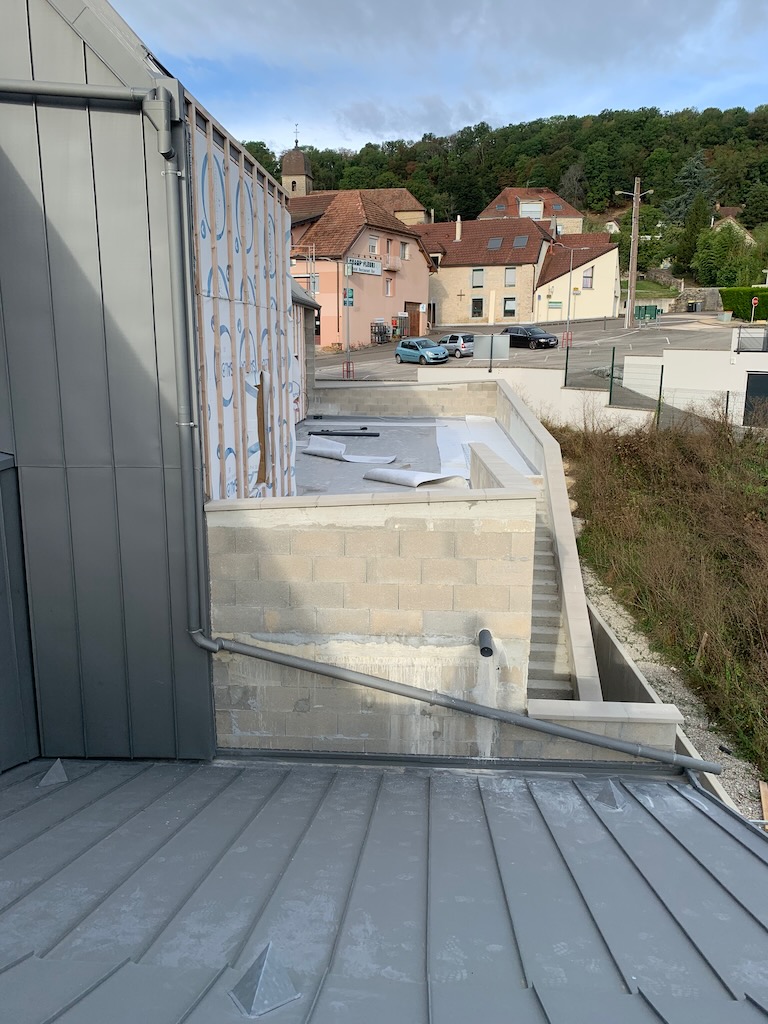

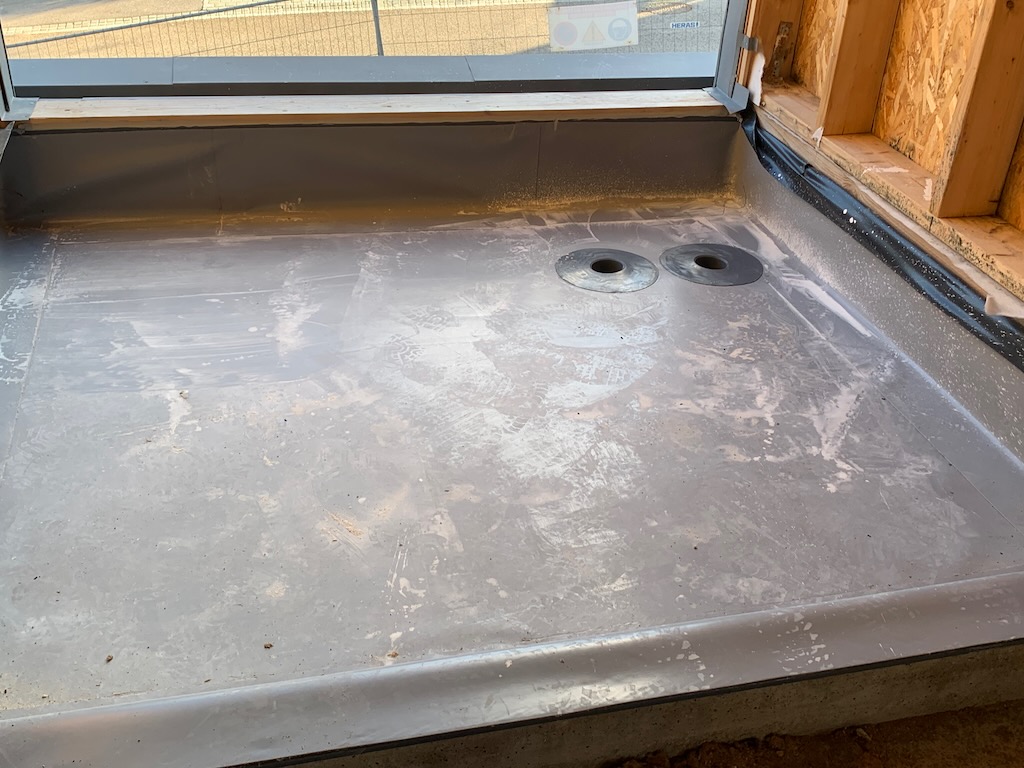

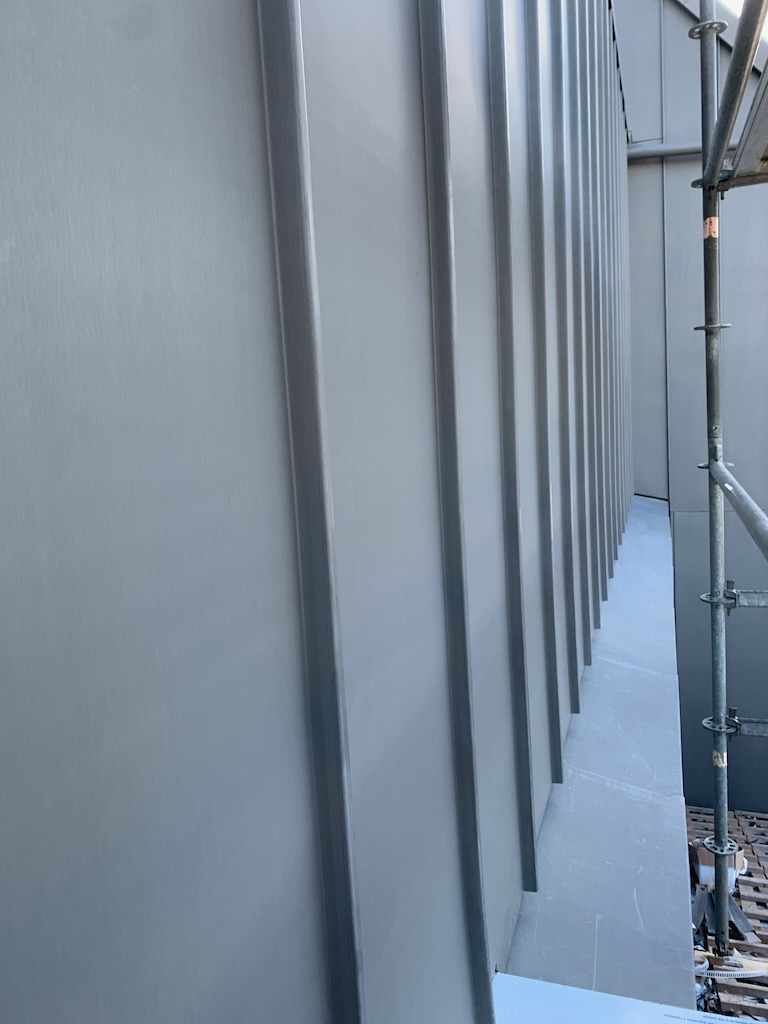

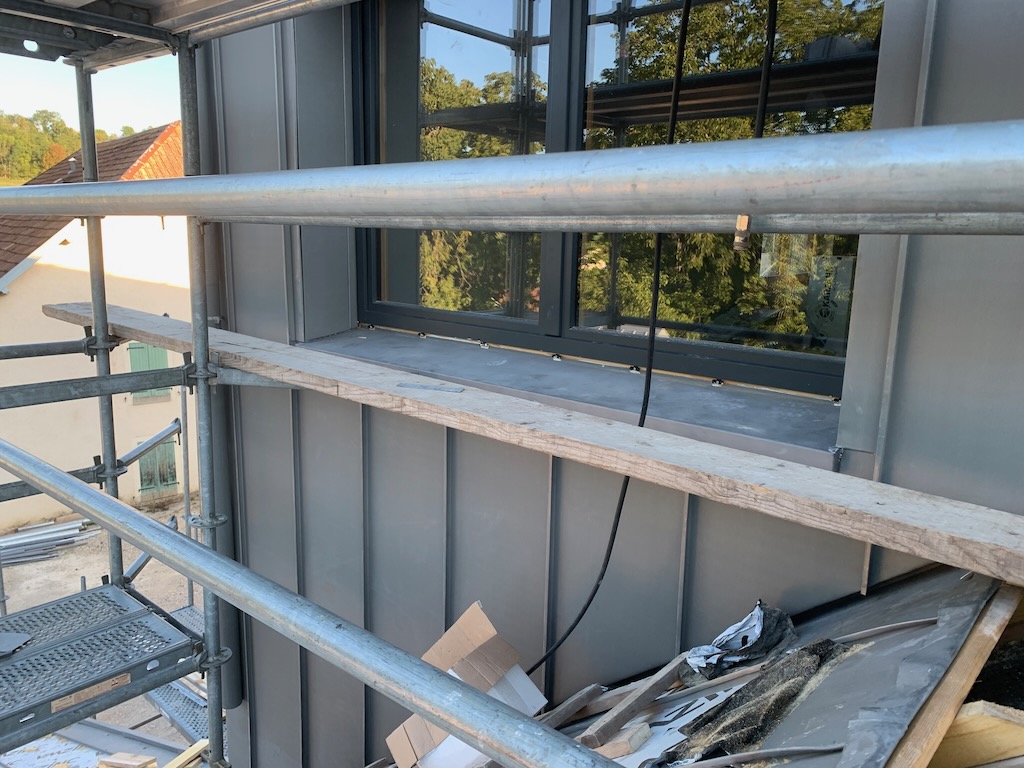

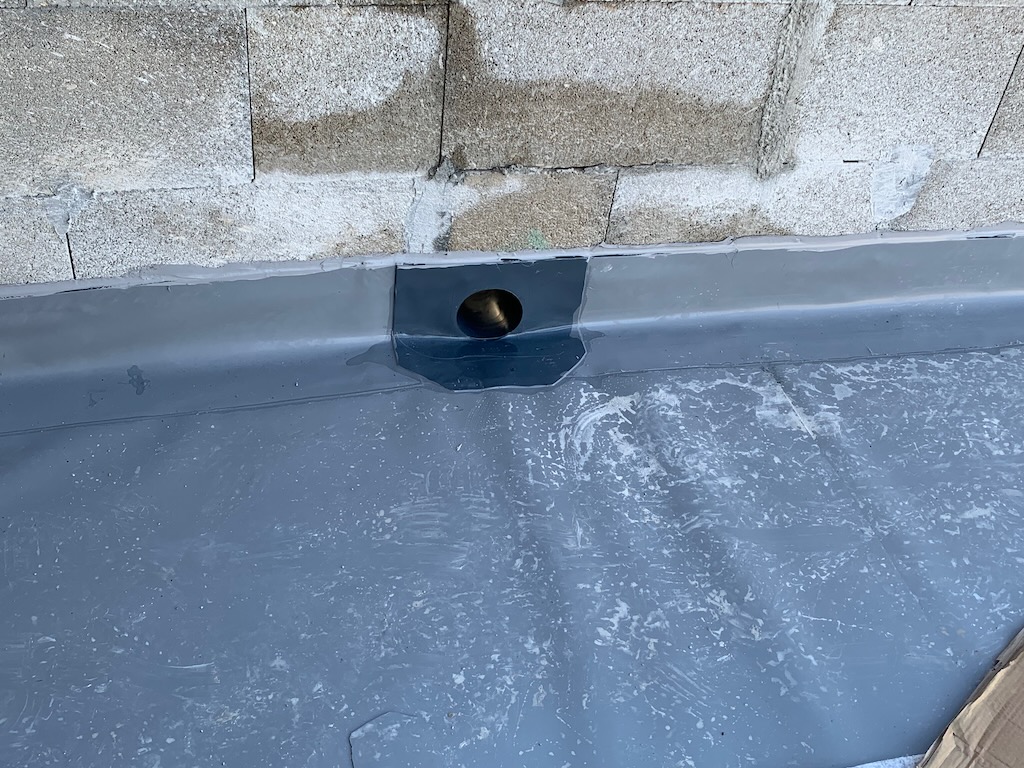

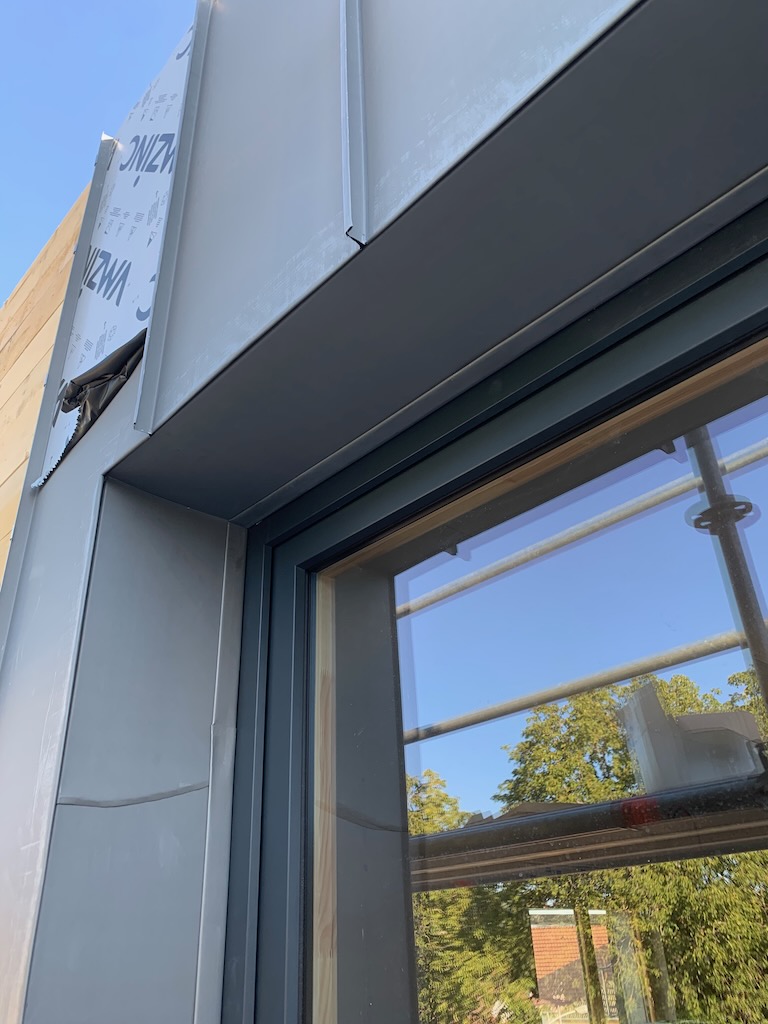

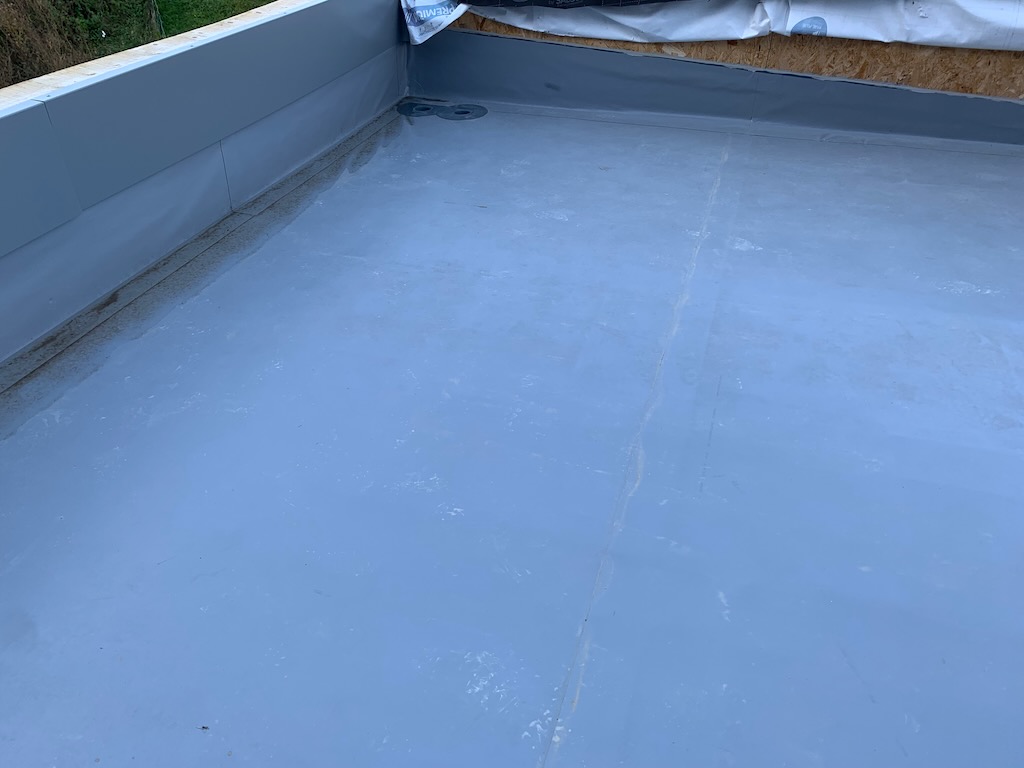

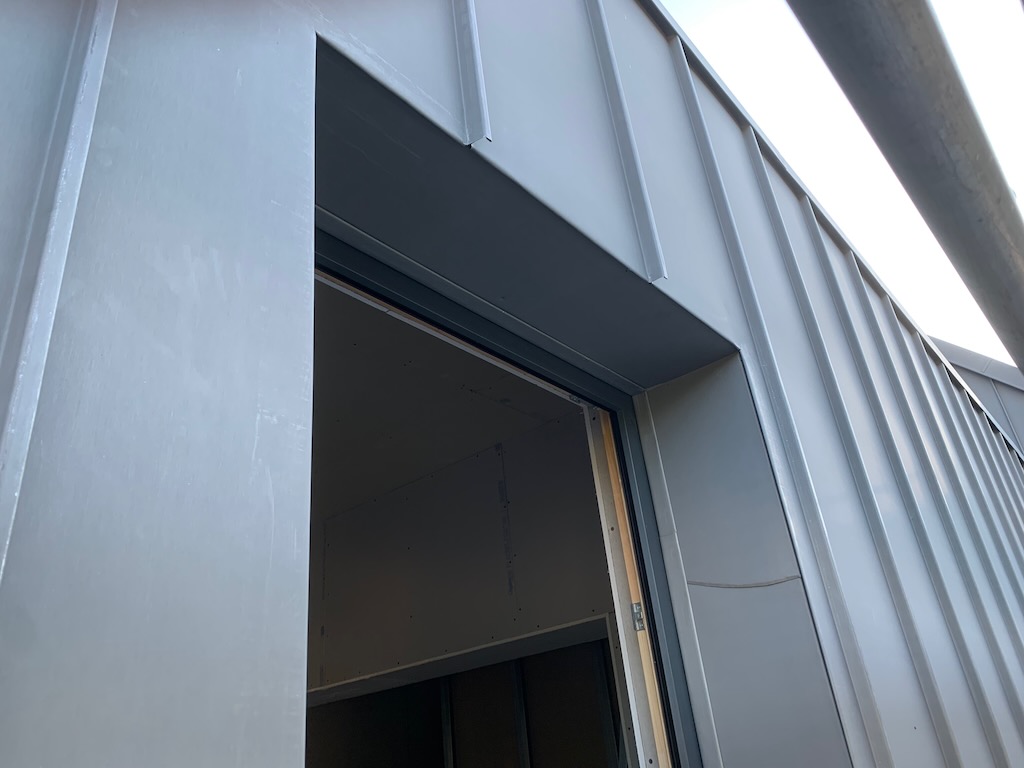

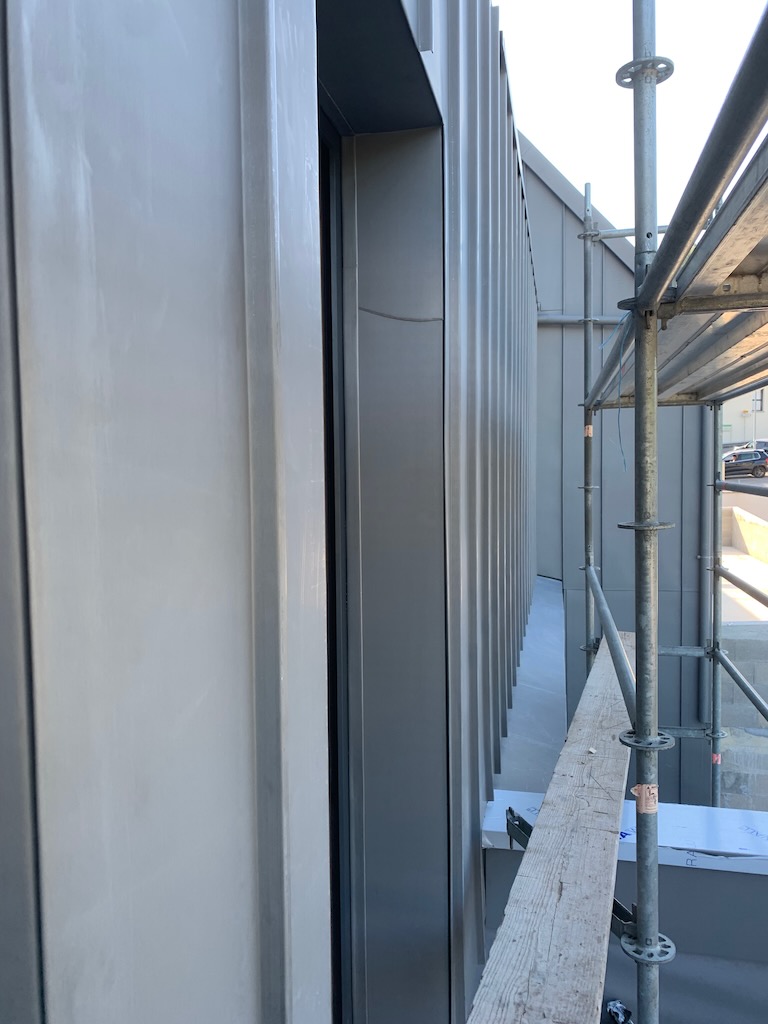

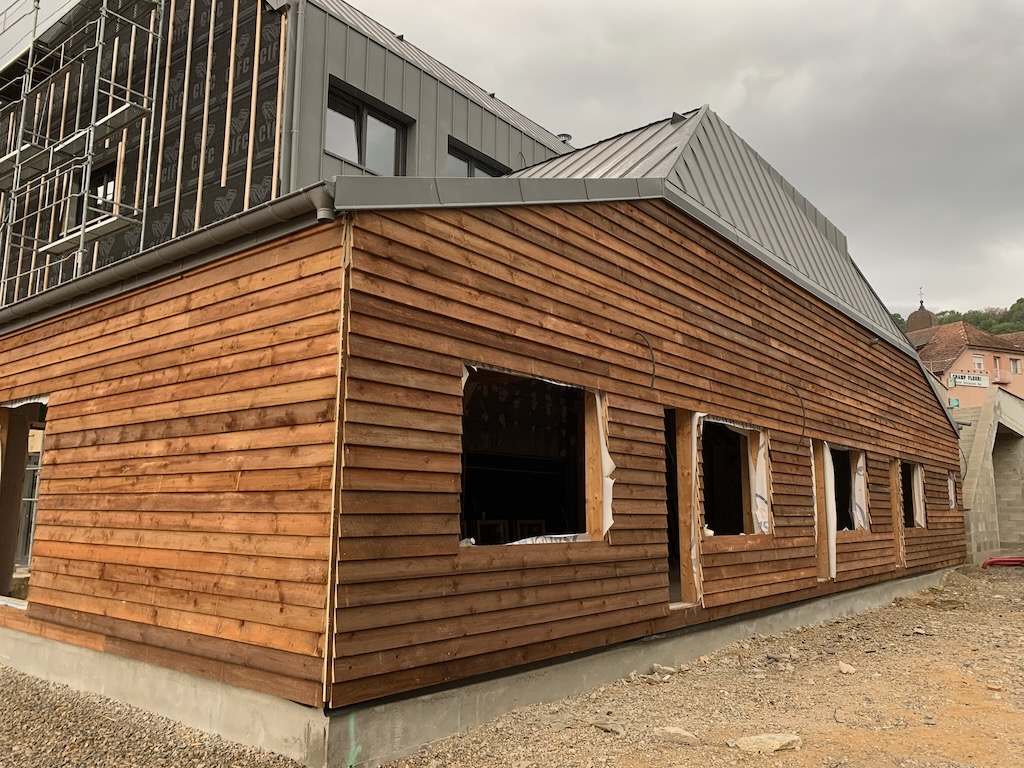

La toiture de l’ancien bâtiment est recouverte d’un par pluie et la couverture métallique sera posée à partir de mardi.

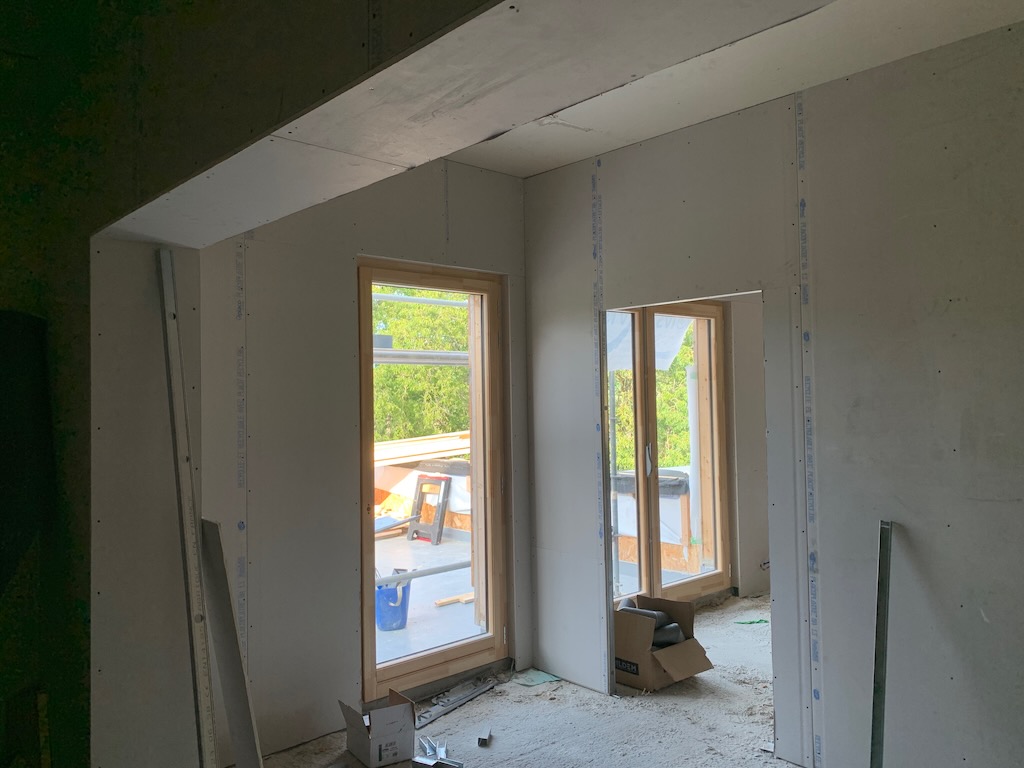

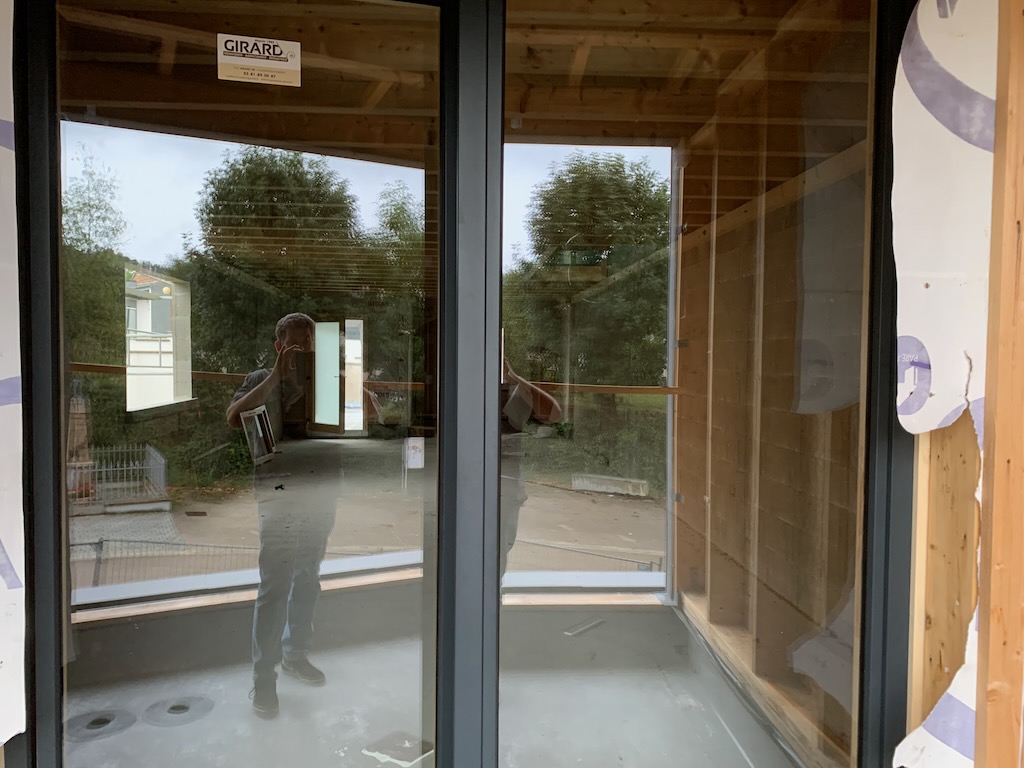

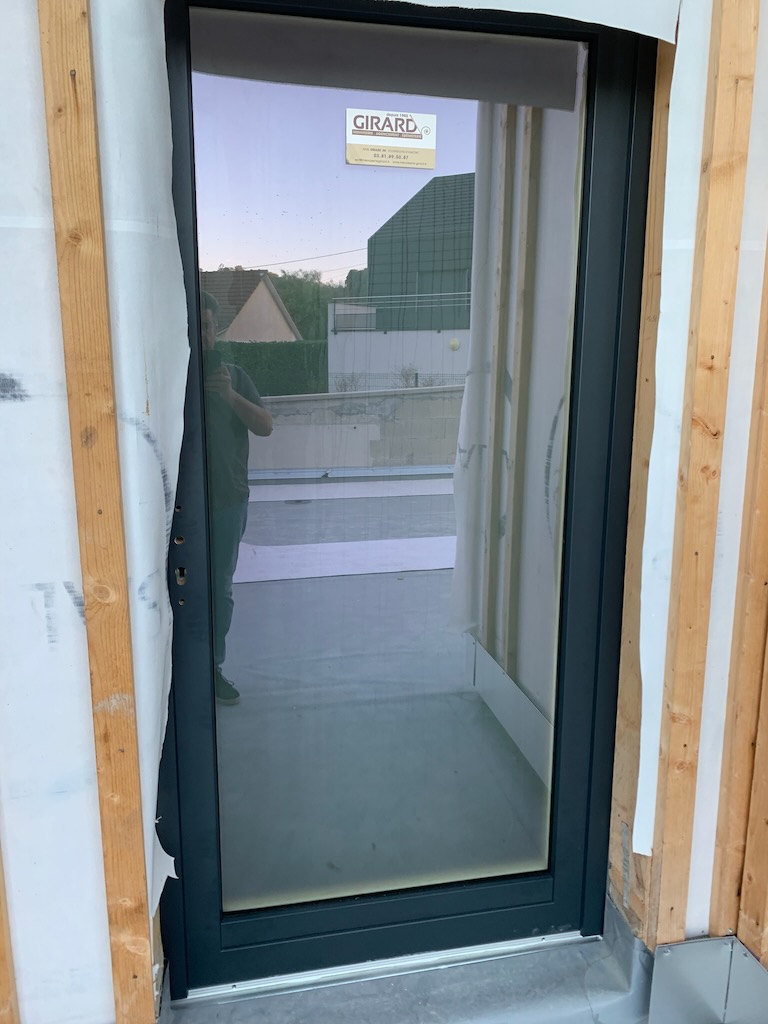

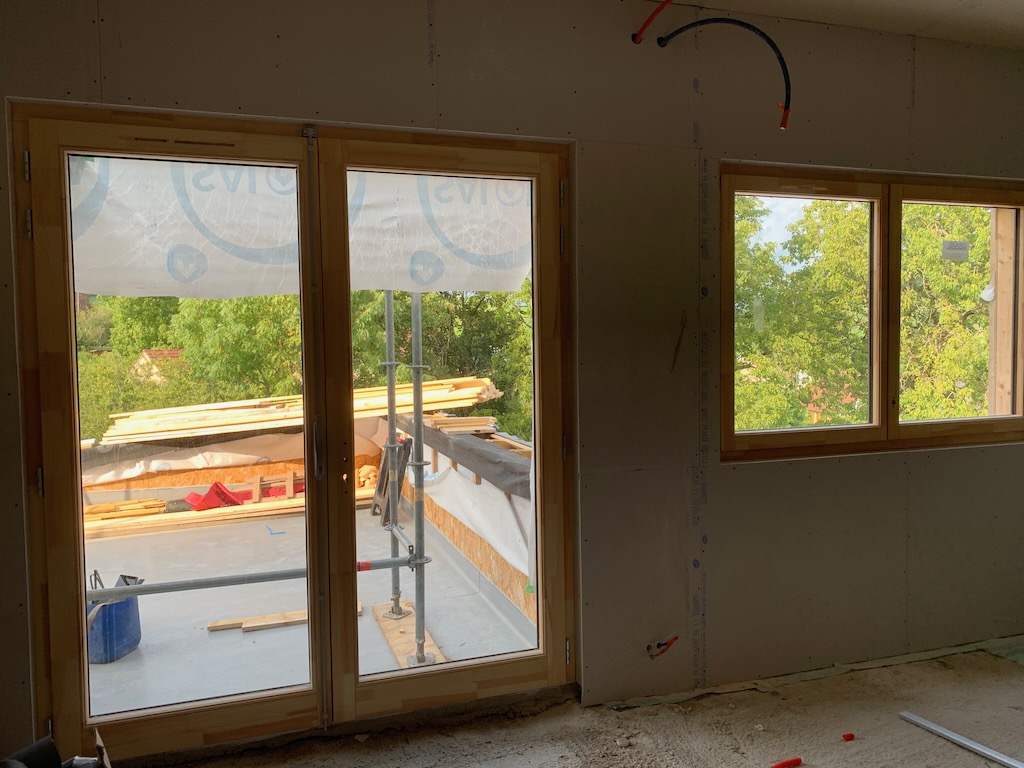

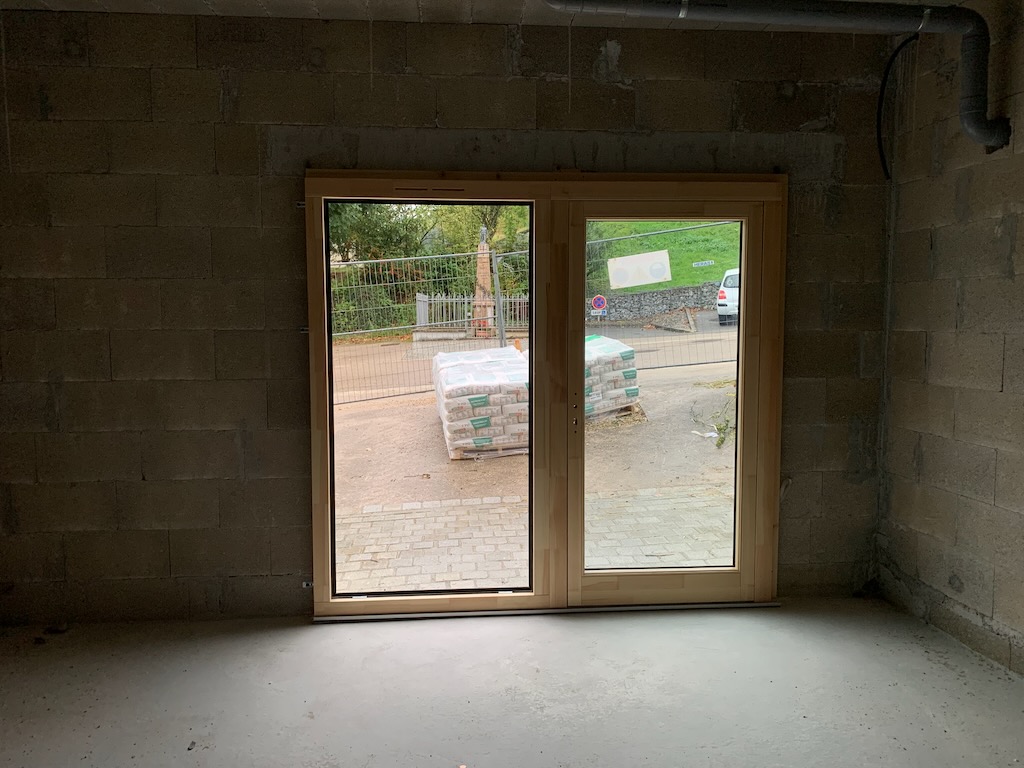

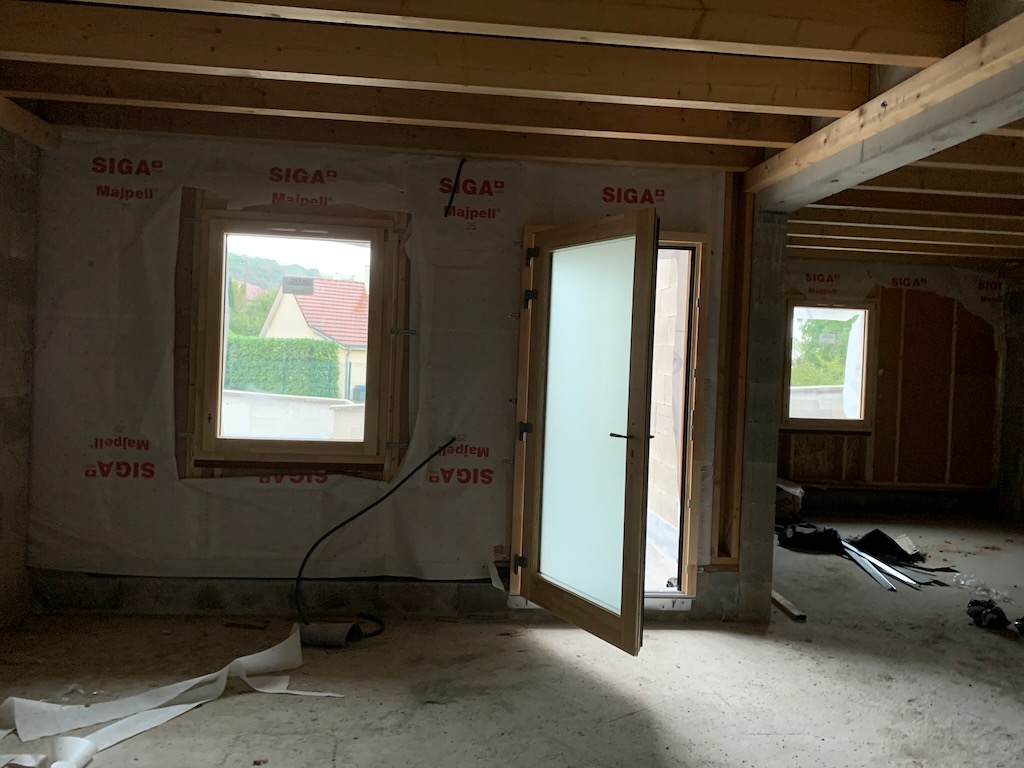

Pour le nouveau bâtiment il reste à terminer les pignons du sas d’entrée.

Atelier dessin

L’ateliers arts plastiques de la sélection BD/Manga de la médiathèque de Pugey vous propose un Atelier dessin sur les créatures magiques le samedi 11 février de 10h à 12h à la salle de la mairie de Pugey.

Zoologue en herbe : crée ton propre carnet d’observation de créatures magiques

“Si j’étais magique ?“ : Crée ton personnage fantastique

Atelier dessin Libre : Apprendre à dessiner dans le style d’un auteur de BD/Manga





Enfants – Ado – Adultes – Entrée gratuite-Mairie de Pugey

Renseignements : alicefavory@icloud.com

pour télécharger le flyer





Les travaux le 5 février

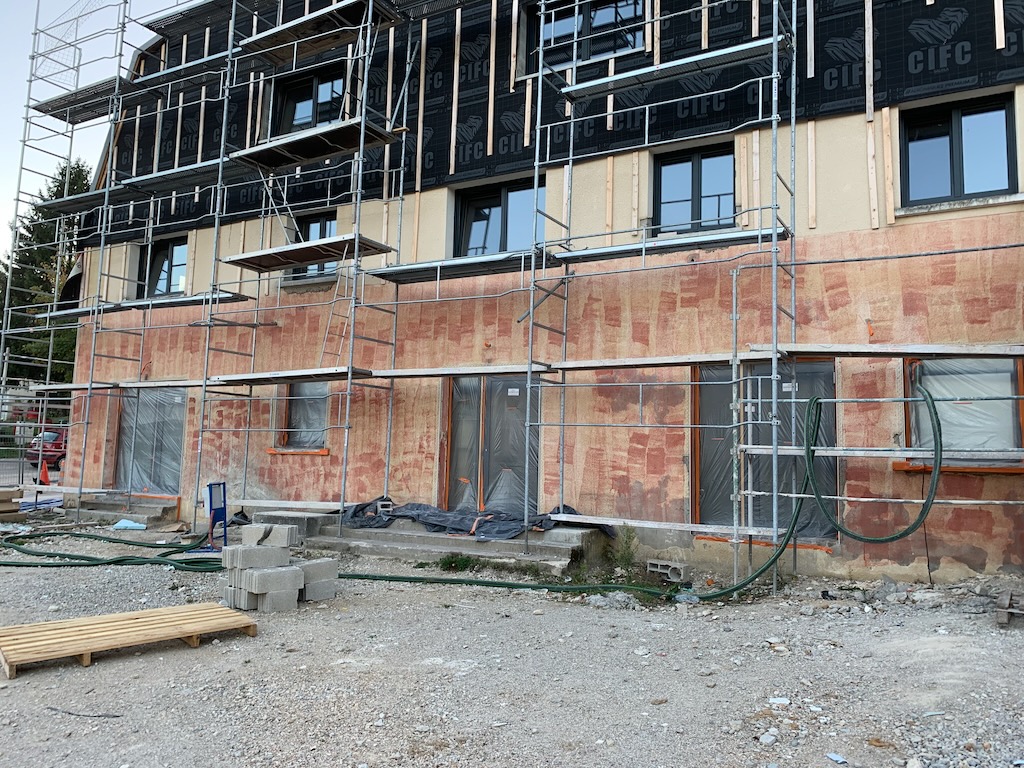

Les travaux de maçonnerie se poursuivent, le R+2 du bâtiment conservé est désormais terminé et les opérations de couverture vont pouvoir commencer.

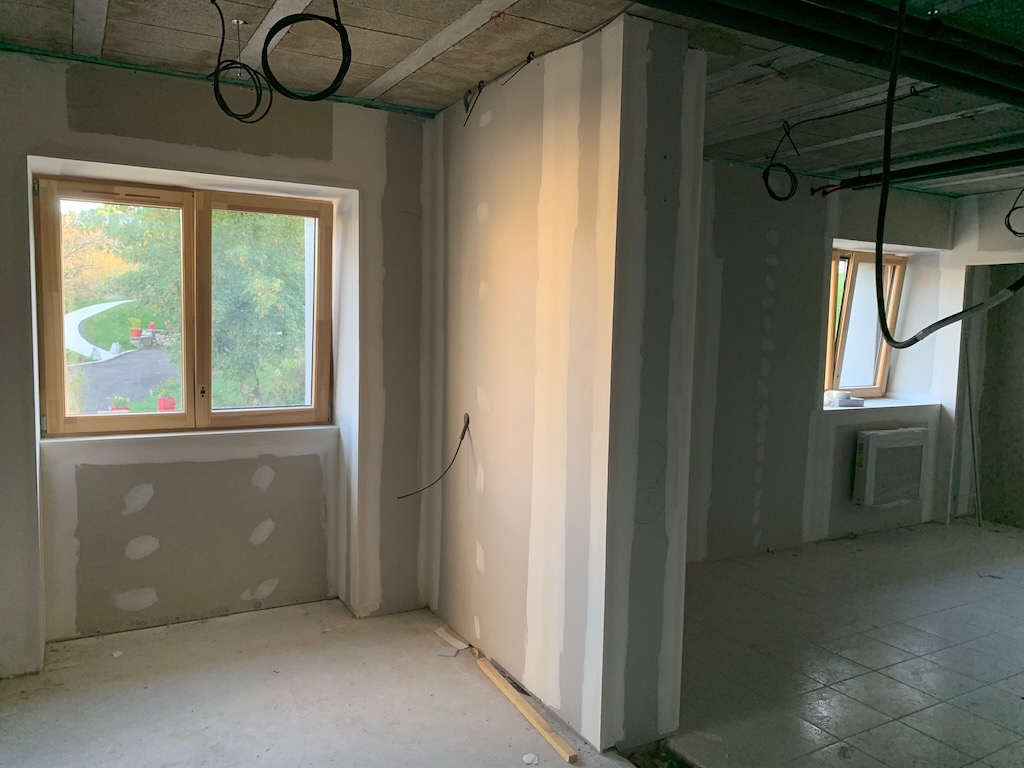

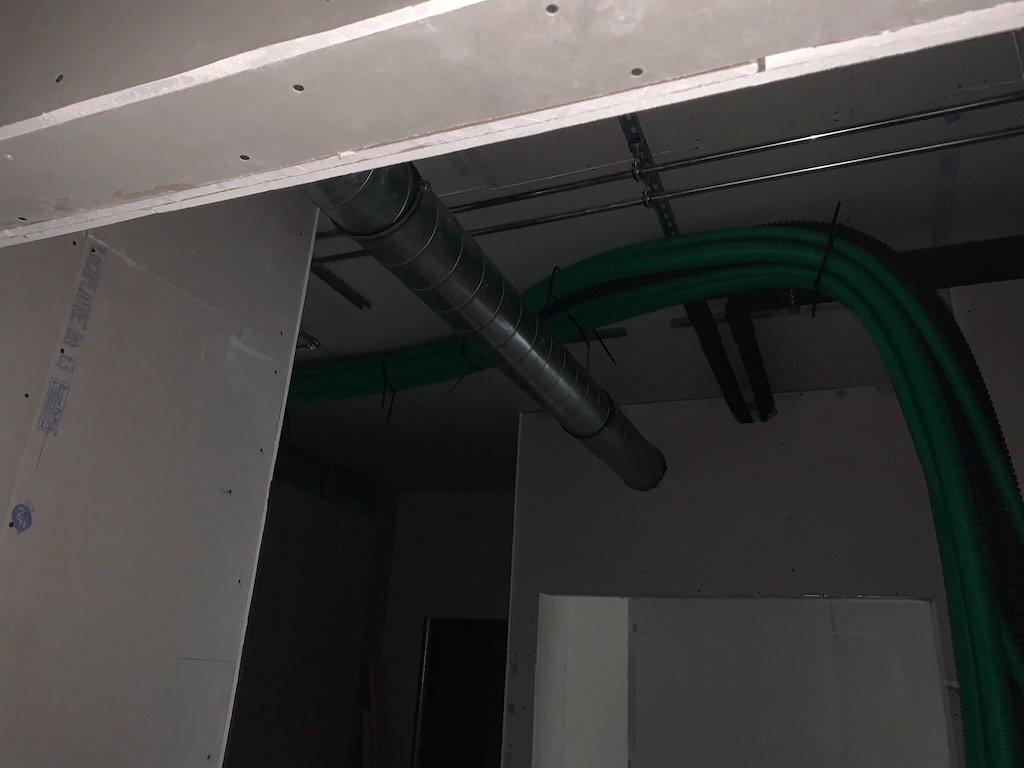

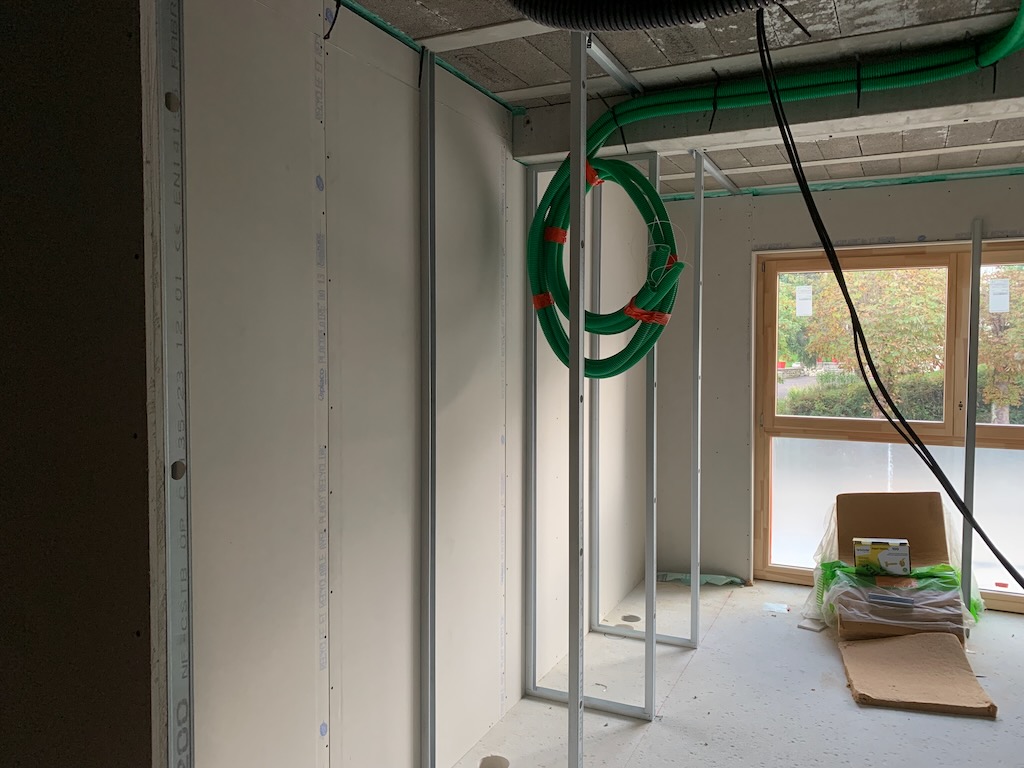

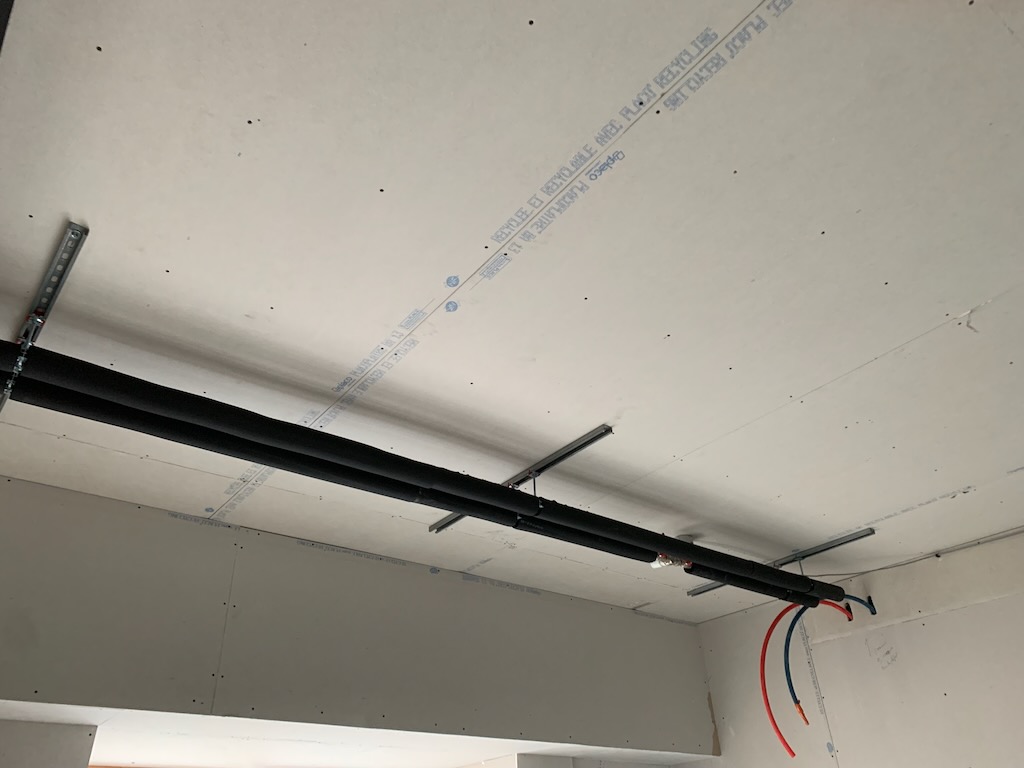

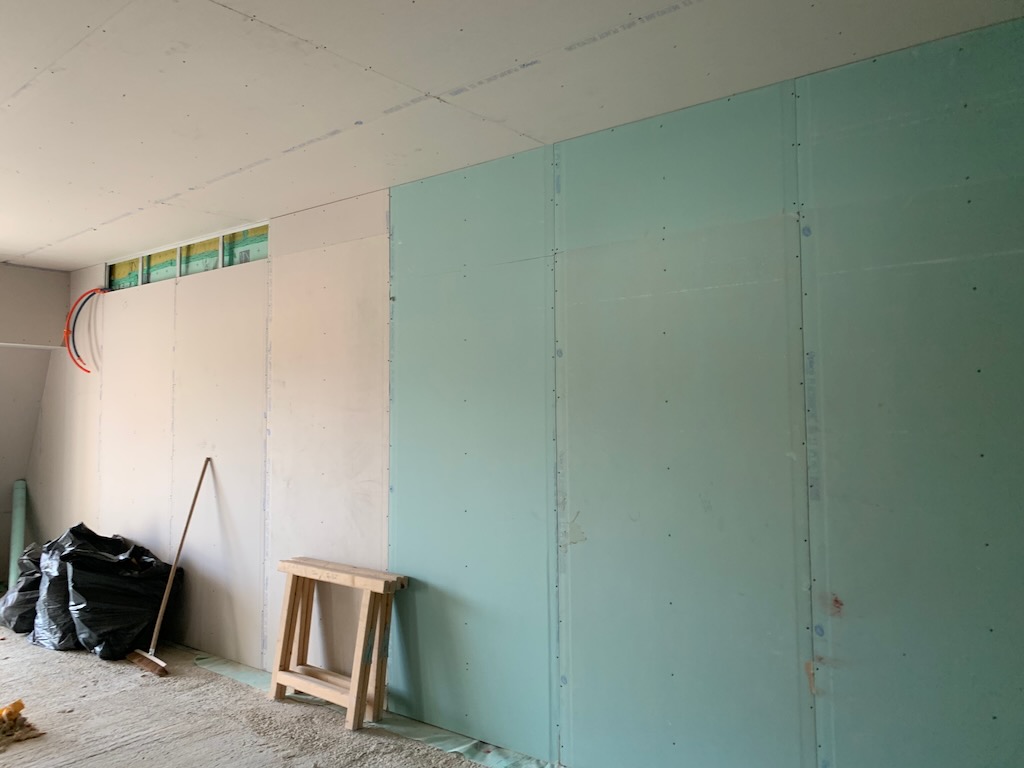

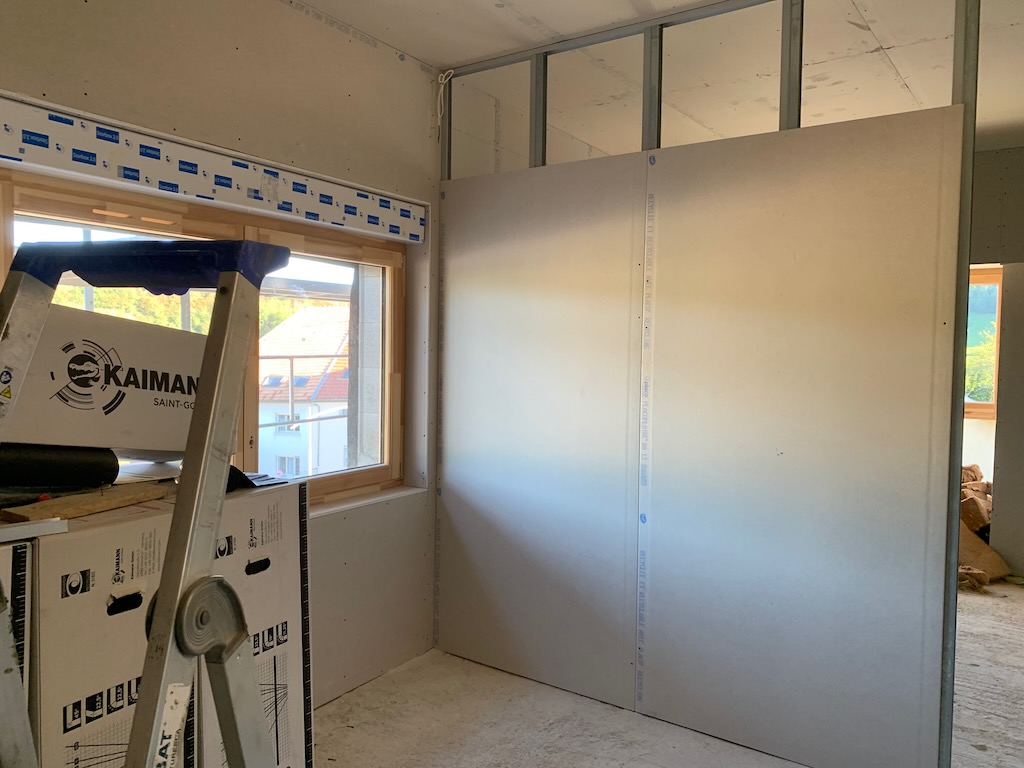

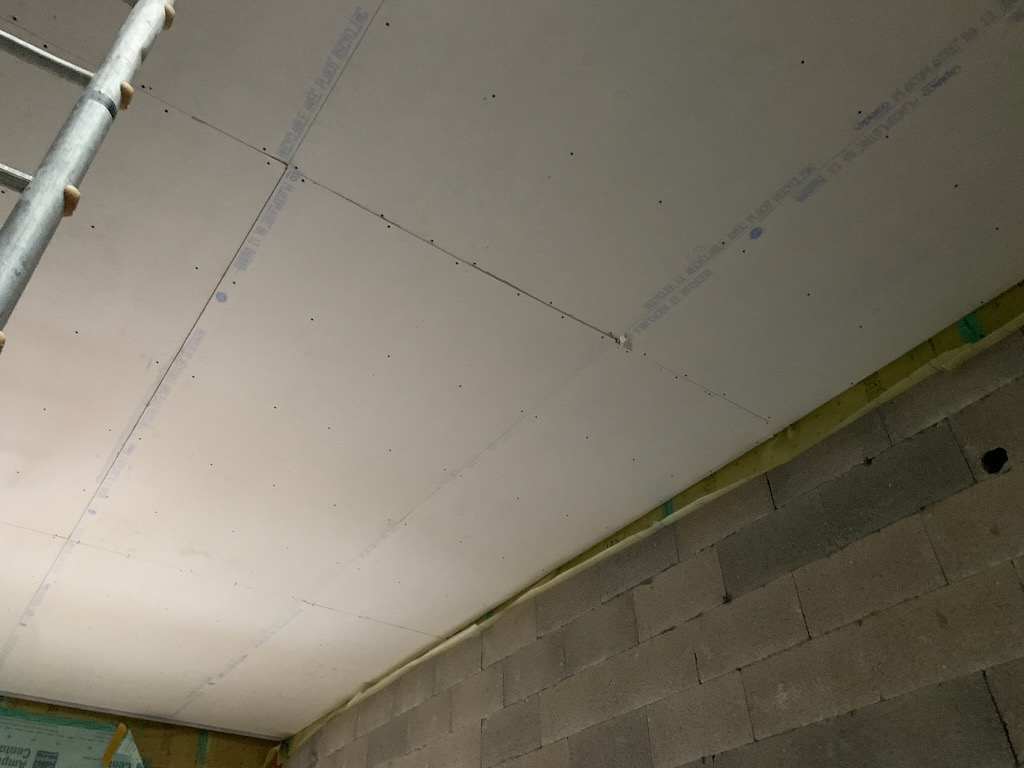

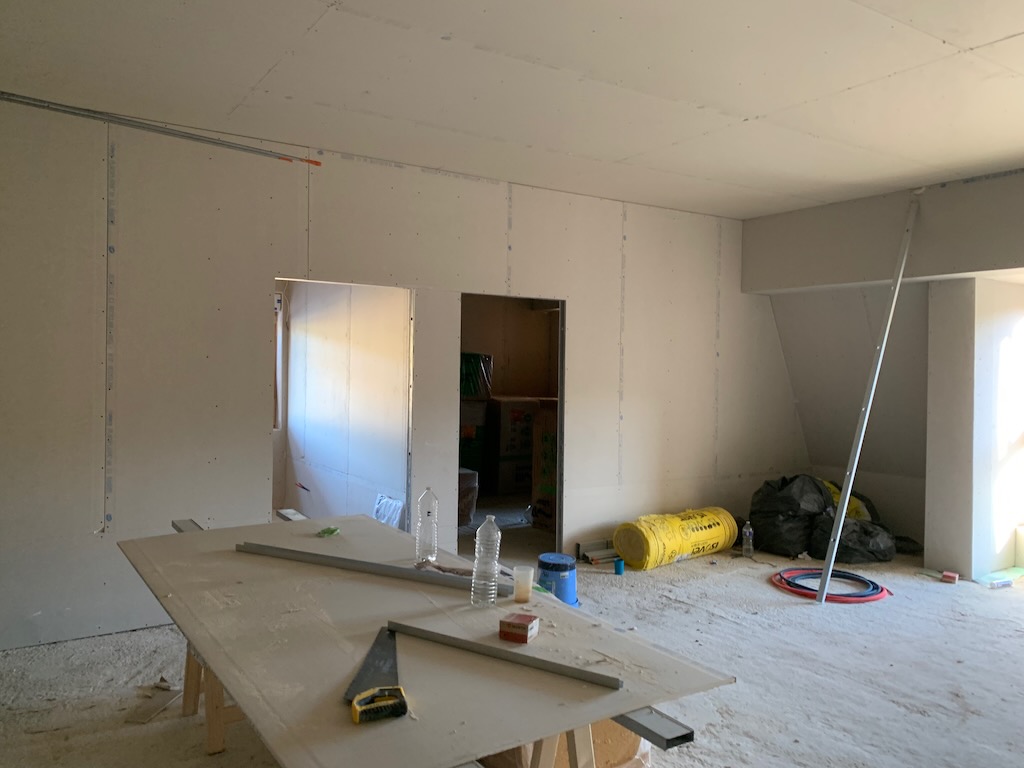

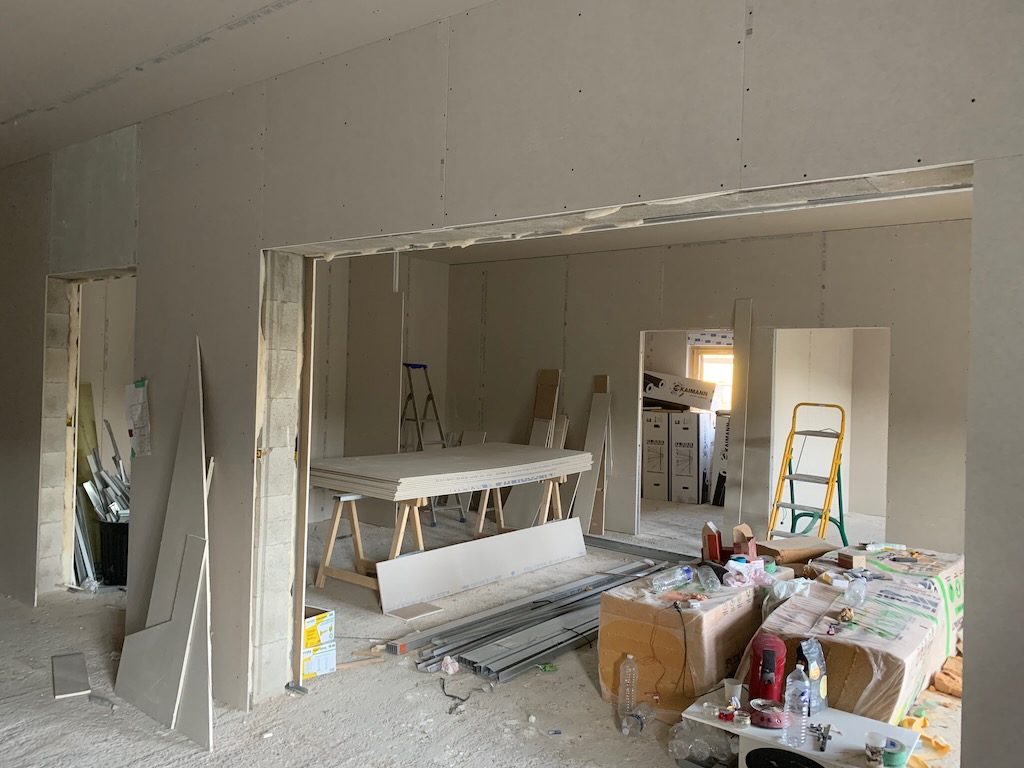

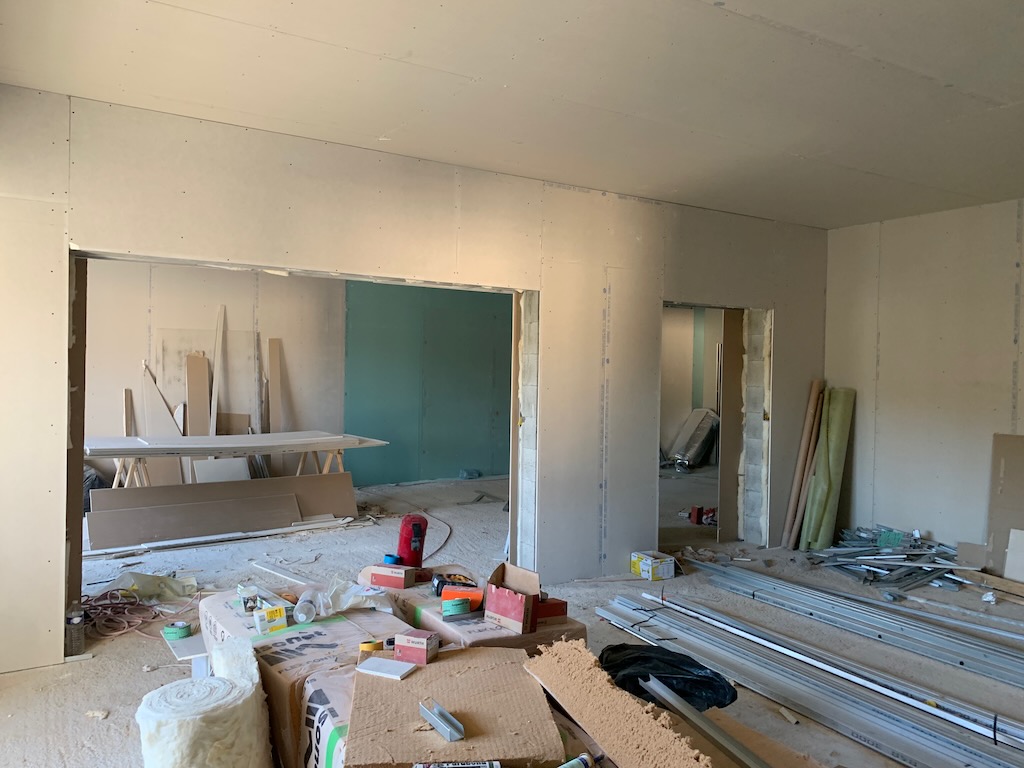

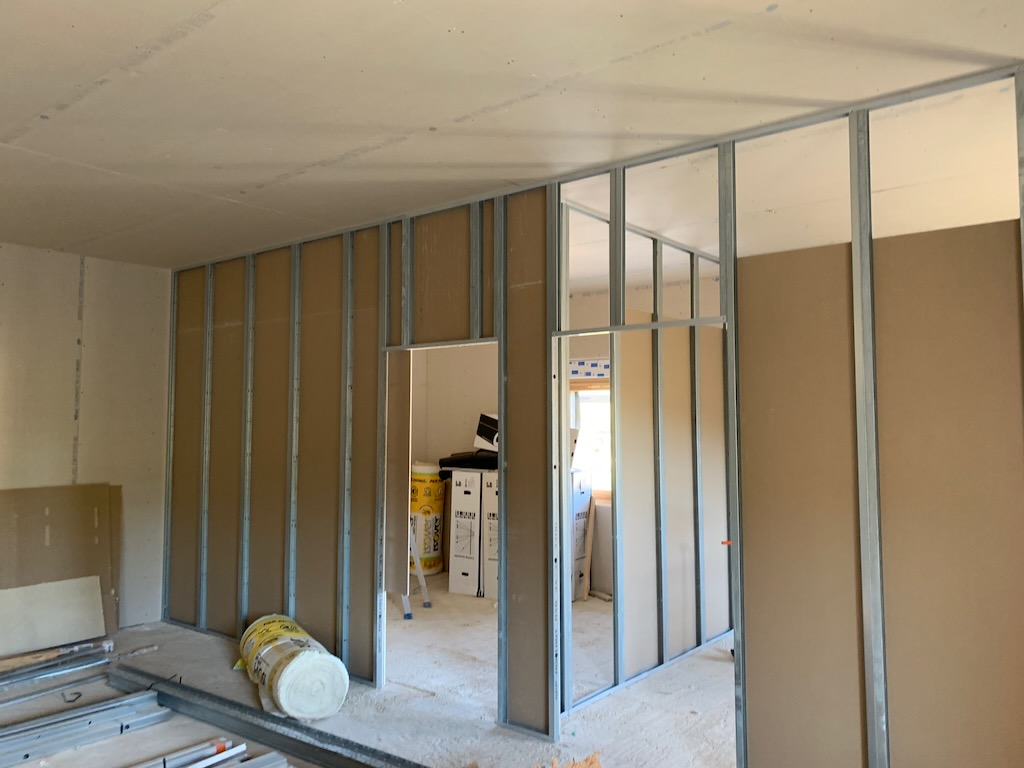

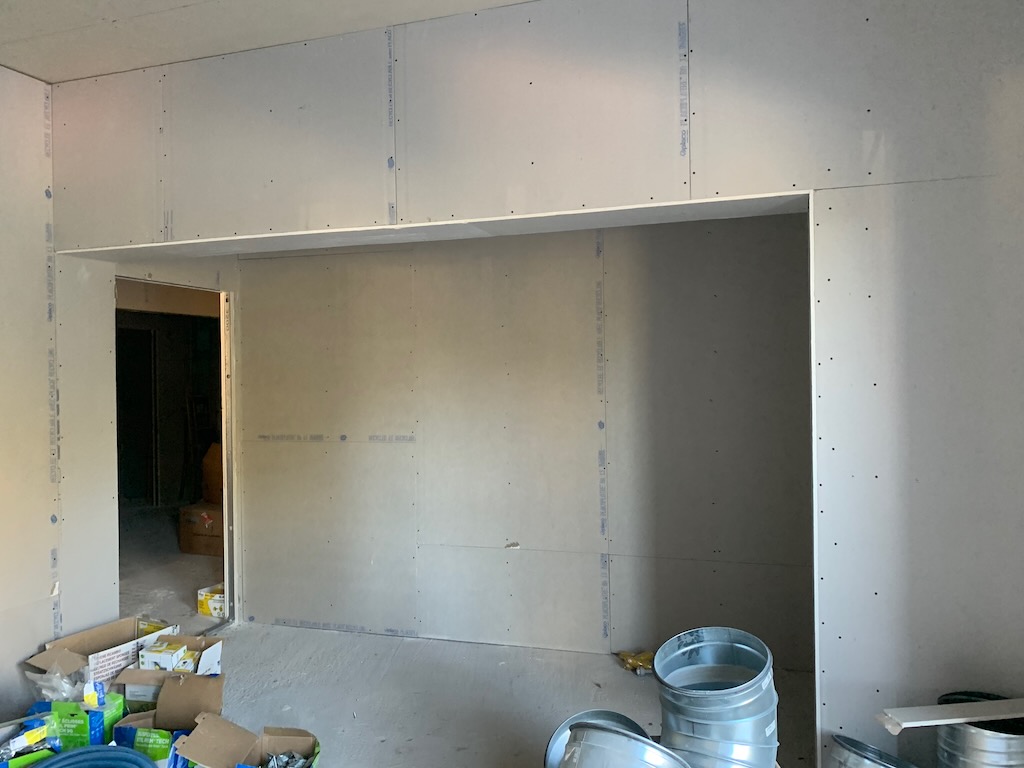

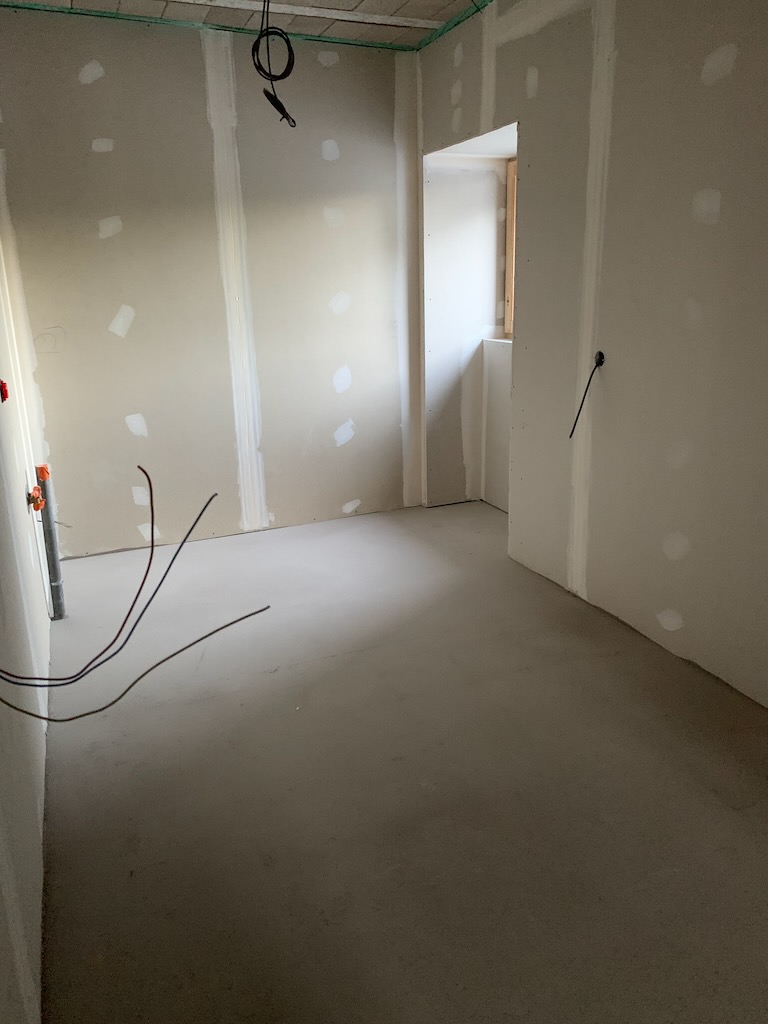

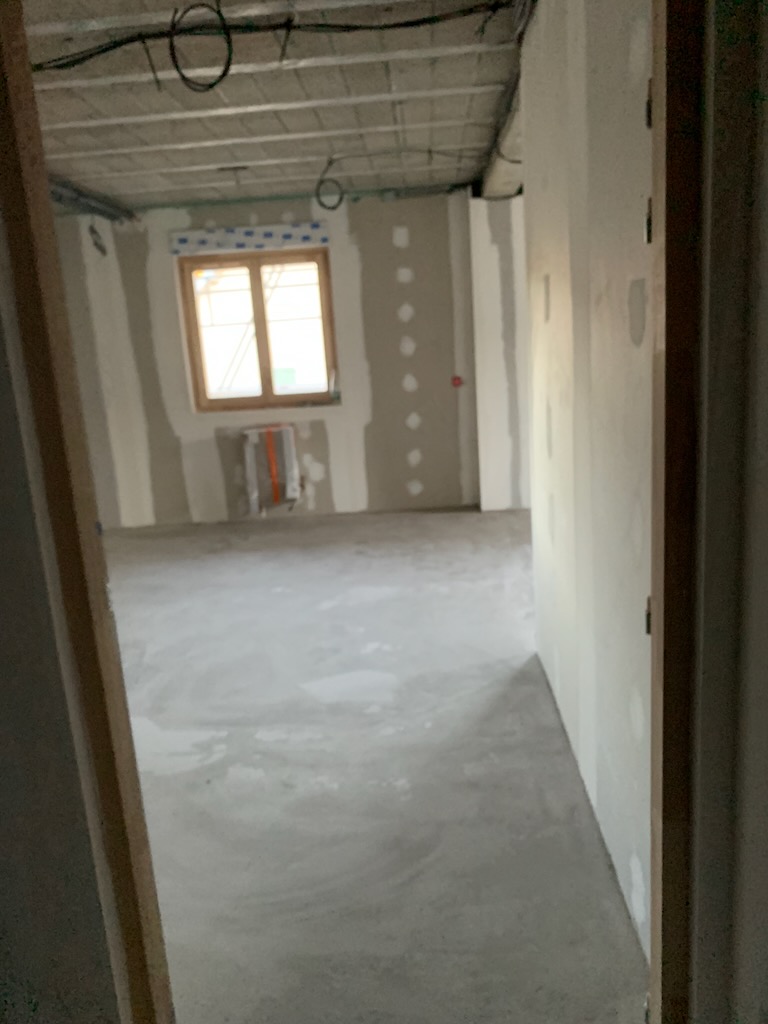

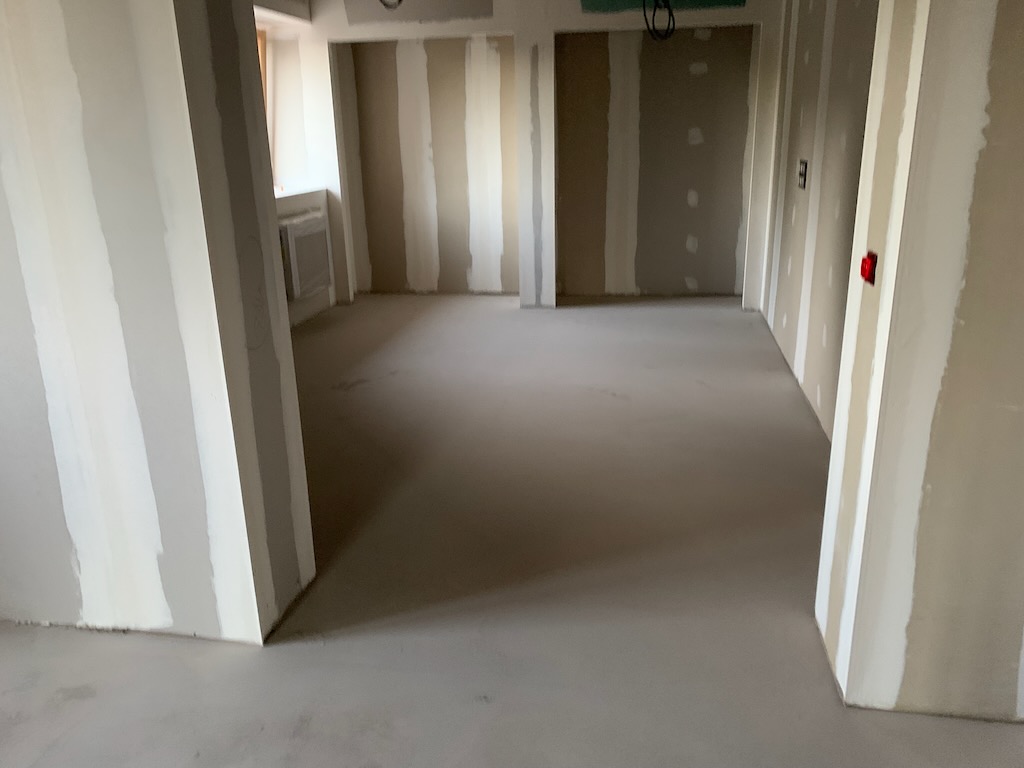

L’atelier des agents entre dans la phase des finitions les sols étant désormais posés.

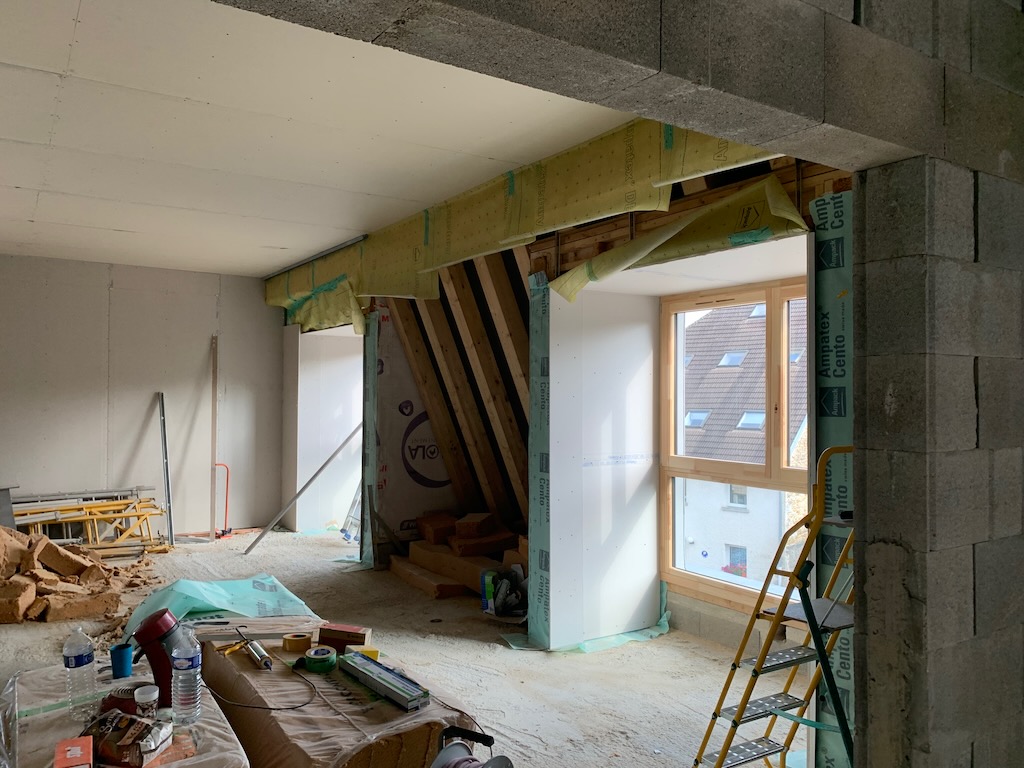

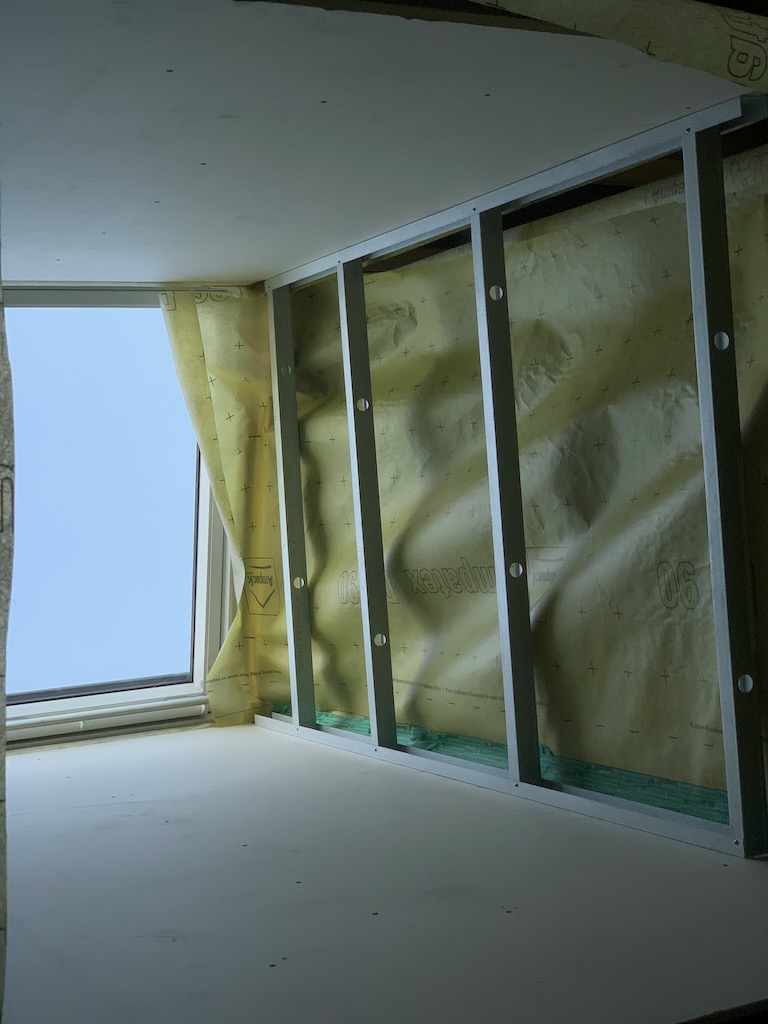

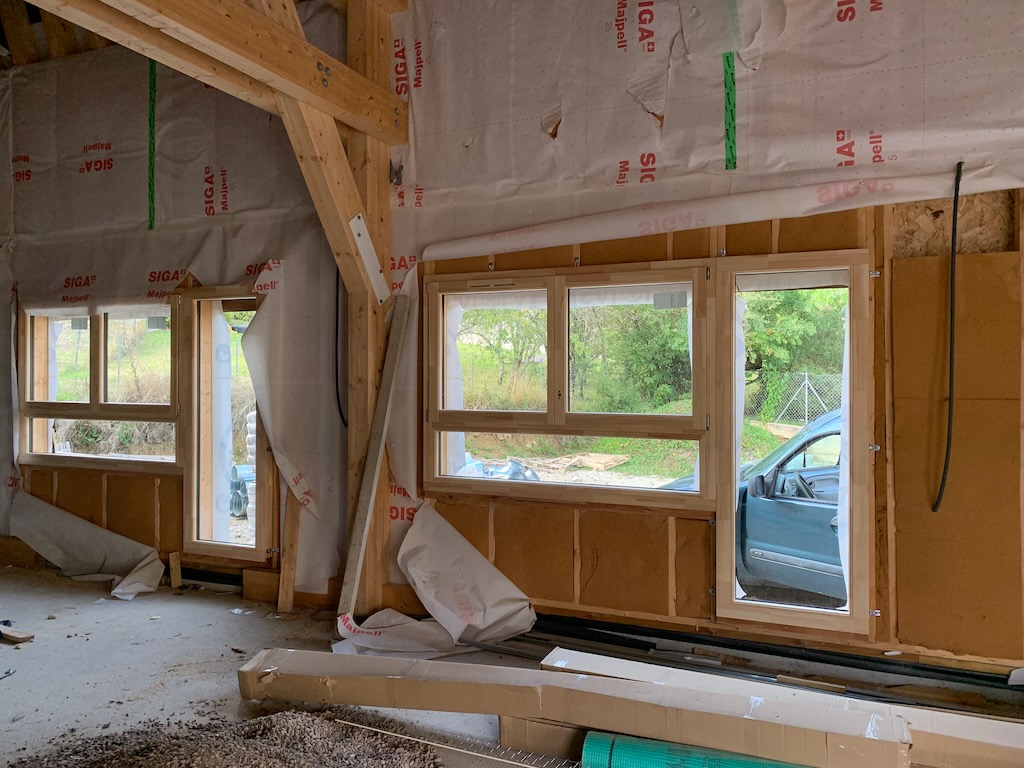

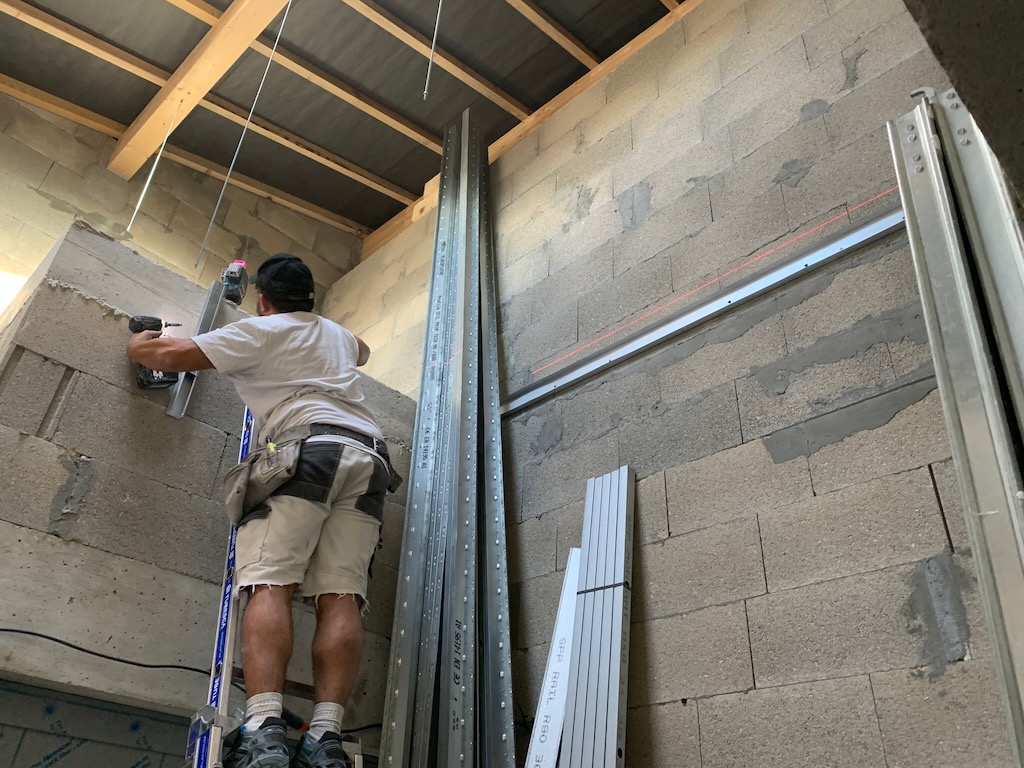

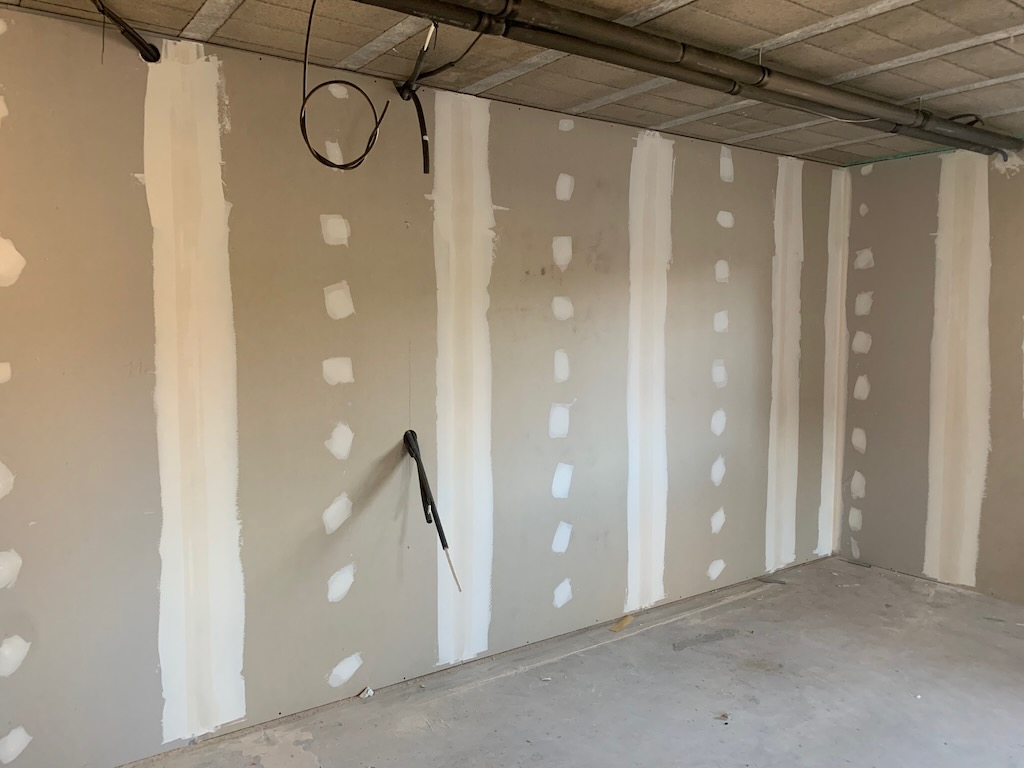

Sur le nouveau bâtiment murs de séparation entre les appartements sont terminés, le coffrage de l’escalier des appartements est en cours et les pignons du bâtiment sont en cours d’élévation.

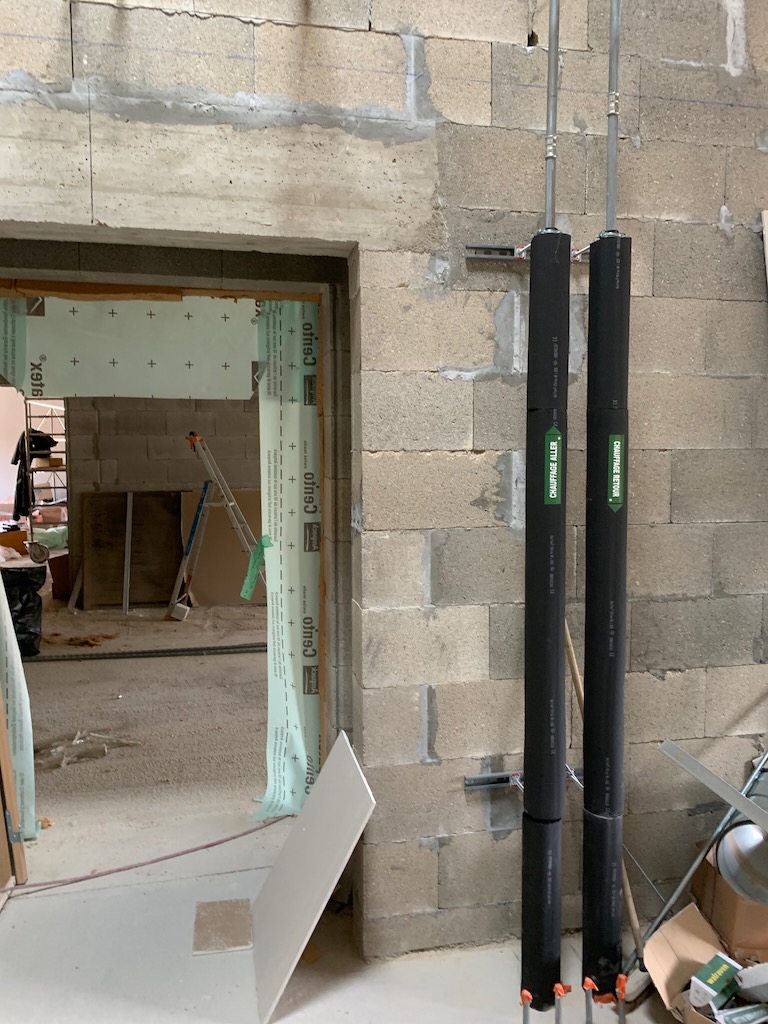

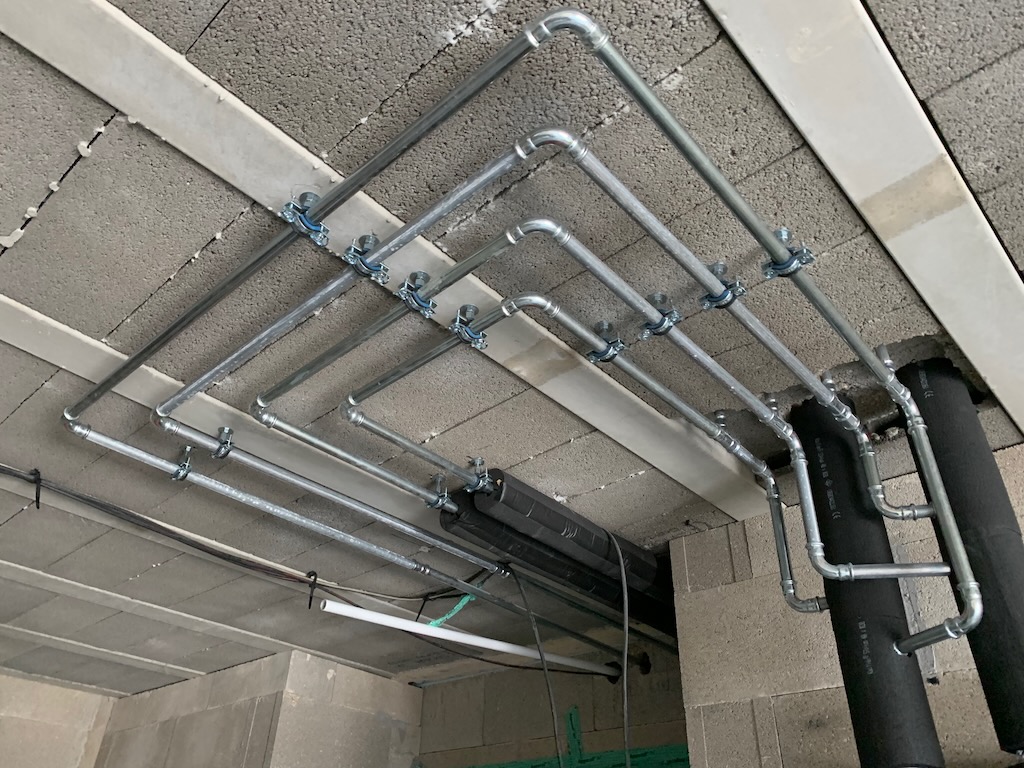

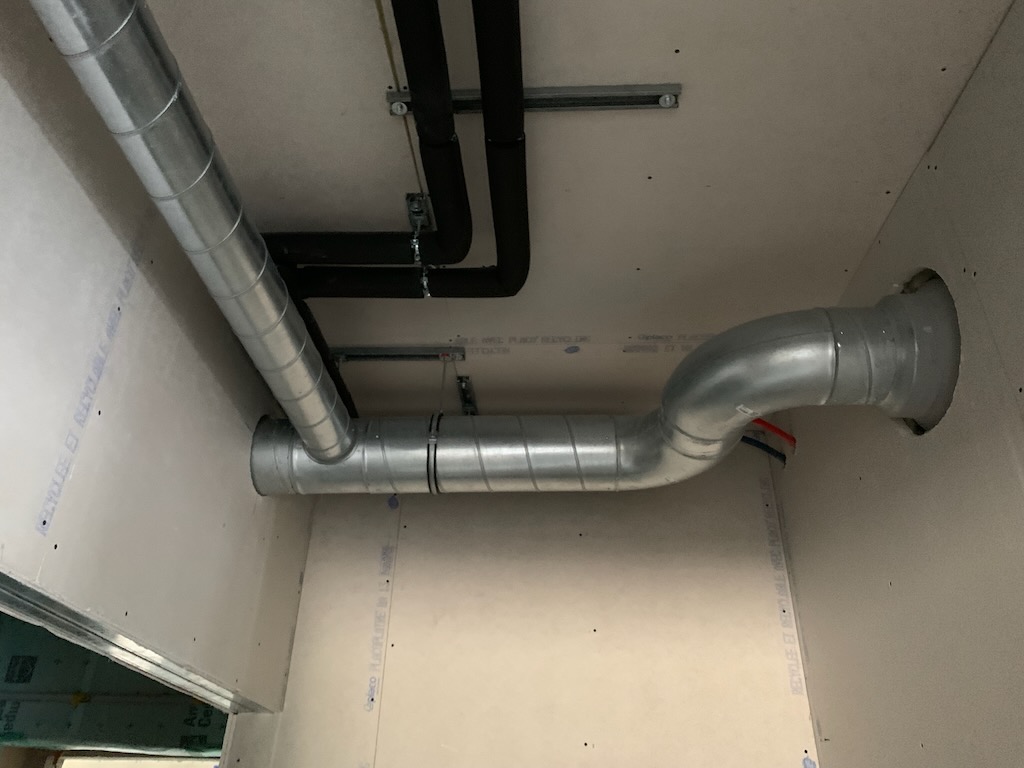

La chaudière fonctionne et alimente désormais le RDC du bâtiment de la mairie.







les travaux au 21-01-2023

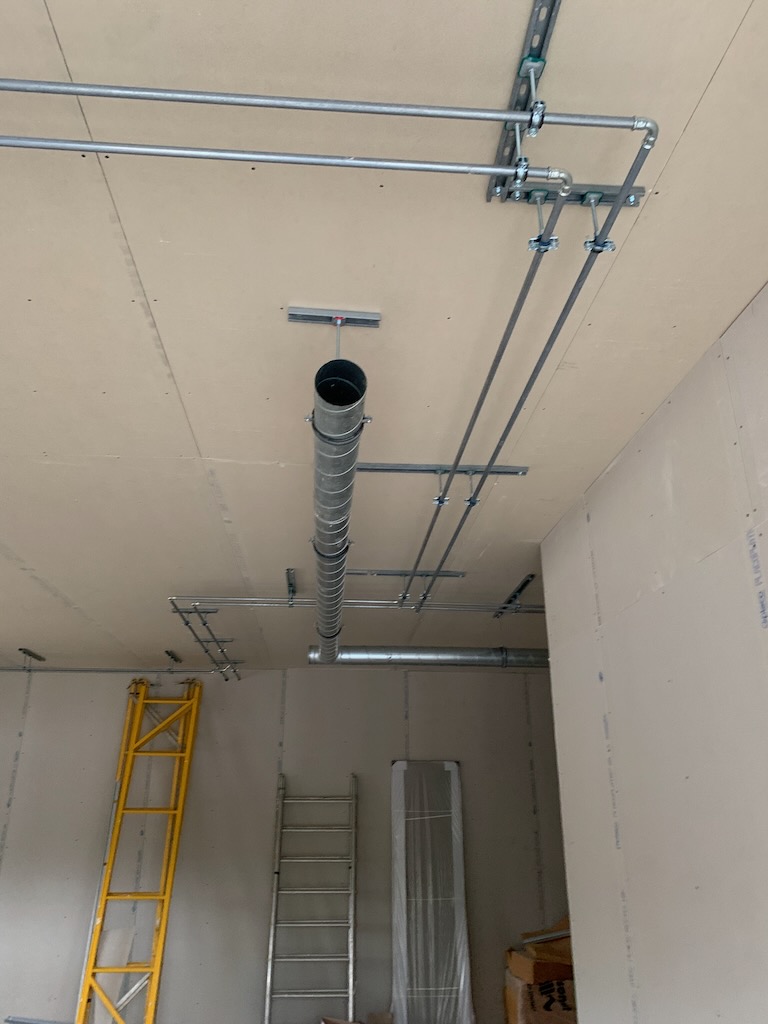

Malgré les conditions climatiques les travaux progressent. Les finitions du local des agents et de la chaufferie sont  cours. La phase de test de la chaufferie est désormais prévue pour la dernière semaine de janvier. Nous devrions pouvoir réceptionner ce bâtiment pour la mi-février.

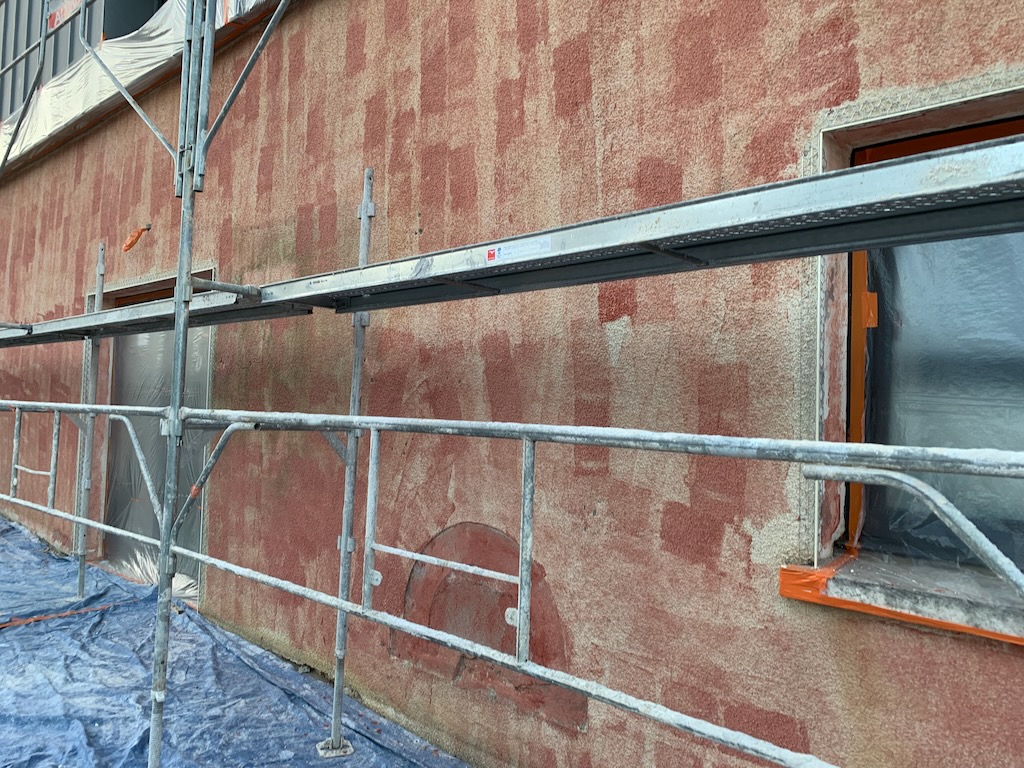

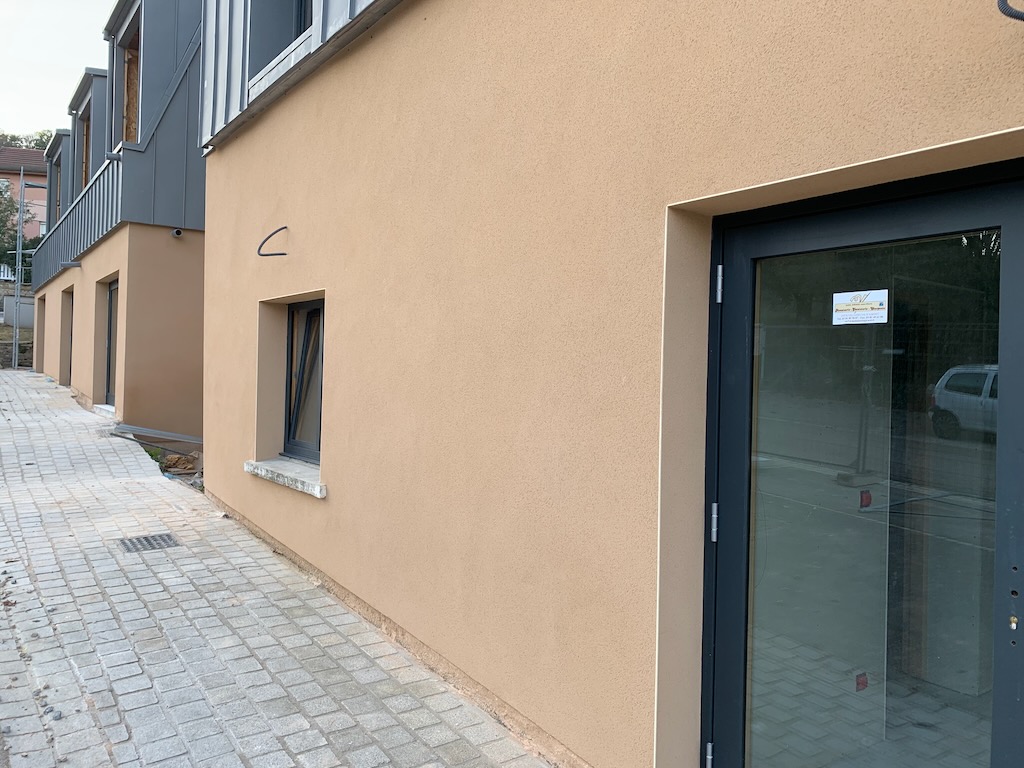

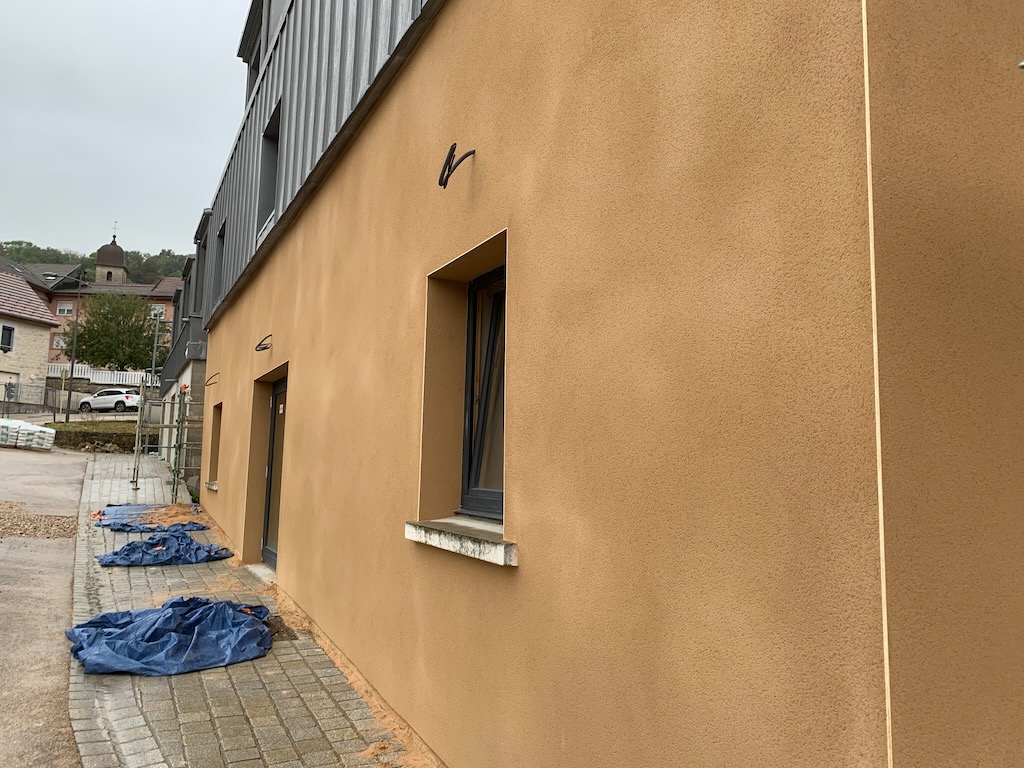

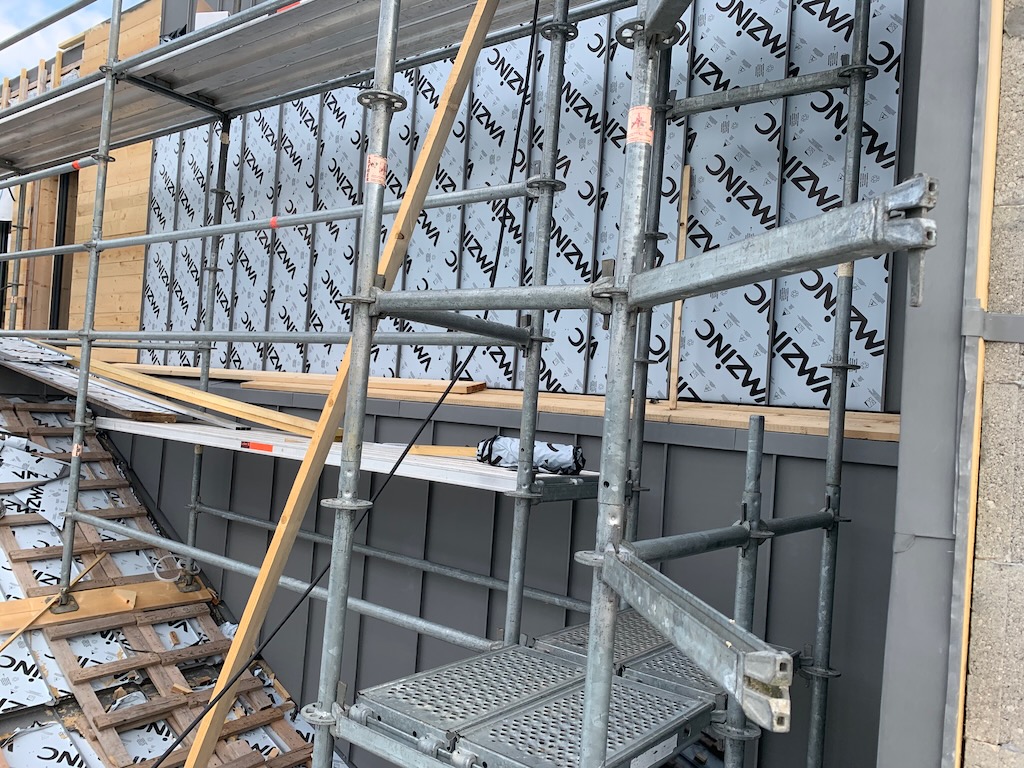

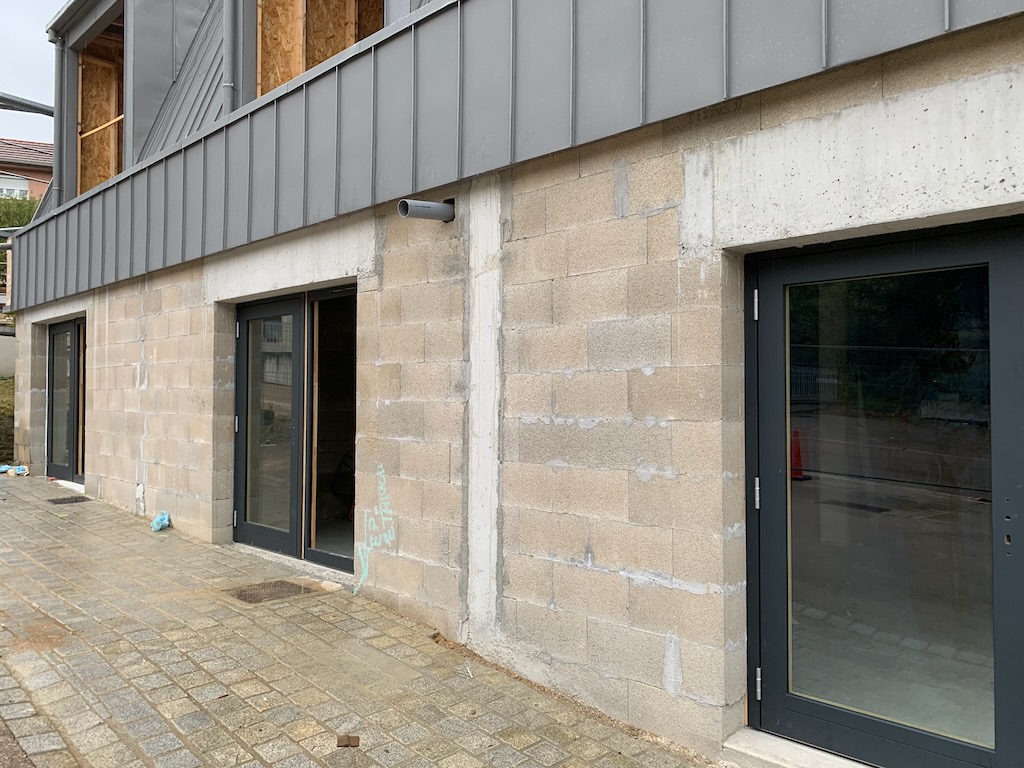

L’entreprise RPI façade a commencé les enduits de l’atelier avant d’être arrêtée par la baisse des températures.

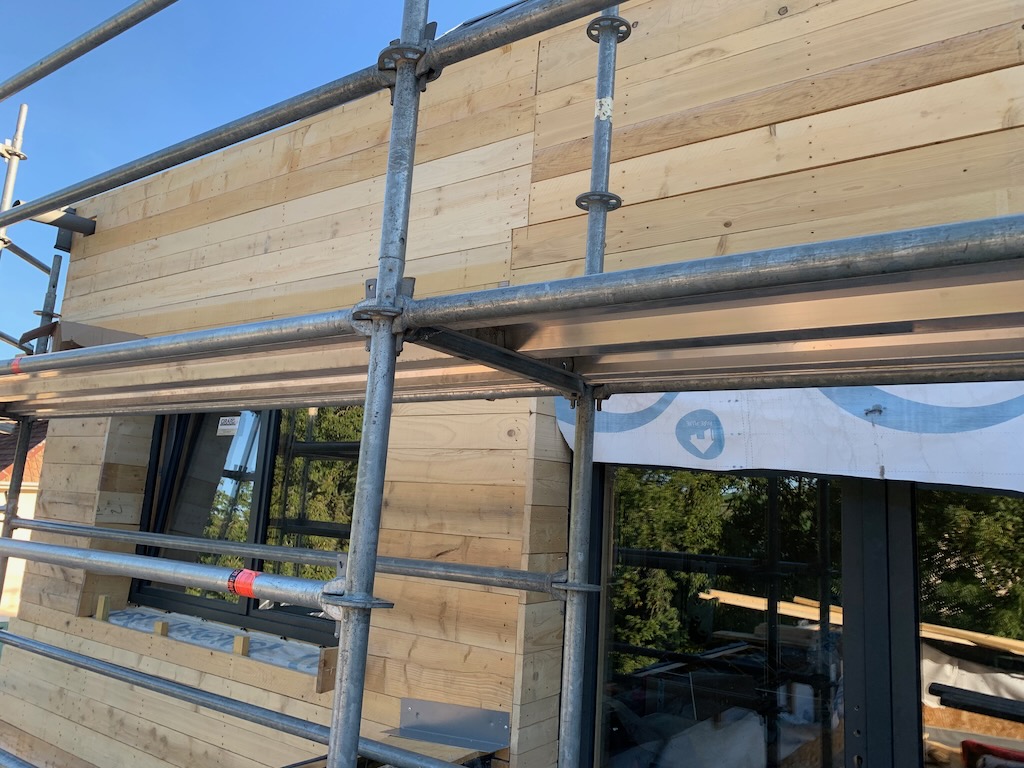

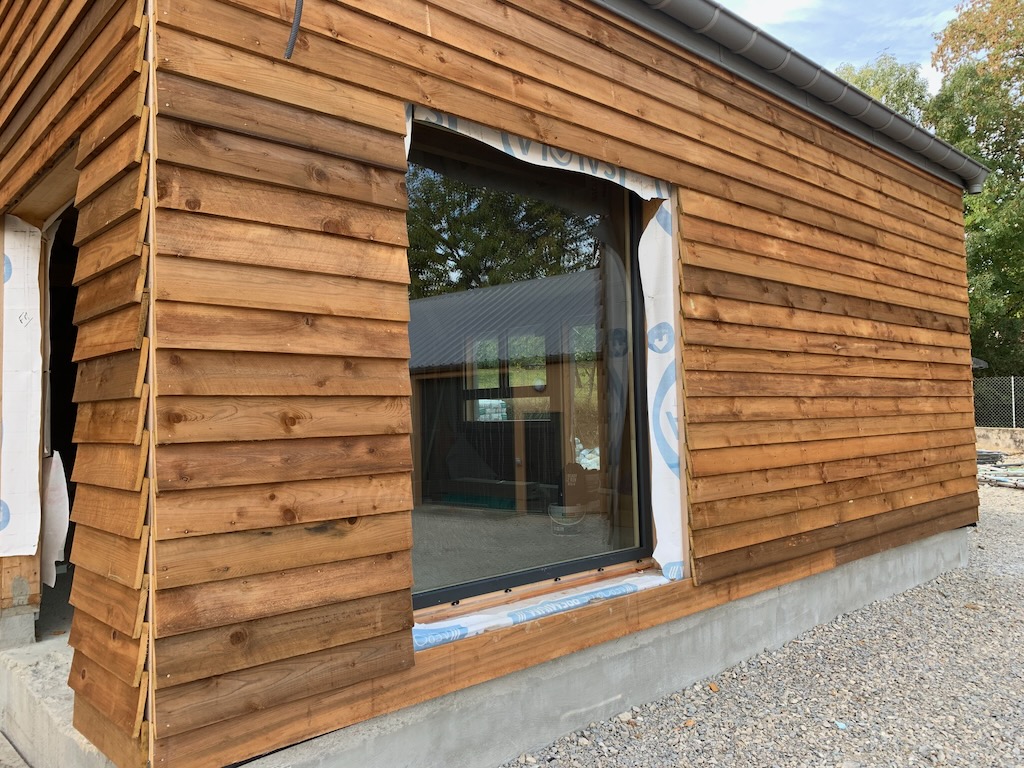

Les murs bois sur la rue de la Maltournée sont en cours de réalisation.

Les murs des appartements sont désormais élevés au niveau du second étage et la préparation des dalles du RDC est terminée, elles devraient être coulées cette semaine.

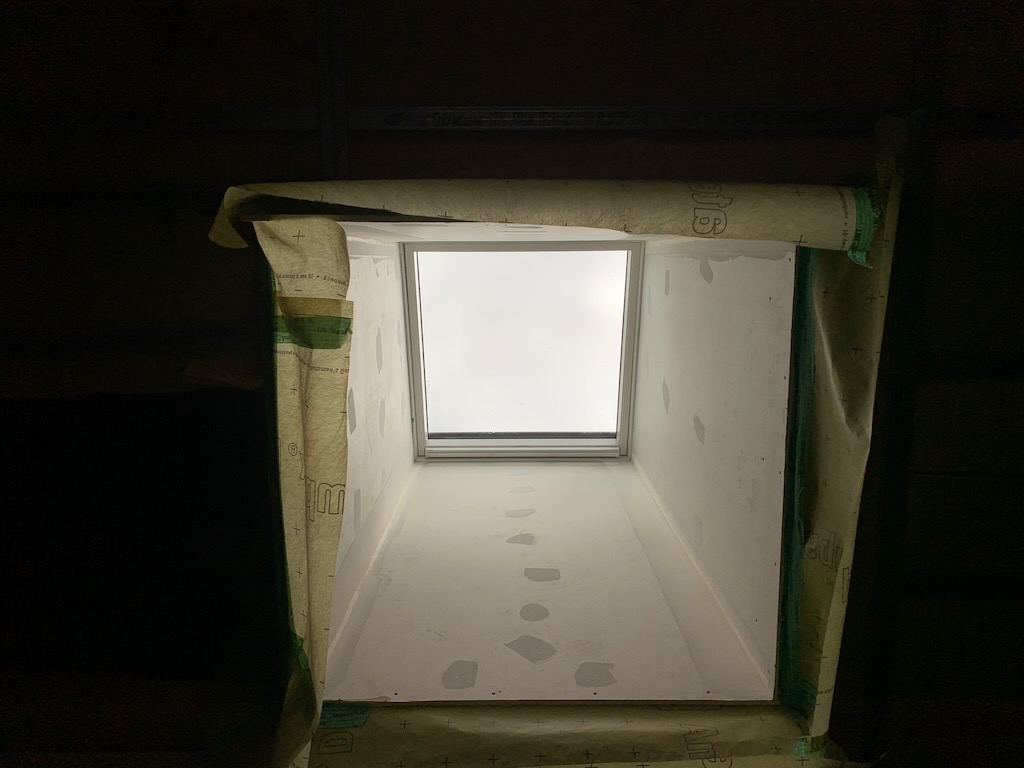

Le sas d’accès est en voie de finalisation la dalle du second étage est désormais prête à être coulée.

Repas des aînés

Forte affluence ce samedi 21 janvier pour le repas des aînés. Les 70 convives invités par la mairie ont passé une excellente après-midi autour du repas concocté par Bertrand Sage. Michel Lachat a assuré l’animation musicale qui a permis de mesurer la qualité technique de nos danseurs émérites.

Au menu cette année, timbale de fruits de mer, sauté de biche, Jambon, salade, fromage et omelette norvégienne.




Les travaux le 15 janvier

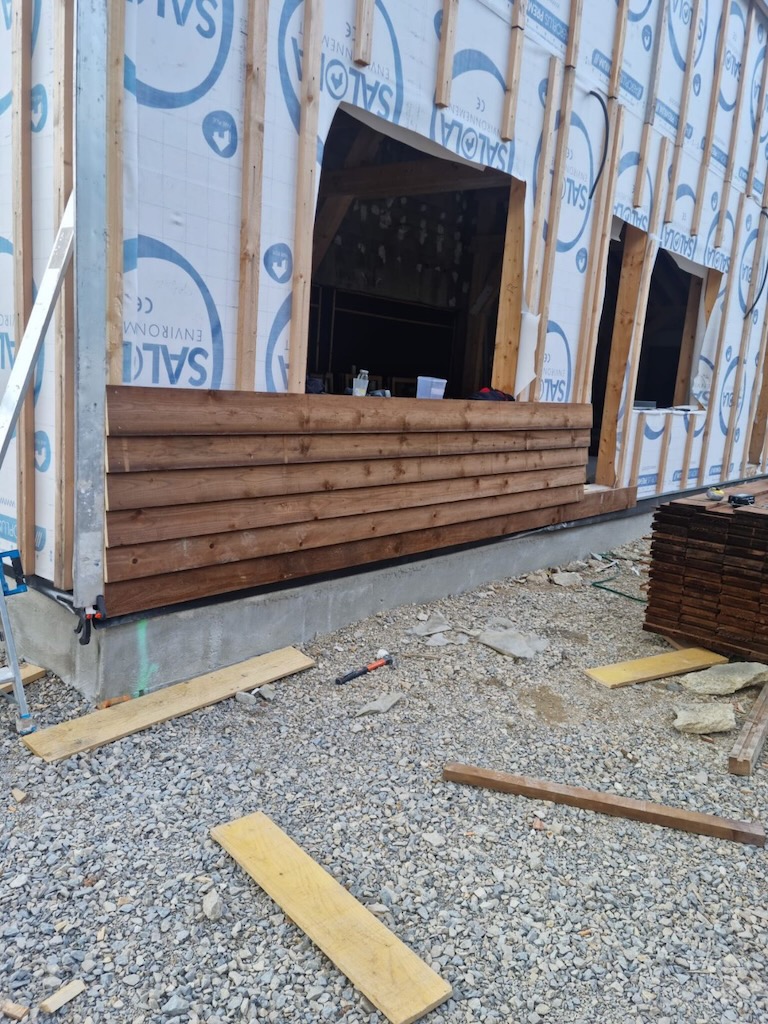

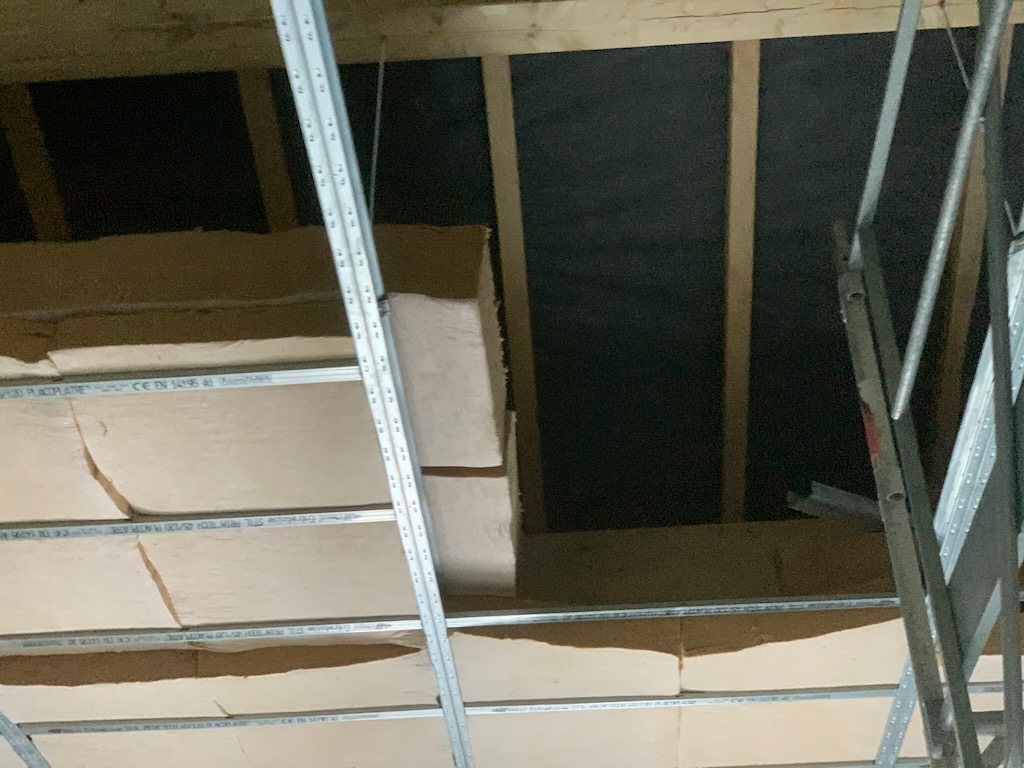

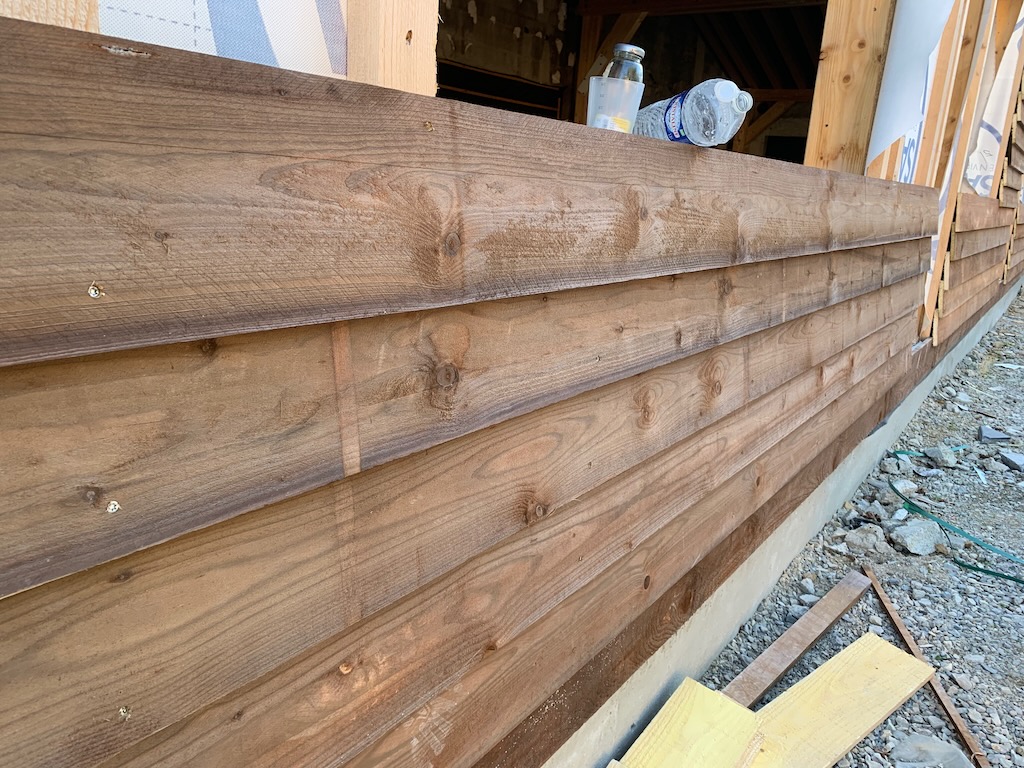

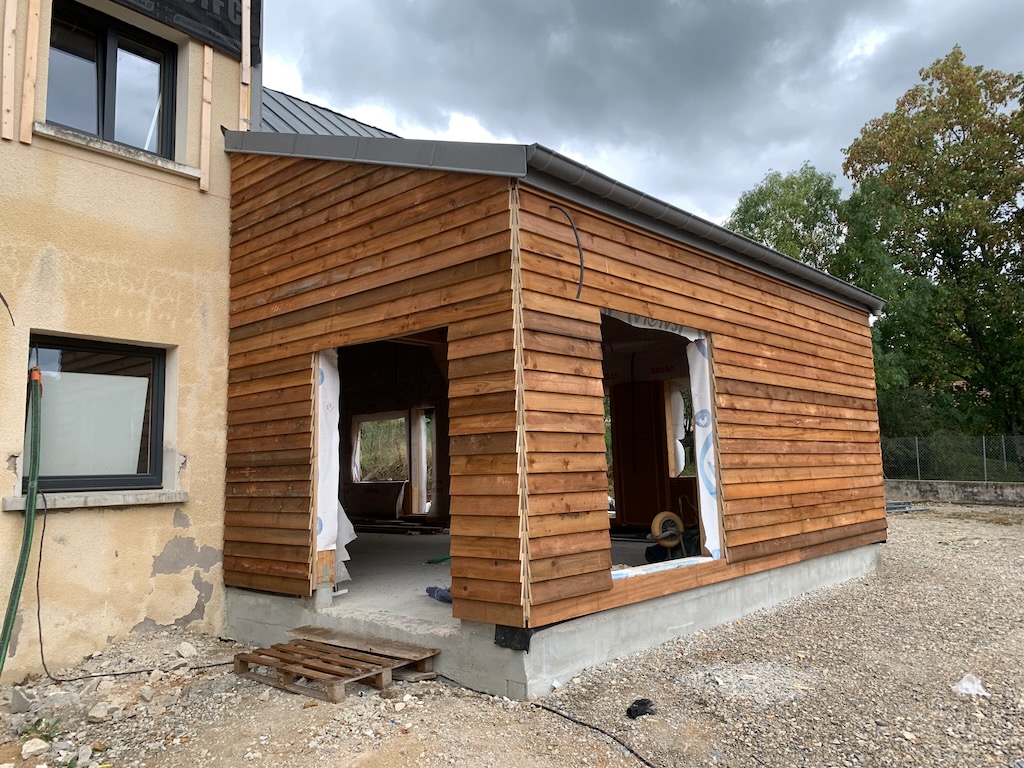

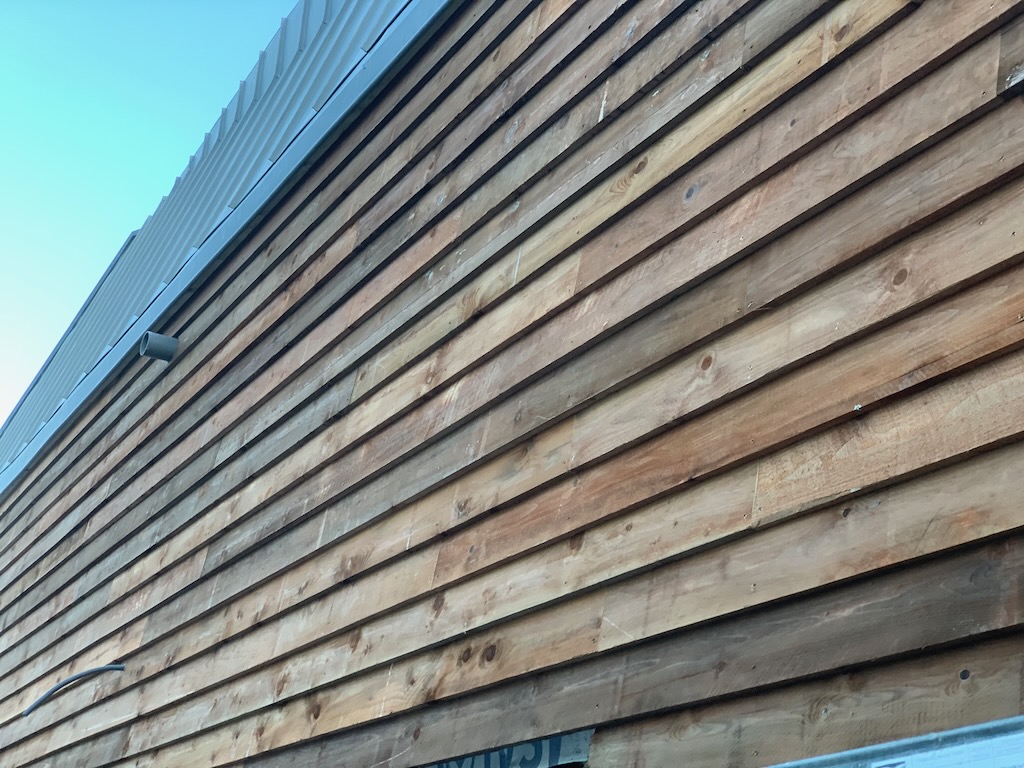

En cette semaine de reprise pluvieuse, les travaux de maçonnerie ont avancé avec l’élévation des murs du nouveau bâtiment et les derniers travaux de préparation des acrotères supportant les murs bois du dernier étage. Les murs bois sur l’arrière du bâtiment ont été posés et les pannes calées. Les isolants sous la dalle du RDC ont été posée pour les commerces de la rue de la maltournée.

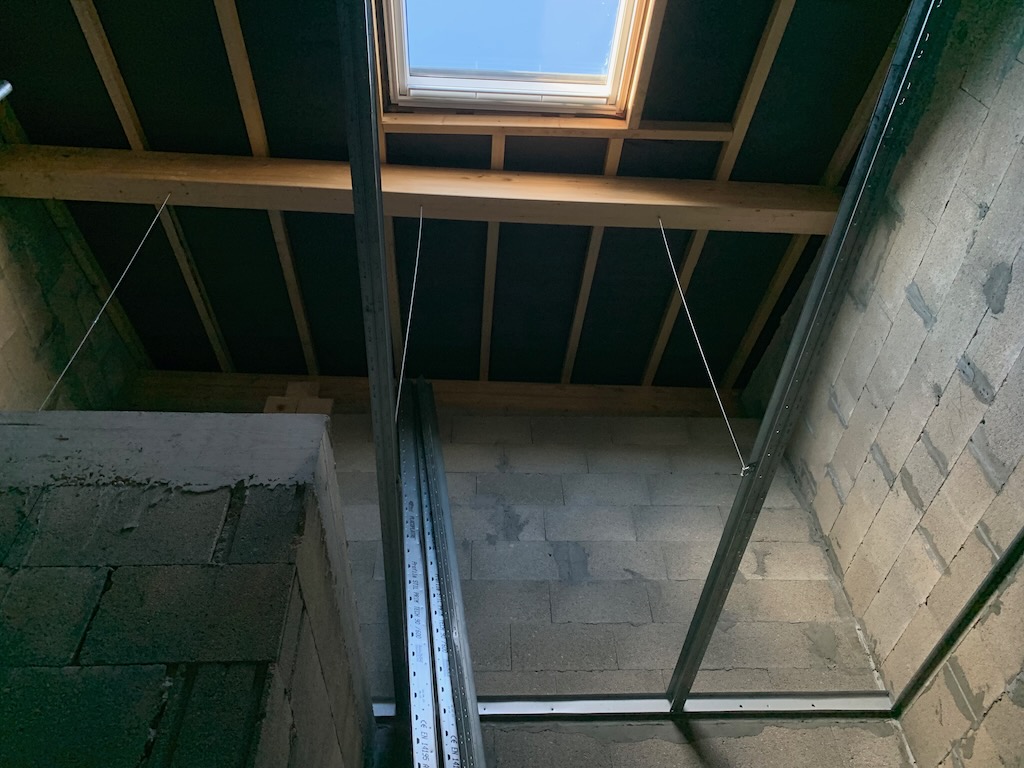

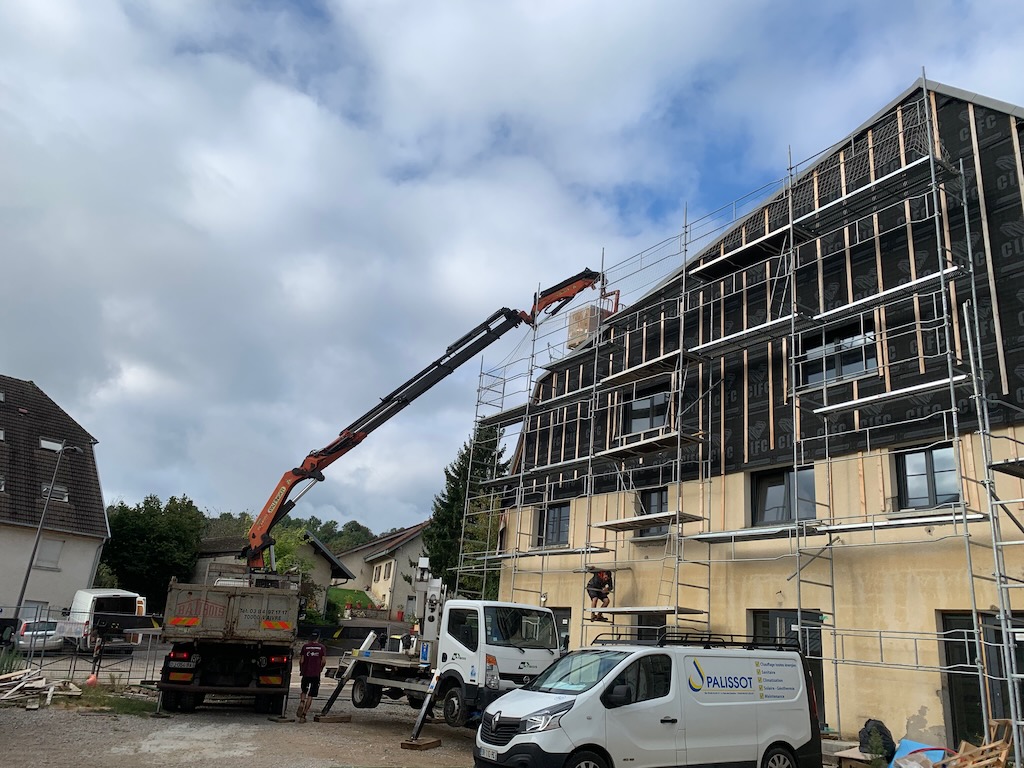

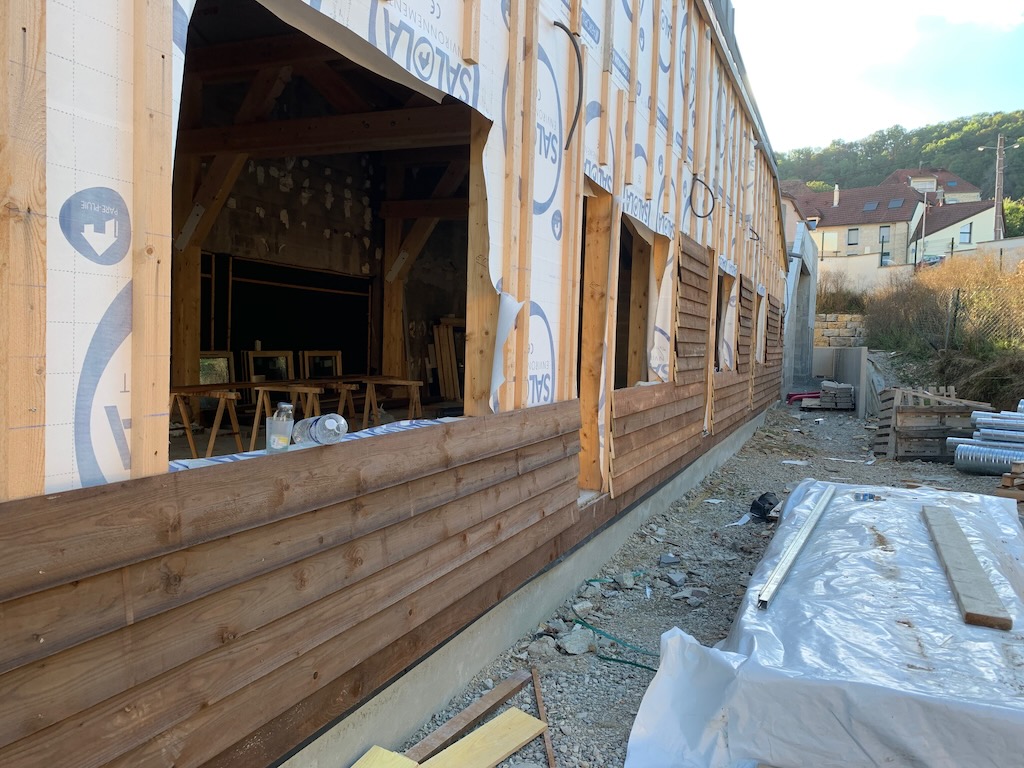

Les pannes posées

Image 1 parmi 17



Projet médiathèque

Suite à la réunion publique du 6 janvier vous pouvez retrouver ci-joint le document de présentation du projet médiathèque, avec les plans du bâtiment, les sources de financement et les actions déjà lancées pour construire le projet d’animation de la médiathèque ainsi que les partenariats avec l’Ecole et les Francas.

Si vous souhaitez participer à l’élaboration du projet ou proposer des actions vous pouvez nous contacter à l’adresse suivante : projetmediatheque@orange.fr

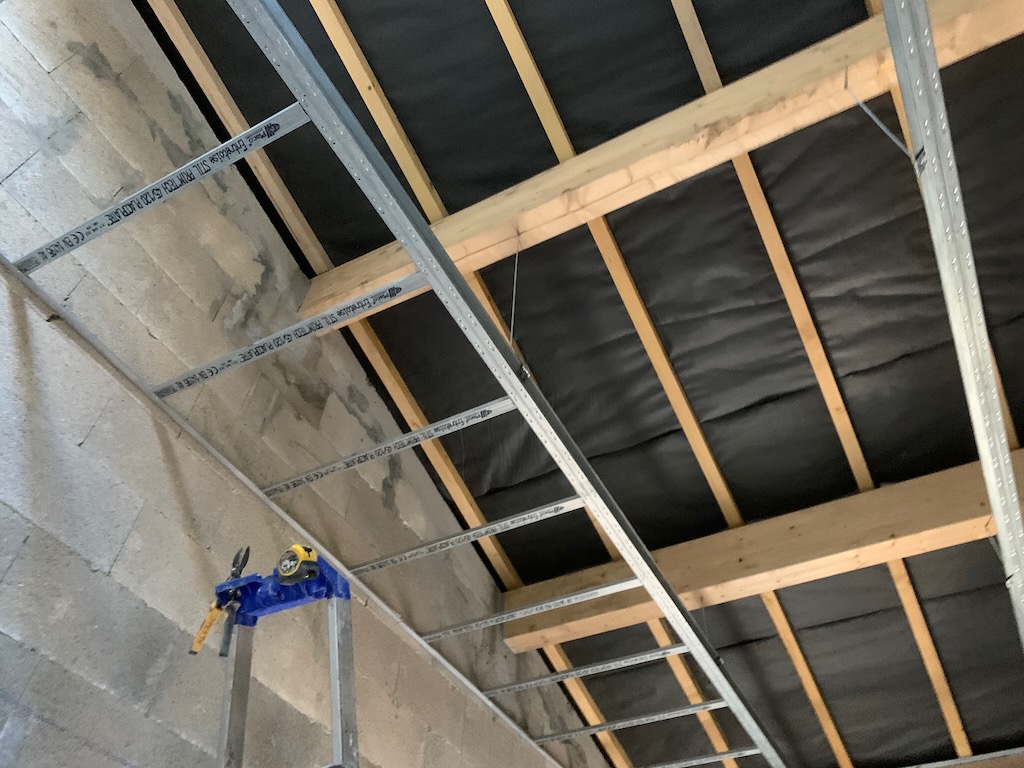

La charpente est posée

En cette semaine de reprise, l’entreprise Karaca, qui a repris la pose de la charpente suite à la défection de l’entreprise Burnel, a commencé à poser les pannes du bâtiment conservé. Le reste des entreprises reprend la semaine du 9 janvier afin de poursuivre notamment la construction du nouveau bâtiment avec en priorité les pignons du sas central et la couverture du bâtiment conservé.
