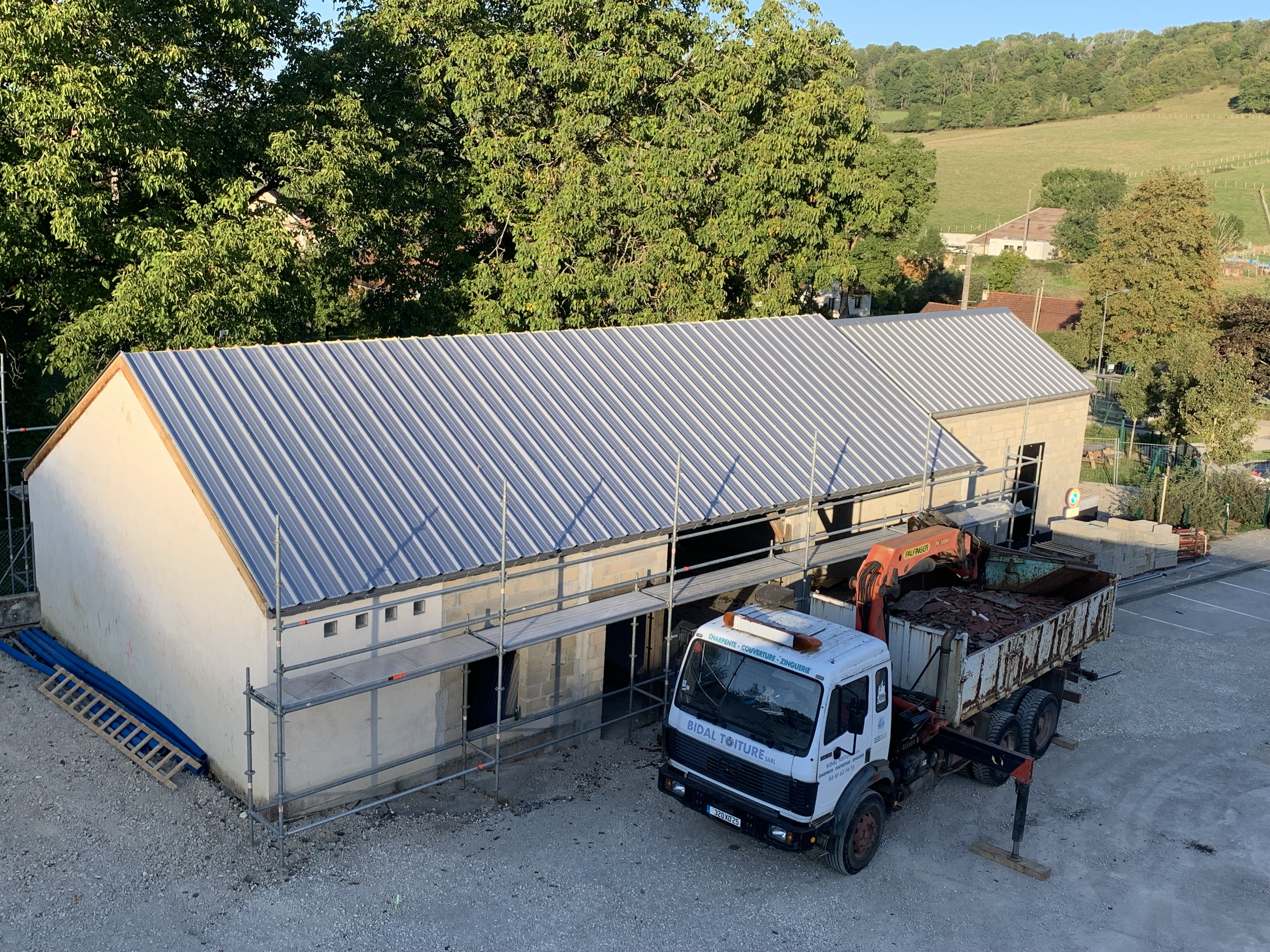

Les travaux ont repris en cette rentrée. L’entreprise Bidal a terminé la couverture de l’atelier. L’entreprise Mourot a terminé les aménagements de consolidation du cheminement extérieur du futur bâtiment.
Rue de la Maltournée, le SYDED a commencé les travaux de terrassement nécessaires au raccordement électrique des bâtiments. L’ensemble sera raccordé au nouveau réseau créé dans l’ancienne cour.
Actuellement deux entreprises de maçonnerie interviennent conjointement, l’une pour terminer le dernier étage du bâtiment conservé, tandis que l’entreprise ECB, titulaire du marché, termine la démolition, les enduits intérieurs du silos de la chaufferie et le bouchage des ouvertures.
L’objectif est maintenant de :
- fermer l’atelier courant octobre (fenêtre et portes).
- terminer le raccordement de l’actuel bâtiment de la mairie à la chaufferie (courant octobre).
- couvrir le bâtiment conservé (octobre-novembre).
- commencer la construction du bâtiment à l’arrière du bâtiment conservé (octobre-novembre).
